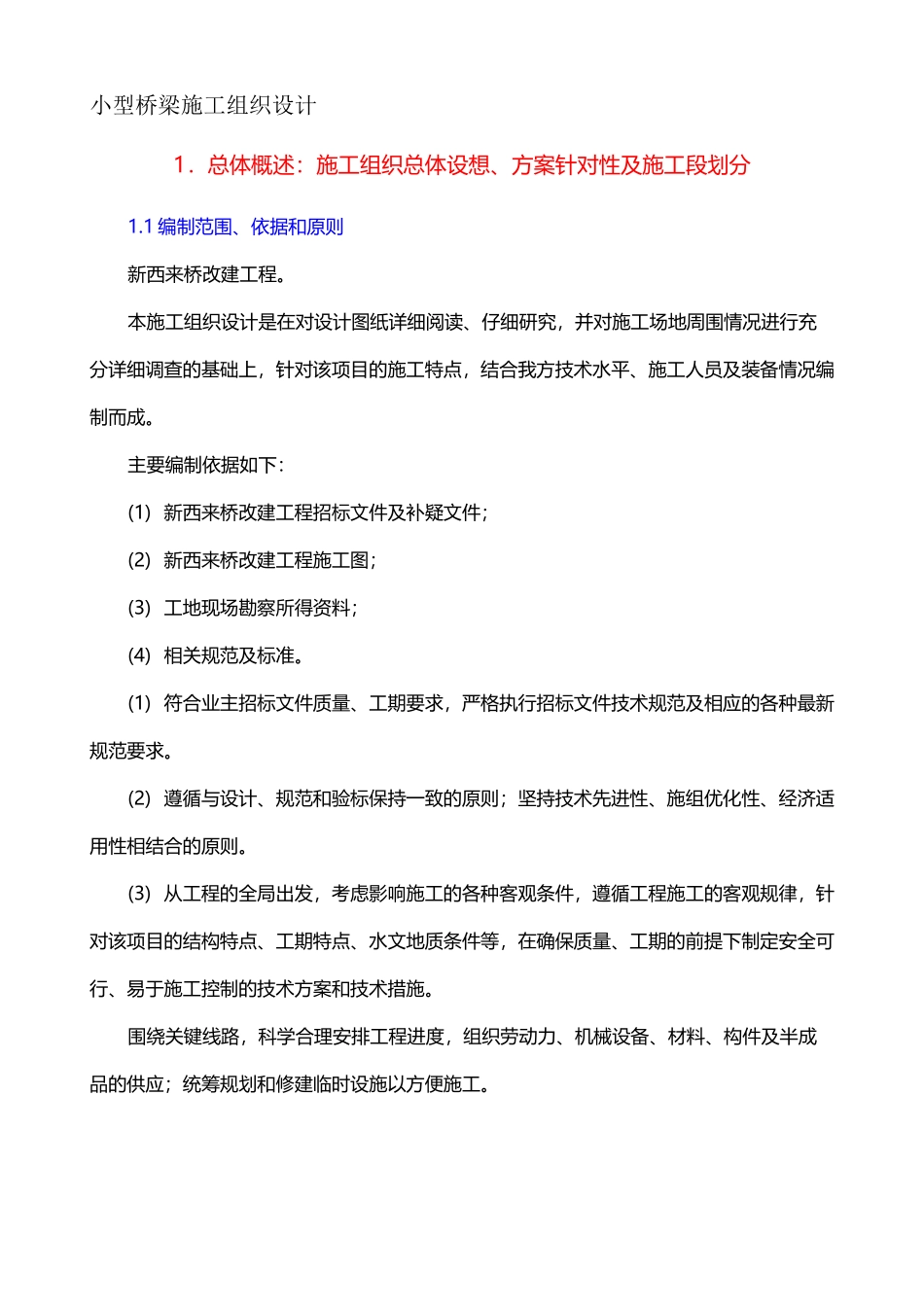

小型桥梁施工组织设计1.总体概述:施工组织总体设想、方案针对性及施工段划分1
1编制范围、依据和原则新西来桥改建工程
本施工组织设计是在对设计图纸详细阅读、仔细研究,并对施工场地周围情况进行充分详细调查的基础上,针对该项目的施工特点,结合我方技术水平、施工人员及装备情况编制而成
主要编制依据如下:(1)新西来桥改建工程招标文件及补疑文件;(2)新西来桥改建工程施工图;(3)工地现场勘察所得资料;(4)相关规范及标准
(1)符合业主招标文件质量、工期要求,严格执行招标文件技术规范及相应的各种最新规范要求
(2)遵循与设计、规范和验标保持一致的原则;坚持技术先进性、施组优化性、经济适用性相结合的原则
(3)从工程的全局出发,考虑影响施工的各种客观条件,遵循工程施工的客观规律,针对该项目的结构特点、工期特点、水文地质条件等,在确保质量、工期的前提下制定安全可行、易于施工控制的技术方案和技术措施
围绕关键线路,科学合理安排工程进度,组织劳动力、机械设备、材料、构件及半成品的供应;统筹规划和修建临时设施以方便施工

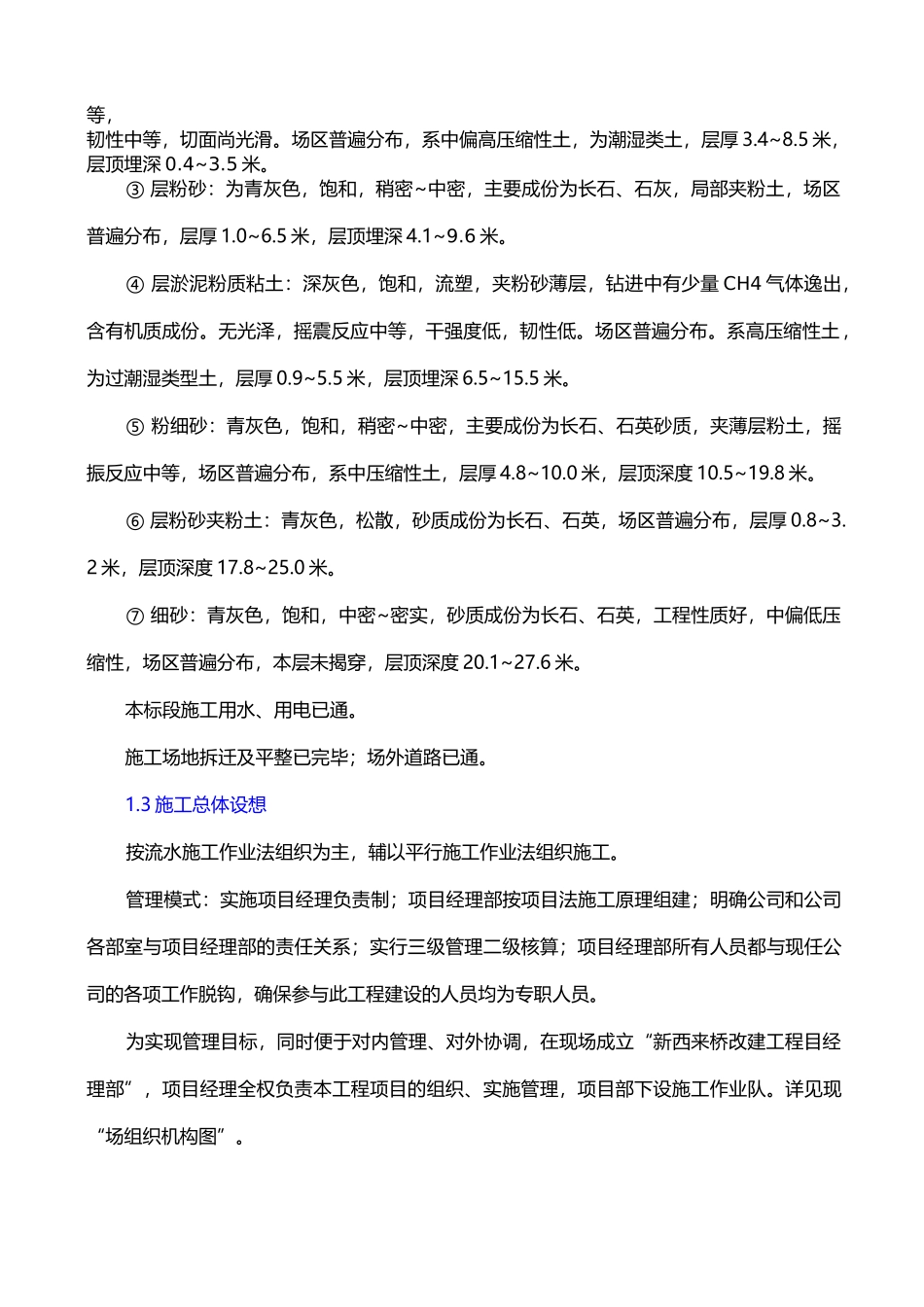

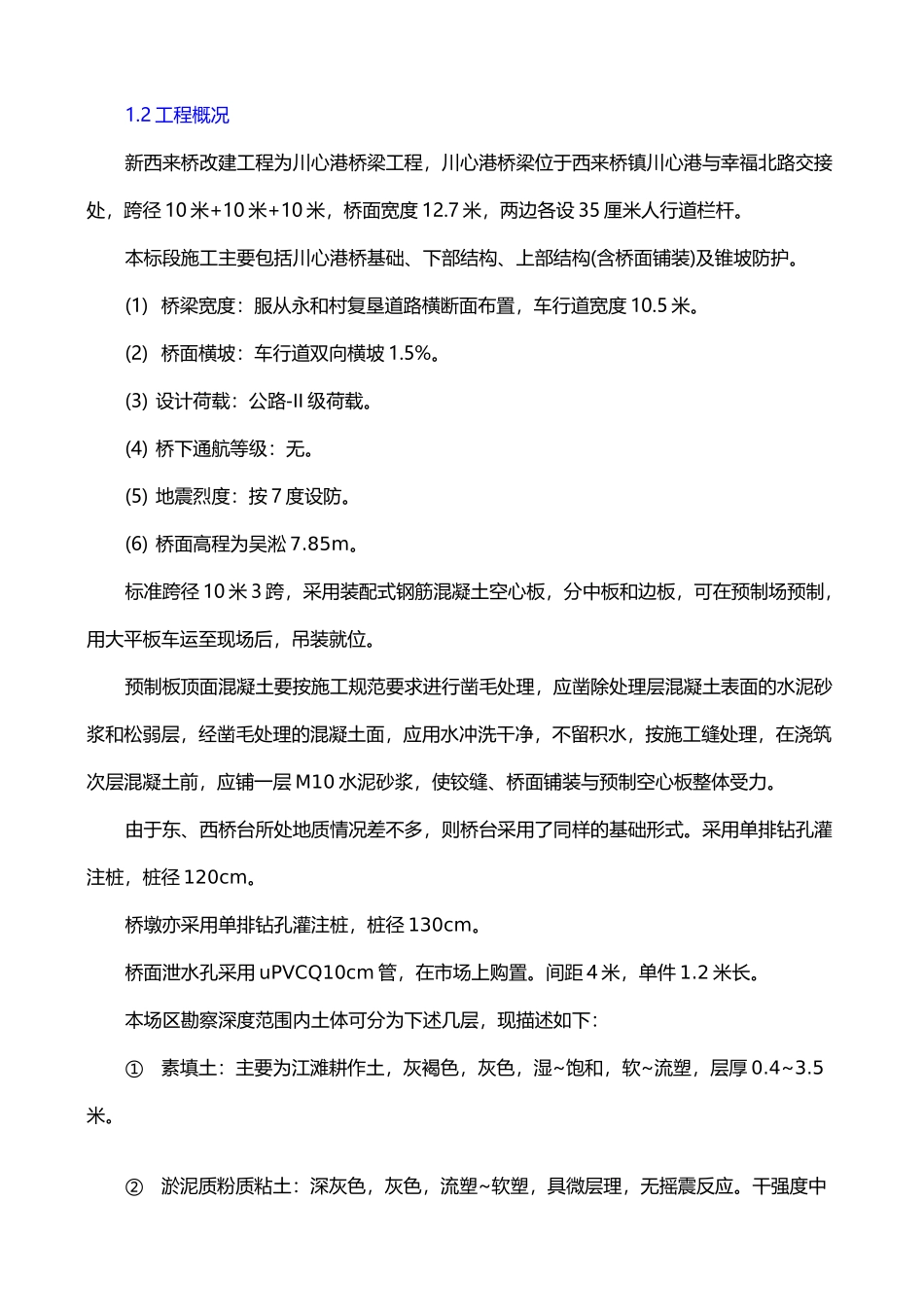

2工程概况新西来桥改建工程为川心港桥梁工程,川心港桥梁位于西来桥镇川心港与幸福北路交接处,跨径10米+10米+10米,桥面宽度12
7米,两边各设35厘米人行道栏杆
本标段施工主要包括川心港桥基础、下部结构、上部结构(含桥面铺装)及锥坡防护
(1)桥梁宽度:服从永和村复垦道路横断面布置,车行道宽度10
(2)桥面横坡:车行道双向横坡1
(3)设计荷载:公路-II级荷载
(4)桥下通航等级:无
(5)地震烈度:按7度设防
(6)桥面高程为吴淞7
标准跨径10米3跨,采用装配式钢筋混凝土空心板,分中板和边板,可在预制场预制,用大平板车运至现场后,吊装就位
预制板顶面混凝土要按施工规范要求进行凿毛处理,应凿除处理层混凝土表面的水泥砂浆和松弱层,经凿毛处理的
