电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

挂网喷射混凝土支护技术交底VIP免费

挂网喷射混凝土支护技术交底_第1页
1/5

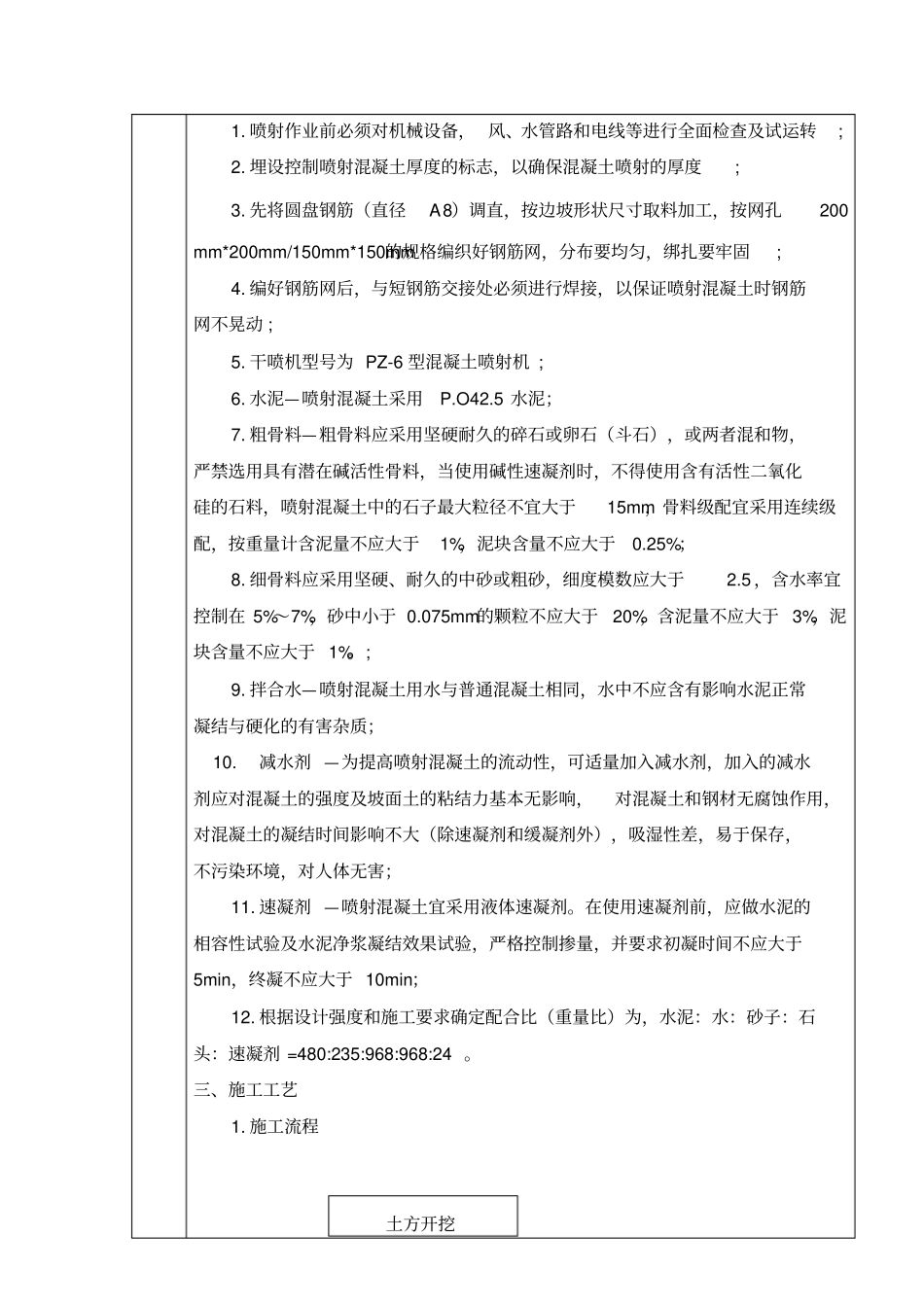

挂网喷射混凝土支护技术交底_第2页
2/5

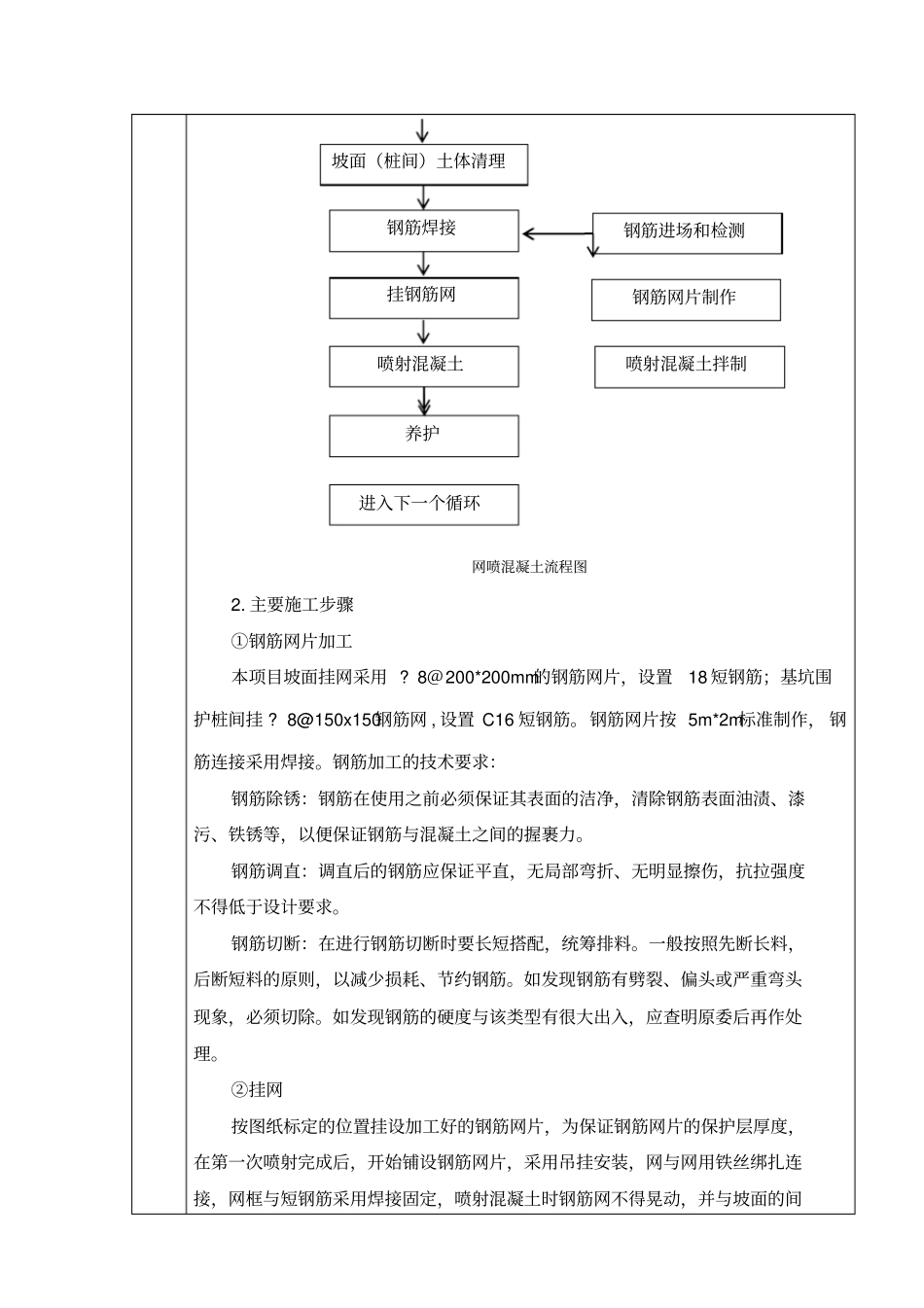

挂网喷射混凝土支护技术交底_第3页
3/5
分项工程质量技术交底卡合同段:施工单位工程名称分项工程喷射混凝土交底部位围护结构交底日期年月日交底内容喷射混凝土技术交底一、工程概况本工程围护结构坡面和基坑围护桩间采用挂网喷射混凝土支护。其中环岛干道侧、金钟路侧坡面以1:1.2放坡,坡面挂?8@200x200钢筋网,喷射C20砼100厚,并设置C18短钢筋;基坑围护桩间挂?8@150x150钢筋网,喷射C20砼桩间400厚,基坑面50厚,并设置C16短钢筋。坡面网喷剖面图桩间网喷混凝土详图二、施工准备1.喷射作业前必须对机械设备,风、水管路和电线等进行全面检查及试运转;2.埋设控制喷射混凝土厚度的标志,以确保混凝土喷射的厚度;3.先将圆盘钢筋(直径A8)调直,按边坡形状尺寸取料加工,按网孔200mm*200mm/150mm*150mm的规格编织好钢筋网,分布要均匀,绑扎要牢固;4.编好钢筋网后,与短钢筋交接处必须进行焊接,以保证喷射混凝土时钢筋网不晃动;5.干喷机型号为PZ-6型混凝土喷射机;6.水泥—喷射混凝土采用P.O42.5水泥;7.粗骨料—粗骨料应采用坚硬耐久的碎石或卵石(斗石),或两者混和物,严禁选用具有潜在碱活性骨料,当使用碱性速凝剂时,不得使用含有活性二氧化硅的石料,喷射混凝土中的石子最大粒径不宜大于15mm,骨料级配宜采用连续级配,按重量计含泥量不应大于1%,泥块含量不应大于0.25%;8.细骨料应采用坚硬、耐久的中砂或粗砂,细度模数应大于2.5,含水率宜控制在5%~7%,砂中小于0.075mm的颗粒不应大于20%,含泥量不应大于3%,泥块含量不应大于1%。;9.拌合水—喷射混凝土用水与普通混凝土相同,水中不应含有影响水泥正常凝结与硬化的有害杂质;10.减水剂—为提高喷射混凝土的流动性,可适量加入减水剂,加入的减水剂应对混凝土的强度及坡面土的粘结力基本无影响,对混凝土和钢材无腐蚀作用,对混凝土的凝结时间影响不大(除速凝剂和缓凝剂外),吸湿性差,易于保存,不污染环境,对人体无害;11.速凝剂—喷射混凝土宜采用液体速凝剂。在使用速凝剂前,应做水泥的相容性试验及水泥净浆凝结效果试验,严格控制掺量,并要求初凝时间不应大于5min,终凝不应大于10min;12.根据设计强度和施工要求确定配合比(重量比)为,水泥:水:砂子:石头:速凝剂=480:235:968:968:24。三、施工工艺1.施工流程土方开挖网喷混凝土流程图2.主要施工步骤①钢筋网片加工本项目坡面挂网采用?8@200*200mm的钢筋网片,设置18短钢筋;基坑围护桩间挂?8@150x150钢筋网,设置C16短钢筋。钢筋网片按5m*2m标准制作,钢筋连接采用焊接。钢筋加工的技术要求:钢筋除锈:钢筋在使用之前必须保证其表面的洁净,清除钢筋表面油渍、漆污、铁锈等,以便保证钢筋与混凝土之间的握裹力。钢筋调直:调直后的钢筋应保证平直,无局部弯折、无明显擦伤,抗拉强度不得低于设计要求。钢筋切断:在进行钢筋切断时要长短搭配,统筹排料。一般按照先断长料,后断短料的原则,以减少损耗、节约钢筋。如发现钢筋有劈裂、偏头或严重弯头现象,必须切除。如发现钢筋的硬度与该类型有很大出入,应查明原委后再作处理。②挂网按图纸标定的位置挂设加工好的钢筋网片,为保证钢筋网片的保护层厚度,在第一次喷射完成后,开始铺设钢筋网片,采用吊挂安装,网与网用铁丝绑扎连接,网框与短钢筋采用焊接固定,喷射混凝土时钢筋网不得晃动,并与坡面的间坡面(桩间)土体清理钢筋焊接养护挂钢筋网进入下一个循环喷射混凝土钢筋网片制作喷射混凝土拌制钢筋进场和检测隙大于20mm。钢筋网片焊接网格允许偏差±10mm,搭接长度为300mm。坡面在挂网吊装施工同时布置泄水管,泄水管采用?50PVC管(梅花形布置,纵横间距均为1.5m),间距1500,外倾5%,长度800mm(喷射混凝土面外,露出150-200mm)。③混凝土喷射基坑开挖后为尽量缩短边坡土体的裸露时间,混凝土喷射分为两次进行,喷射混凝土应分段自上而下进行,第一次喷射厚度不宜小于40mm,第二次喷射需在绑扎、固定钢筋网片完成之后进行,第二次喷射至设计厚度。喷射混凝土终凝2小时后,应喷水养护,养护时间宜为3~7小时,在高温或者寒冷季节需要采取有效的养护措施。两次喷混凝土作业应留一定的时间间隔,为保证上下层喷射混凝土搭接质量,每...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

挂网喷射混凝土支护技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
