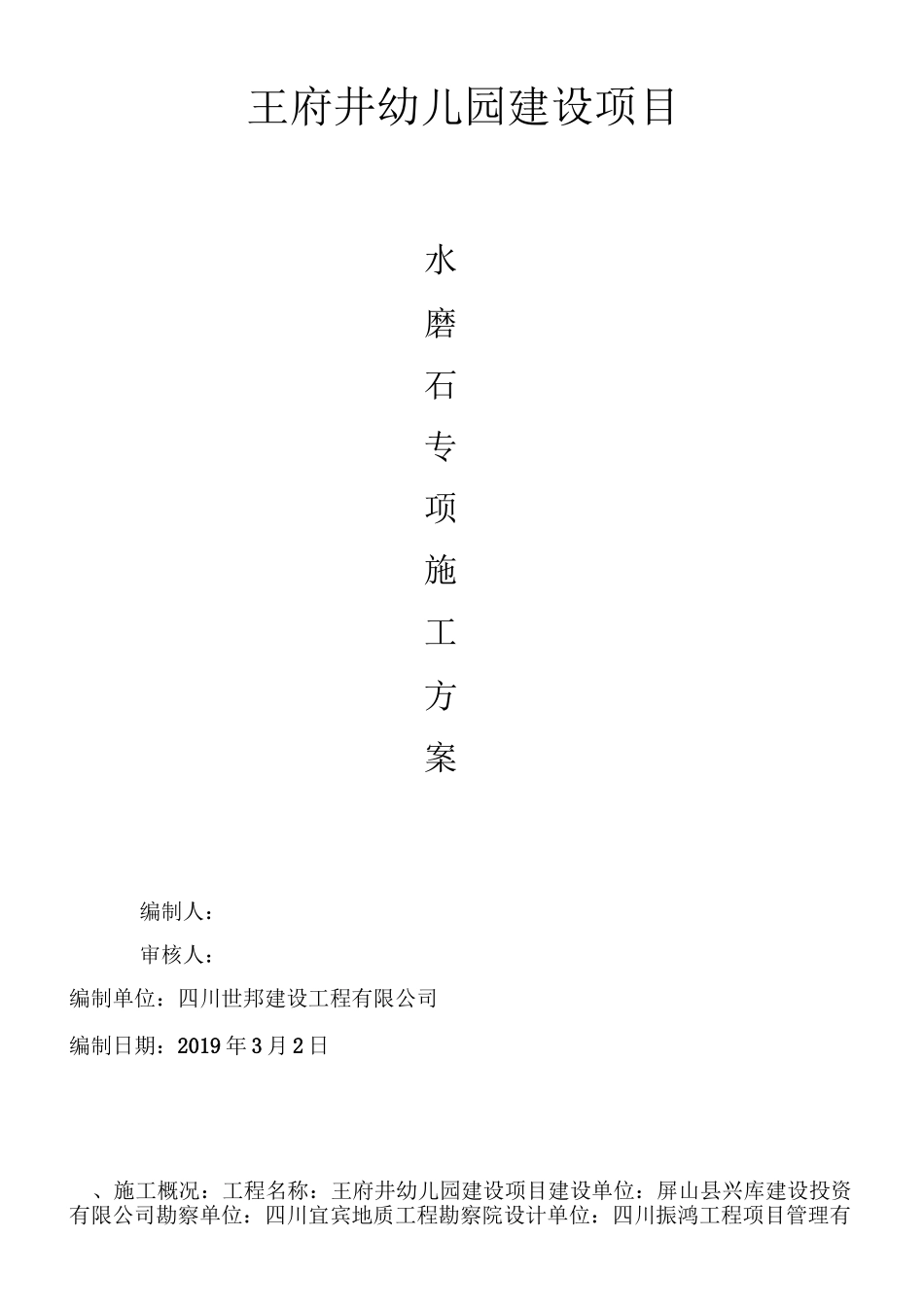

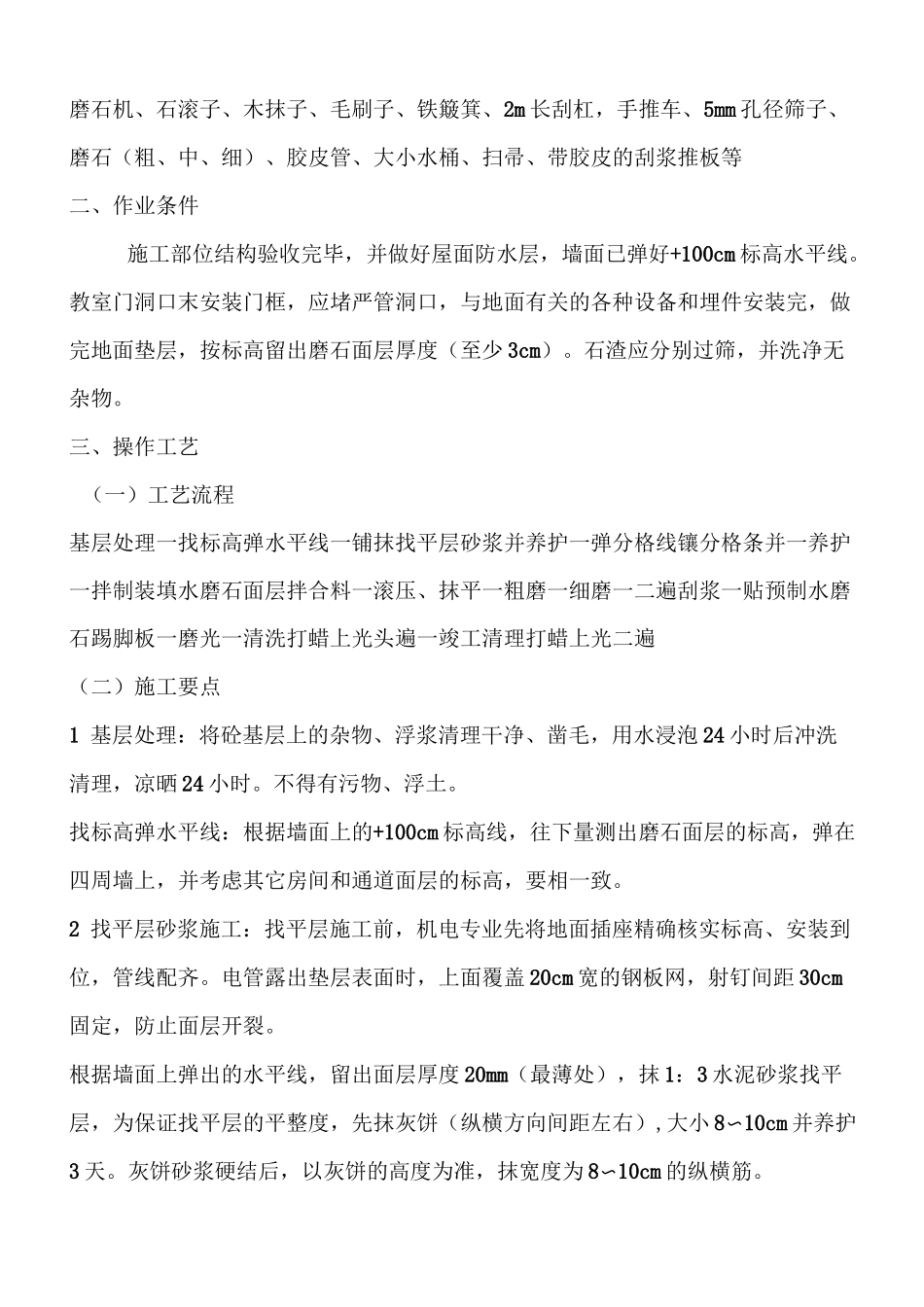

王府井幼儿园建设项目水磨石专项施工方案编制人:审核人:编制单位:四川世邦建设工程有限公司编制日期:2019年3月2日、施工概况:工程名称:王府井幼儿园建设项目建设单位:屏山县兴库建设投资有限公司勘察单位:四川宜宾地质工程勘察院设计单位:四川振鸿工程项目管理有限公司施工单位:四川世邦建设工程有限公司监理单位:宜宾泰和建设管理有限公司监督部门:屏山县建设工程质量安全监督站本项目包含教学楼、厨房、门卫室。框架结构,抗震等级为一级建筑层数为3层,抗震等级为二级;建筑结构设计使用年限为50年,抗震措施按地震烈度7度实施。基础采用柱下独立基,现场“三通一平”已基本完成,供水、供电均能满足施工要求,现场周围道路通畅,交通方便,建设条件良好。1水磨石颜色做法:水磨石采用纯丹东绿石子,石子粒径不小于25mm,石子比例每平方不小于80%,嵌铜条,铜条宽度不小于5mm。2房间、走廊分格原则:分格可取为1000X1000mm,周边为220mm宽水磨石边框。门口处水磨石分格原则按下图:门口两边一边是现制水磨石地面,一边是二次装修或其它地面做法按下图示分格原则施工:一次装修范围黑色水磨石:分界线(二次装修)|/7777^If分界线(其他地面做法在墙中间位置)L门口处水磨石分格原则2包柱交圈。3原材料:水泥:采用普通硅酸盐水泥,水泥应采用同一批号水泥。矿物颜料:水泥中掺入的颜料应采用耐光、耐碱的矿物颜料,不得使用矿物酸性颜料。其掺入量为水泥重量的3%-6%,同一颜色面层应使用同厂、同批的颜料。石粒:采用坚硬可磨的白云石、大理石等岩石加工而成,石料应无杂物。分格条:采用铜条,断面尺寸15mmX3mm,长度根据房间分块规格尺寸而定。砂:中砂,过8mm孔径的筛子,含泥量不得大于3%。草酸:用前用水稀释;4主要机具磨石机、石滚子、木抹子、毛刷子、铁簸箕、2m长刮杠,手推车、5mm孔径筛子、磨石(粗、中、细)、胶皮管、大小水桶、扫帚、带胶皮的刮浆推板等二、作业条件施工部位结构验收完毕,并做好屋面防水层,墙面已弹好+100cm标高水平线。教室门洞口末安装门框,应堵严管洞口,与地面有关的各种设备和埋件安装完,做完地面垫层,按标高留出磨石面层厚度(至少3cm)。石渣应分别过筛,并洗净无杂物。三、操作工艺(一)工艺流程基层处理一找标高弹水平线一铺抹找平层砂浆并养护一弹分格线镶分格条并一养护一拌制装填水磨石面层拌合料一滚压、抹平一粗磨一细磨一二遍刮浆一贴预制水磨石踢脚板一磨光一清洗打蜡上光头遍一竣工清理打蜡上光二遍(二)施工要点1基层处理:将砼基层上的杂物、浮浆清理干净、凿毛,用水浸泡24小时后冲洗清理,凉晒24小时。不得有污物、浮土。找标高弹水平线:根据墙面上的+100cm标高线,往下量测出磨石面层的标高,弹在四周墙上,并考虑其它房间和通道面层的标高,要相一致。2找平层砂浆施工:找平层施工前,机电专业先将地面插座精确核实标高、安装到位,管线配齐。电管露出垫层表面时,上面覆盖20cm宽的钢板网,射钉间距30cm固定,防止面层开裂。根据墙面上弹出的水平线,留出面层厚度20mm(最薄处),抹1:3水泥砂浆找平层,为保证找平层的平整度,先抹灰饼(纵横方向间距左右),大小8〜10cm并养护3天。灰饼砂浆硬结后,以灰饼的高度为准,抹宽度为8〜10cm的纵横筋。为严格控制标高,保证面层厚度,铺找平层砂浆前,在基层上洒水湿润,刷一道水灰比为的水泥浆,面积不得过大,随刷浆随铺抹1:3找平层砂浆,并用2m长刮杠以标筋为准进行刮平,再用木抹子搓平。3养护:抹好找平层砂浆养护24h,待抗压强度达到,方可进行下道工序施工。4弹分格线:根据设计要求的分格尺寸和各房间分格原则,在房间中部弹十字线,周边先弹出200宽的镶边宽度,以十字线为准弹出分格线。5镶分格条房间镶贴分格条布置原则:镶边交圈,遇柱时居中布置,分格条能够贯通,分格均衡。铜条宽为不小于5mm。应用靠尺比齐用小铁抹子抹稠水泥浆将分格条固定住,为确保水磨石面层的平整度,分格条安装距地面2mm,抹成300八字形(图一),高度应低于分抹素水泥素水泥^子分格图二.分格条交叉处正确的粘贴方法格条条顶3mm,分格条应拉通线,上口要平直(上口平必须一...
