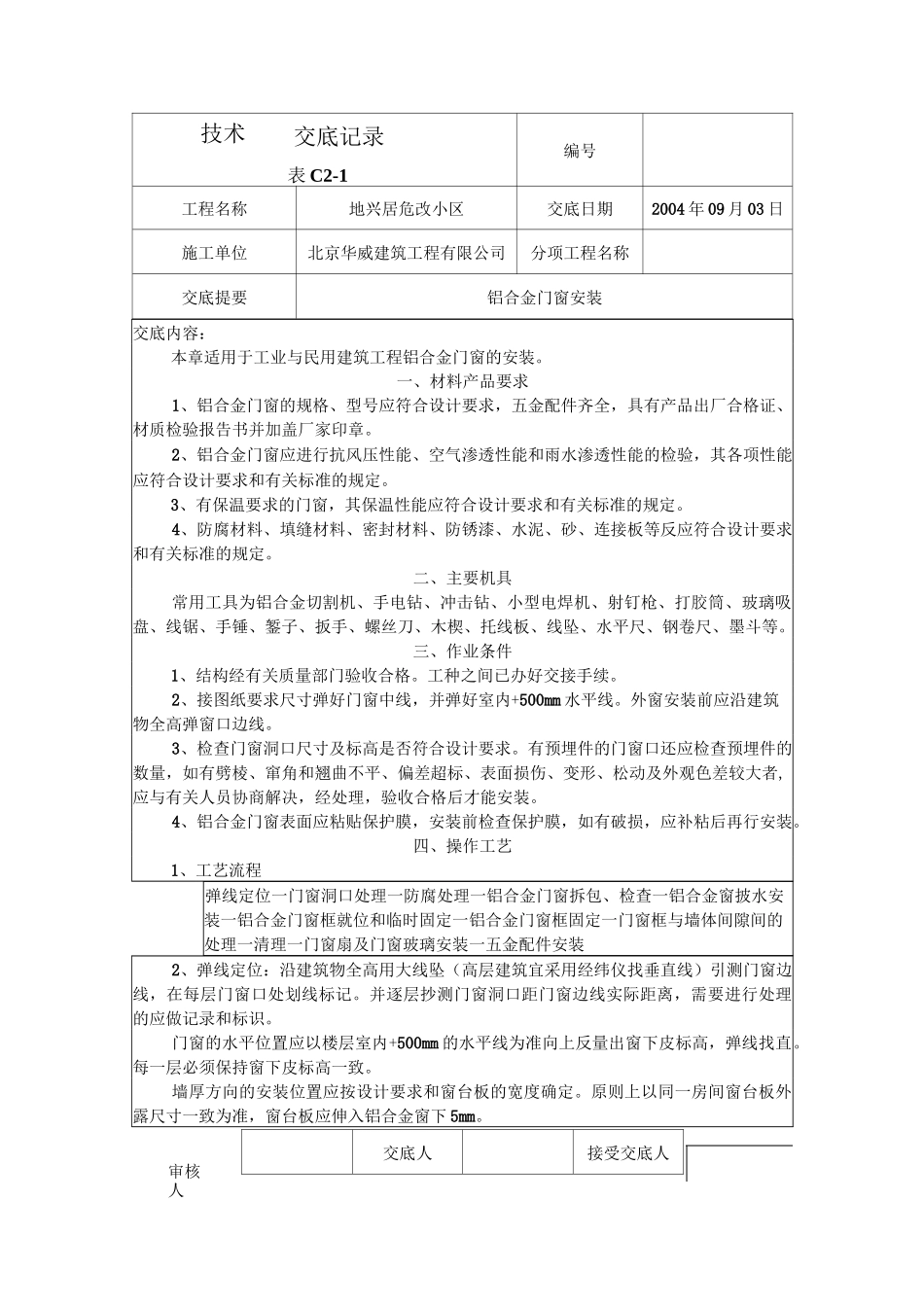

审核人技术交底记录表C2-1编号工程名称地兴居危改小区交底日期2004年09月03日施工单位北京华威建筑工程有限公司分项工程名称交底提要铝合金门窗安装交底内容:本章适用于工业与民用建筑工程铝合金门窗的安装
一、材料产品要求1、铝合金门窗的规格、型号应符合设计要求,五金配件齐全,具有产品出厂合格证、材质检验报告书并加盖厂家印章
2、铝合金门窗应进行抗风压性能、空气渗透性能和雨水渗透性能的检验,其各项性能应符合设计要求和有关标准的规定
3、有保温要求的门窗,其保温性能应符合设计要求和有关标准的规定
4、防腐材料、填缝材料、密封材料、防锈漆、水泥、砂、连接板等反应符合设计要求和有关标准的规定
二、主要机具常用工具为铝合金切割机、手电钻、冲击钻、小型电焊机、射钉枪、打胶筒、玻璃吸盘、线锯、手锤、錾子、扳手、螺丝刀、木楔、托线板、线坠、水平尺、钢卷尺、墨斗等
三、作业条件1、结构经有关质量部门验收合格
工种之间已办好交接手续
2、接图纸要求尺寸弹好门窗中线,并弹好室内+500mm水平线
外窗安装前应沿建筑物全高弹窗口边线
3、检查门窗洞口尺寸及标高是否符合设计要求
有预埋件的门窗口还应检查预埋件的数量,如有劈棱、窜角和翘曲不平、偏差超标、表面损伤、变形、松动及外观色差较大者,应与有关人员协商解决,经处理,验收合格后才能安装
4、铝合金门窗表面应粘贴保护膜,安装前检查保护膜,如有破损,应补粘后再行安装
四、操作工艺1、工艺流程弹线定位一门窗洞口处理一防腐处理一铝合金门窗拆包、检查一铝合金窗披水安装一铝合金门窗框就位和临时固定一铝合金门窗框固定一门窗框与墙体间隙间的处理一清理一门窗扇及门窗玻璃安装一五金配件安装2、弹线定位:沿建筑物全高用大线坠(高层建筑宜采用经纬仪找垂直线)引测门窗边线,在每层门窗口处划线标记
并逐层抄测门窗洞口距门窗边线实际距离,需要进行处理的应做记录和标识
