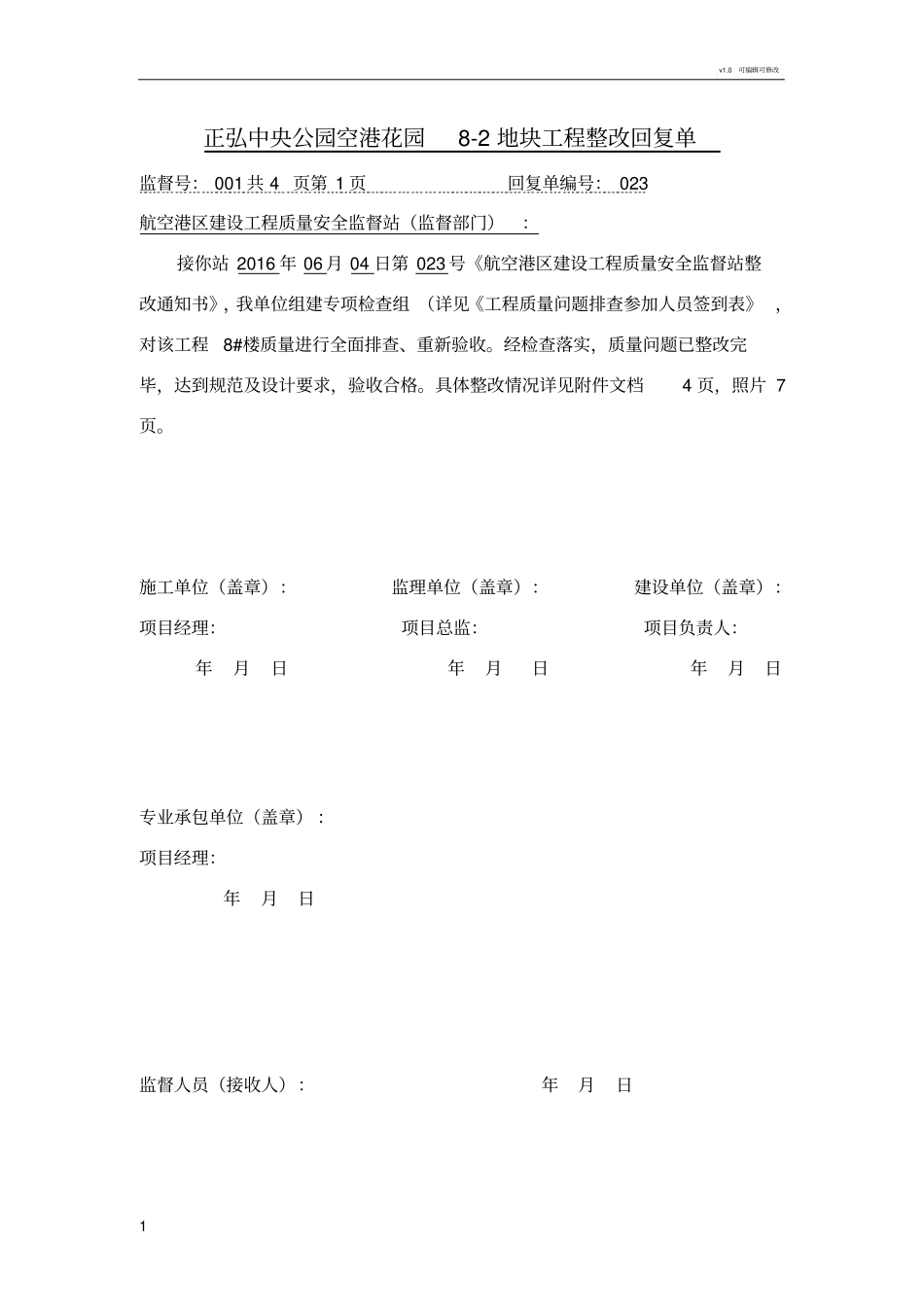

0可编辑可修改1正弘中央公园空港花园8-2地块工程整改回复单监督号:001共4页第1页回复单编号:023航空港区建设工程质量安全监督站(监督部门):接你站2016年06月04日第023号《航空港区建设工程质量安全监督站整改通知书》,我单位组建专项检查组(详见《工程质量问题排查参加人员签到表》,对该工程8#楼质量进行全面排查、重新验收
经检查落实,质量问题已整改完毕,达到规范及设计要求,验收合格
具体整改情况详见附件文档4页,照片7页
施工单位(盖章):监理单位(盖章):建设单位(盖章):项目经理:项目总监:项目负责人:年月日年月日年月日专业承包单位(盖章):项目经理:年月日监督人员(接收人):年月日v1

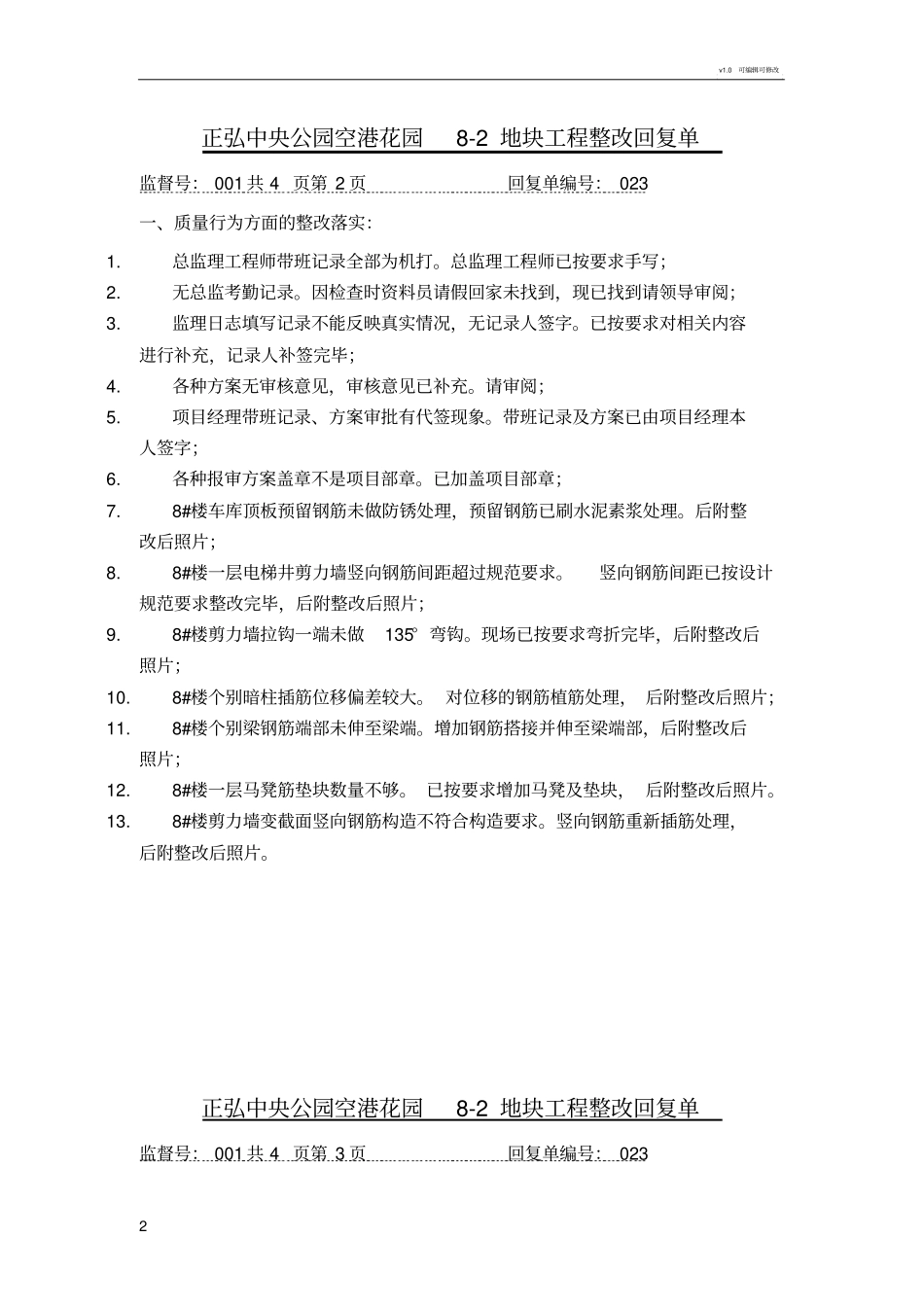

0可编辑可修改2正弘中央公园空港花园8-2地块工程整改回复单监督号:001共4页第2页回复单编号:023一、质量行为方面的整改落实:1
总监理工程师带班记录全部为机打
总监理工程师已按要求手写;2
无总监考勤记录
因检查时资料员请假回家未找到,现已找到请领导审阅;3
监理日志填写记录不能反映真实情况,无记录人签字
已按要求对相关内容进行补充,记录人补签完毕;4
各种方案无审核意见,审核意见已补充
项目经理带班记录、方案审批有代签现象
带班记录及方案已由项目经理本人签字;6
各种报审方案盖章不是项目部章
已加盖项目部章;7

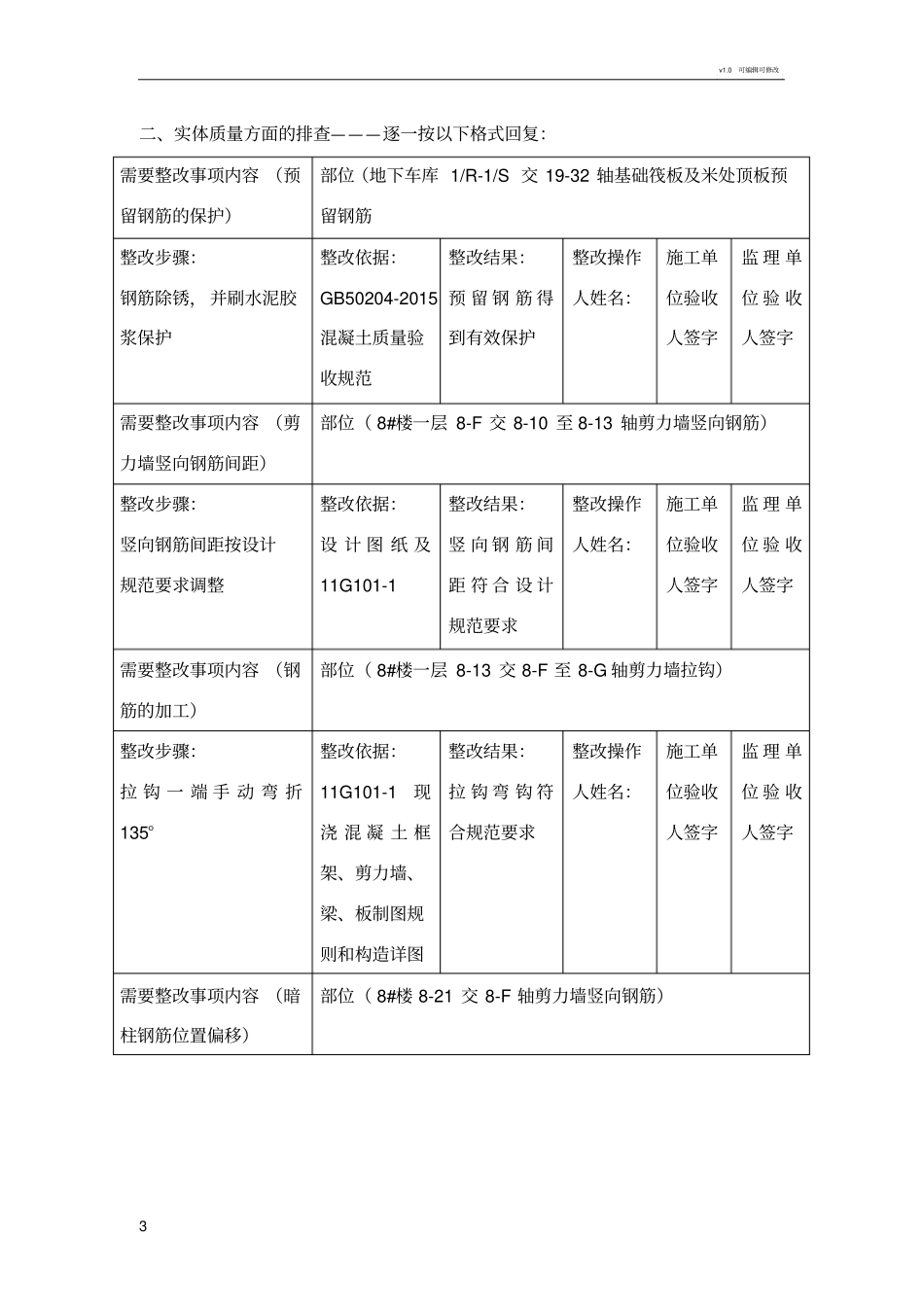

8#楼车库顶板预留钢筋未做防锈处理,预留钢筋已刷水泥素浆处理
后附整改后照片;8
8#楼一层电梯井剪力墙竖向钢筋间距超过规范要求
竖向钢筋间距已按设计规范要求整改完毕,后附整改后照片;9
8#楼剪力墙拉钩一端未做135°弯钩
现场已按要求弯折完毕,后附整改后照片;10
8#楼个别暗柱插筋位移偏差较大
对位移的钢筋植筋处理,后附整改后照片;11
8#楼个别梁钢筋端部未伸至梁端
增加钢筋搭接并伸至梁端部,后附整改后照片;12
8#楼一层马凳筋
