污泥脱水间施工方案VIP免费

污泥脱水间施工方案_第1页
1/20
污泥脱水间施工方案_第2页
2/20
污泥脱水间施工方案_第3页
3/20

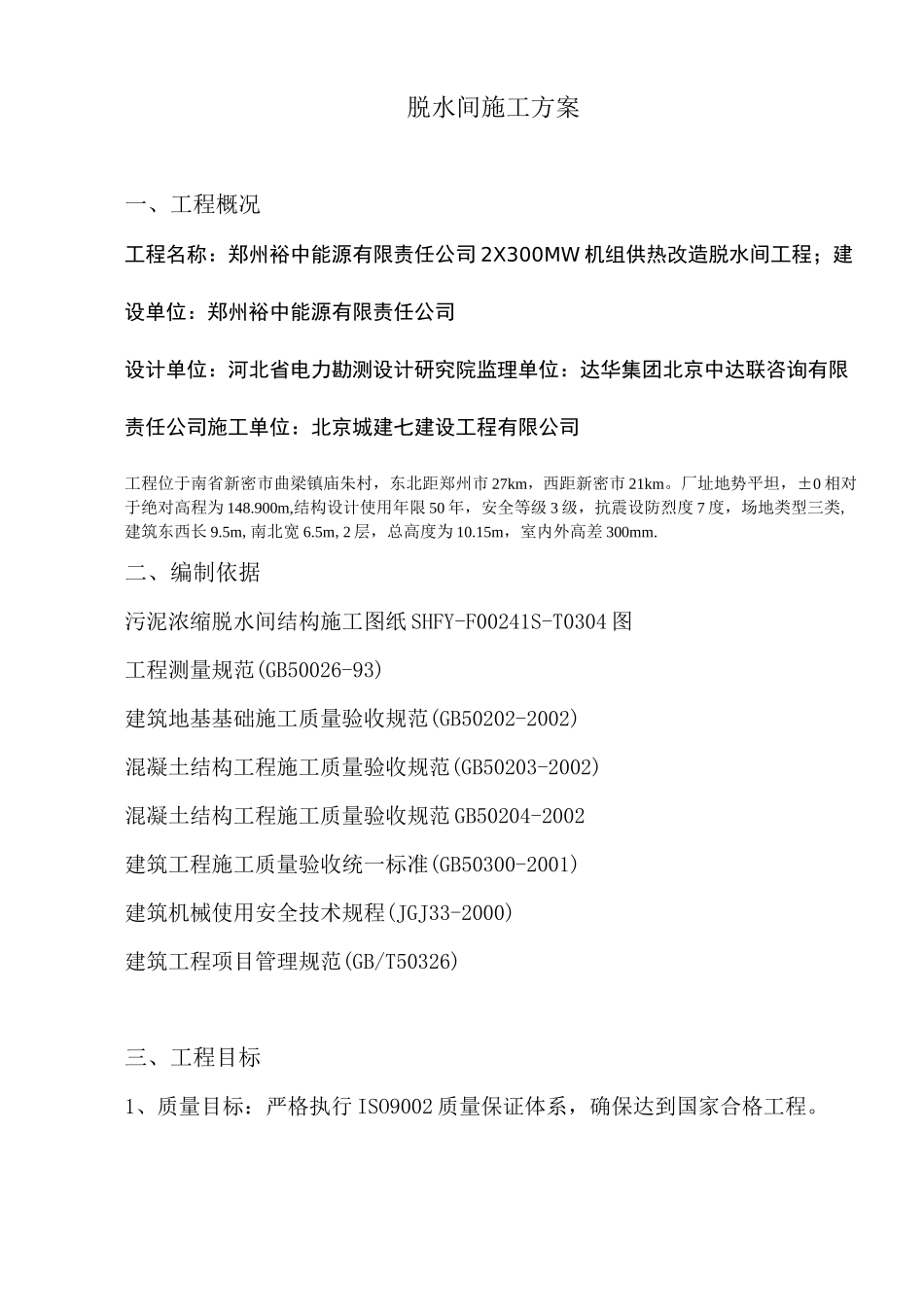

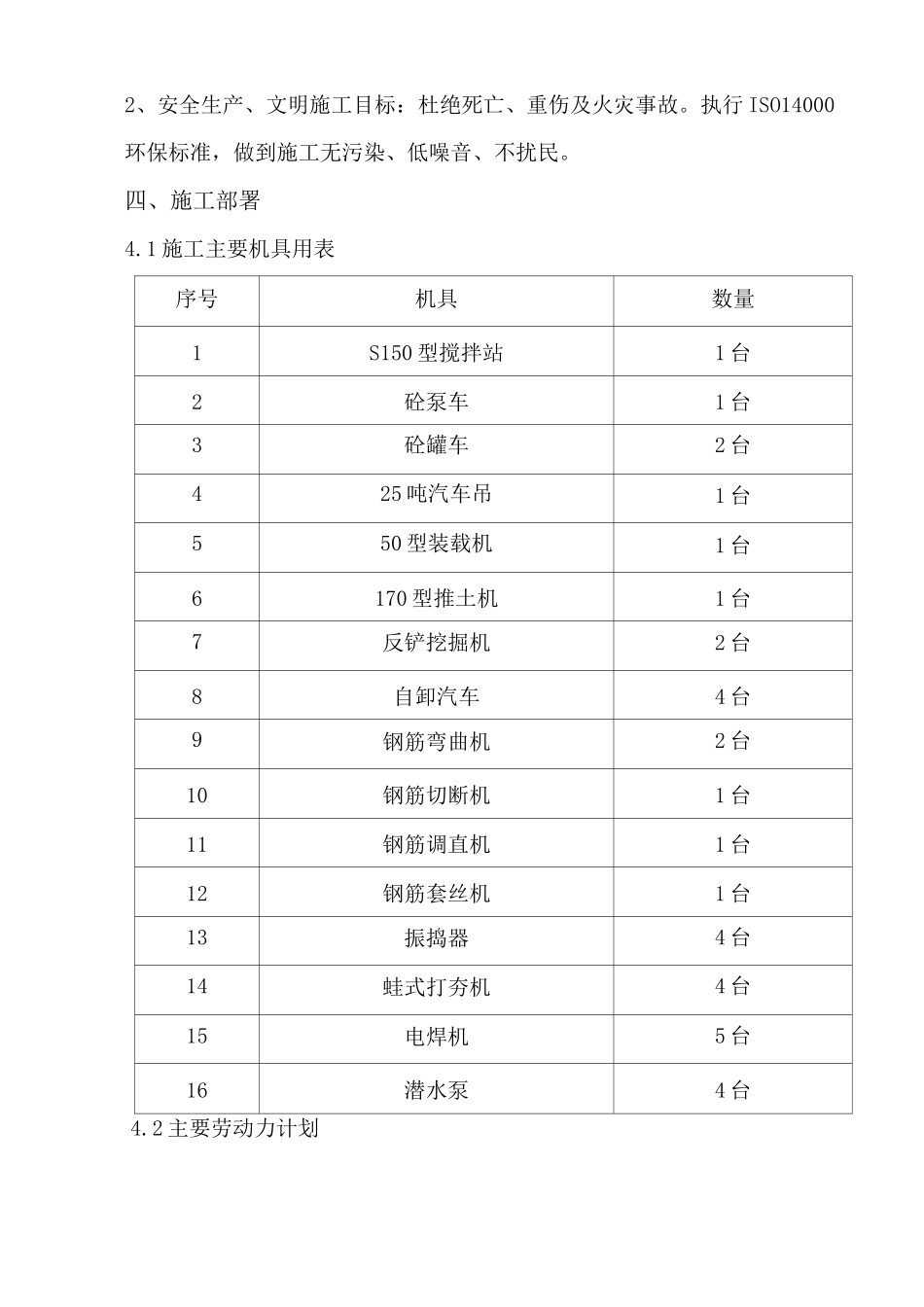

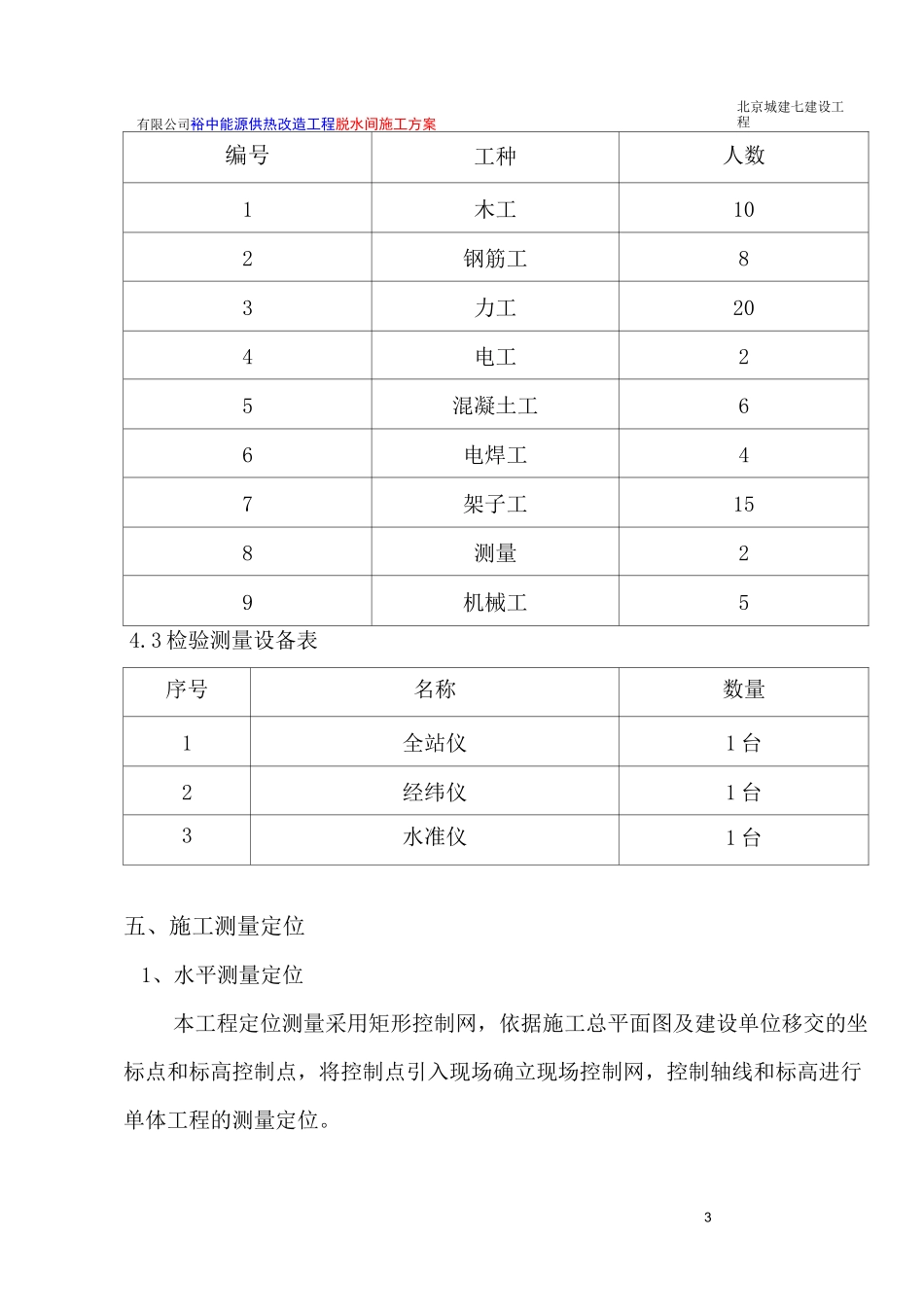

脱水间施工方案一、工程概况工程名称:郑州裕中能源有限责任公司2X300MW机组供热改造脱水间工程;建设单位:郑州裕中能源有限责任公司设计单位:河北省电力勘测设计研究院监理单位:达华集团北京中达联咨询有限责任公司施工单位:北京城建七建设工程有限公司工程位于南省新密市曲梁镇庙朱村,东北距郑州市27km,西距新密市21km。厂址地势平坦,±0相对于绝对高程为148.900m,结构设计使用年限50年,安全等级3级,抗震设防烈度7度,场地类型三类,建筑东西长9.5m,南北宽6.5m,2层,总高度为10.15m,室内外高差300mm.二、编制依据污泥浓缩脱水间结构施工图纸SHFY-F00241S-T0304图工程测量规范(GB50026-93)建筑地基基础施工质量验收规范(GB50202-2002)混凝土结构工程施工质量验收规范(GB50203-2002)混凝土结构工程施工质量验收规范GB50204-2002建筑工程施工质量验收统一标准(GB50300-2001)建筑机械使用安全技术规程(JGJ33-2000)建筑工程项目管理规范(GB/T50326)三、工程目标1、质量目标:严格执行ISO9002质量保证体系,确保达到国家合格工程。2、安全生产、文明施工目标:杜绝死亡、重伤及火灾事故。执行ISO14000环保标准,做到施工无污染、低噪音、不扰民。四、施工部署4.1施工主要机具用表序号机具数量1S150型搅拌站1台2砼泵车1台3砼罐车2台425吨汽车吊1台550型装载机1台6170型推土机1台7反铲挖掘机2台8自卸汽车4台9钢筋弯曲机2台10钢筋切断机1台11钢筋调直机1台12钢筋套丝机1台13振捣器4台14蛙式打夯机4台15电焊机5台16潜水泵4台4.2主要劳动力计划北京城建七建设工程有限公司裕中能源供热改造工程脱水间施工方案3编号工种人数1木工102钢筋工83力工204电工25混凝土工66电焊工47架子工158测量29机械工54.3检验测量设备表序号名称数量1全站仪1台2经纬仪1台3水准仪1台五、施工测量定位1、水平测量定位本工程定位测量采用矩形控制网,依据施工总平面图及建设单位移交的坐标点和标高控制点,将控制点引入现场确立现场控制网,控制轴线和标高进行单体工程的测量定位。X0.4m排水沟,在四角设0.5X0.5m集水井,使地下水流汇集于集水井,集水北京城建七建设工程有限公司裕中能源供热改造工程脱水间施工方案5井与深井沟通,水排入深井内,再由井内设置的潜水泵排出基坑外的排水明沟;根据文明施工需要,排水沟及集水井采用砖砌,外露部分抹水泥砂浆。6.2.3地基承载力土方开挖至设计标高后,应马上联系监理及地堪单位进行地基验槽,地基承载力特征值必须大于150KPa,如基底有淤泥应增加下挖深度后,回填C15混凝土至图纸设计基底标高。6.3钢筋工程主要施工方法及步骤6.3.1钢筋制作(1)对于所有进场的钢筋、钢材进场后必须有出厂合格证,并进场进行二次复试,合格后方可使用到工程上。钢筋下料单由班组技术员编写、二级审核,现场钢筋加工厂统一制作。(2)©10以下的I级钢筋线材必须由钢筋调直机调直后按下料单的要求尺寸,由钢筋切断机断料。(3)钢筋下料应进行首件检验、审核无误后方可批量下料。钢筋加工形状几何尺寸、数量必须符合设计要求,钢筋的表面应洁净无损伤,油渍、漆污和铁锈应在使用前清除干净。(4)I级钢筋按照规范要求末端需做180度,弯钩,其周围弧弯曲直径不应小于钢筋直径的2.5倍,平直部分按设计要求。(5)柱、梁、箍筋、I级钢筋直径10mm、8mm采用手工成形,在平台定出边框后进行操作,II级钢筋直径巾12以上的钢筋采用弯曲机弯曲成形。(6)柱箍筋135度弯钩,弯曲直径按4d考虑,加工过程中应计算弯曲延伸。6.3.2钢筋运输(1)钢筋下料后,应及时将成品运至临时堆放场地,摆放整齐,料牌标识清晰,标明厂家合格证编号,复试报告编号、钢筋重量及型号。(2)对于较长的钢筋,采用塔吊和汽车吊配合按需用料,施工现场不得存放较多钢筋。6.3.3钢筋绑扎绑扎钢筋包括板、柱、梁等钢筋(1)钢筋绑扎前应首先检查轴线,弹出钢筋保护层线,-0.40m梁钢筋保护层为35mm,其余梁钢筋保护层为30mm,屋面板板15mm,雨棚板及挑檐为25mm,基础底为40mm,柱为35mm,其余均为30mm。保护层垫块制作采用与砼同标号的砂浆垫块,垫块尺寸为5cmX5cmX同要求厚度。(3)板钢筋绑扎按设计要求在底模上弹好控制线,按照...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

污泥脱水间施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
