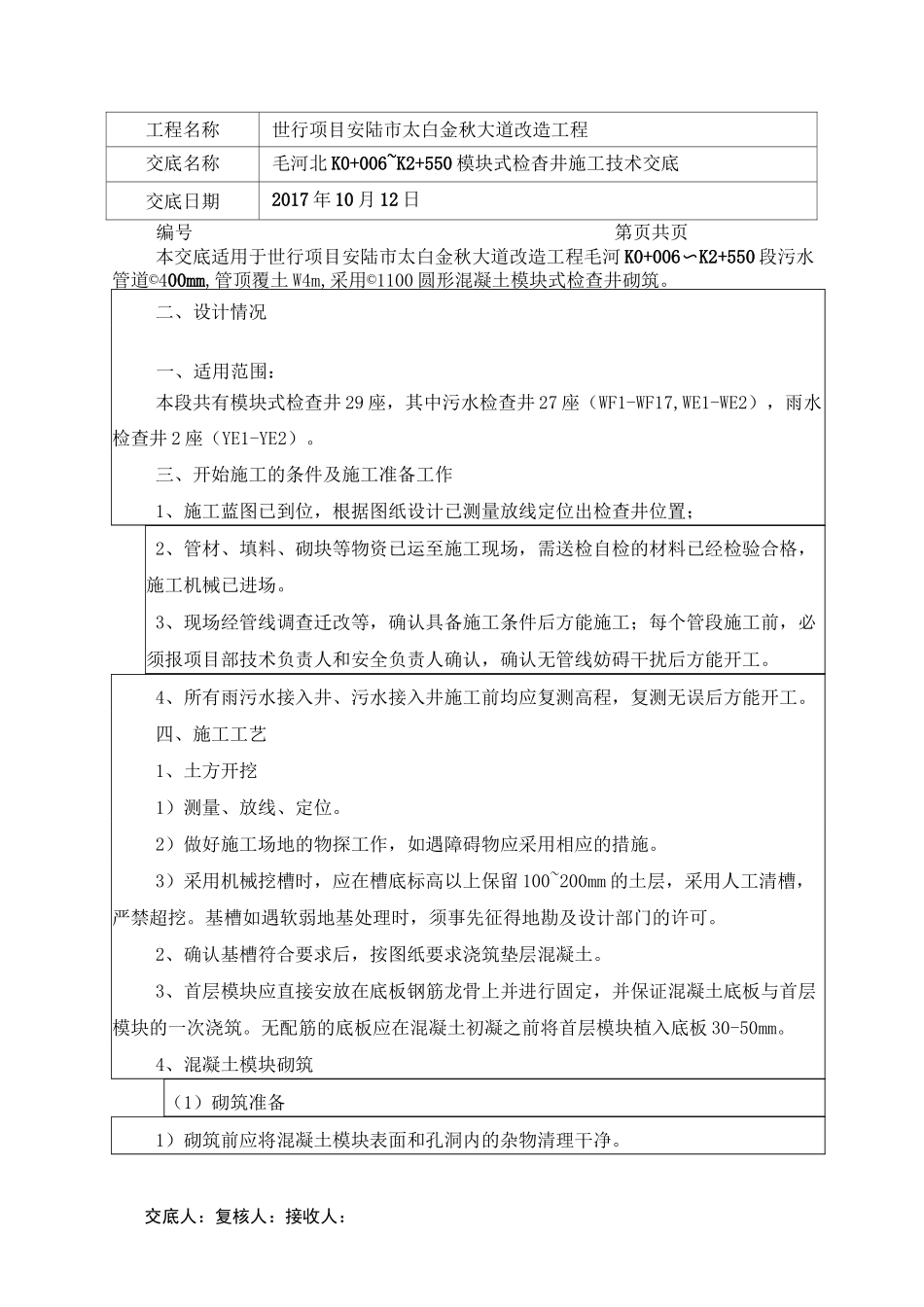

交底人:复核人:接收人:工程名称世行项目安陆市太白金秋大道改造工程交底名称毛河北K0+006~K2+550模块式检杳井施工技术交底交底日期2017年10月12日本交底适用于世行项目安陆市太白金秋大道改造工程毛河K0+006〜K2+550段污水管道©400mm,管顶覆土W4m,采用©1100圆形混凝土模块式检查井砌筑
二、设计情况本段共有模块式检查井29座,其中污水检查井27座(WF1-WF17,WE1-WE2),雨水检查井2座(YE1-YE2)
三、开始施工的条件及施工准备工作1、施工蓝图已到位,根据图纸设计已测量放线定位出检查井位置;2、管材、填料、砌块等物资已运至施工现场,需送检自检的材料已经检验合格,施工机械已进场
3、现场经管线调查迁改等,确认具备施工条件后方能施工;每个管段施工前,必须报项目部技术负责人和安全负责人确认,确认无管线妨碍干扰后方能开工
4、所有雨污水接入井、污水接入井施工前均应复测高程,复测无误后方能开工
四、施工工艺1、土方开挖1)测量、放线、定位
2)做好施工场地的物探工作,如遇障碍物应采用相应的措施
3)采用机械挖槽时,应在槽底标高以上保留100~200mm的土层,采用人工清槽,严禁超挖
基槽如遇软弱地基处理时,须事先征得地勘及设计部门的许可
2、确认基槽符合要求后,按图纸要求浇筑垫层混凝土
3、首层模块应直接安放在底板钢筋龙骨上并进行固定,并保证混凝土底板与首层模块的一次浇筑
无配筋的底板应在混凝土初凝之前将首层模块植入底板30-50mm
4、混凝土模块砌筑(1)砌筑准备1)砌筑前应将混凝土模块表面和孔洞内的杂物清理干净

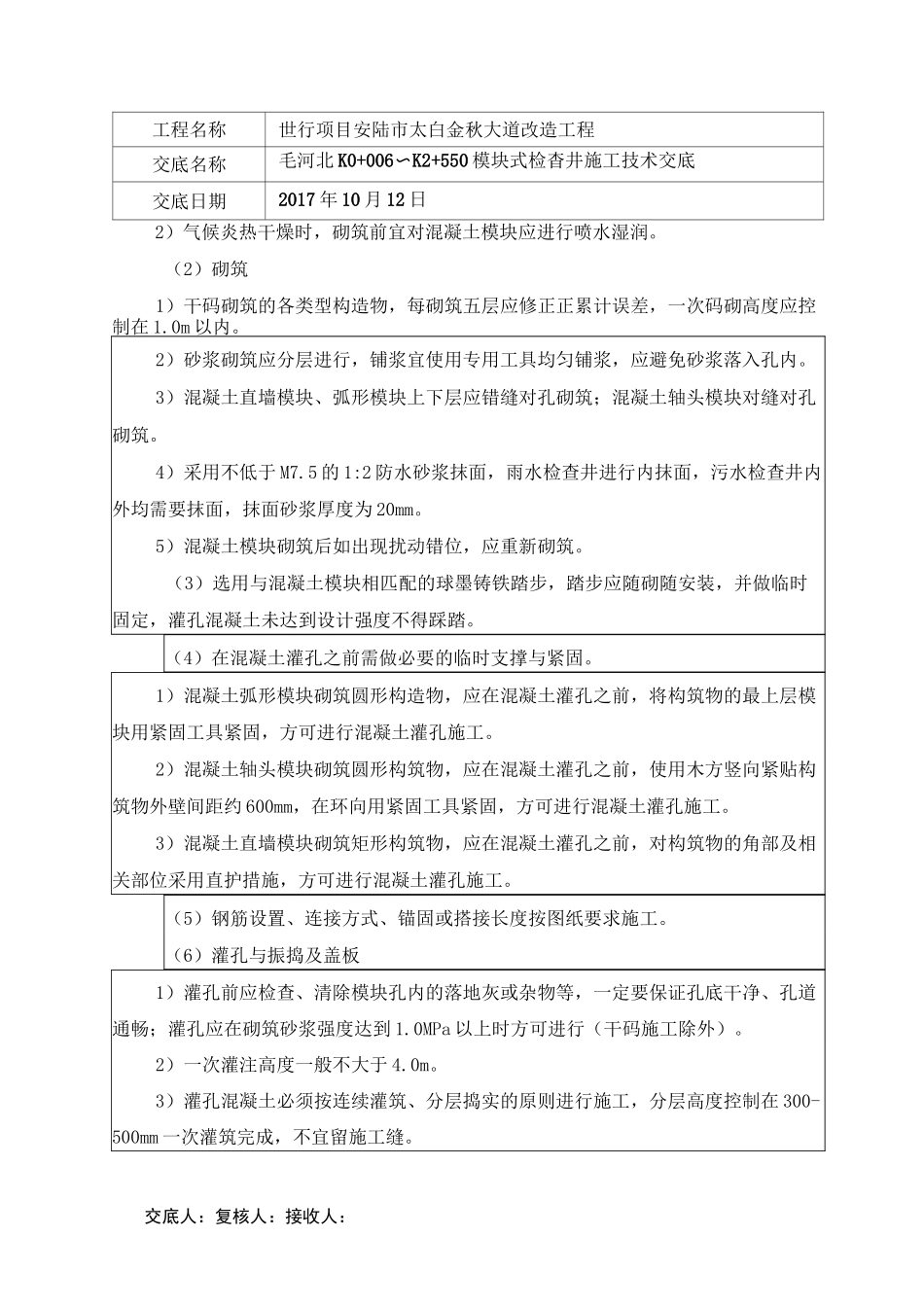

编号第页共页一、适用范围:交底人:复核人:接收人:工程名称世行项目安陆市太白金秋大道改造工程交底名称毛河北K0+006〜K2+550模块式检杳井施工技术交底交底日期2017年10月12日2)气候炎热干燥时,砌筑前宜对混凝土模
