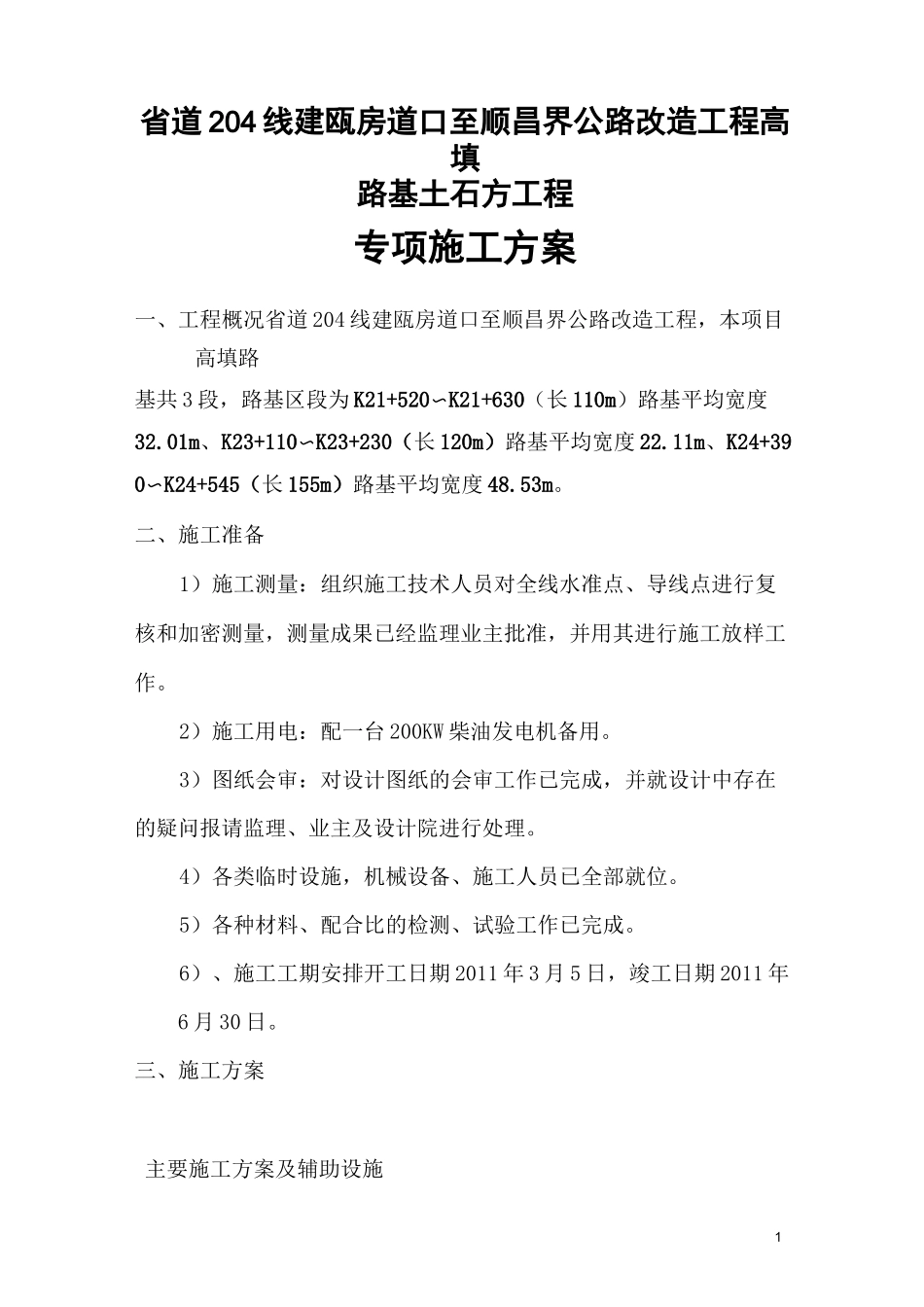

1省道204线建瓯房道口至顺昌界公路改造工程高填路基土石方工程专项施工方案一、工程概况省道204线建瓯房道口至顺昌界公路改造工程,本项目高填路基共3段,路基区段为K21+520〜K21+630(长110m)路基平均宽度32
01m、K23+110〜K23+230(长120m)路基平均宽度22
11m、K24+390〜K24+545(长155m)路基平均宽度48
二、施工准备1)施工测量:组织施工技术人员对全线水准点、导线点进行复核和加密测量,测量成果已经监理业主批准,并用其进行施工放样工作
2)施工用电:配一台200KW柴油发电机备用
3)图纸会审:对设计图纸的会审工作已完成,并就设计中存在的疑问报请监理、业主及设计院进行处理
4)各类临时设施,机械设备、施工人员已全部就位
5)各种材料、配合比的检测、试验工作已完成
6)、施工工期安排开工日期2011年3月5日,竣工日期2011年6月30日

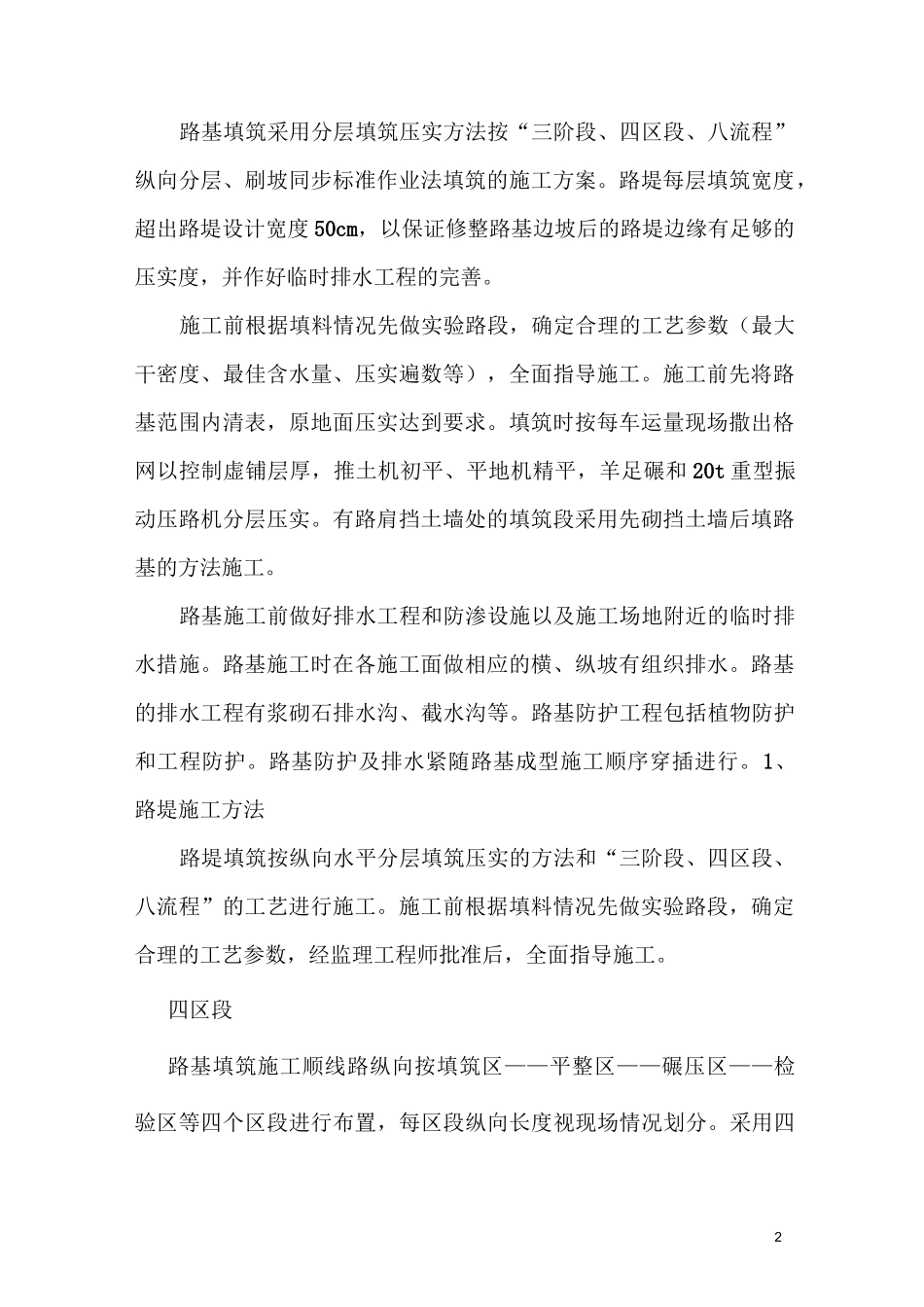

三、施工方案主要施工方案及辅助设施2路基填筑采用分层填筑压实方法按“三阶段、四区段、八流程”纵向分层、刷坡同步标准作业法填筑的施工方案
路堤每层填筑宽度,超出路堤设计宽度50cm,以保证修整路基边坡后的路堤边缘有足够的压实度,并作好临时排水工程的完善
施工前根据填料情况先做实验路段,确定合理的工艺参数(最大干密度、最佳含水量、压实遍数等),全面指导施工
施工前先将路基范围内清表,原地面压实达到要求
填筑时按每车运量现场撒出格网以控制虚铺层厚,推土机初平、平地机精平,羊足碾和20t重型振动压路机分层压实
有路肩挡土墙处的填筑段采用先砌挡土墙后填路基的方法施工
路基施工前做好排水工程和防渗设施以及施工场地附近的临时排水措施
路基施工时在各施工面做相应的横、纵坡有组织排水
路基的排水工程有浆砌石排水沟、截水沟等
路基防护工程包括植物防护和工程防护

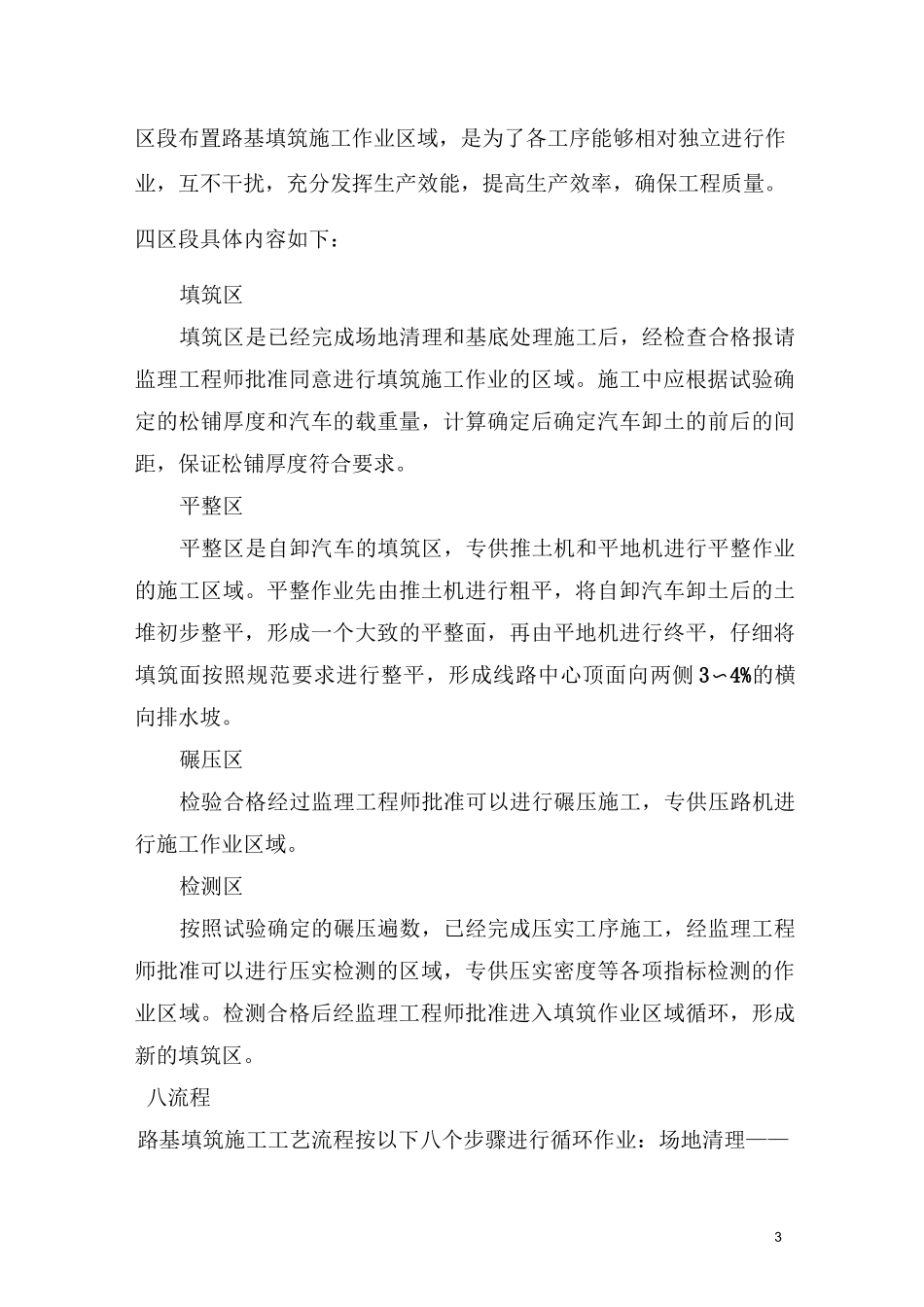

路基防护及排水紧随路基成型施工顺序穿
