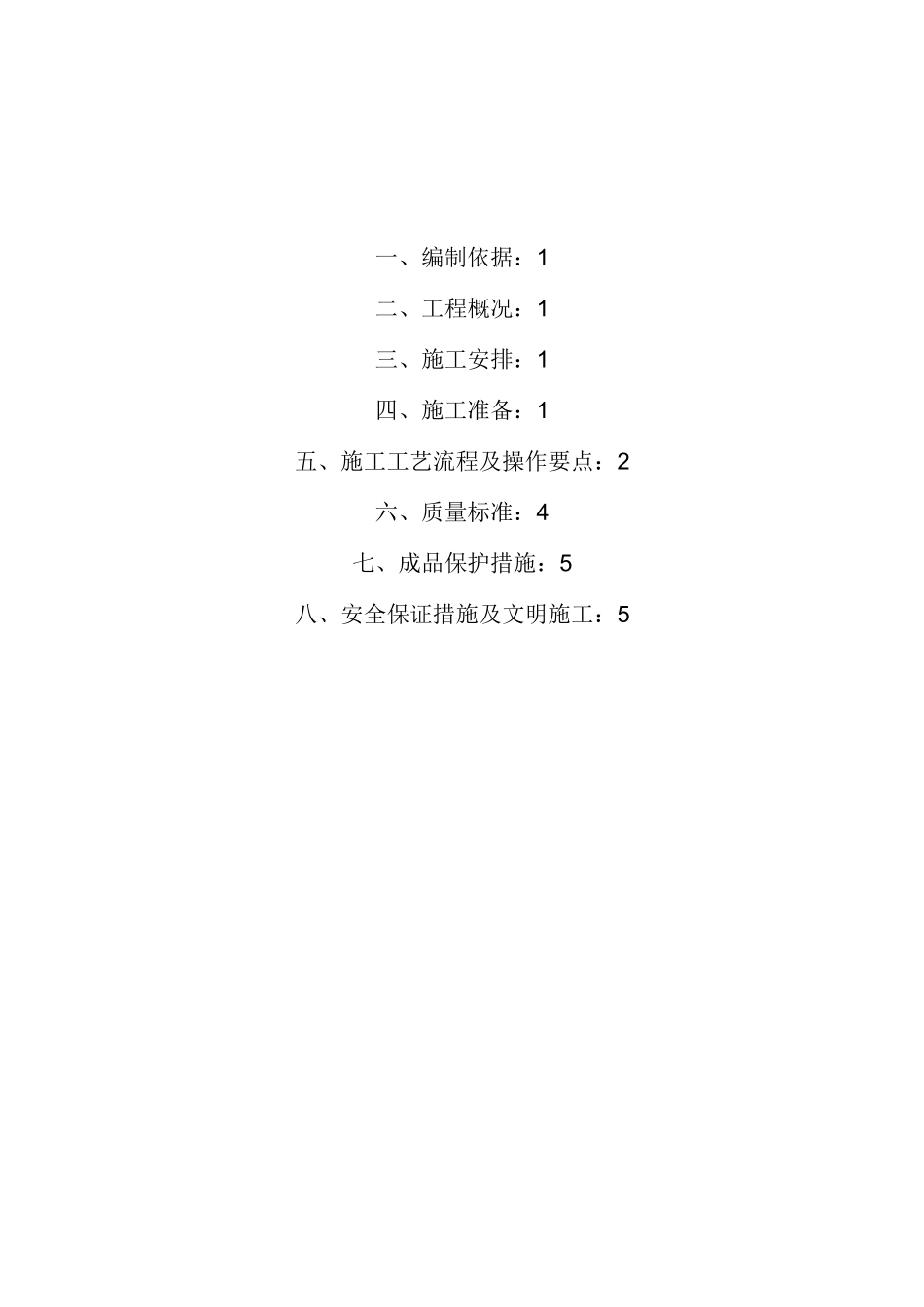

一、编制依据:1二、工程概况:1三、施工安排:1四、施工准备:1五、施工工艺流程及操作要点:2六、质量标准:4七、成品保护措施:5八、安全保证措施及文明施工:5目B地块(一无溶剂聚氨酯自流平地面施工方案目B地块(一期)无溶剂聚氨酯自流平地面施工方案3一、编制依据:、地块(一期)施工图纸、《建筑地面工程施工质量验收规范》()、《建筑装修工程质量验收规范》、《建筑地面装饰装修工程质量验收规范》、《建筑工程施工质量验收统一标准》、《混凝土外加剂应用技术规范》GB50119-2013、《混凝土结构工程施工质量验收规范》GB50204-2015二、工程概况:)配餐车间及员工食堂总建筑面积,其中地上:,地下,地上层,地下层,建筑总高度为(室外地面至屋顶完成面的高度),火灾危险性为丙类多层厂房;建筑耐火等级一级;抗震设防烈度为度;主要结构选型:框架结构土标咼相当于绝对标咼,桩基承台筏板基础
)配餐车间一层、二层等部分生产洁净区设计为厚无溶剂聚氨酯自流平地面,面积约平米
三、施工安排:、施工现场安排:根据现场施工条件,按顺序依次施工,施工完一个区域,再进行下一个区域施工
、根据面层面积确定详细的材料使用计划,按进度要求及现场实际情况提报物资计划,做到材料分批进场分批领用,做好材料防潮防晒措施
、劳动力安排:根据现场实际情况及进度计划的顺利完成,具体劳动力安排如下:目B地块(一期)无溶剂聚氨酯自流平地面施工方案2四、施工准备:、技术准备:项目部按要求组织人员学习有关规范、规程,制定详细的有针对性和操作性的技术交底,做好技术交底工作
施工前由施工负责人组织技术人员、工长质检员及劳务队班组长进行方案交底,使管理人员都能掌握砌筑工程的重点、难点,在施工中能正确操作
对专业技术工人、专业管理人员进行具有针对性的技术、质量、安全、消防、安全文明施工及环保等交底
、材料准备:各种材料必须具有出厂合格证,
