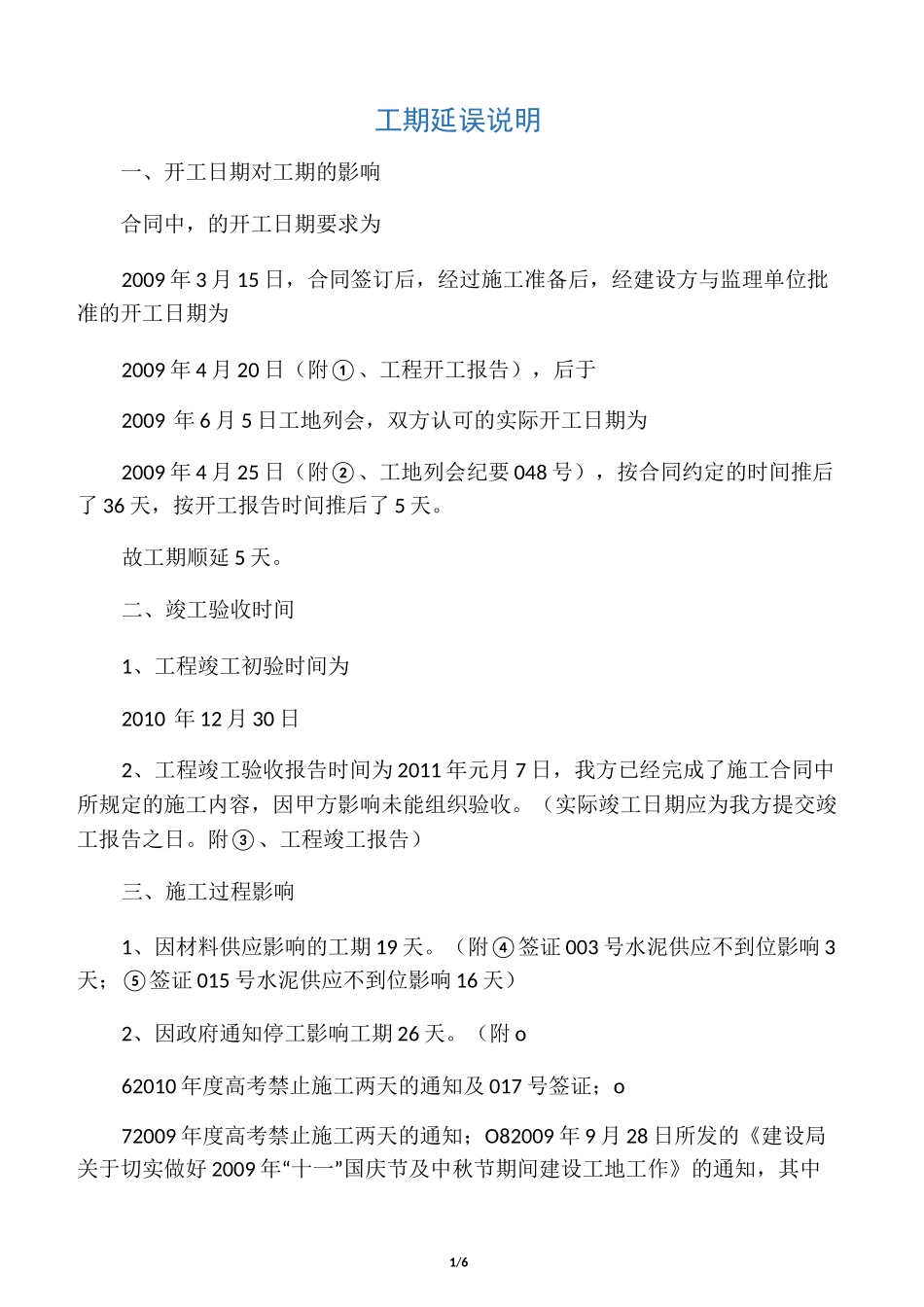

1/6工期延误说明一、开工日期对工期的影响合同中,的开工日期要求为2009年3月15日,合同签订后,经过施工准备后,经建设方与监理单位批准的开工日期为2009年4月20日(附①、工程开工报告),后于2009年6月5日工地列会,双方认可的实际开工日期为2009年4月25日(附②、工地列会纪要048号),按合同约定的时间推后了36天,按开工报告时间推后了5天
故工期顺延5天
二、竣工验收时间1、工程竣工初验时间为2010年12月30日2、工程竣工验收报告时间为2011年元月7日,我方已经完成了施工合同中所规定的施工内容,因甲方影响未能组织验收
(实际竣工日期应为我方提交竣工报告之日
附③、工程竣工报告)三、施工过程影响1、因材料供应影响的工期19天
(附④签证003号水泥供应不到位影响3天;⑤签证015号水泥供应不到位影响16天)2、因政府通知停工影响工期26天

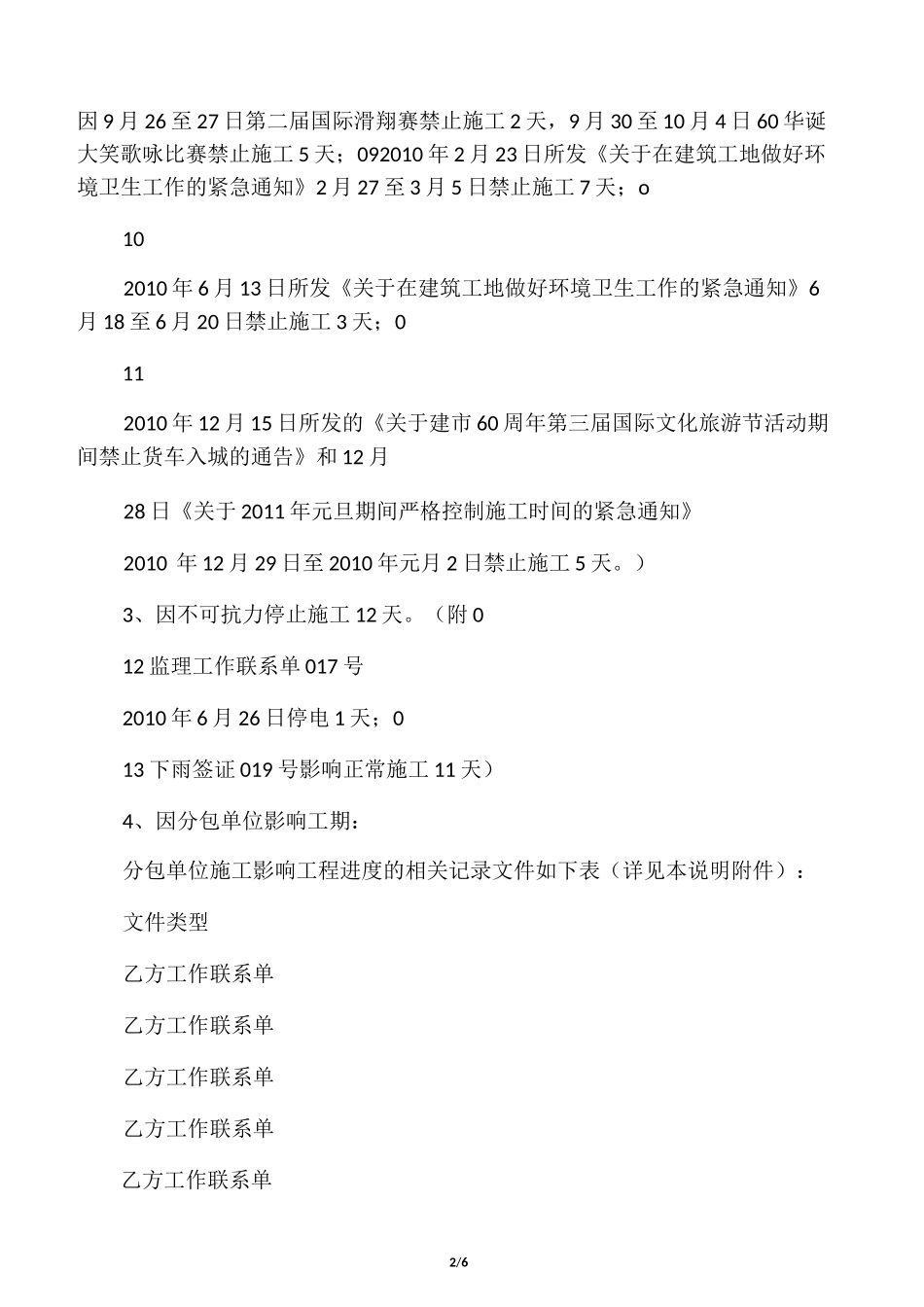

(附o62010年度高考禁止施工两天的通知及017号签证;o72009年度高考禁止施工两天的通知;O82009年9月28日所发的《建设局关于切实做好2009年“十一”国庆节及中秋节期间建设工地工作》的通知,其中2/6因9月26至27日第二届国际滑翔赛禁止施工2天,9月30至10月4日60华诞大笑歌咏比赛禁止施工5天;092010年2月23日所发《关于在建筑工地做好环境卫生工作的紧急通知》2月27至3月5日禁止施工7天;o102010年6月13日所发《关于在建筑工地做好环境卫生工作的紧急通知》6月18至6月20日禁止施工3天;0112010年12月15日所发的《关于建市60周年第三届国际文化旅游节活动期间禁止货车入城的通告》和12月28日《关于2011年元旦期间严格控制施工时间的紧急通知》2010年12月29日至2010年元月2日禁止施工5天
)3、因不可抗力停止施工12天

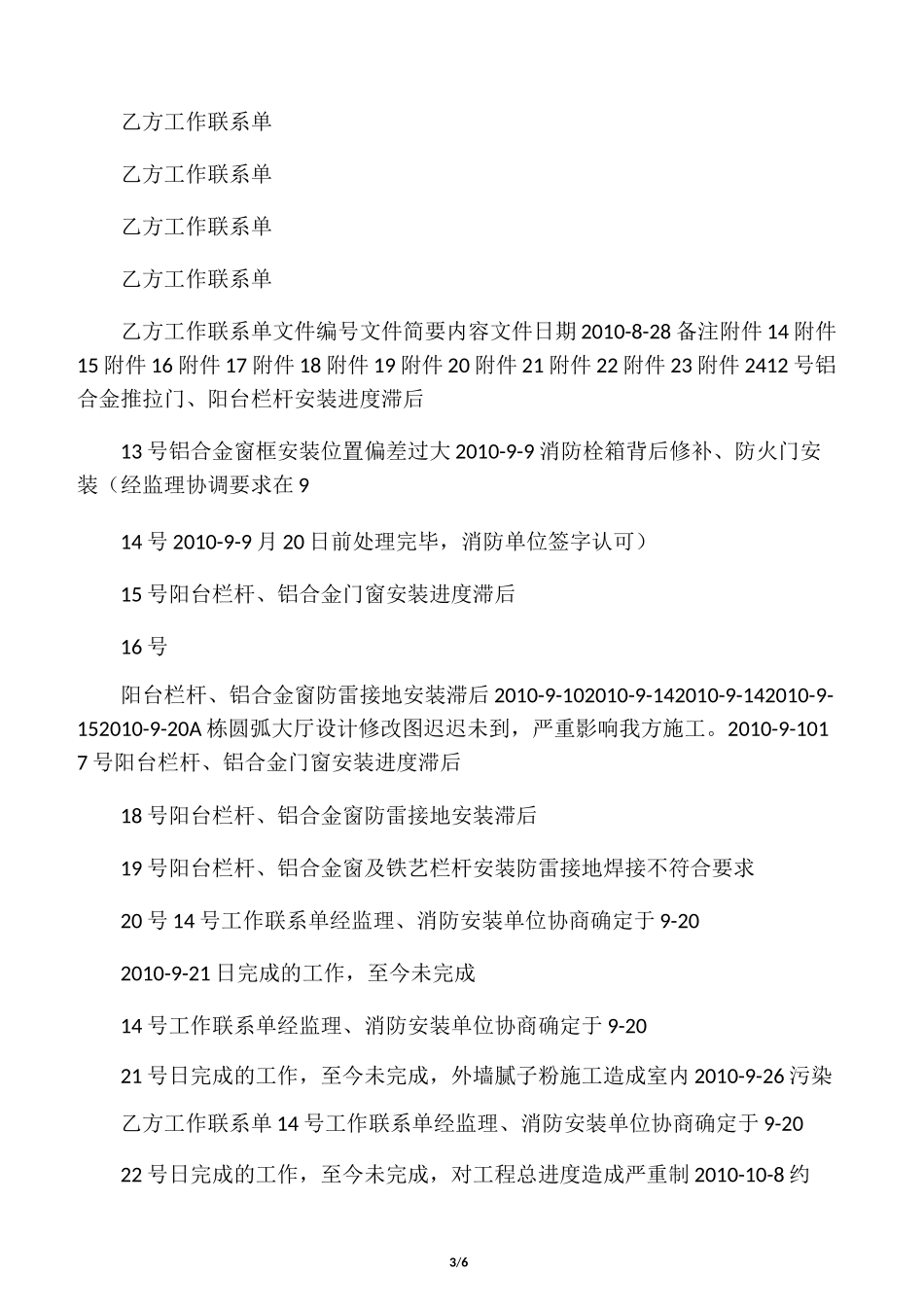

(附012监理工作联系单017号2010年6月
