诏安县污水处理厂管网配套工程深沟槽专项施编制单位:X恒盛建筑工程编制时间:2021年3月7日目录、工程概况:二、防汛防雨要求3三、深沟槽的临时排水系统3四、深沟槽施工4五、监护措施8
六、地下管线和周围构筑物的保护8

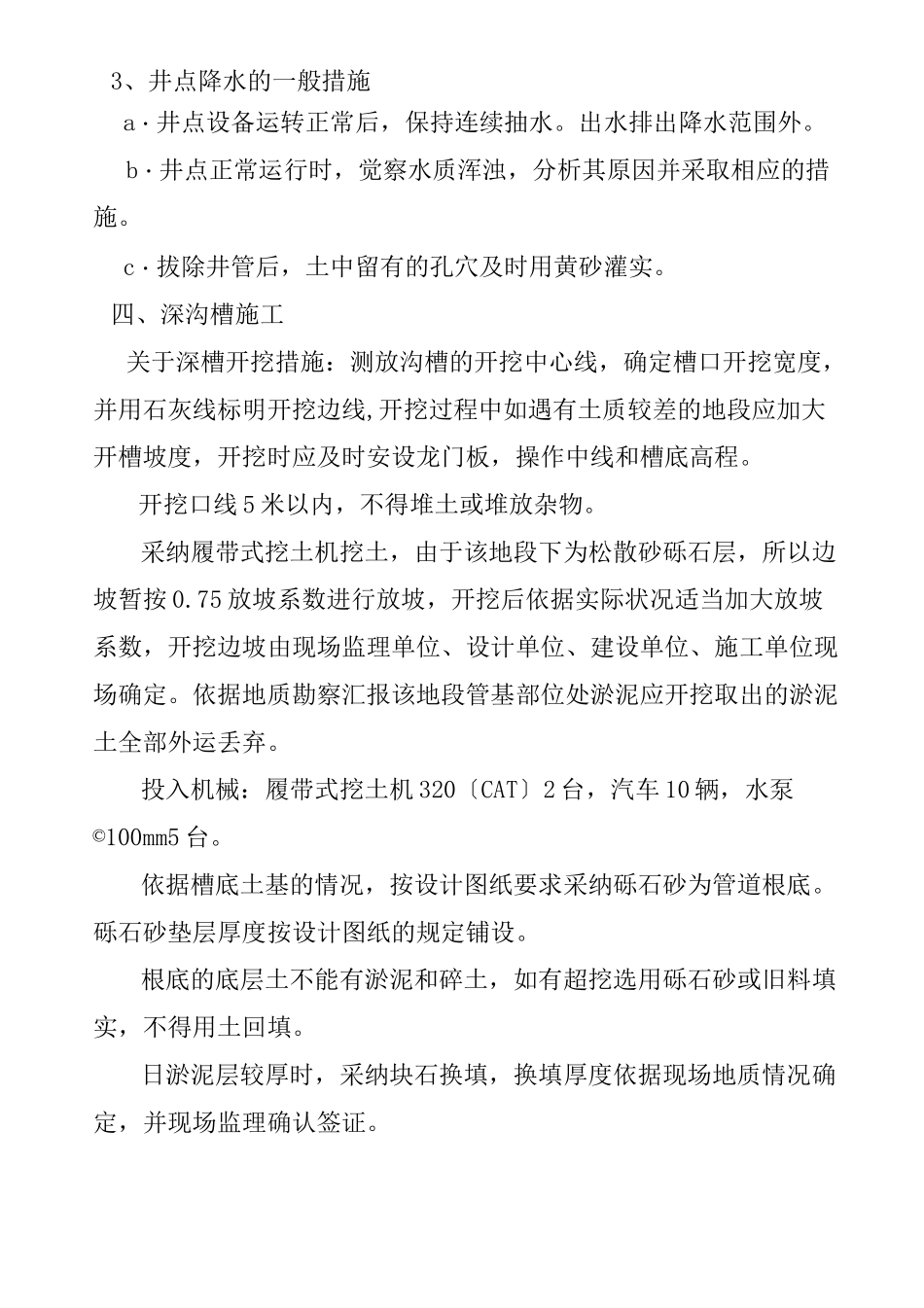

七、平安生产措施9优选文档八、文明施工措施103、井点降水的一般措施a・井点设备运转正常后,保持连续抽水
出水排出降水范围外
b・井点正常运行时,觉察水质浑浊,分析其原因并采取相应的措施
c・拔除井管后,土中留有的孔穴及时用黄砂灌实
四、深沟槽施工关于深槽开挖措施:测放沟槽的开挖中心线,确定槽口开挖宽度,并用石灰线标明开挖边线,开挖过程中如遇有土质较差的地段应加大开槽坡度,开挖时应及时安设龙门板,操作中线和槽底高程
开挖口线5米以内,不得堆土或堆放杂物
采纳履带式挖土机挖土,由于该地段下为松散砂砾石层,所以边坡暂按0
75放坡系数进行放坡,开挖后依据实际状况适当加大放坡系数,开挖边坡由现场监理单位、设计单位、建设单位、施工单位现场确定
依据地质勘察汇报该地段管基部位处淤泥应开挖取出的淤泥土全部外运丢弃
投入机械:履带式挖土机320〔CAT〕2台,汽车10辆,水泵©100mm5台
依据槽底土基的情况,按设计图纸要求采纳砾石砂为管道根底
砾石砂垫层厚度按设计图纸的规定铺设
根底的底层土不能有淤泥和碎土,如有超挖选用砾石砂或旧料填实,不得用土回填
日淤泥层较厚时,采纳块石换填,换填厚度依据现场地质情况确定,并现场监理确认签证
优选文档2、验槽由施工单位自检,再请监理工程师进行沟槽底高程、地基承载力等检测是否符合标准及设计要求,验槽合格前方能进行下一道工序
假设遇软弱根底,地基承载力达不到设计要求,则再对地基进行处理
3、管道安装砾石砂垫层按规定的沟槽宽度满堂铺设、摊平、拍实
砾石砂铺设结束后,在铺好的砾石砂垫层上安装管道
用25吨吊车下管,用161手拉葫芦牵引管,用
