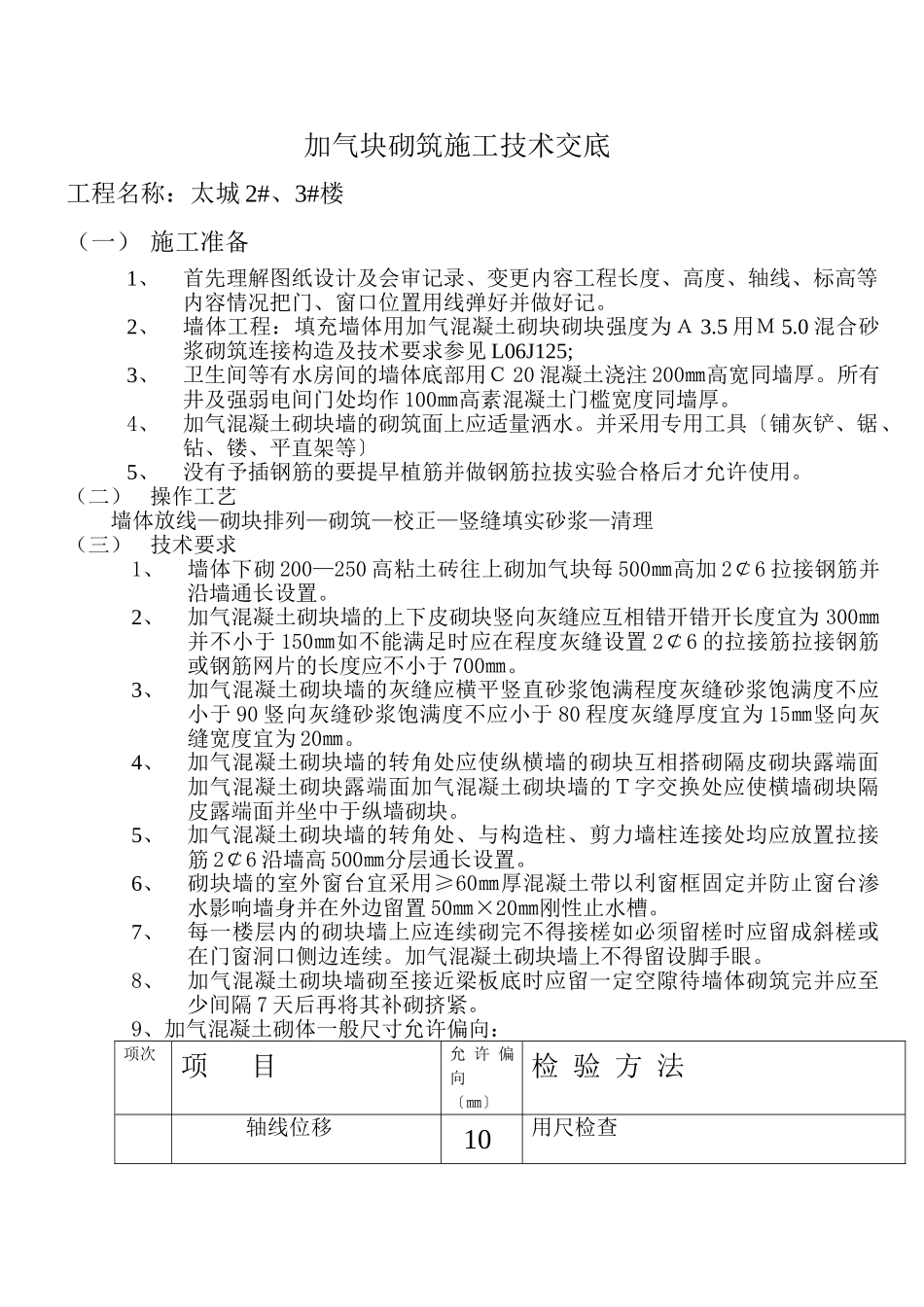

加气块砌筑施工技术交底工程名称:太城2#、3#楼(一)施工准备1、首先理解图纸设计及会审记录、变更内容工程长度、高度、轴线、标高等内容情况把门、窗口位置用线弹好并做好记
2、墙体工程:填充墙体用加气混凝土砌块砌块强度为A3
0混合砂浆砌筑连接构造及技术要求参见L06J125;3、卫生间等有水房间的墙体底部用C20混凝土浇注200㎜高宽同墙厚
所有井及强弱电间门处均作100㎜高素混凝土门槛宽度同墙厚
4、加气混凝土砌块墙的砌筑面上应适量洒水
并采用专用工具〔铺灰铲、锯、钻、镂、平直架等〕5、没有予插钢筋的要提早植筋并做钢筋拉拔实验合格后才允许使用
(二)操作工艺墙体放线—砌块排列—砌筑—校正—竖缝填实砂浆—清理(三)技术要求1、墙体下砌200—250高粘土砖往上砌加气块每500㎜高加2¢6拉接钢筋并沿墙通长设置
2、加气混凝土砌块墙的上下皮砌块竖向灰缝应互相错开错开长度宜为300㎜并不小于150㎜如不能满足时应在程度灰缝设置2¢6的拉接筋拉接钢筋或钢筋网片的长度应不小于700㎜
3、加气混凝土砌块墙的灰缝应横平竖直砂浆饱满程度灰缝砂浆饱满度不应小于90竖向灰缝砂浆饱满度不应小于80程度灰缝厚度宜为15㎜竖向灰缝宽度宜为20㎜
4、加气混凝土砌块墙的转角处应使纵横墙的砌块互相搭砌隔皮砌块露端面加气混凝土砌块露端面加气混凝土砌块墙的T字交换处应使横墙砌块隔皮露端面并坐中于纵墙砌块
5、加气混凝土砌块墙的转角处、与构造柱、剪力墙柱连接处均应放置拉接筋2¢6沿墙高500㎜分层通长设置
6、砌块墙的室外窗台宜采用≥60㎜厚混凝土带以利窗框固定并防止窗台渗水影响墙身并在外边留置50㎜×20㎜刚性止水槽
7、每一楼层内的砌块墙上应连续砌完不得接槎如必须留槎时应留成斜槎或在门窗洞口侧边连续
加气混凝土砌块墙上不得留设脚手眼

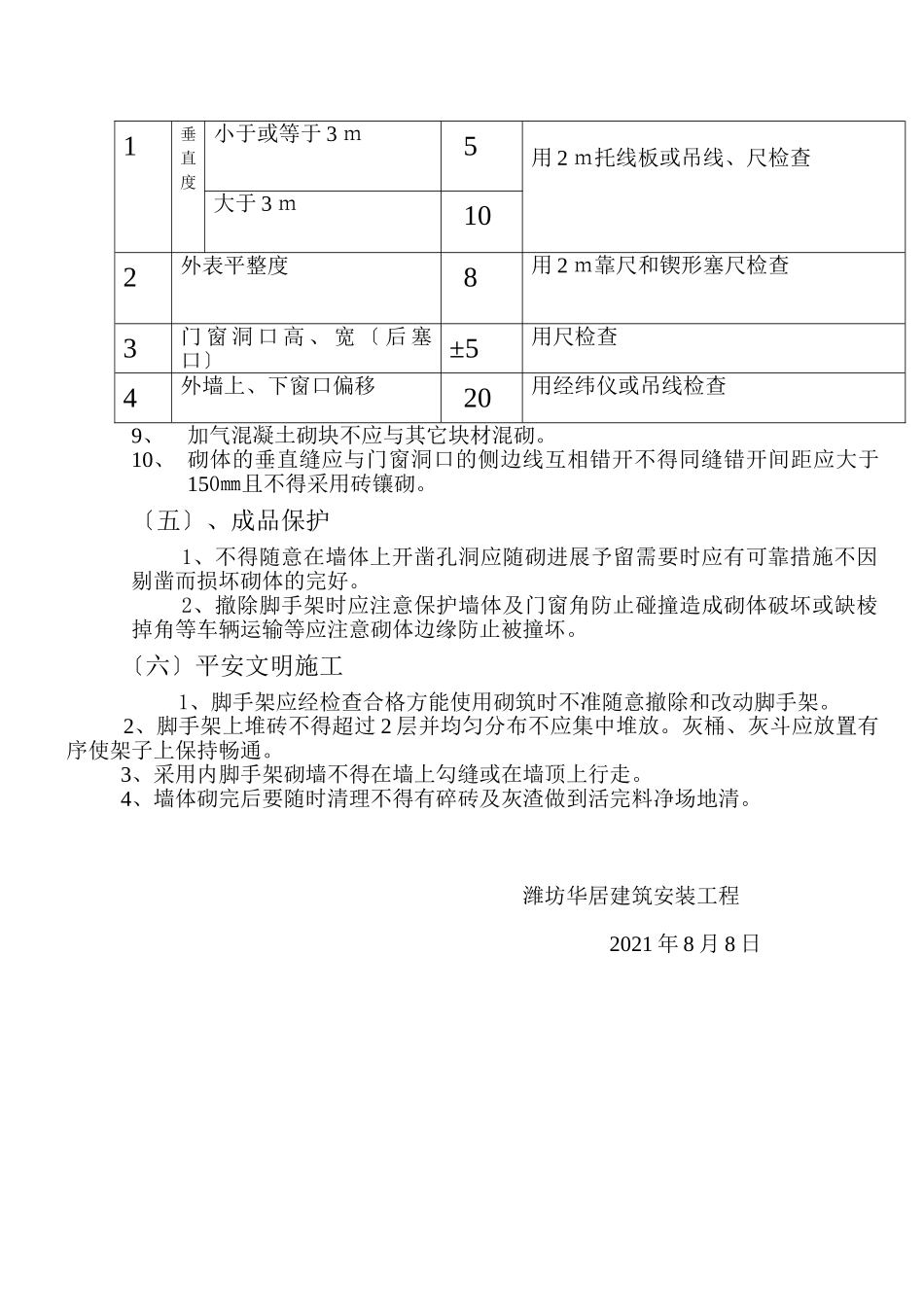

8、加气混凝土砌块墙砌至接近梁板底时应留一定空隙待墙体砌筑
