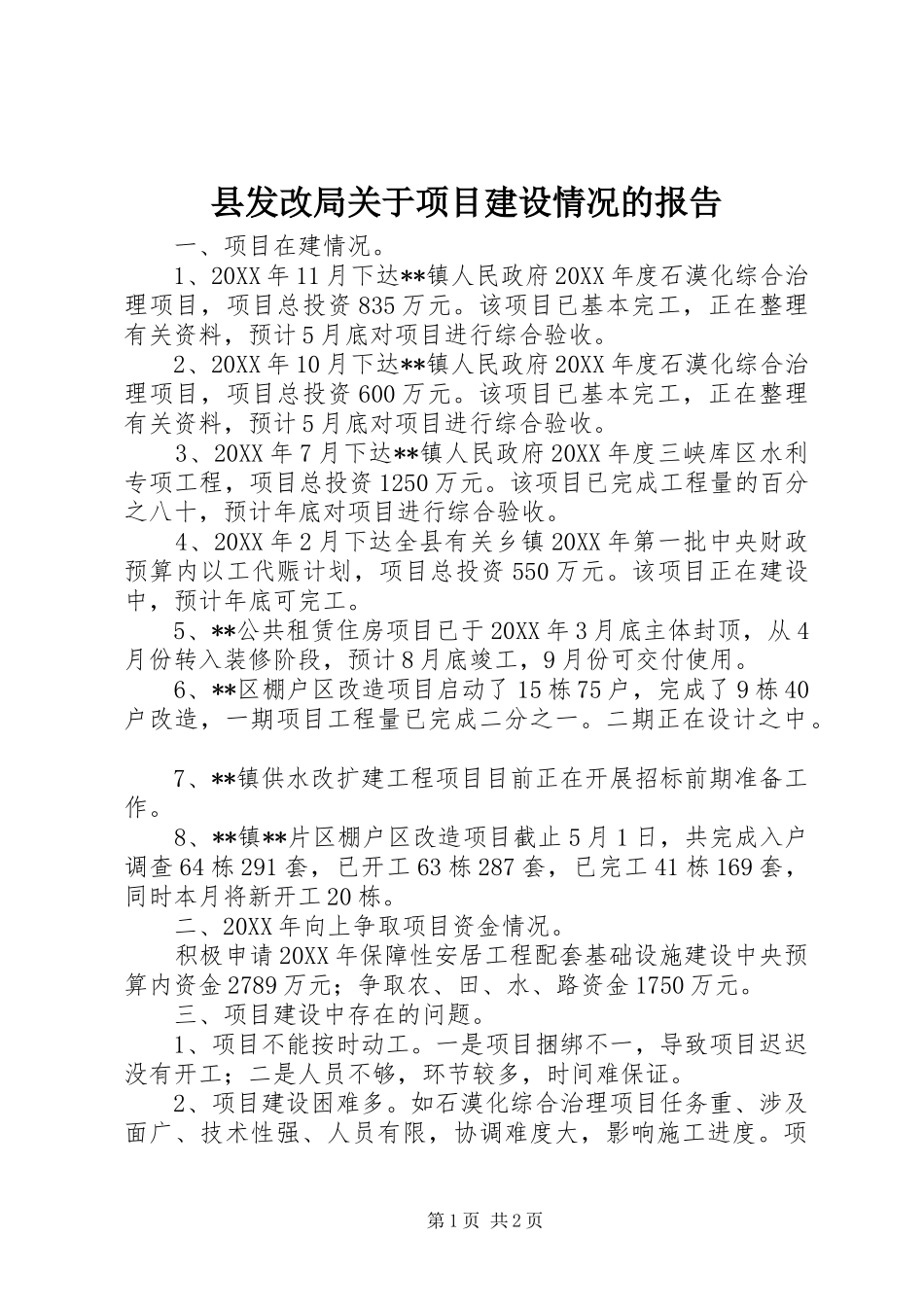

县发改局关于项目建设情况的报告一、项目在建情况
1、20XX年11月下达**镇人民政府20XX年度石漠化综合治理项目,项目总投资835万元
该项目已基本完工,正在整理有关资料,预计5月底对项目进行综合验收
2、20XX年10月下达**镇人民政府20XX年度石漠化综合治理项目,项目总投资600万元
该项目已基本完工,正在整理有关资料,预计5月底对项目进行综合验收
3、20XX年7月下达**镇人民政府20XX年度三峡库区水利专项工程,项目总投资1250万元
该项目已完成工程量的百分之八十,预计年底对项目进行综合验收
4、20XX年2月下达全县有关乡镇20XX年第一批中央财政预算内以工代赈计划,项目总投资550万元
该项目正在建设中,预计年底可完工
5、**公共租赁住房项目已于20XX年3月底主体封顶,从4月份转入装修阶段,预计8月底竣工,9月份可交付使用
6、**区棚户区改造项目启动了15栋75户,完成了9栋40户改造,一期项目工程量已完成二分之一
二期正在设计之中
7、**镇供水改扩建工程项目目前正在开展招标前期准备工作
8、**镇**片区棚户区改造项目截止5月1日,共完成入户调查64栋291套,已开工63栋287套,已完工41栋169套,同时本月将新开工20栋
二、20XX年向上争取项目资金情况
积极申请20XX年保障性安居工程配套基础设施建设中央预算内资金2789万元;争取农、田、水、路资金1750万元
三、项目建设中存在的问题
1、项目不能按时动工
一是项目捆绑不一,导致项目迟迟没有开工;二是人员不够,环节较多,时间难保证
2、项目建设困难多
如石漠化综合治理项目任务重、涉及面广、技术性强、人员有限,协调难度大,影响施工进度

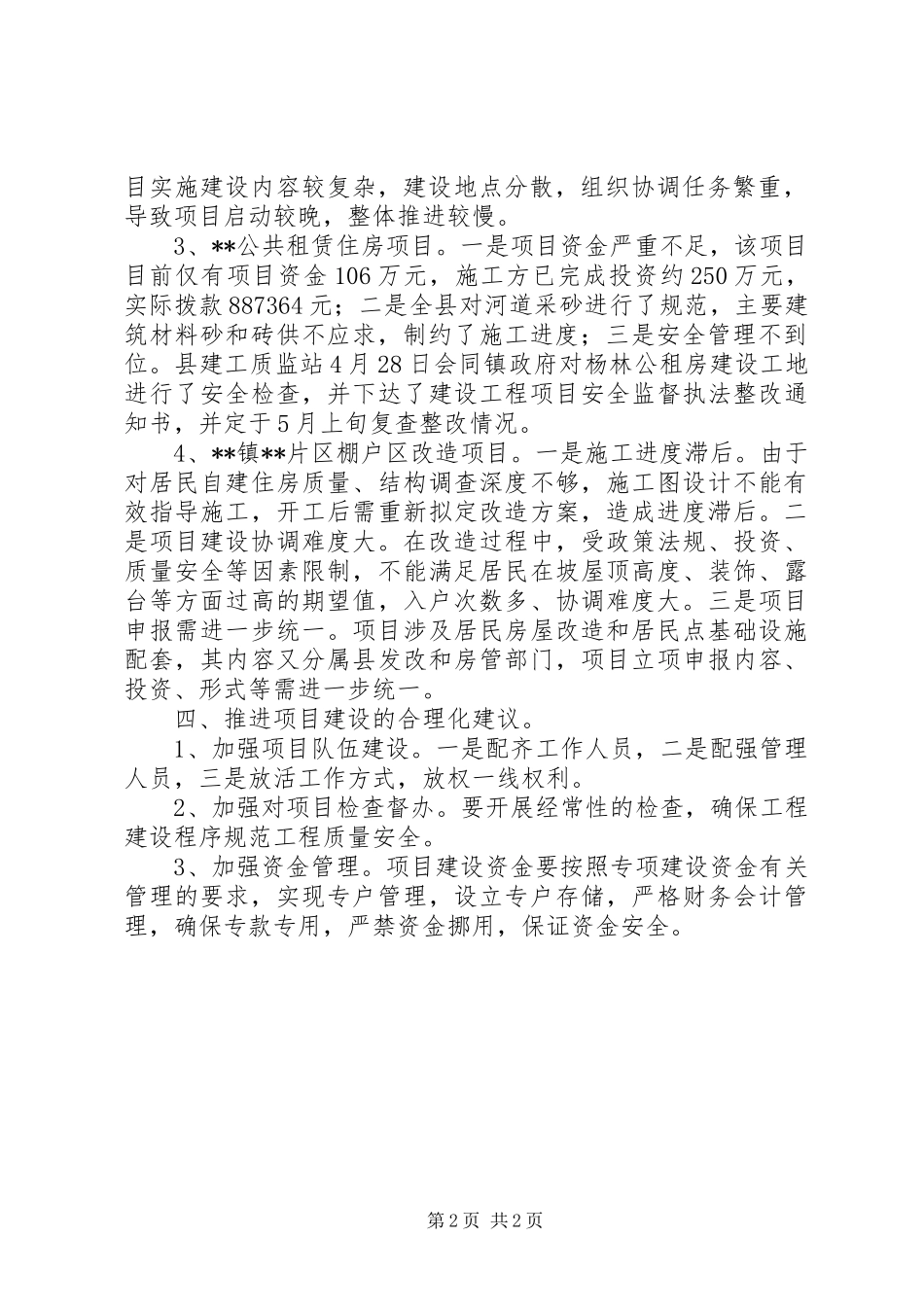

项第1页共2页目实施建设内容较复杂,建设地点分散,组织协调任务繁重,导致项目启动较晚,整体推进较慢
3、**公共租赁住房项目
一是项目资金严重不足
