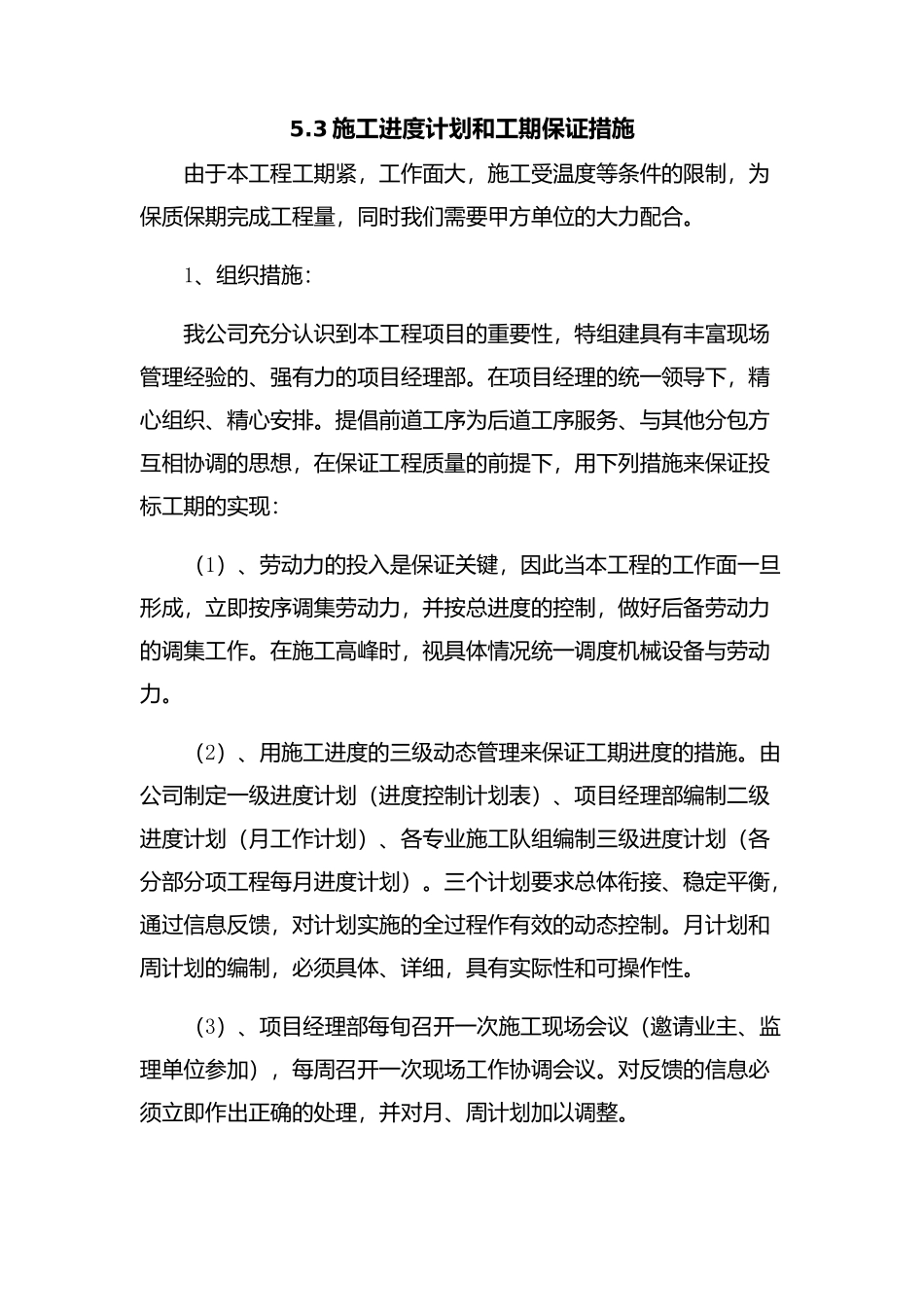

3施工进度计划和工期保证措施由于本工程工期紧,工作面大,施工受温度等条件的限制,为保质保期完成工程量,同时我们需要甲方单位的大力配合
1、组织措施:我公司充分认识到本工程项目的重要性,特组建具有丰富现场管理经验的、强有力的项目经理部
在项目经理的统一领导下,精心组织、精心安排
提倡前道工序为后道工序服务、与其他分包方互相协调的思想,在保证工程质量的前提下,用下列措施来保证投标工期的实现:(1)、劳动力的投入是保证关键,因此当本工程的工作面一旦形成,立即按序调集劳动力,并按总进度的控制,做好后备劳动力的调集工作
在施工高峰时,视具体情况统一调度机械设备与劳动力
(2)、用施工进度的三级动态管理来保证工期进度的措施
由公司制定一级进度计划(进度控制计划表)、项目经理部编制二级进度计划(月工作计划)、各专业施工队组编制三级进度计划(各分部分项工程每月进度计划)
三个计划要求总体衔接、稳定平衡,通过信息反馈,对计划实施的全过程作有效的动态控制
月计划和周计划的编制,必须具体、详细,具有实际性和可操作性
(3)、项目经理部每旬召开一次施工现场会议(邀请业主、监理单位参加),每周召开一次现场工作协调会议
对反馈的信息必须立即作出正确的处理,并对月、周计划加以调整
(4)、根据工程特点及工作面的部署,强化材料设备部门人员结构,材料提前配齐配足,便于加快施工进度
(5)、为有效地缩短工期,原则上经常加班作业,根据工程进度安排,全体施工人员与管理员取消节假日、休息日
(6)、各类机械设备必须专人操作、精心维修、确保正常使用,以满足施工进度的实际需要
这是保证工期的必备条件
(7)、充分利用经济规律及其杠杆作用,有效地调动工人生产积极性,所有施工人员的经济利益按实际进度的完成情况进行分段兑现奖罚
(8)、组织公司内部的技术力量,开展以质量为中心的劳动竞赛,即提高工程质量同时加快施工进度
