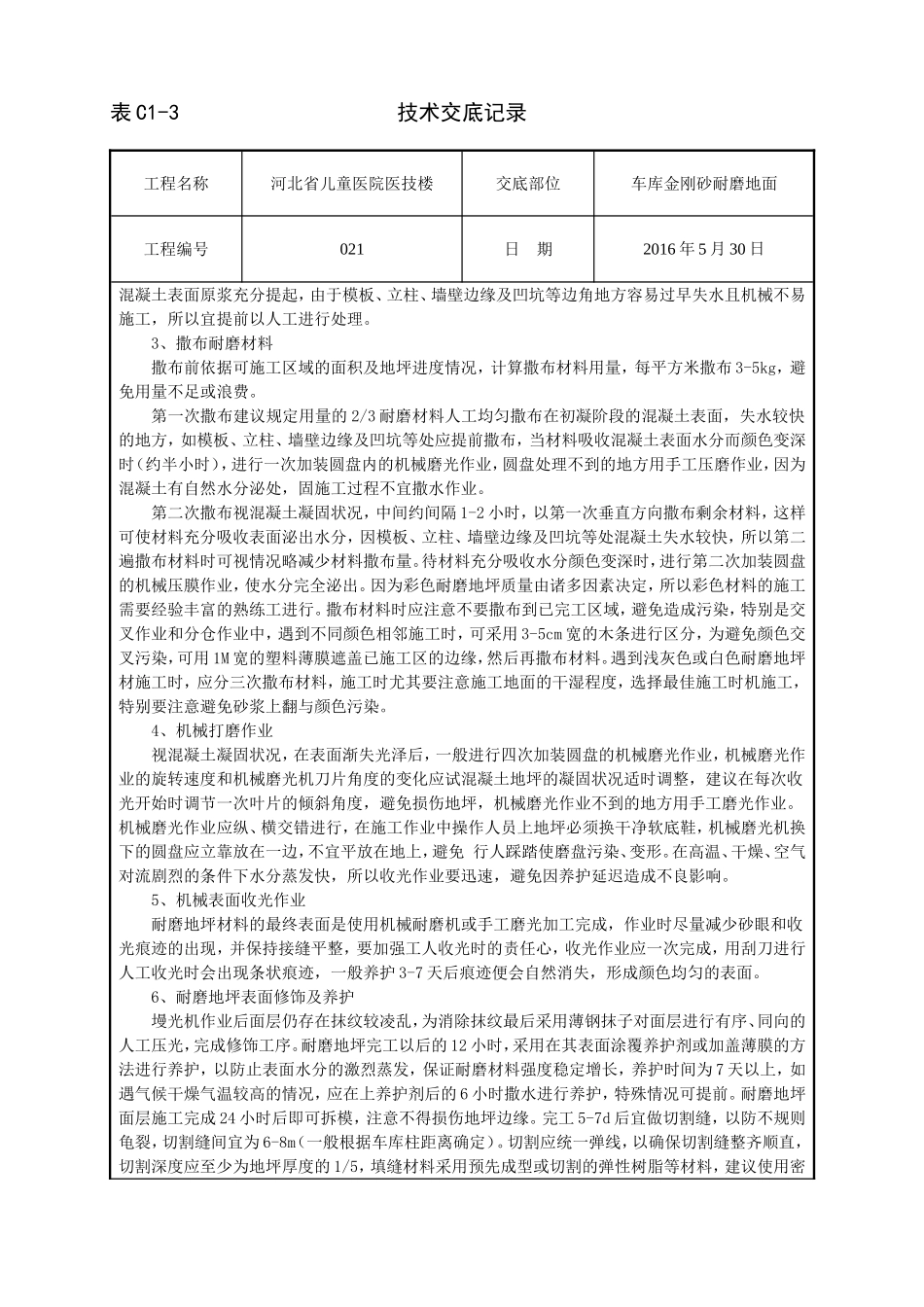

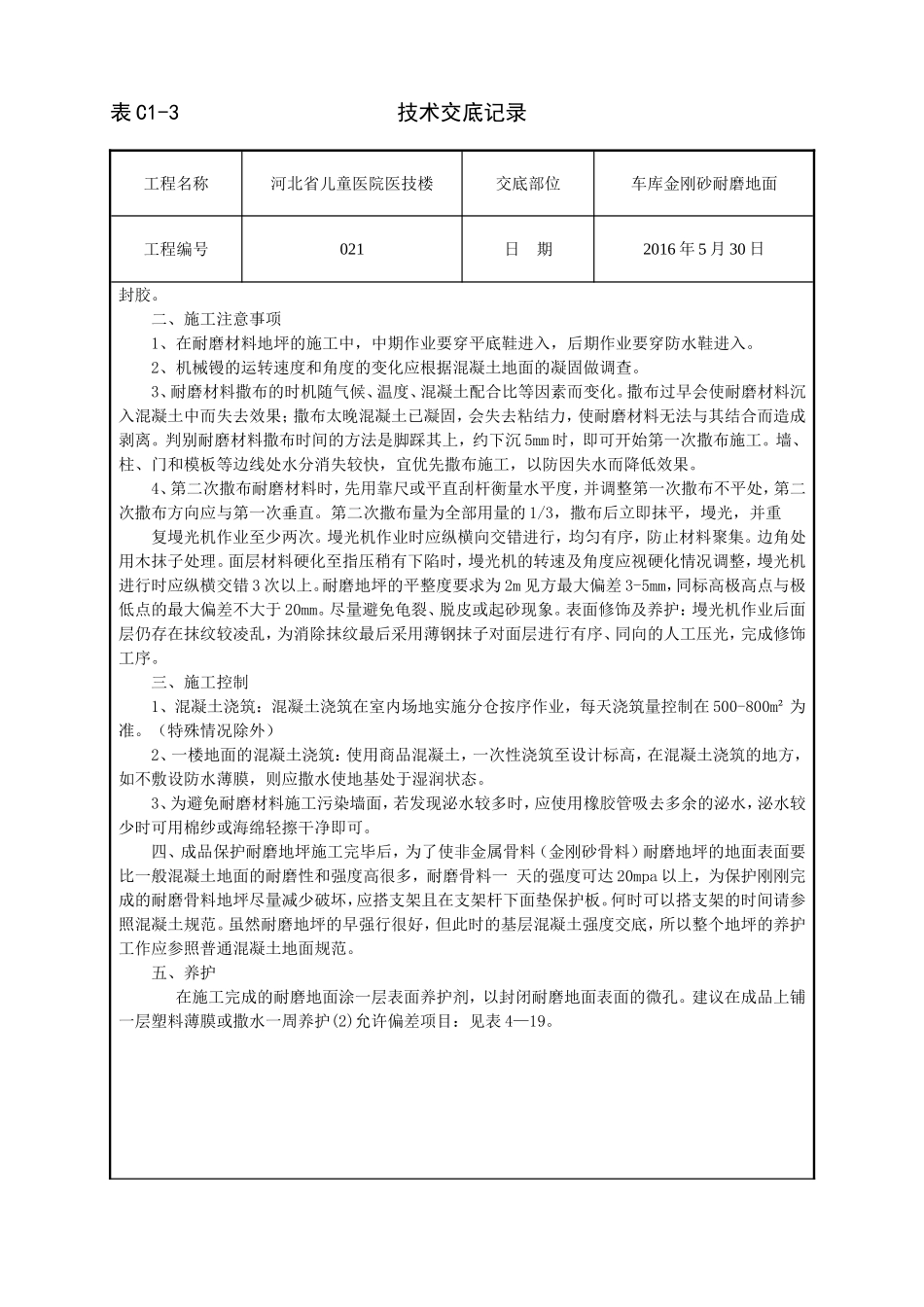

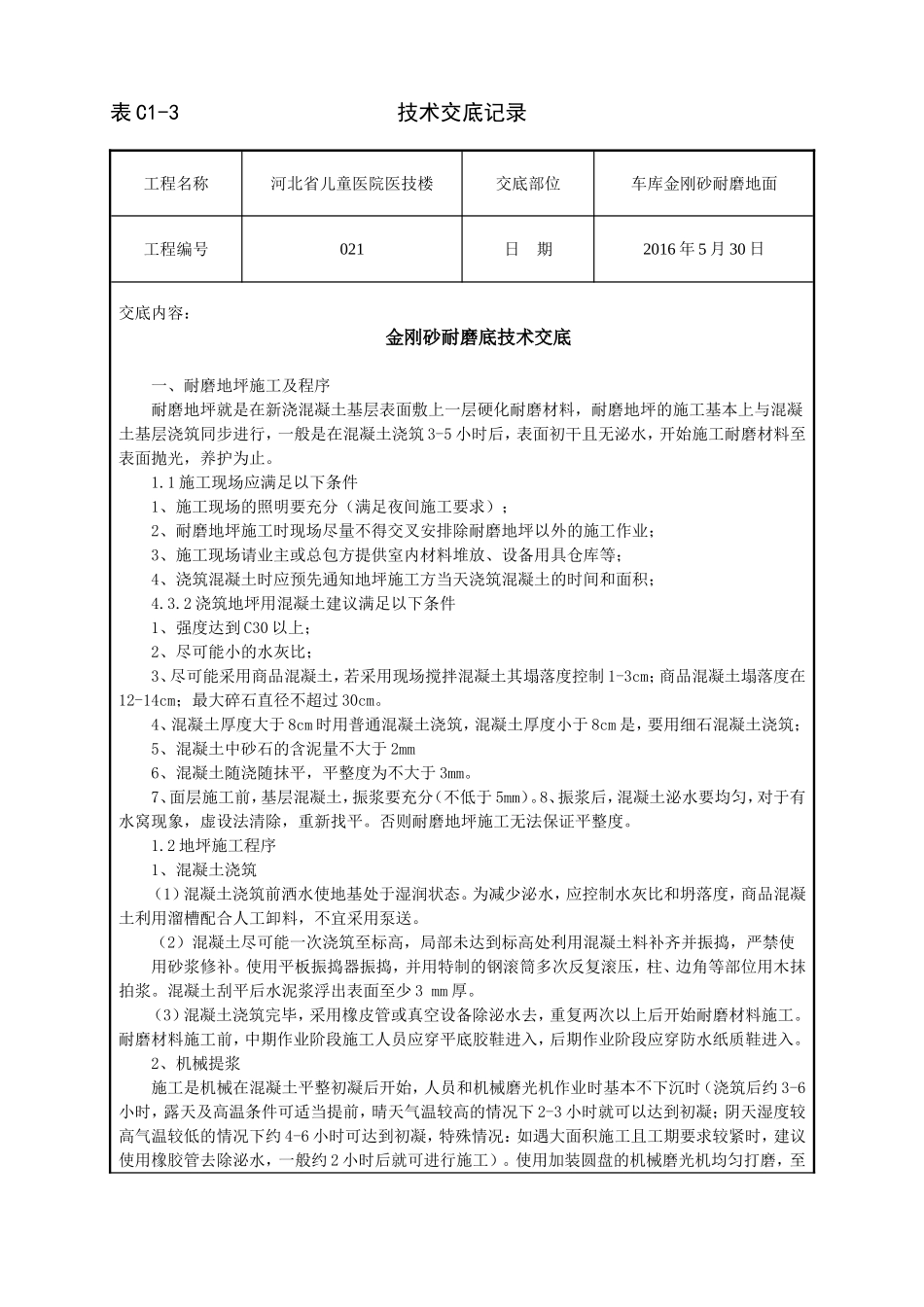

表C1-3技术交底记录工程名称河北省儿童医院医技楼交底部位车库金刚砂耐磨地面工程编号021日期2016年5月30日交底内容:金刚砂耐磨底技术交底一、耐磨地坪施工及程序耐磨地坪就是在新浇混凝土基层表面敷上一层硬化耐磨材料,耐磨地坪的施工基本上与混凝土基层浇筑同步进行,一般是在混凝土浇筑3-5小时后,表面初干且无泌水,开始施工耐磨材料至表面抛光,养护为止
1施工现场应满足以下条件1、施工现场的照明要充分(满足夜间施工要求);2、耐磨地坪施工时现场尽量不得交叉安排除耐磨地坪以外的施工作业;3、施工现场请业主或总包方提供室内材料堆放、设备用具仓库等;4、浇筑混凝土时应预先通知地坪施工方当天浇筑混凝土的时间和面积;4
2浇筑地坪用混凝土建议满足以下条件1、强度达到C30以上;2、尽可能小的水灰比;3、尽可能采用商品混凝土,若采用现场搅拌混凝土其塌落度控制1-3cm;商品混凝土塌落度在12-14cm;最大碎石直径不超过30cm
4、混凝土厚度大于8cm时用普通混凝土浇筑,混凝土厚度小于8cm是,要用细石混凝土浇筑;5、混凝土中砂石的含泥量不大于2mm6、混凝土随浇随抹平,平整度为不大于3mm
7、面层施工前,基层混凝土,振浆要充分(不低于5mm)
8、振浆后,混凝土泌水要均匀,对于有水窝现象,虚设法清除,重新找平
否则耐磨地坪施工无法保证平整度
2地坪施工程序1、混凝土浇筑(1)混凝土浇筑前洒水使地基处于湿润状态
为减少泌水,应控制水灰比和坍落度,商品混凝土利用溜槽配合人工卸料,不宜采用泵送
(2)混凝土尽可能一次浇筑至标高,局部未达到标高处利用混凝土料补齐并振捣,严禁使用砂浆修补
使用平板振捣器振捣,并用特制的钢滚筒多次反复滚压,柱、边角等部位用木抹拍浆
混凝土刮平后水泥浆浮出表面至少3mm厚
(3)混凝土浇筑完毕,采用橡皮管或真空设备除泌水去,重复两次以上后开始耐磨材料
