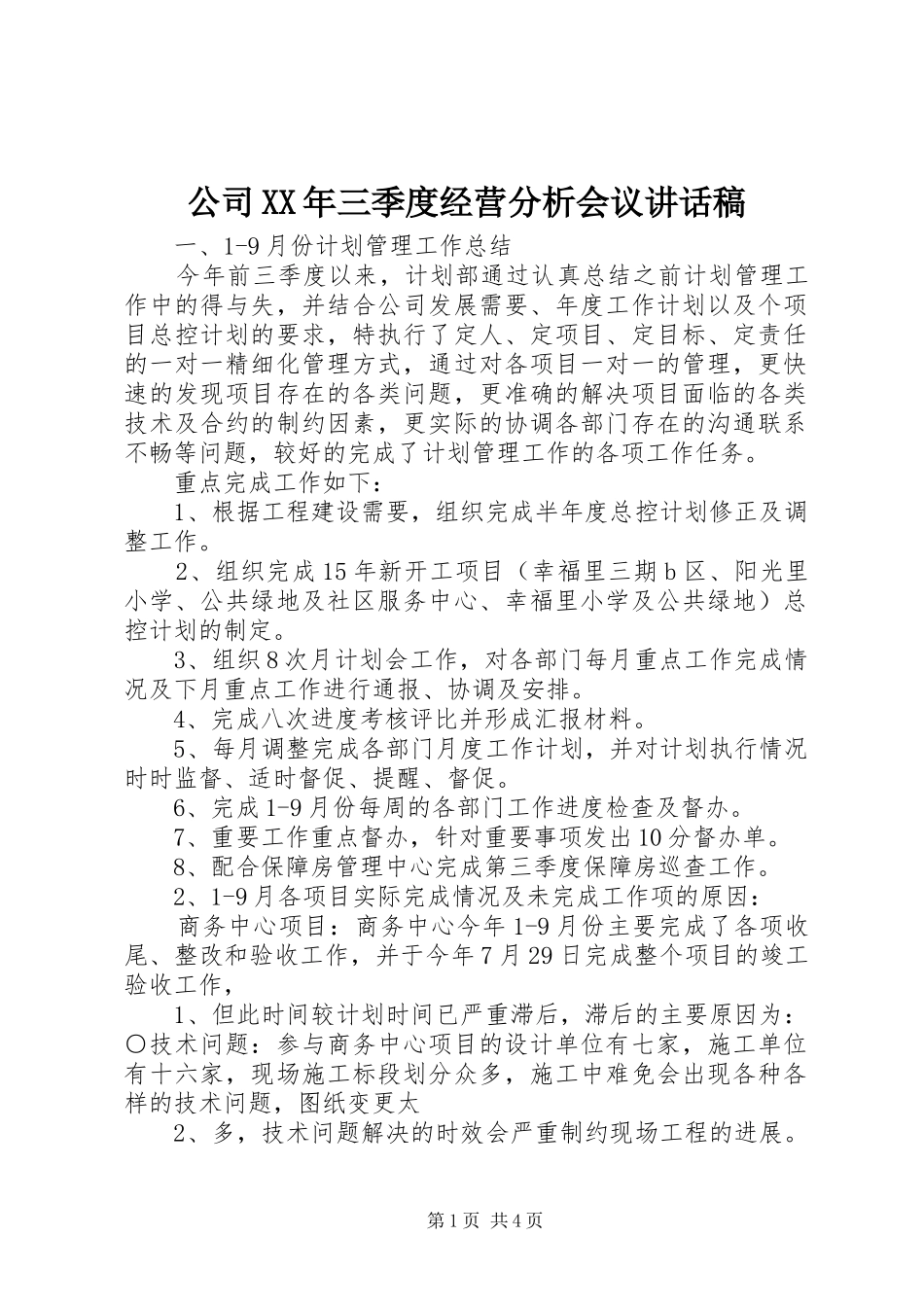

公司XX年三季度经营分析会议讲话稿一、1-9月份计划管理工作总结今年前三季度以来,计划部通过认真总结之前计划管理工作中的得与失,并结合公司发展需要、年度工作计划以及个项目总控计划的要求,特执行了定人、定项目、定目标、定责任的一对一精细化管理方式,通过对各项目一对一的管理,更快速的发现项目存在的各类问题,更准确的解决项目面临的各类技术及合约的制约因素,更实际的协调各部门存在的沟通联系不畅等问题,较好的完成了计划管理工作的各项工作任务
重点完成工作如下:1、根据工程建设需要,组织完成半年度总控计划修正及调整工作
2、组织完成15年新开工项目(幸福里三期b区、阳光里小学、公共绿地及社区服务中心、幸福里小学及公共绿地)总控计划的制定
3、组织8次月计划会工作,对各部门每月重点工作完成情况及下月重点工作进行通报、协调及安排
4、完成八次进度考核评比并形成汇报材料
5、每月调整完成各部门月度工作计划,并对计划执行情况时时监督、适时督促、提醒、督促
6、完成1-9月份每周的各部门工作进度检查及督办
7、重要工作重点督办,针对重要事项发出10分督办单
8、配合保障房管理中心完成第三季度保障房巡查工作
2、1-9月各项目实际完成情况及未完成工作项的原因:商务中心项目:商务中心今年1-9月份主要完成了各项收尾、整改和验收工作,并于今年7月29日完成整个项目的竣工验收工作,1、但此时间较计划时间已严重滞后,滞后的主要原因为:○技术问题:参与商务中心项目的设计单位有七家,施工单位有十六家,现场施工标段划分众多,施工中难免会出现各种各样的技术问题,图纸变更太2、多,技术问题解决的时效会严重制约现场工程的进展
第1页共4页○材料供货:3、施工部署

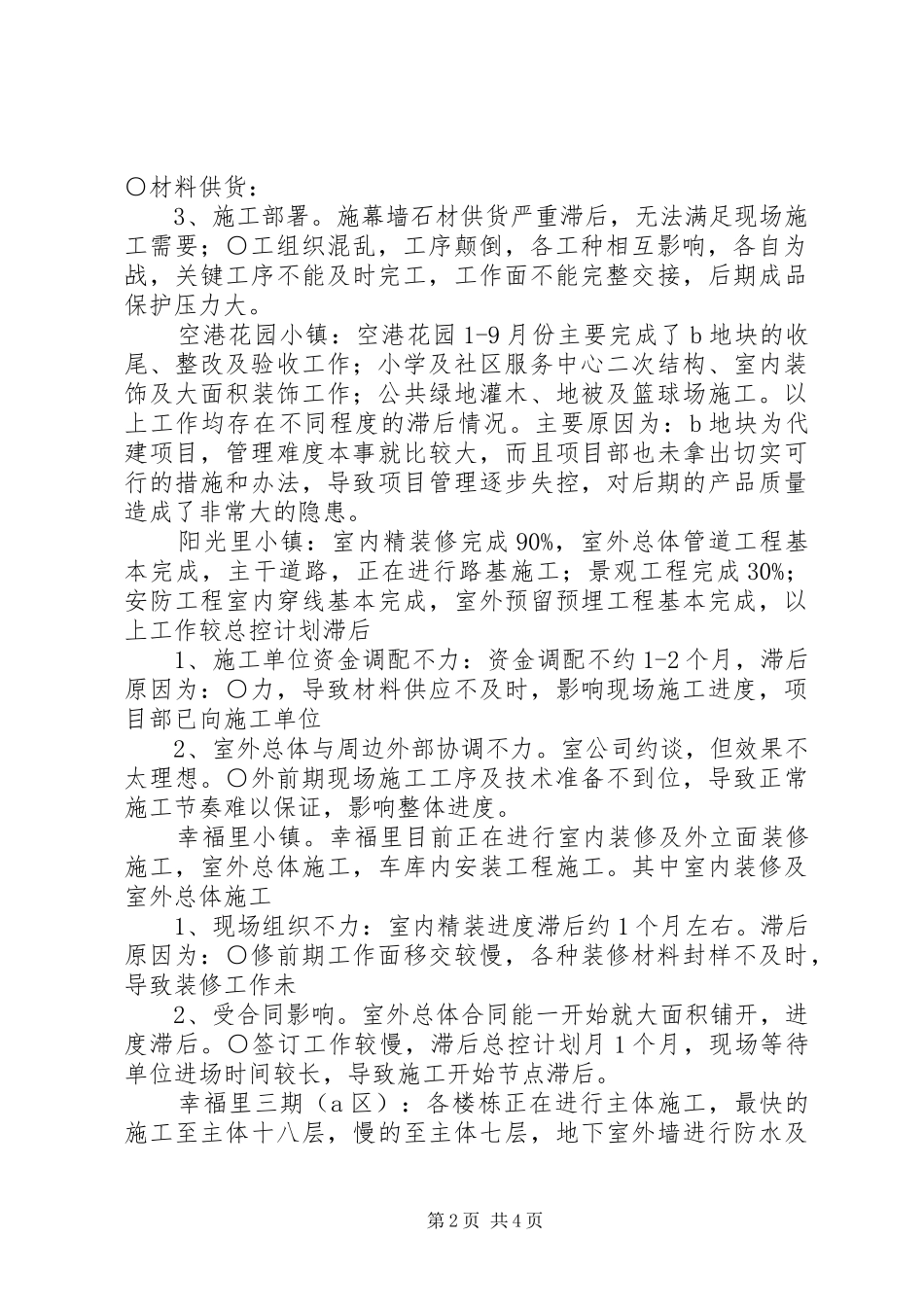

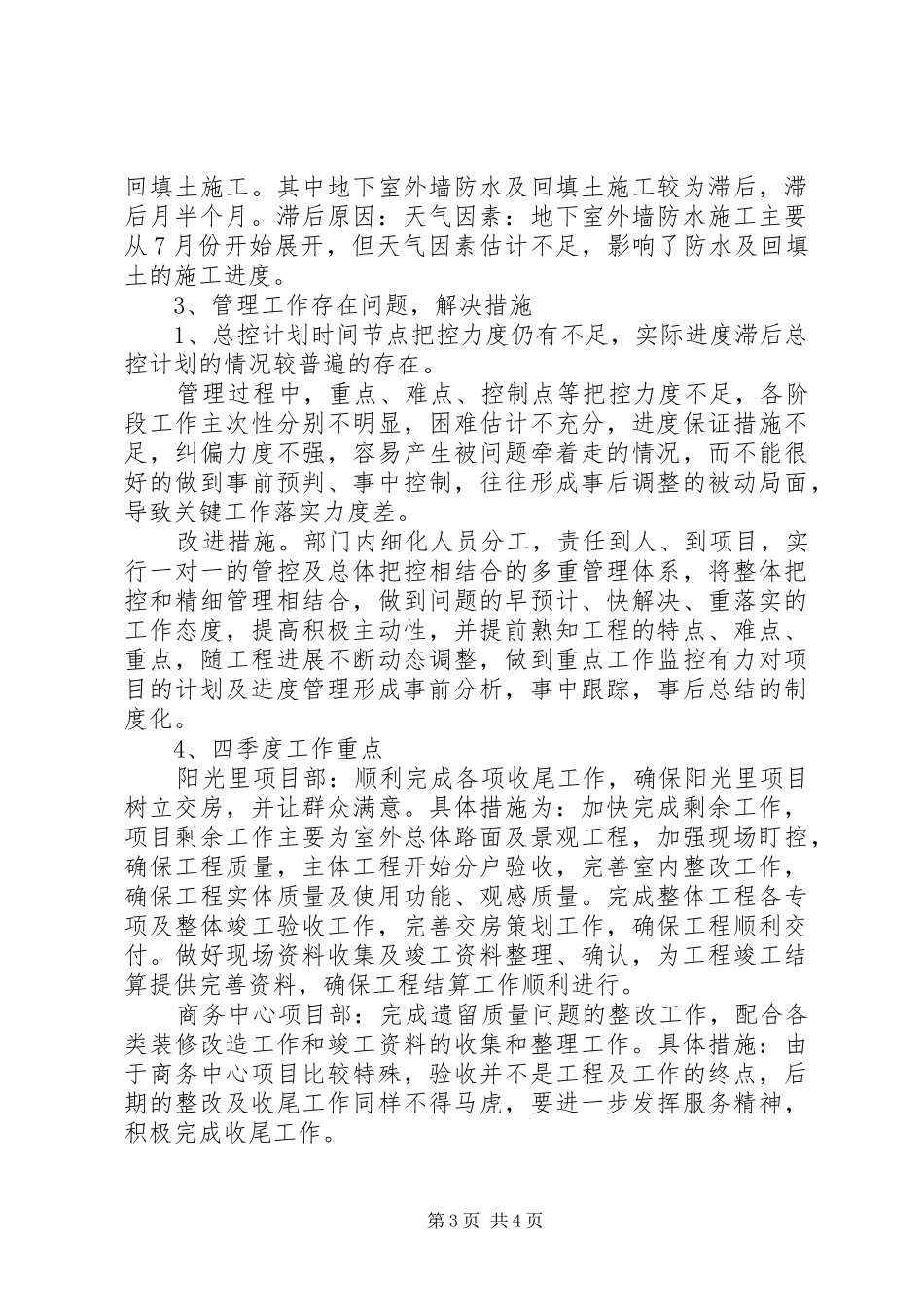

施幕墙石材供货严重滞后,无法满足现场施工需要;○工组织混乱,工序颠倒,各工种相互影响,各自为战,关键工序不能及时完工,工作面不能完整交接,后期成品保护压力大
