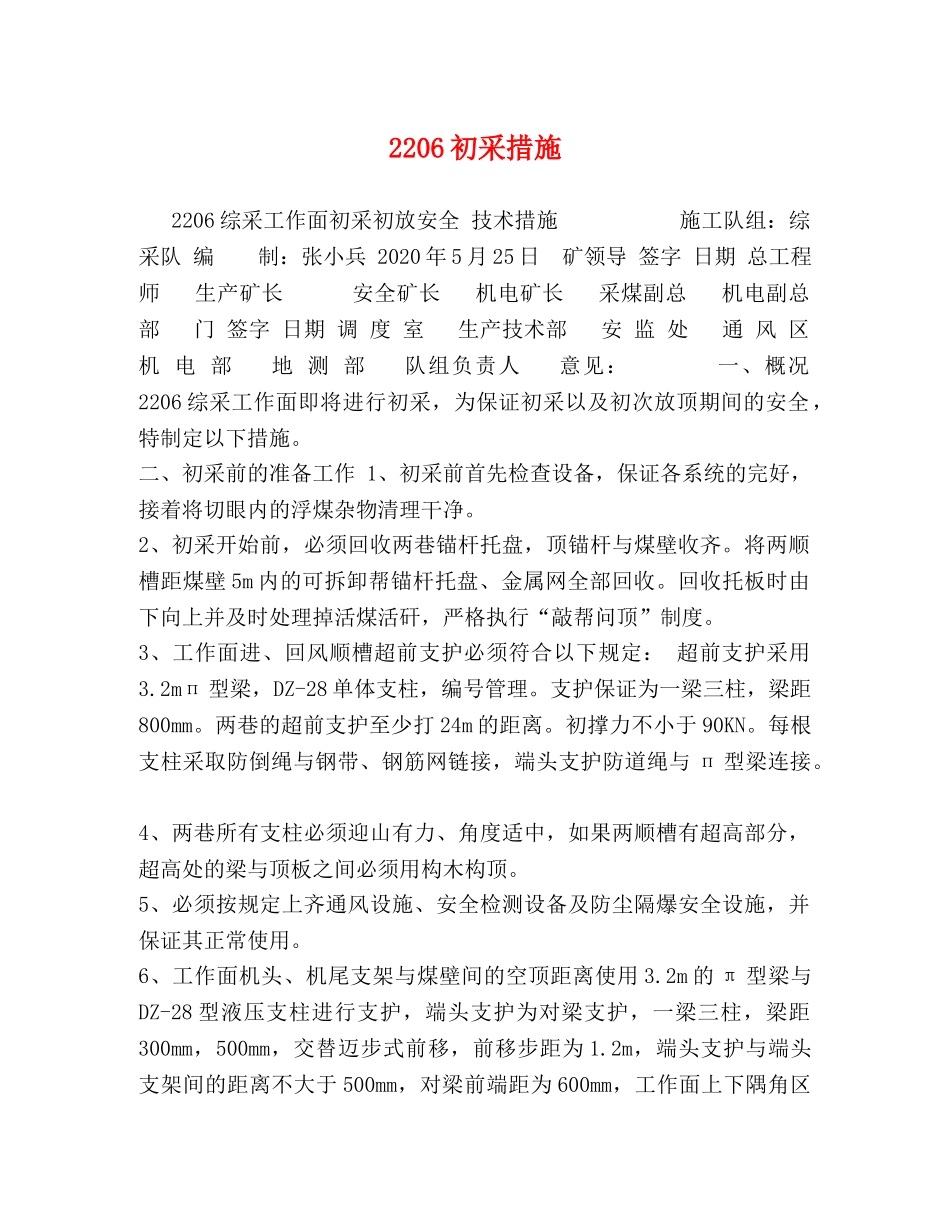

2206初采措施2206综采工作面初采初放安全技术措施施工队组:综采队编制:张小兵2020年5月25日矿领导签字日期总工程师生产矿长安全矿长机电矿长采煤副总机电副总部门签字日期调度室生产技术部安监处通风区机电部地测部队组负责人意见:一、概况2206综采工作面即将进行初采,为保证初采以及初次放顶期间的安全,特制定以下措施
二、初采前的准备工作1、初采前首先检查设备,保证各系统的完好,接着将切眼内的浮煤杂物清理干净
2、初采开始前,必须回收两巷锚杆托盘,顶锚杆与煤壁收齐
将两顺槽距煤壁5m内的可拆卸帮锚杆托盘、金属网全部回收
回收托板时由下向上并及时处理掉活煤活矸,严格执行“敲帮问顶”制度
3、工作面进、回风顺槽超前支护必须符合以下规定:超前支护采用3
2mп型梁,DZ-28单体支柱,编号管理
支护保证为一梁三柱,梁距800mm
两巷的超前支护至少打24m的距离
初撑力不小于90KN
每根支柱采取防倒绳与钢带、钢筋网链接,端头支护防道绳与п型梁连接
4、两巷所有支柱必须迎山有力、角度适中,如果两顺槽有超高部分,超高处的梁与顶板之间必须用构木构顶
5、必须按规定上齐通风设施、安全检测设备及防尘隔爆安全设施,并保证其正常使用
6、工作面机头、机尾支架与煤壁间的空顶距离使用3
2m的π型梁与DZ-28型液压支柱进行支护,端头支护为对梁支护,一梁三柱,梁距300mm,500mm,交替迈步式前移,前移步距为1
2m,端头支护与端头支架间的距离不大于500mm,对梁前端距为600mm,工作面上下隅角区此资料由网络收集而来,如有侵权请告知上传者立即删除
资料共分享,我们负责传递知识
域采用DZ-28单体液压支柱配0
5mπ型梁沿切顶线打单排密集支柱,柱距0
3m,对梁后排支柱与密集支柱间距不大于0

7、初采前,在回风顺槽机尾10m范围内采取打预裂孔的方式保证初采结束后顶板充分垮落,有效
