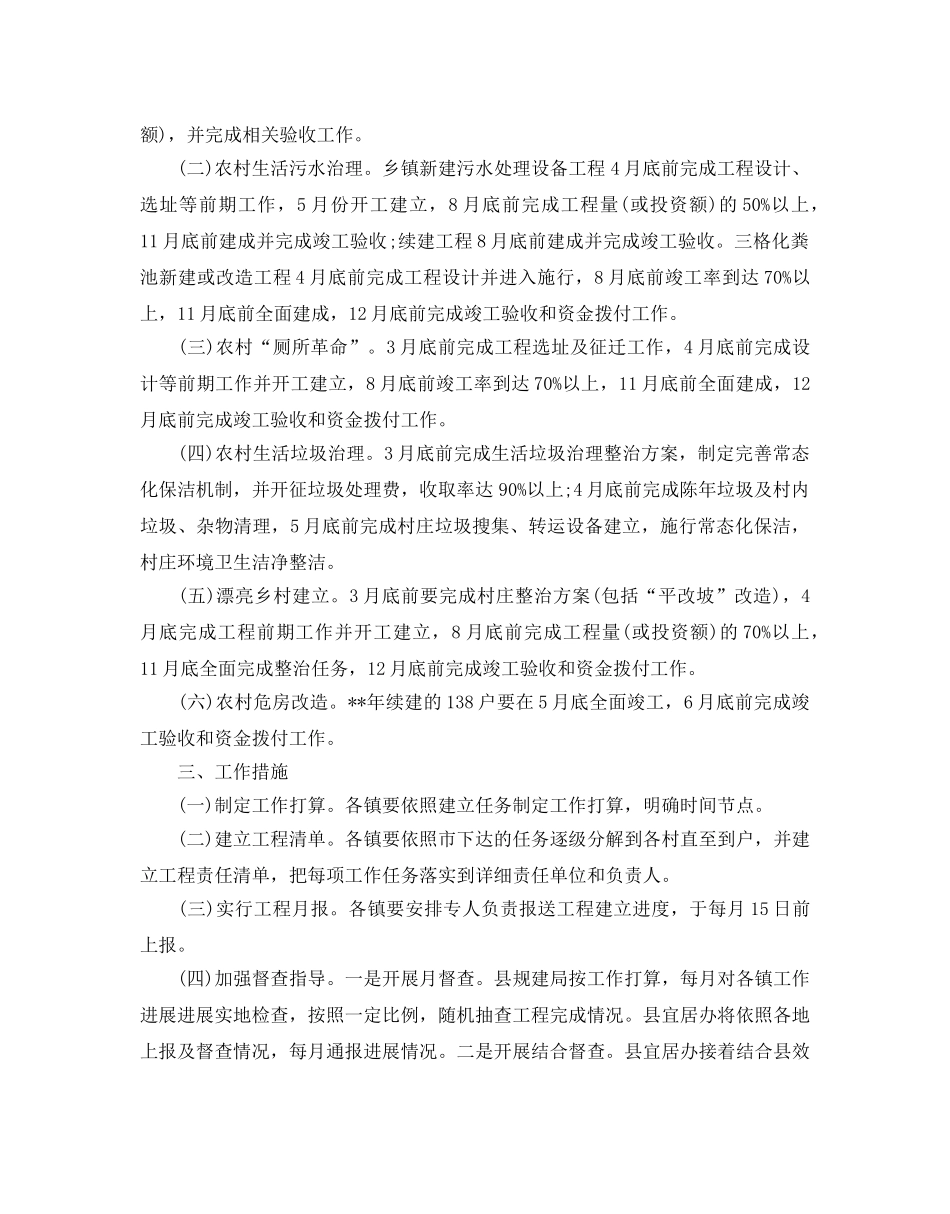

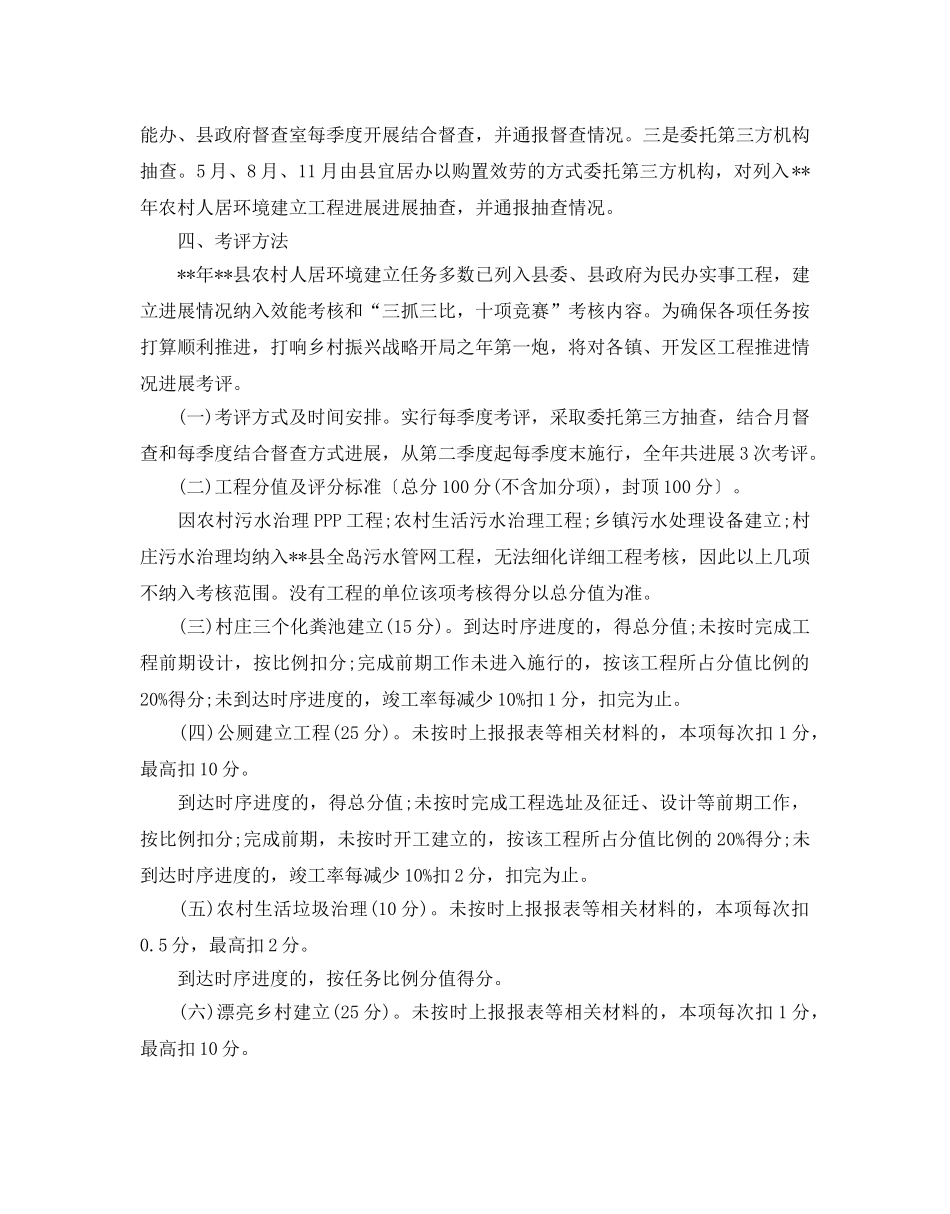

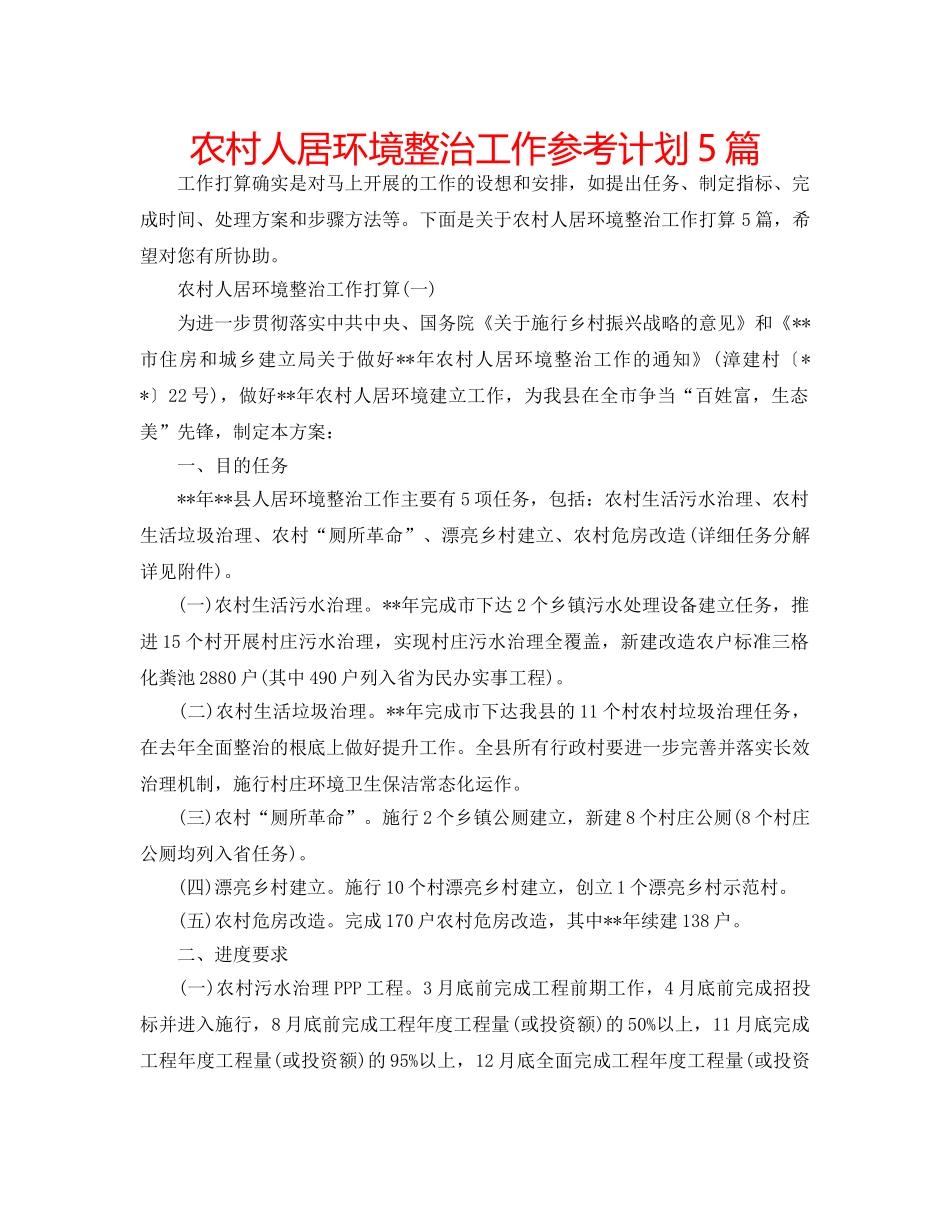

农村人居环境整治工作参考计划5篇工作打算确实是对马上开展的工作的设想和安排,如提出任务、制定指标、完成时间、处理方案和步骤方法等。下面是关于农村人居环境整治工作打算5篇,希望对您有所协助。农村人居环境整治工作打算(一)为进一步贯彻落实中共中央、国务院《关于施行乡村振兴战略的意见》和《**市住房和城乡建立局关于做好**年农村人居环境整治工作的通知》(漳建村〔**〕22号),做好**年农村人居环境建立工作,为我县在全市争当“百姓富,生态美”先锋,制定本方案:一、目的任务**年**县人居环境整治工作主要有5项任务,包括:农村生活污水治理、农村生活垃圾治理、农村“厕所革命”、漂亮乡村建立、农村危房改造(详细任务分解详见附件)。(一)农村生活污水治理。**年完成市下达2个乡镇污水处理设备建立任务,推进15个村开展村庄污水治理,实现村庄污水治理全覆盖,新建改造农户标准三格化粪池2880户(其中490户列入省为民办实事工程)。(二)农村生活垃圾治理。**年完成市下达我县的11个村农村垃圾治理任务,在去年全面整治的根底上做好提升工作。全县所有行政村要进一步完善并落实长效治理机制,施行村庄环境卫生保洁常态化运作。(三)农村“厕所革命”。施行2个乡镇公厕建立,新建8个村庄公厕(8个村庄公厕均列入省任务)。(四)漂亮乡村建立。施行10个村漂亮乡村建立,创立1个漂亮乡村示范村。(五)农村危房改造。完成170户农村危房改造,其中**年续建138户。二、进度要求(一)农村污水治理PPP工程。3月底前完成工程前期工作,4月底前完成招投标并进入施行,8月底前完成工程年度工程量(或投资额)的50%以上,11月底完成工程年度工程量(或投资额)的95%以上,12月底全面完成工程年度工程量(或投资额),并完成相关验收工作。(二)农村生活污水治理。乡镇新建污水处理设备工程4月底前完成工程设计、选址等前期工作,5月份开工建立,8月底前完成工程量(或投资额)的50%以上,11月底前建成并完成竣工验收;续建工程8月底前建成并完成竣工验收。三格化粪池新建或改造工程4月底前完成工程设计并进入施行,8月底前竣工率到达70%以上,11月底前全面建成,12月底前完成竣工验收和资金拨付工作。(三)农村“厕所革命”。3月底前完成工程选址及征迁工作,4月底前完成设计等前期工作并开工建立,8月底前竣工率到达70%以上,11月底前全面建成,12月底前完成竣工验收和资金拨付工作。(四)农村生活垃圾治理。3月底前完成生活垃圾治理整治方案,制定完善常态化保洁机制,并开征垃圾处理费,收取率达90%以上;4月底前完成陈年垃圾及村内垃圾、杂物清理,5月底前完成村庄垃圾搜集、转运设备建立,施行常态化保洁,村庄环境卫生洁净整洁。(五)漂亮乡村建立。3月底前要完成村庄整治方案(包括“平改坡”改造),4月底完成工程前期工作并开工建立,8月底前完成工程量(或投资额)的70%以上,11月底全面完成整治任务,12月底前完成竣工验收和资金拨付工作。(六)农村危房改造。**年续建的138户要在5月底全面竣工,6月底前完成竣工验收和资金拨付工作。三、工作措施(一)制定工作打算。各镇要依照建立任务制定工作打算,明确时间节点。(二)建立工程清单。各镇要依照市下达的任务逐级分解到各村直至到户,并建立工程责任清单,把每项工作任务落实到详细责任单位和负责人。(三)实行工程月报。各镇要安排专人负责报送工程建立进度,于每月15日前上报。(四)加强督查指导。一是开展月督查。县规建局按工作打算,每月对各镇工作进展进展实地检查,按照一定比例,随机抽查工程完成情况。县宜居办将依照各地上报及督查情况,每月通报进展情况。二是开展结合督查。县宜居办接着结合县效能办、县政府督查室每季度开展结合督查,并通报督查情况。三是委托第三方机构抽查。5月、8月、11月由县宜居办以购置效劳的方式委托第三方机构,对列入**年农村人居环境建立工程进展进展抽查,并通报抽查情况。四、考评方法**年**县农村人居环境建立任务多数已列入县委、县政府为民办实事工程,建立进展情况纳入效能考核和“三抓三比,十项竞赛”考核内容。为确保各项任务按打算顺利推进,打响乡村振兴战略开局之年第一炮,将对各镇、开发区工...
