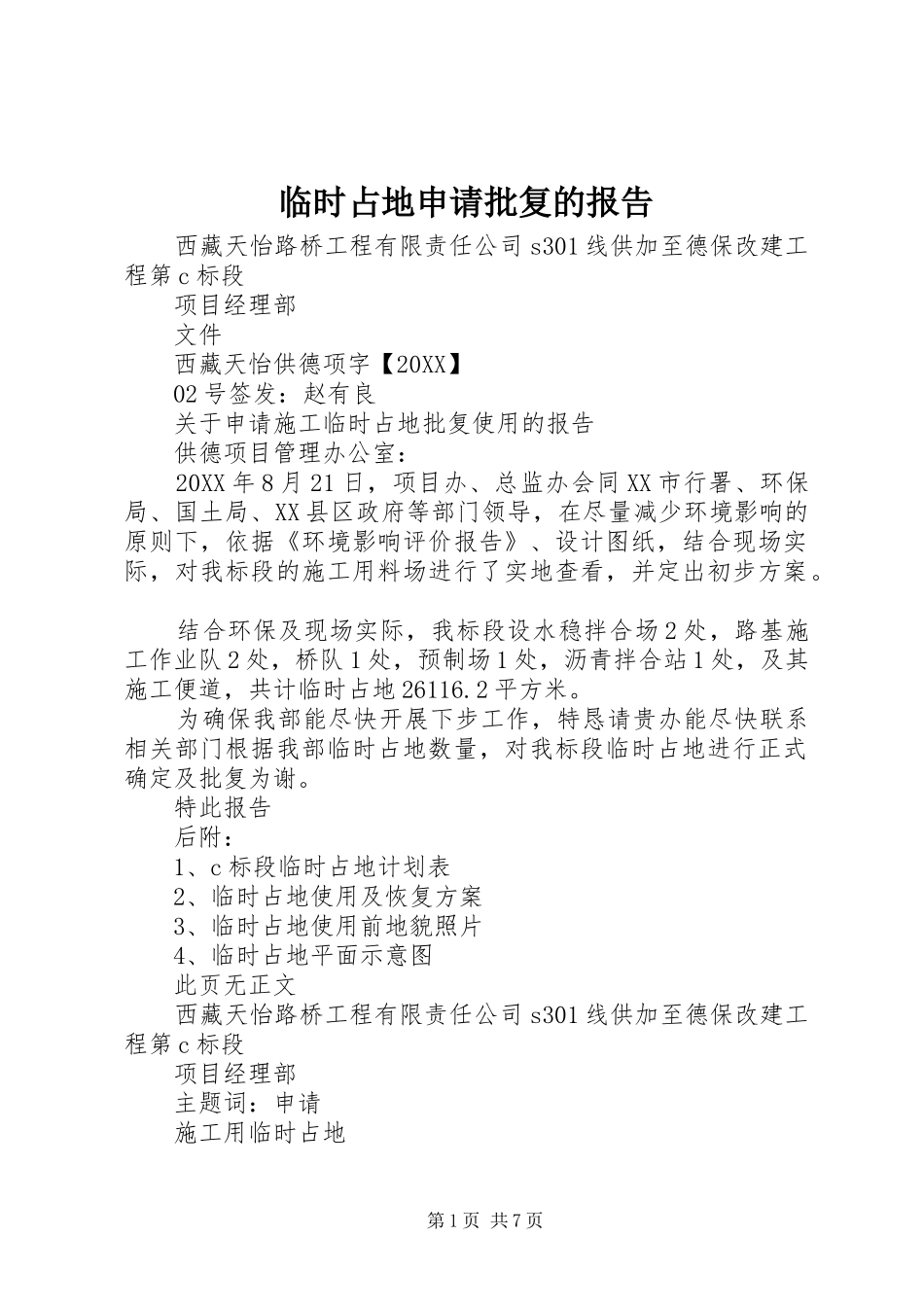

临时占地申请批复的报告西藏天怡路桥工程有限责任公司s301线供加至德保改建工程第c标段项目经理部文件西藏天怡供德项字【20XX】02号签发:赵有良关于申请施工临时占地批复使用的报告供德项目管理办公室:20XX年8月21日,项目办、总监办会同XX市行署、环保局、国土局、XX县区政府等部门领导,在尽量减少环境影响的原则下,依据《环境影响评价报告》、设计图纸,结合现场实际,对我标段的施工用料场进行了实地查看,并定出初步方案
结合环保及现场实际,我标段设水稳拌合场2处,路基施工作业队2处,桥队1处,预制场1处,沥青拌合站1处,及其施工便道,共计临时占地26116
为确保我部能尽快开展下步工作,特恳请贵办能尽快联系相关部门根据我部临时占地数量,对我标段临时占地进行正式确定及批复为谢

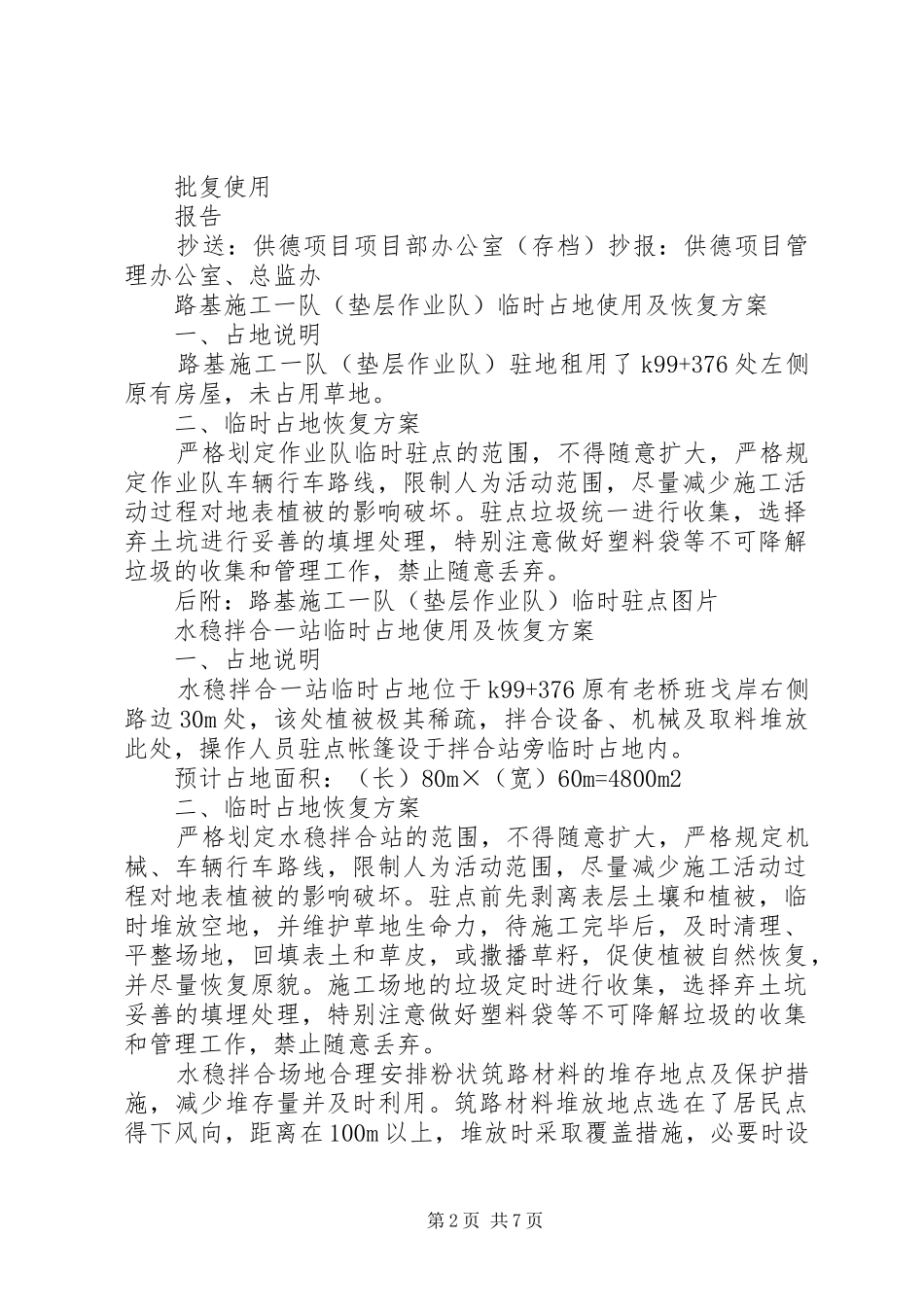

特此报告后附:1、c标段临时占地计划表2、临时占地使用及恢复方案3、临时占地使用前地貌照片4、临时占地平面示意图此页无正文西藏天怡路桥工程有限责任公司s301线供加至德保改建工程第c标段项目经理部主题词:申请施工用临时占地第1页共7页批复使用报告抄送:供德项目项目部办公室(存档)抄报:供德项目管理办公室、总监办路基施工一队(垫层作业队)临时占地使用及恢复方案一、占地说明路基施工一队(垫层作业队)驻地租用了k99+376处左侧原有房屋,未占用草地
二、临时占地恢复方案严格划定作业队临时驻点的范围,不得随意扩大,严格规定作业队车辆行车路线,限制人为活动范围,尽量减少施工活动过程对地表植被的影响破坏
驻点垃圾统一进行收集,选择弃土坑进行妥善的填埋处理,特别注意做好塑料袋等不可降解垃圾的收集和管理工作,禁止随意丢弃
后附:路基施工一队(垫层作业队)临时驻点图片水稳拌合一站临时占地使用及恢复方案一、占地说明水稳拌合一站临时占地位于k99+376原有老桥班戈岸右侧路边30m处,该处植被极其稀疏,拌合设备、机
