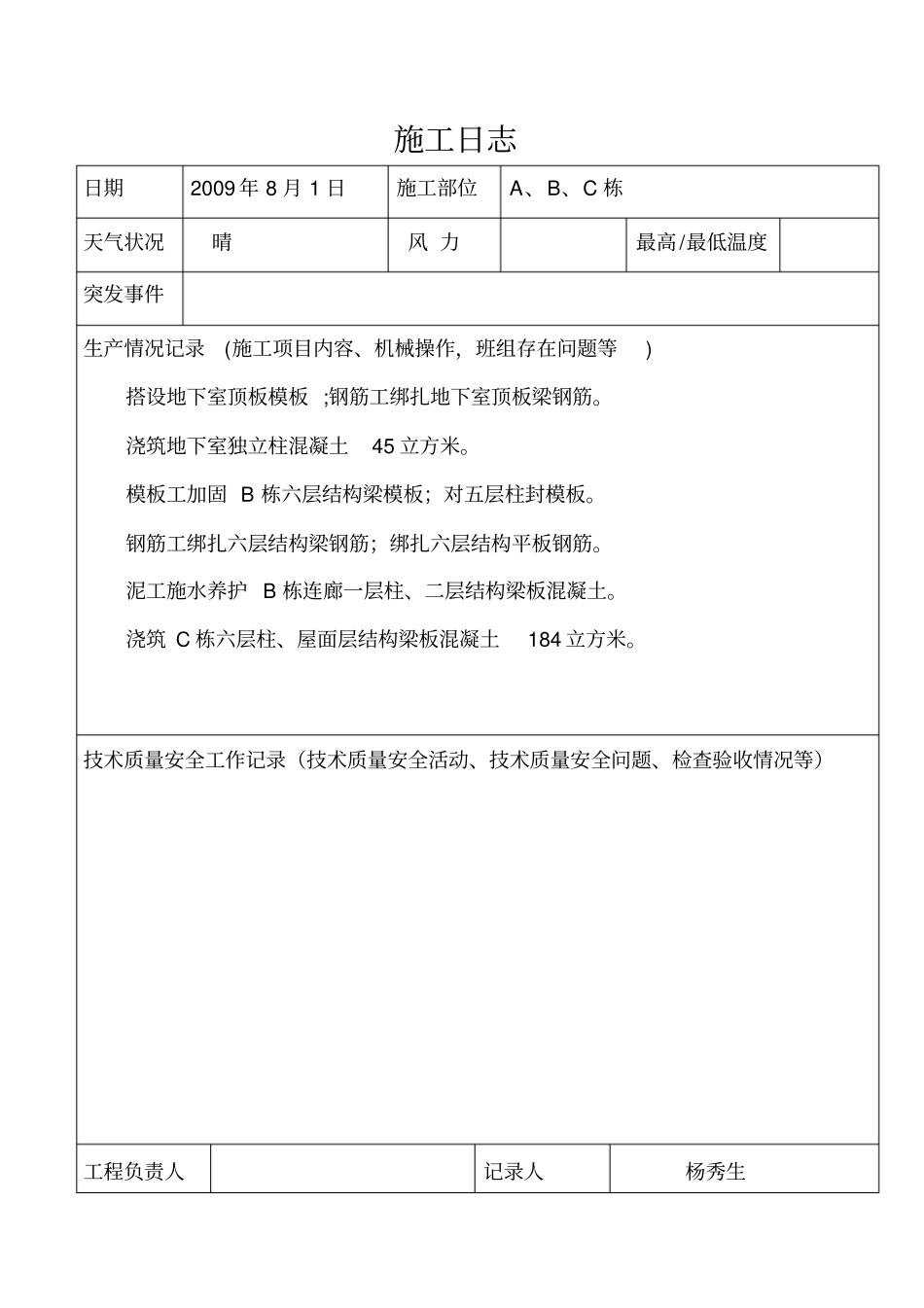

施工日志日期2009年8月1日施工部位A、B、C栋天气状况晴风力最高/最低温度突发事件生产情况记录(施工项目内容、机械操作,班组存在问题等)搭设地下室顶板模板;钢筋工绑扎地下室顶板梁钢筋
浇筑地下室独立柱混凝土45立方米
模板工加固B栋六层结构梁模板;对五层柱封模板
钢筋工绑扎六层结构梁钢筋;绑扎六层结构平板钢筋
泥工施水养护B栋连廊一层柱、二层结构梁板混凝土
浇筑C栋六层柱、屋面层结构梁板混凝土184立方米

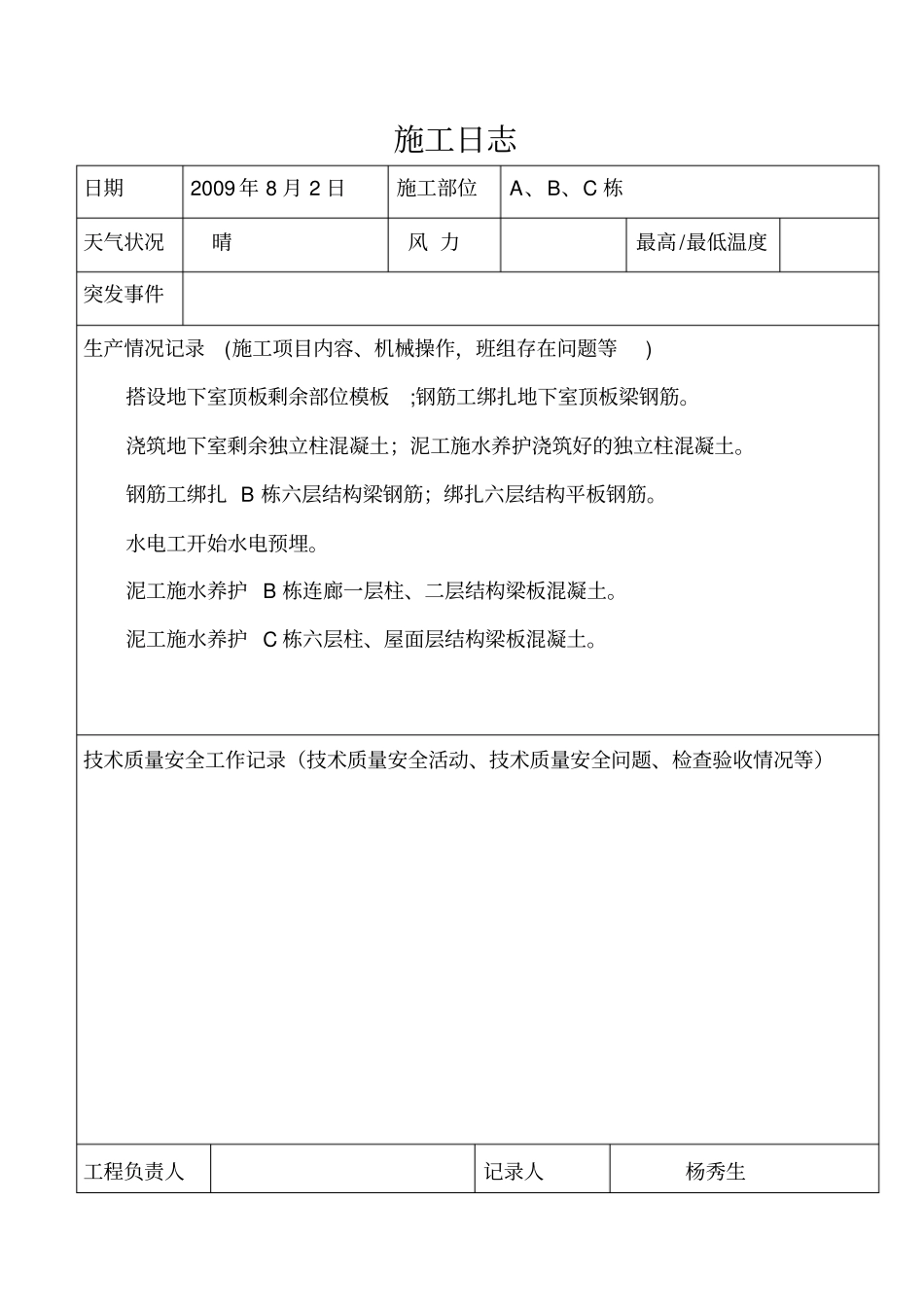

技术质量安全工作记录(技术质量安全活动、技术质量安全问题、检查验收情况等)工程负责人记录人杨秀生施工日志日期2009年8月2日施工部位A、B、C栋天气状况晴风力最高/最低温度突发事件生产情况记录(施工项目内容、机械操作,班组存在问题等)搭设地下室顶板剩余部位模板;钢筋工绑扎地下室顶板梁钢筋
浇筑地下室剩余独立柱混凝土;泥工施水养护浇筑好的独立柱混凝土
钢筋工绑扎B栋六层结构梁钢筋;绑扎六层结构平板钢筋
水电工开始水电预埋
泥工施水养护B栋连廊一层柱、二层结构梁板混凝土
泥工施水养护C栋六层柱、屋面层结构梁板混凝土

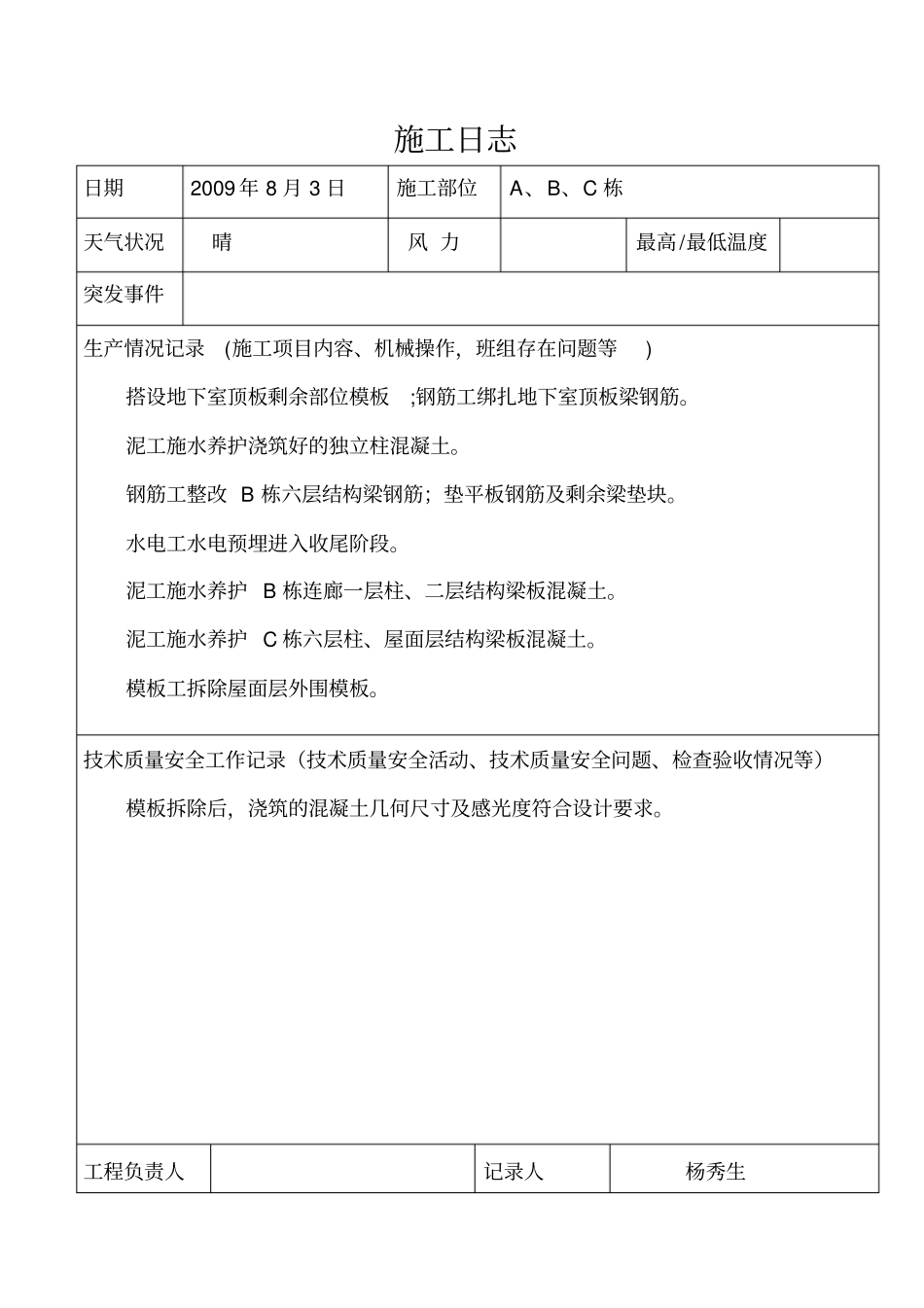

技术质量安全工作记录(技术质量安全活动、技术质量安全问题、检查验收情况等)工程负责人记录人杨秀生施工日志日期2009年8月3日施工部位A、B、C栋天气状况晴风力最高/最低温度突发事件生产情况记录(施工项目内容、机械操作,班组存在问题等)搭设地下室顶板剩余部位模板;钢筋工绑扎地下室顶板梁钢筋
泥工施水养护浇筑好的独立柱混凝土
钢筋工整改B栋六层结构梁钢筋;垫平板钢筋及剩余梁垫块
水电工水电预埋进入收尾阶段
泥工施水养护B栋连廊一层柱、二层结构梁板混凝土
泥工施水养护C栋六层柱、屋面层结构梁板混凝土
模板工拆除屋面层外围模板
技术质量安全工作记录(技术质量安全活动、技术质量安全问题、检查验收情况等)模板拆除后,浇筑的混凝土几何尺寸及感光度符合设计要求
