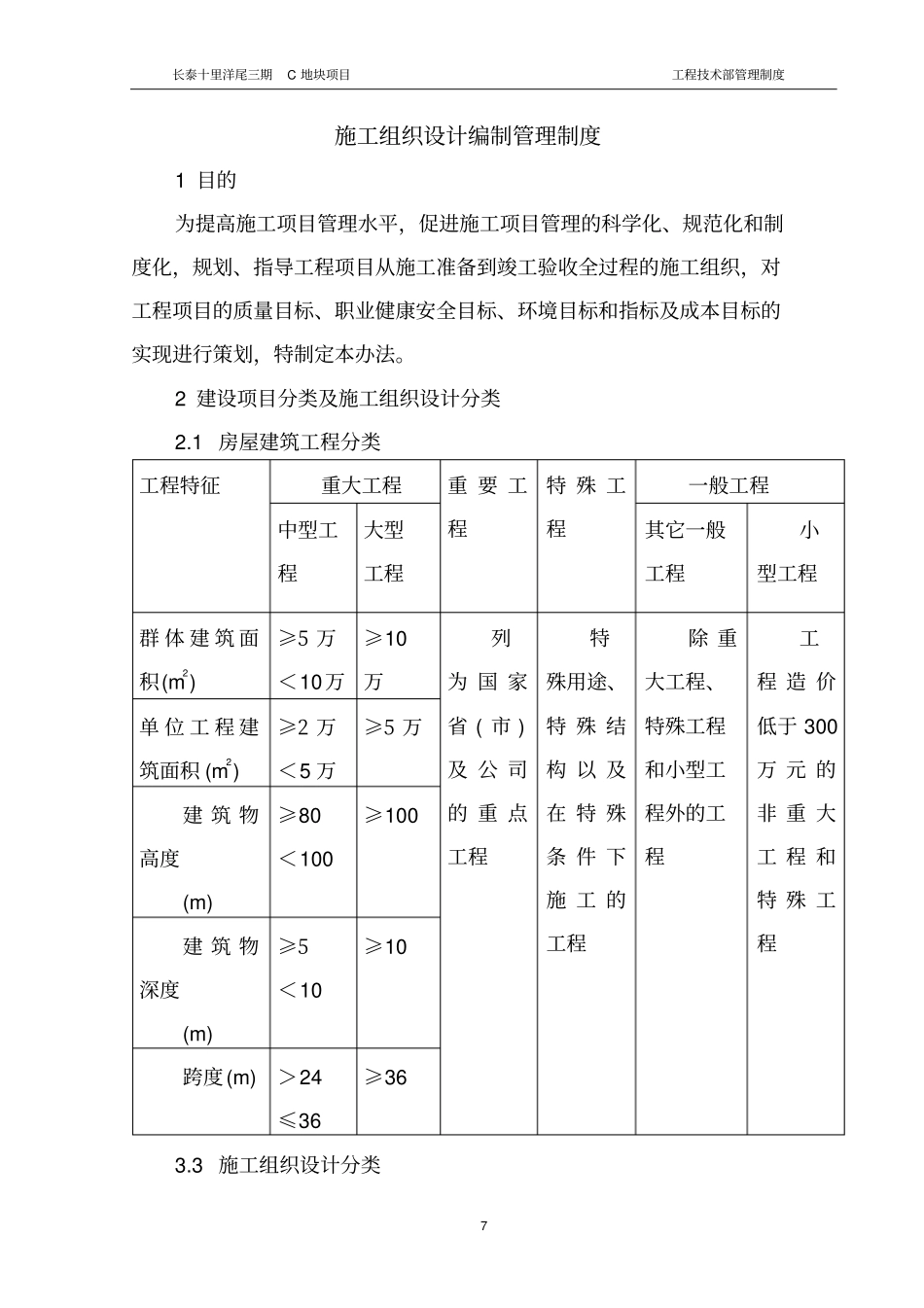

长泰十里洋尾三期C地块项目工程技术部管理制度7施工组织设计编制管理制度1目的为提高施工项目管理水平,促进施工项目管理的科学化、规范化和制度化,规划、指导工程项目从施工准备到竣工验收全过程的施工组织,对工程项目的质量目标、职业健康安全目标、环境目标和指标及成本目标的实现进行策划,特制定本办法
2建设项目分类及施工组织设计分类2
1房屋建筑工程分类工程特征重大工程重要工程特殊工程一般工程中型工程大型工程其它一般工程小型工程群体建筑面积(m2)≥5万<10万≥10万列为国家省(市)及公司的重点工程特殊用途、特殊结构以及在特殊条件下施工的工程除重大工程、特殊工程和小型工程外的工程工程造价低于300万元的非重大工程和特殊工程单位工程建筑面积(m2)≥2万<5万≥5万建筑物高度(m)≥80<100≥100建筑物深度(m)≥5<10≥10跨度(m)>24≤36≥363
3施工组织设计分类长泰十里洋尾三期C地块项目工程技术部管理制度83

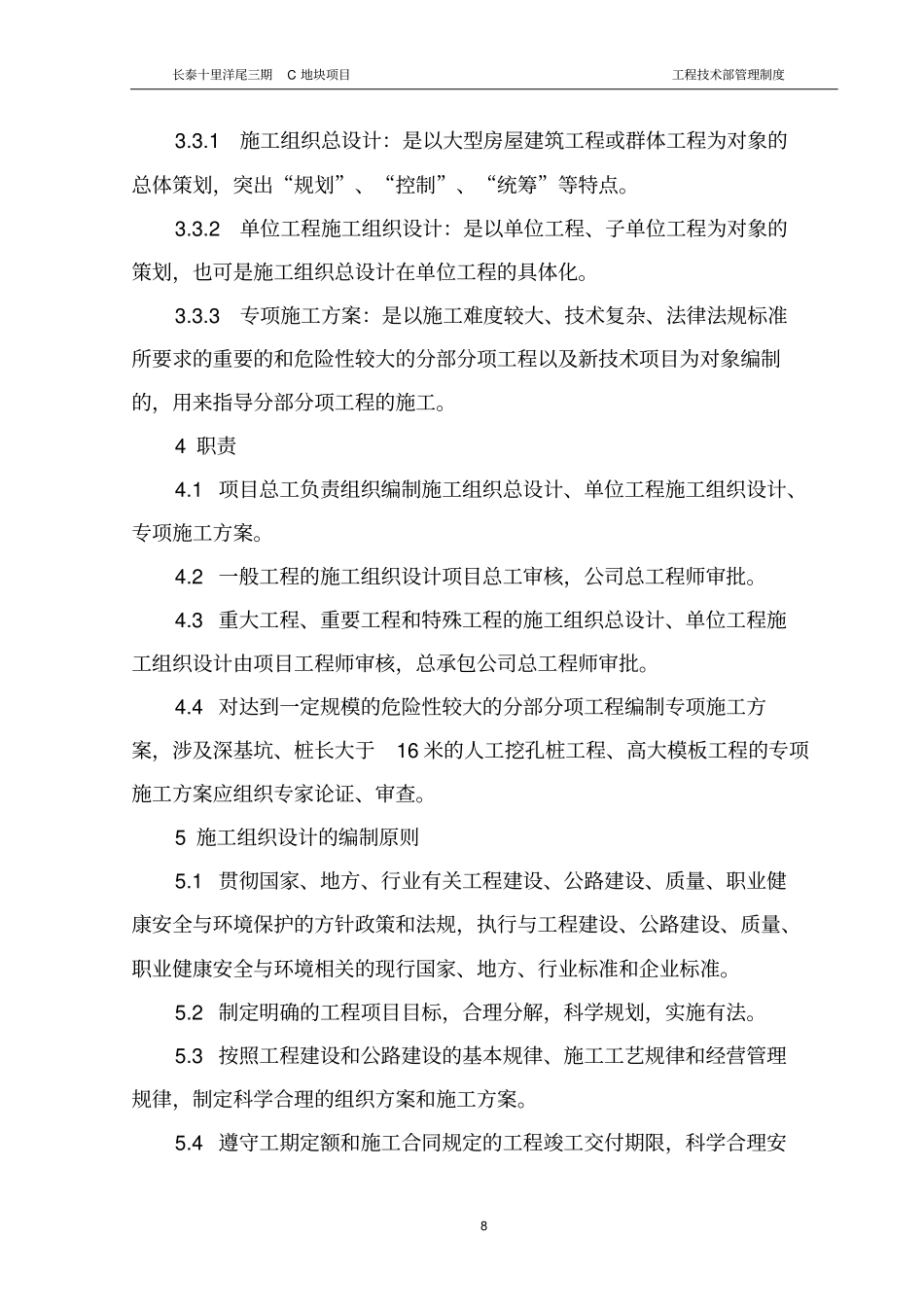

1施工组织总设计:是以大型房屋建筑工程或群体工程为对象的总体策划,突出“规划”、“控制”、“统筹”等特点
2单位工程施工组织设计:是以单位工程、子单位工程为对象的策划,也可是施工组织总设计在单位工程的具体化
3专项施工方案:是以施工难度较大、技术复杂、法律法规标准所要求的重要的和危险性较大的分部分项工程以及新技术项目为对象编制的,用来指导分部分项工程的施工
1项目总工负责组织编制施工组织总设计、单位工程施工组织设计、专项施工方案
2一般工程的施工组织设计项目总工审核,公司总工程师审批
3重大工程、重要工程和特殊工程的施工组织总设计、单位工程施工组织设计由项目工程师审核,总承包公司总工程师审批

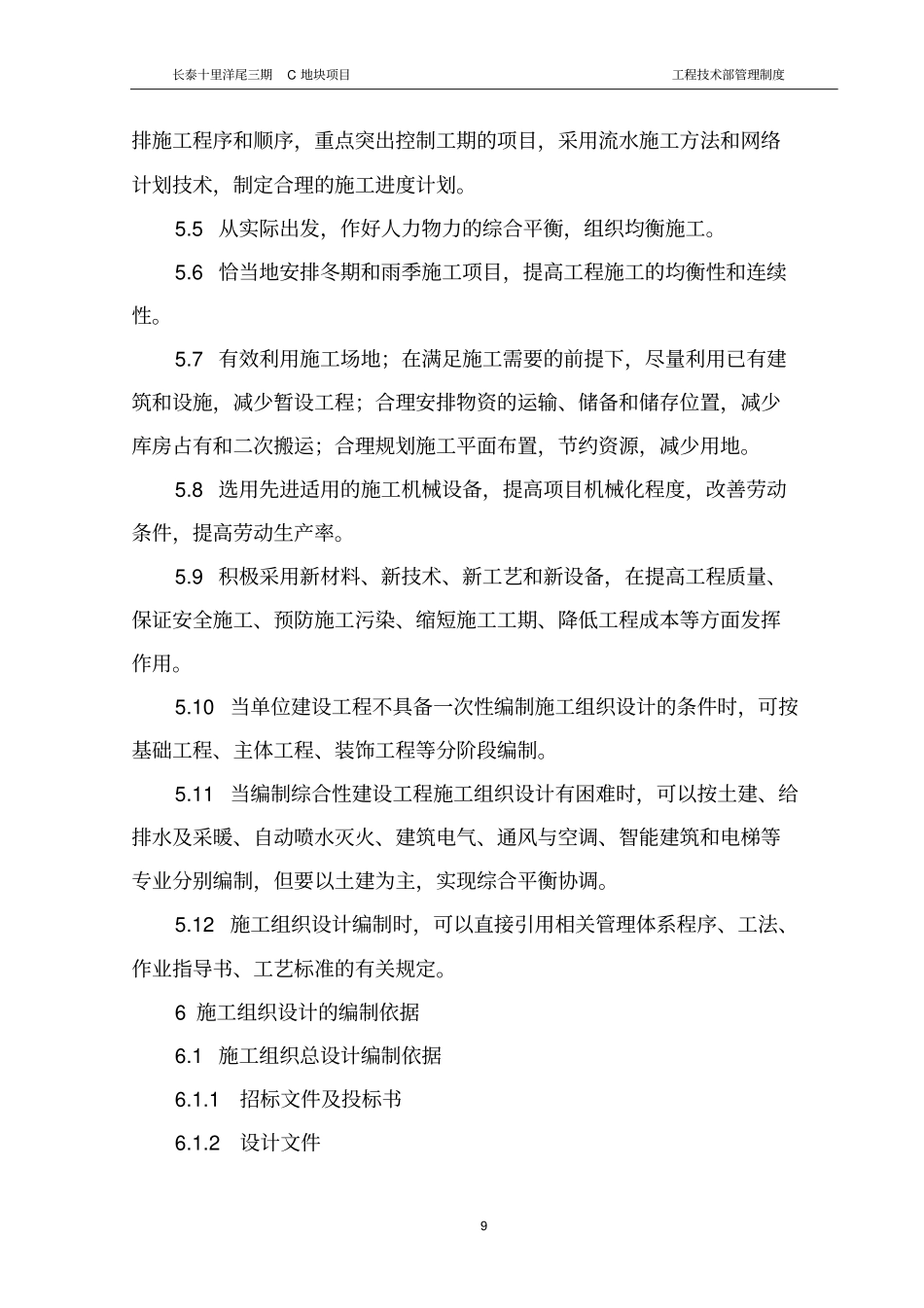

4对达到一定规模的危险性较大的分部分项工程编制专项施工方案,涉及深基坑、桩长大于16米的人工挖孔桩工程、高大模板工程的专项施
