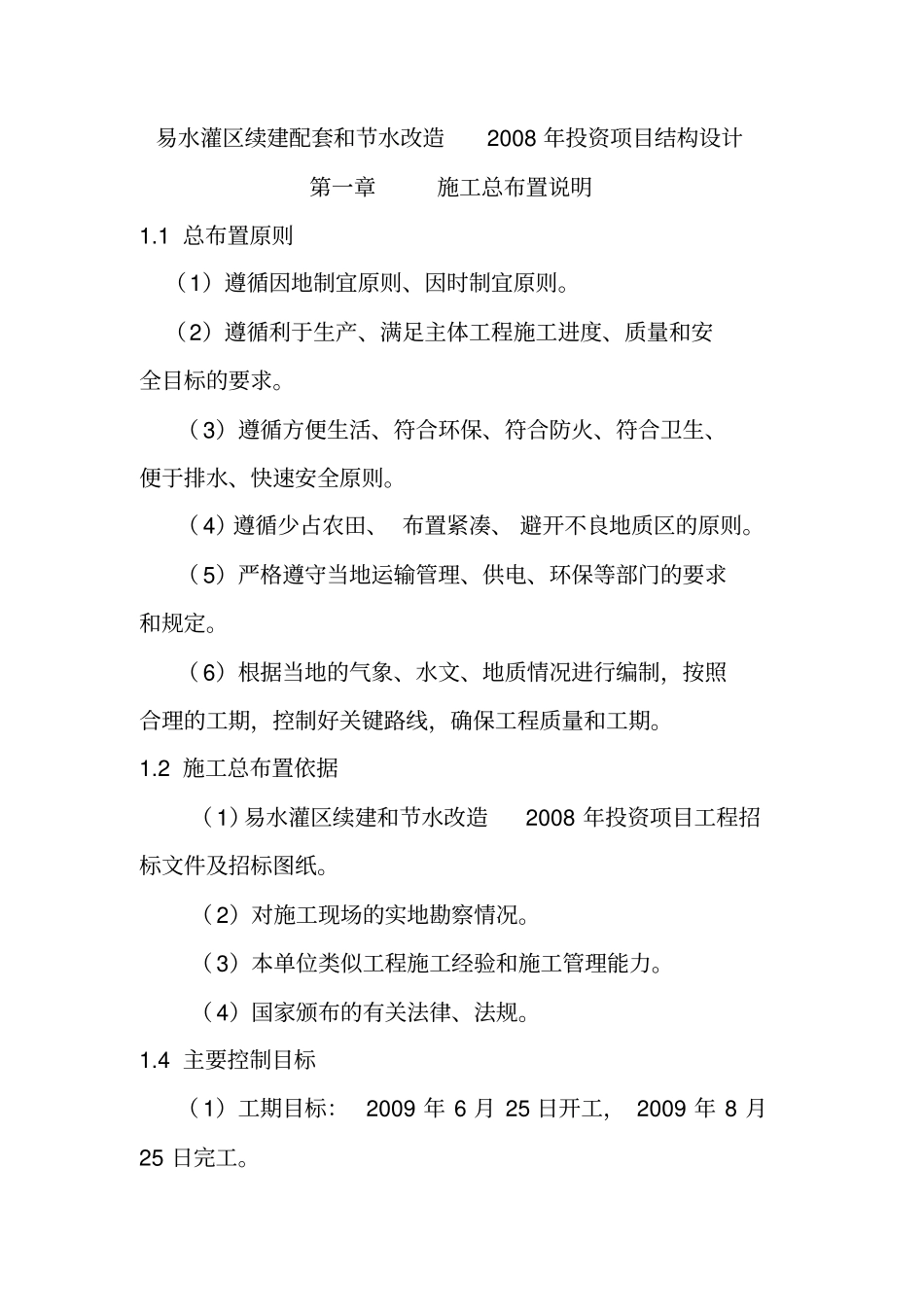

易水灌区续建配套和节水改造2008年投资项目结构设计第一章施工总布置说明1
1总布置原则(1)遵循因地制宜原则、因时制宜原则
(2)遵循利于生产、满足主体工程施工进度、质量和安全目标的要求
(3)遵循方便生活、符合环保、符合防火、符合卫生、便于排水、快速安全原则
(4)遵循少占农田、布置紧凑、避开不良地质区的原则
(5)严格遵守当地运输管理、供电、环保等部门的要求和规定
(6)根据当地的气象、水文、地质情况进行编制,按照合理的工期,控制好关键路线,确保工程质量和工期
2施工总布置依据(1)易水灌区续建和节水改造2008年投资项目工程招标文件及招标图纸
(2)对施工现场的实地勘察情况
(3)本单位类似工程施工经验和施工管理能力
(4)国家颁布的有关法律、法规
4主要控制目标(1)工期目标:2009年6月25日开工,2009年8月25日完工
(2)质量目标:工程质量优良
(3)安全目标:安全生产无事故
4施工总布置内容根据以上原则、依据及发包人的规划安排,施工总体按两个施工区规划
对外交通采用易黄公路、京赞公路和裴山至涞山公路为主,施工道路及临时施工道路沿渠道右岸布置,施工用电采用自发电系统,施工用水从附近村庄拉水供应
具体详见平面布置图
第二章工程概况2
1工程概况易水灌区续建配套和节水改造2008年投资项目本期工程包括:总干渠恢复渠道工程、C15混凝土衬砌1100m(桩号12+760-13+860),改建农用桥梁1座
2水文气象和工程地质易县地处半湿润半干旱地区,属温带大陆性气候,冬春多风干燥,夏季炎热多雨
年降水量550mm,多年平均气温12
3℃,极端最高气温40
4℃,极端最低气温-23
易县县境内河流主要有据马河、北易水、中易水、漕河、瀑河,均为季节性河流
该工程沿易县裴山至涞山公路布置,为平原区,土壤以砂土和砂壤土为主,夹有岩石,岩石以灰岩为
