蒲白西固煤业公司机械化升级改造项目汇报材料蒲白西固煤业公司2016年4月7日蒲白西固煤业公司自2011年逐步实现机械化升级改造以来,截至目前,公司机械化采煤水平已达到90%,现将本公司机械化升级改造项目做以下汇报:一、供电系统改造:1、地面:公司地面变电所(6KV)双回路电源来自白水矿官路变电所,距离7
其中:官路变至马村风井距离2
7KM,采用LJ-185㎜2架空裸铝线;马村风井至西固煤业地面变电所距离4
8KM,采用LJ-120㎜2架空裸铝线,为双回路供电
2011年12月,公司预先对供电进行技术扩能改造,由天水长城开关厂出资扩能设备和技术力量,公司机电专业配合共同完成,更换I回路和II回路两台GG1A-6高压总进线柜和两台馈电开关柜,拆除更换两台TBBZ8-6高压电容器补偿柜,更换TBM-60×6高压母线,更换各高压开关柜PDS-761A综合保护9台,更换了所有高压开关柜的操作控制装置和互感器,将油断路器更换成真空断路器,并改善了高压进线方式
并将低压开关柜和低压系统进行大刀阔斧的改造,经过一系列的改造后,全矿供电能力增强
井下、主扇、22采区为双回路专线,经过实践使用,该供电系统满足生产能力需求
2、井下:按照井下主要负荷的分布,井下井底车场附近设有中央电所,并与水平中央水泵房联建
中央变电所二回路6kV电源由地面变电所6kV不同母线段馈出,使用MYJV22-6/6kV3×120mm2型号电缆由地面变电所与中央变BGP9L-6AK/100高压开关柜连接,高压电缆长300m,中央变电所共有6台高压柜子,4台联络柜、两台高压馈电柜,两台KBSG-200/6型变压器,3台KBZ9-400低压馈电开关,主要负荷有3台中央泵房50KW水泵、130KVA硅整流柜和200m大巷照明

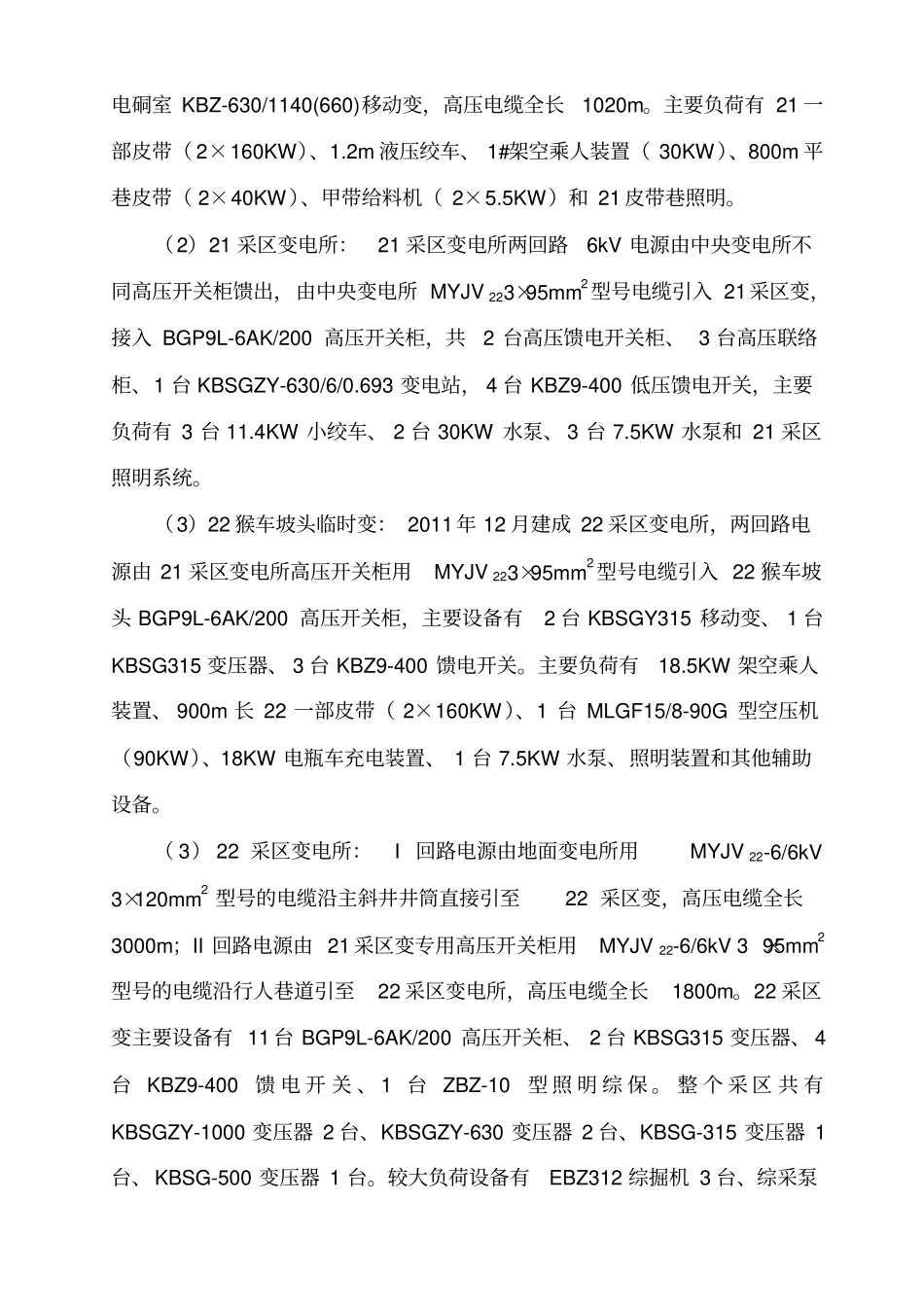

(1)14配电硐室:由中央变电所MYJV223×50mm2型号电缆引入14配电硐室KBZ-
