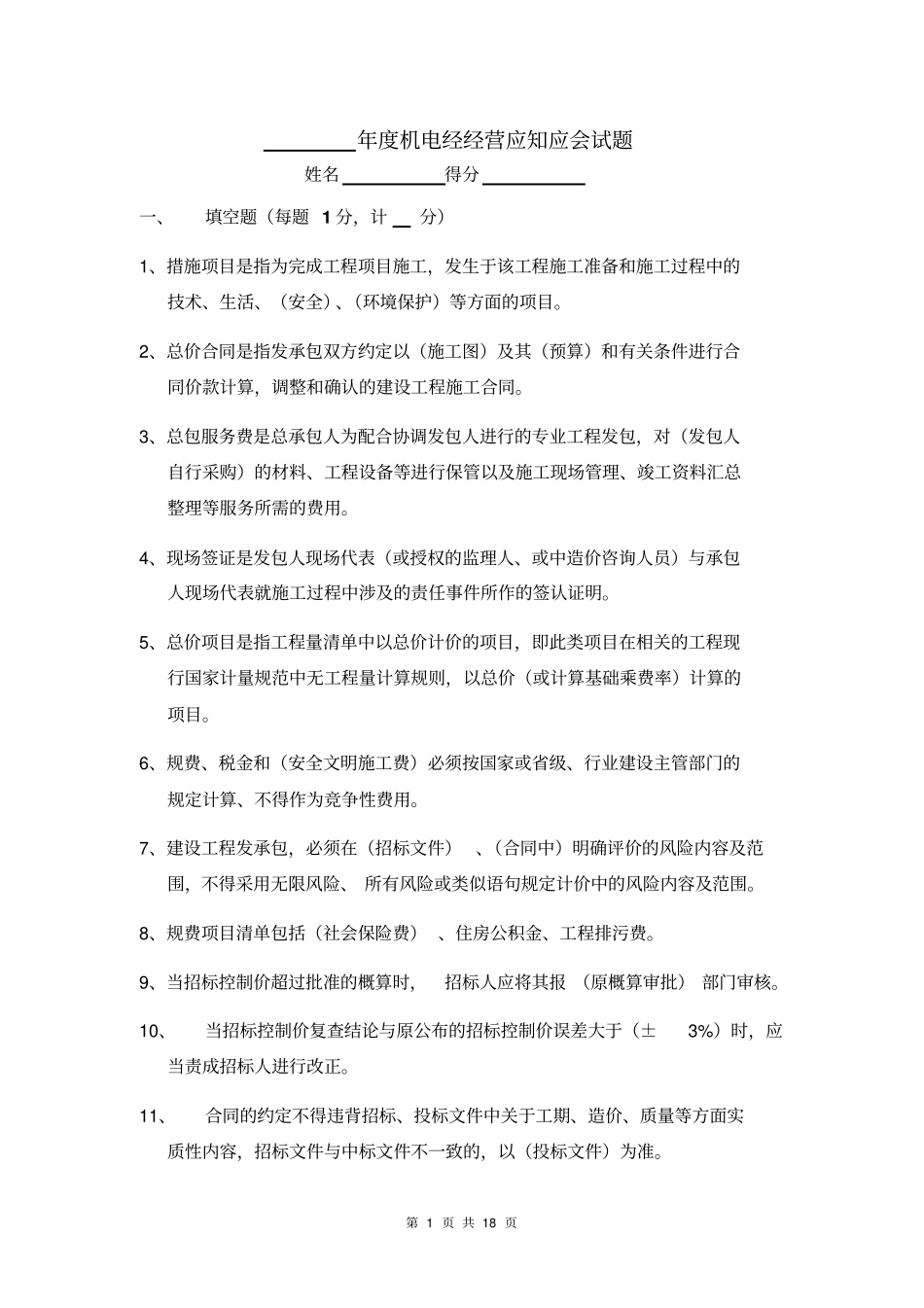

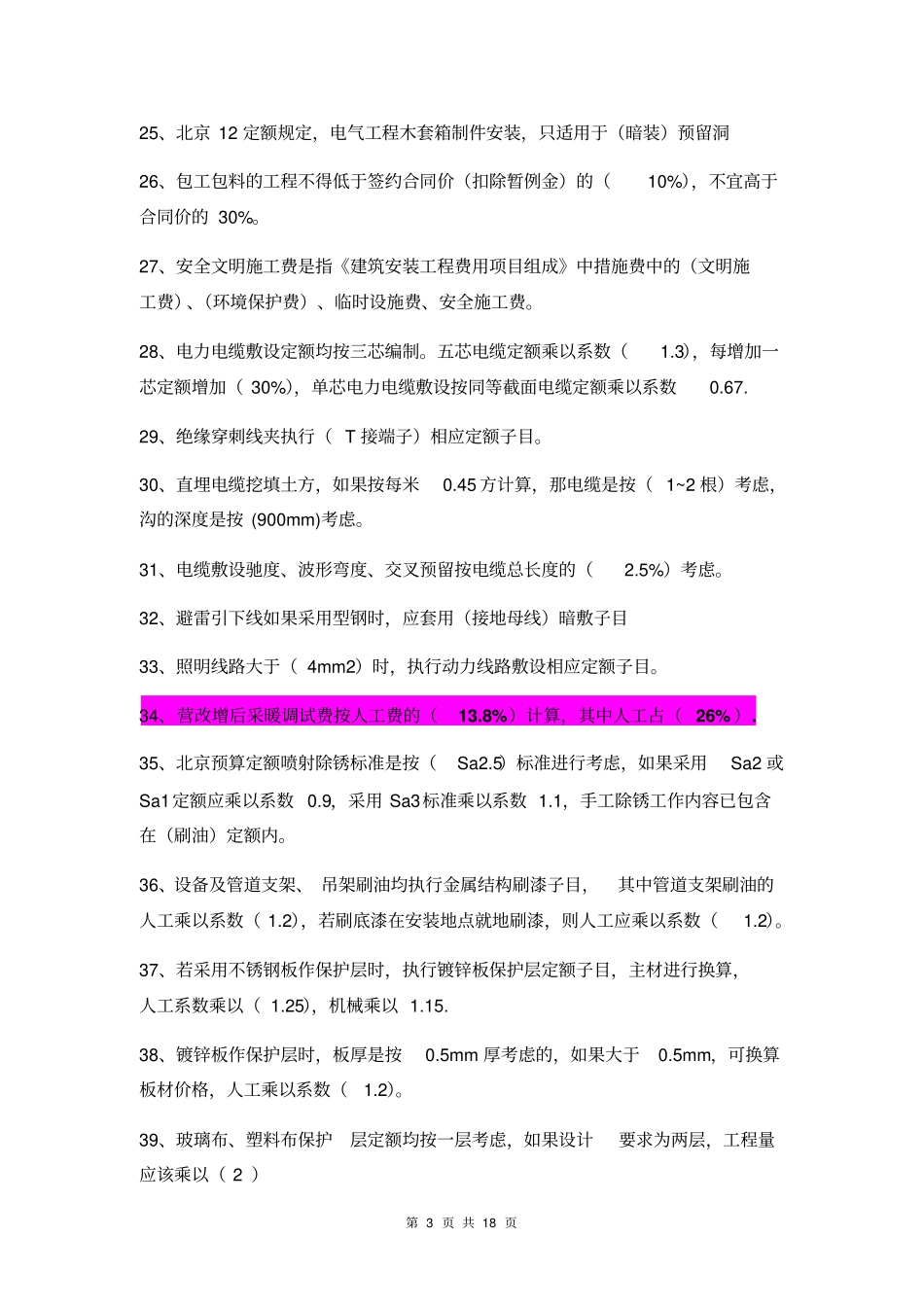

第1页共18页年度机电经经营应知应会试题姓名得分一、填空题(每题1分,计分)1、措施项目是指为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、(安全)、(环境保护)等方面的项目
2、总价合同是指发承包双方约定以(施工图)及其(预算)和有关条件进行合同价款计算,调整和确认的建设工程施工合同
3、总包服务费是总承包人为配合协调发包人进行的专业工程发包,对(发包人自行采购)的材料、工程设备等进行保管以及施工现场管理、竣工资料汇总整理等服务所需的费用
4、现场签证是发包人现场代表(或授权的监理人、或中造价咨询人员)与承包人现场代表就施工过程中涉及的责任事件所作的签认证明
5、总价项目是指工程量清单中以总价计价的项目,即此类项目在相关的工程现行国家计量规范中无工程量计算规则,以总价(或计算基础乘费率)计算的项目
6、规费、税金和(安全文明施工费)必须按国家或省级、行业建设主管部门的规定计算、不得作为竞争性费用
7、建设工程发承包,必须在(招标文件)、(合同中)明确评价的风险内容及范围,不得采用无限风险、所有风险或类似语句规定计价中的风险内容及范围
8、规费项目清单包括(社会保险费)、住房公积金、工程排污费
9、当招标控制价超过批准的概算时,招标人应将其报(原概算审批)部门审核
10、当招标控制价复查结论与原公布的招标控制价误差大于(±3%)时,应当责成招标人进行改正
11、合同的约定不得违背招标、投标文件中关于工期、造价、质量等方面实质性内容,招标文件与中标文件不一致的,以(投标文件)为准
第2页共18页12、因工程变更引起已标价的工程清单项目或工程量发生变化时,如果原标价清单中有适用于变更的项目的,应该采用该项目单价,但工程量偏差超过(15%)时,应重新组价
13、工程变更引起施工方案改变,并使措施项目发生变化时,承包人提出调整措施项目费的,应事先将(拟实施的方案)
