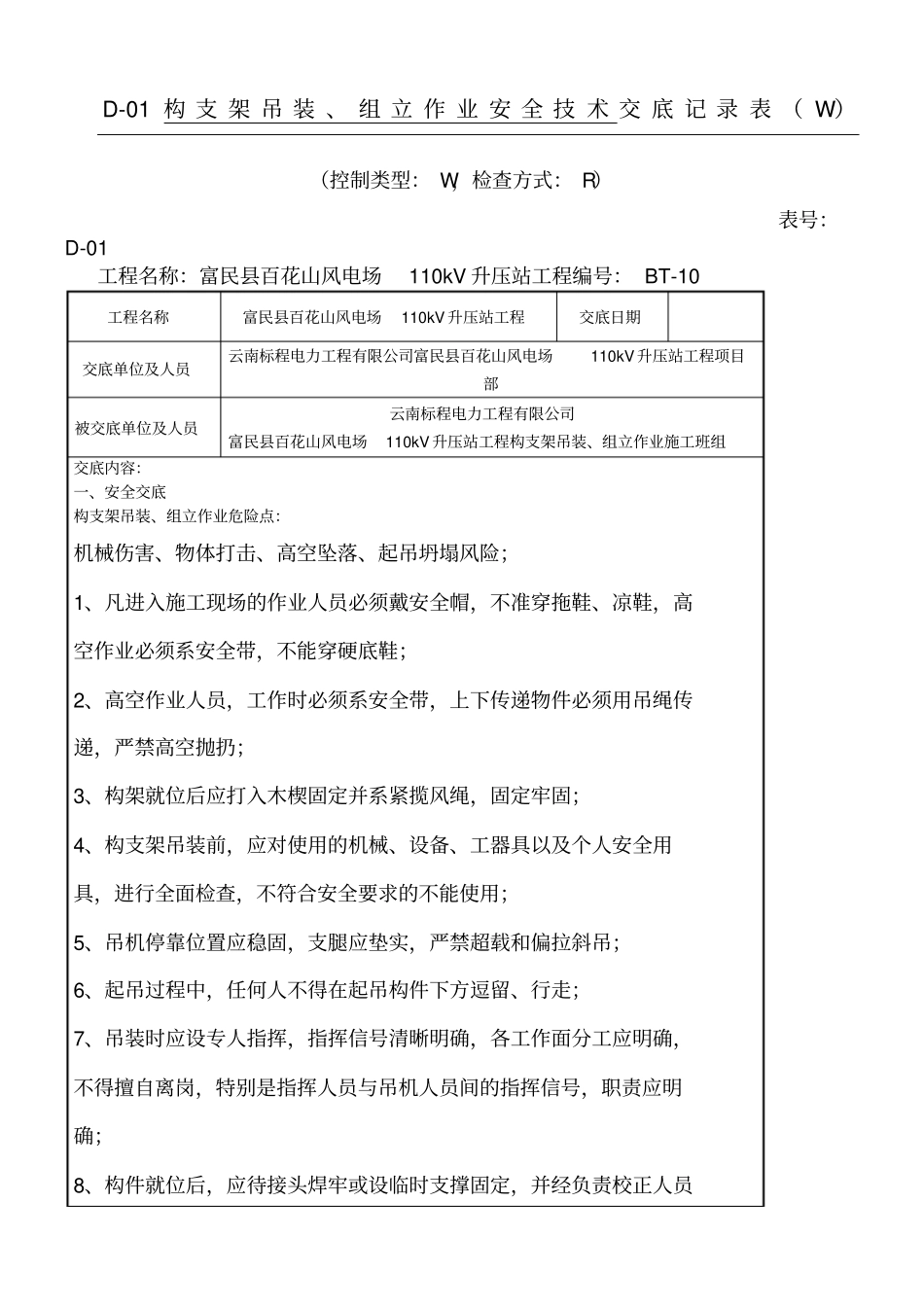

D-01构支架吊装、组立作业安全技术交底记录表(W)(控制类型:W,检查方式:R)表号:D-01工程名称:富民县百花山风电场110kV升压站工程编号:BT-10工程名称富民县百花山风电场110kV升压站工程交底日期交底单位及人员云南标程电力工程有限公司富民县百花山风电场110kV升压站工程项目部被交底单位及人员云南标程电力工程有限公司富民县百花山风电场110kV升压站工程构支架吊装、组立作业施工班组交底内容:一、安全交底构支架吊装、组立作业危险点:机械伤害、物体打击、高空坠落、起吊坍塌风险;1、凡进入施工现场的作业人员必须戴安全帽,不准穿拖鞋、凉鞋,高空作业必须系安全带,不能穿硬底鞋;2、高空作业人员,工作时必须系安全带,上下传递物件必须用吊绳传递,严禁高空抛扔;3、构架就位后应打入木楔固定并系紧揽风绳,固定牢固;4、构支架吊装前,应对使用的机械、设备、工器具以及个人安全用具,进行全面检查,不符合安全要求的不能使用;5、吊机停靠位置应稳固,支腿应垫实,严禁超载和偏拉斜吊;6、起吊过程中,任何人不得在起吊构件下方逗留、行走;7、吊装时应设专人指挥,指挥信号清晰明确,各工作面分工应明确,不得擅自离岗,特别是指挥人员与吊机人员间的指挥信号,职责应明确;8、构件就位后,应待接头焊牢或设临时支撑固定,并经负责校正人员同意后方可松钩

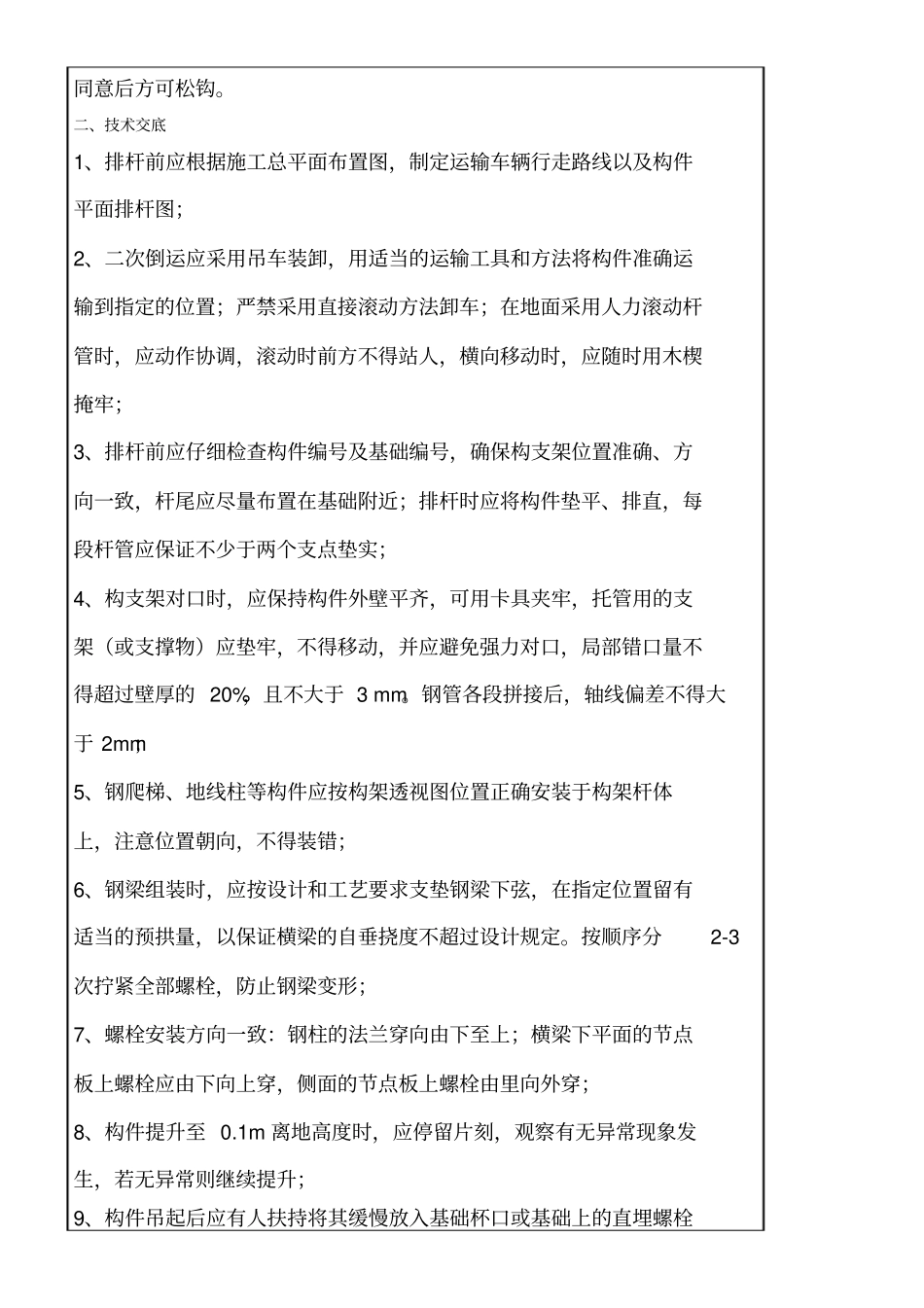

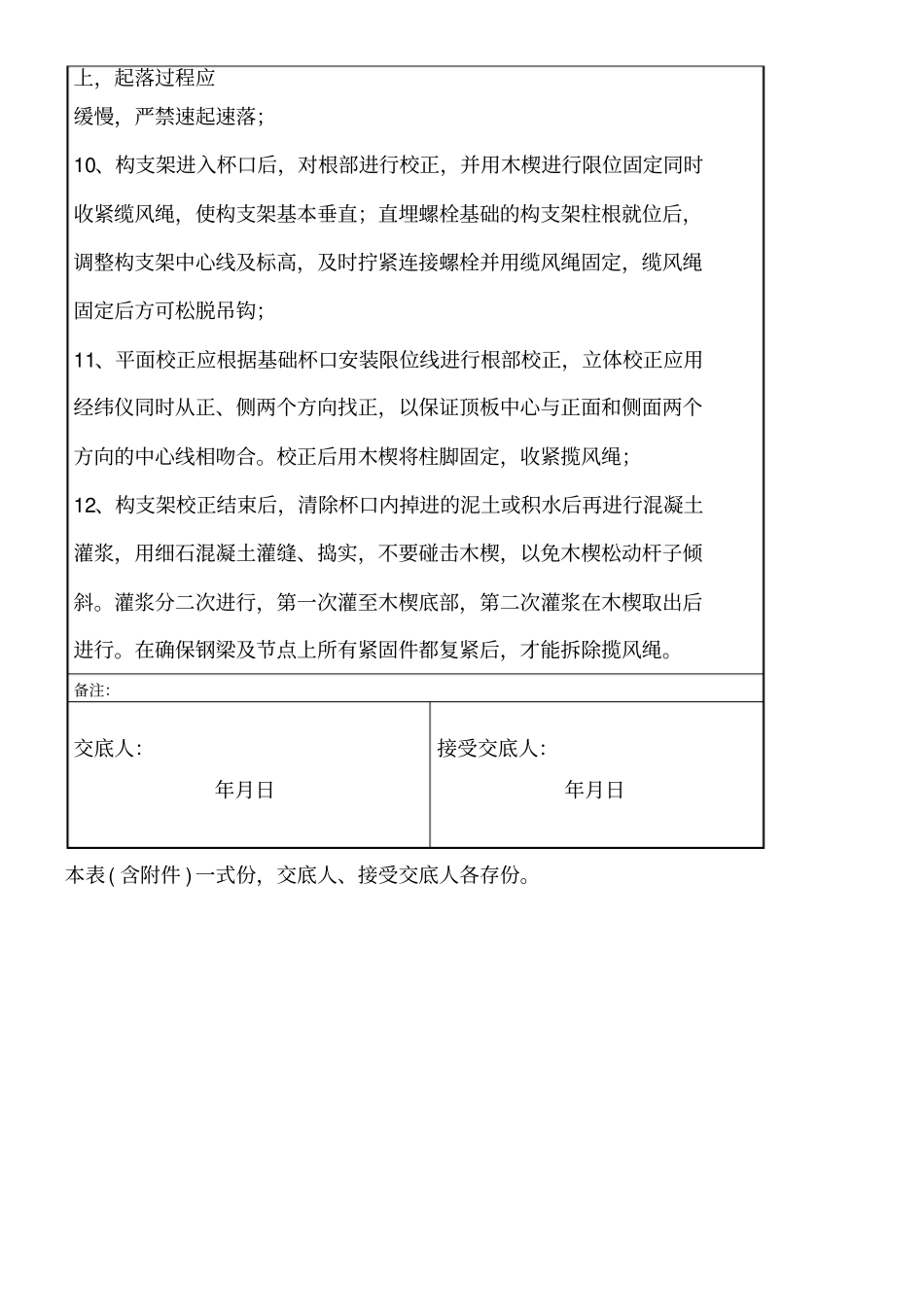

二、技术交底1、排杆前应根据施工总平面布置图,制定运输车辆行走路线以及构件平面排杆图;2、二次倒运应采用吊车装卸,用适当的运输工具和方法将构件准确运输到指定的位置;严禁采用直接滚动方法卸车;在地面采用人力滚动杆管时,应动作协调,滚动时前方不得站人,横向移动时,应随时用木楔掩牢;3、排杆前应仔细检查构件编号及基础编号,确保构支架位置准确、方向一致,杆尾应尽量布置在基础附近;排杆时应将构件垫平、排直,每段杆管应保证不少于两个支点垫实;4、构支架对口时,应保持构
