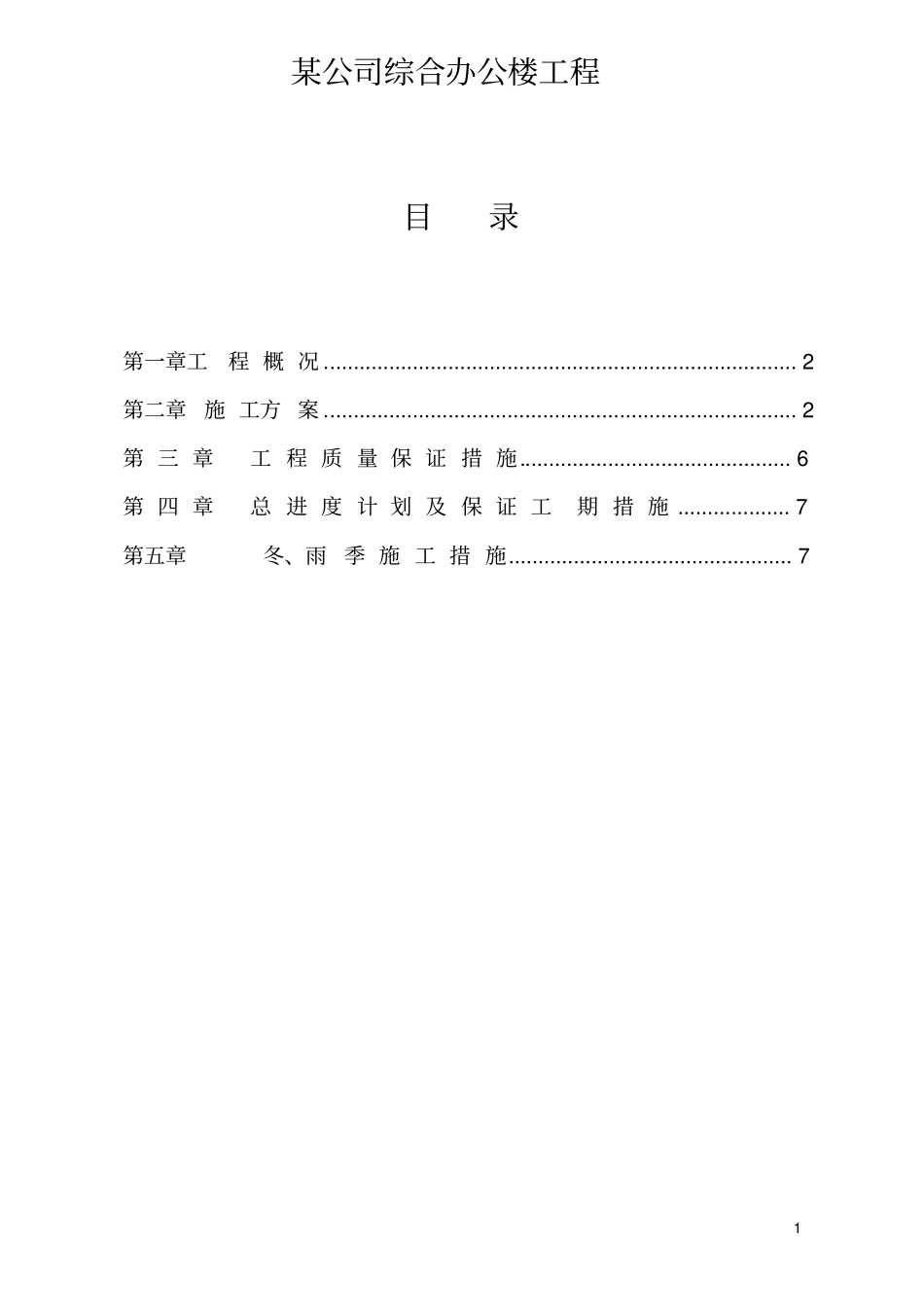

1某公司综合办公楼工程目录第一章工程概况
2第二章施工方案
2第三章工程质量保证措施
6第四章总进度计划及保证工期措施
7第五章冬、雨季施工措施

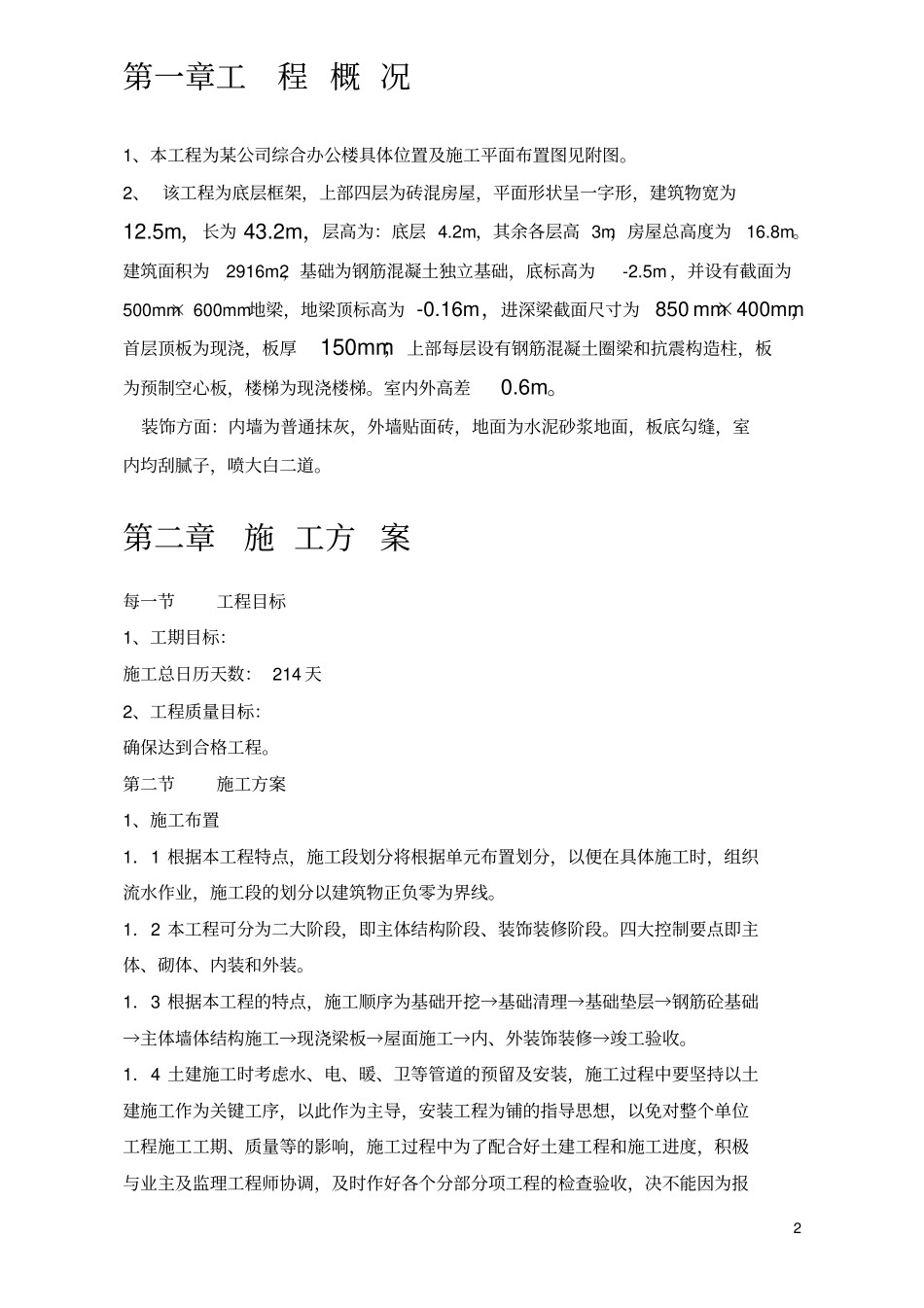

72第一章工程概况1、本工程为某公司综合办公楼具体位置及施工平面布置图见附图
2、该工程为底层框架,上部四层为砖混房屋,平面形状呈一字形,建筑物宽为12
5m,长为43
2m,层高为:底层4
2m,其余各层高3m,房屋总高度为16
建筑面积为2916m2,基础为钢筋混凝土独立基础,底标高为-2
5m,并设有截面为500mm×600mm地梁,地梁顶标高为-0
16m,进深梁截面尺寸为850mm×400mm,首层顶板为现浇,板厚150mm;上部每层设有钢筋混凝土圈梁和抗震构造柱,板为预制空心板,楼梯为现浇楼梯
室内外高差0
装饰方面:内墙为普通抹灰,外墙贴面砖,地面为水泥砂浆地面,板底勾缝,室内均刮腻子,喷大白二道
第二章施工方案每一节工程目标1、工期目标:施工总日历天数:214天2、工程质量目标:确保达到合格工程
第二节施工方案1、施工布置1.1根据本工程特点,施工段划分将根据单元布置划分,以便在具体施工时,组织流水作业,施工段的划分以建筑物正负零为界线
1.2本工程可分为二大阶段,即主体结构阶
