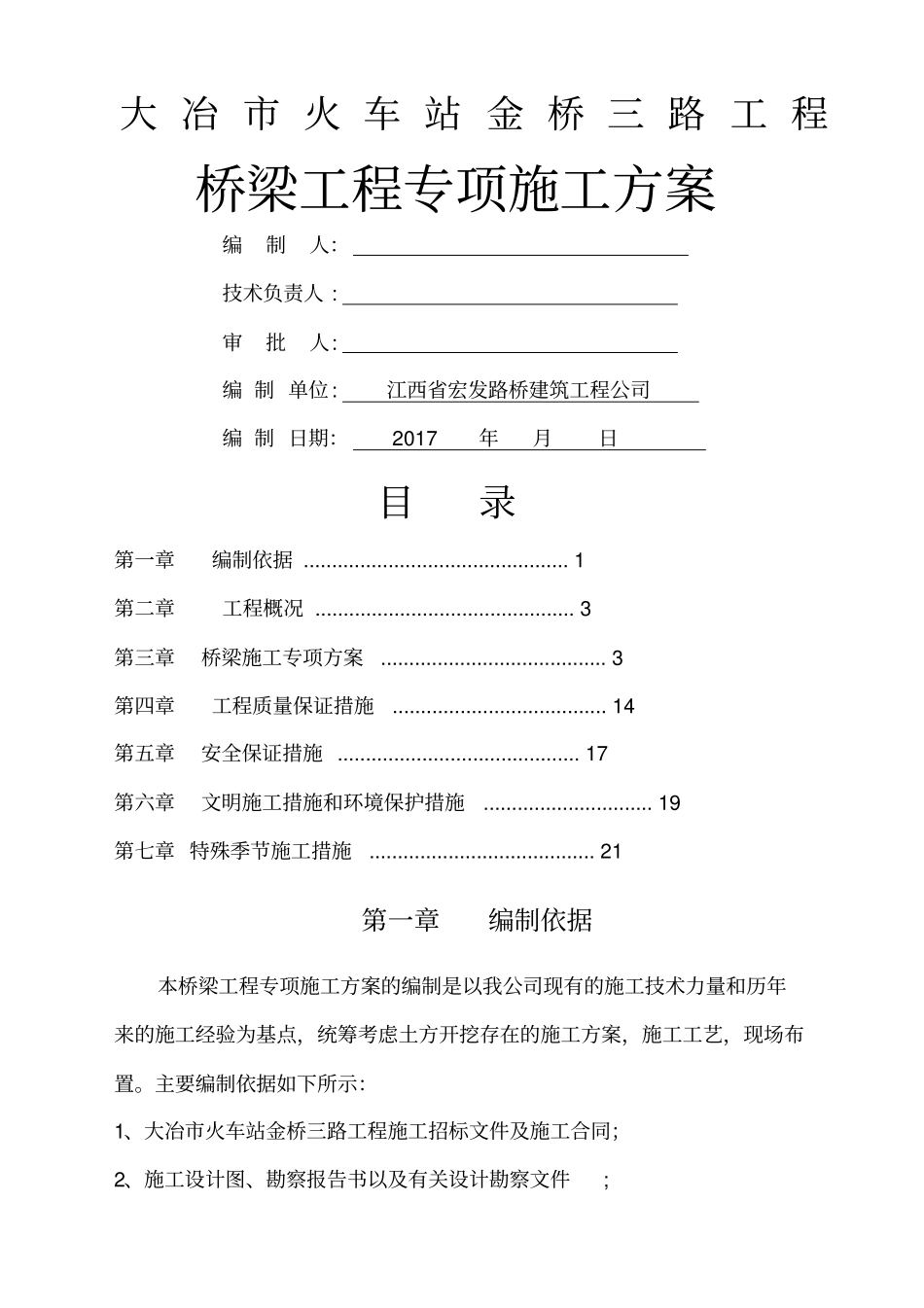

大冶市火车站金桥三路工程桥梁工程专项施工方案编制人:技术负责人:审批人:编制单位:江西省宏发路桥建筑工程公司编制日期:2017年月日目录第一章编制依据...............................................1第二章工程概况..............................................3第三章桥梁施工专项方案........................................3第四章工程质量保证措施......................................14第五章安全保证措施...........................................17第六章文明施工措施和环境保护措施..............................19第七章特殊季节施工措施........................................21第一章编制依据本桥梁工程专项施工方案的编制是以我公司现有的施工技术力量和历年来的施工经验为基点,统筹考虑土方开挖存在的施工方案,施工工艺,现场布置。主要编制依据如下所示:1、大冶市火车站金桥三路工程施工招标文件及施工合同;2、施工设计图、勘察报告书以及有关设计勘察文件;23、现场实际踏勘所了解的情况;4、《市政公用工程设计文件编制深度规定》2013年版5、《城市桥梁设计规范》(CJJ11-2011)6、《城市桥梁抗震设计规范》(CJJ166—2011)7、《城市桥梁桥面防水工程技术规程》(CJJ139—2010)8、《市政工程勘察规范》(CJJ56-2012)9、《城市道路工程设计规范》(CJJ37—2012)10、《城镇道路路面设计规范》(CJJ169-2012)11、《城市道路路线设计规范》(CJJ193-2012)12、《城市道路路基设计规范》(CJJ194-2013)13、《公路工程技术标准》(JTGB01-2014)14、《公路桥涵设计通用规范》(JTGD60—2015)15、《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTGD62—2004)16、《公路桥涵地基与基础设计规范》(JTGD63—2007)17、《公路圬工桥涵设计规范》(JTGD61—2005)18、《公路桥梁抗震设计细则》(JTG/TB02—01-2008)19、《公路桥涵施工技术规范》(JTG/TF50-2011)20、《钢筋机械连接通用技术规程》(JGJ107—2010)321、《钢筋焊接及验收规程》(JGJ18—2012)22、《公路工程水文勘测设计规范》(JTGC30—2003)23、《无障碍设计规范》(GB50763—2012)第二章工程概况一、工程概况大冶市火车站金桥三路工程拟建K1+663.35金桥村中桥位于大冶市经济开发区金桥村,金桥大道北侧,为跨越改沟渠而设,与该沟渠交角为75°,桥梁起点桩号为K1+650。25,桥梁终点桩号为K1+676。45,全长26.2m。桥梁上部结构采用20m预应力钢筋混凝土空心板梁,整幅桥宽25m;下部结构桥台采用桩柱式桥台,钻孔灌注桩基础。第三章桥梁施工专项方案一、施工前的准备工作1、机械准备:我公司具有多年的市政桥梁工程施工的历史,并积累了丰富的施工经验,有足够的机械、人员、设备投入到本工程,能确保所需设备、人员及时到位,并根据工程的要求和情况变化及时调整,组织所需施工机械进场.2、施工人员:已选定专业的桥梁施工队伍,已提前作好对施工图纸的熟悉。施工人员分为木工组、钢筋工组、混凝土工组和杂工组.3、施工材料:4项目部技术人员认真熟悉图纸,应根据施工内容及工程量,提前组织相应施工材料进场,对施工场地进行合理规划。5、技术准备根据现场情况和施工计划,陆续组织管理人员、各工种技术工人等人员进场。进场后,组织工程技术和情况交底。二、桥梁施工方法(一)桥梁钻孔桩基础施工本工程桥梁钻孔采用冲击钻机成孔,下部采用柱式墩桩基础,钻孔桩基础,钻孔灌注桩现场施工,可分成孔和成桩(即混凝土灌注)两个环节.在施工工艺流程中,钻进成孔之前的工序,属于成孔范围,其后属于成桩范围。1、施工准备在桩基施工前,先平整施工场地和施工便道。按文明施工管理的要求,部分场区需经过平整夯实,使机械进场方便顺利和场区行走、搬移。同时在施工中确保钻机及其它机械稳定、安全。2、测量放线2。1、依据业主所提供的交桩资料及桩位,采用导线与三角测量相结合的方法,沿线路的两侧建立控制网,所有控制网都要填写报验资料,经监理工程师复测,签字同意后方可使用.每个控制网点都要作好精心保护,在施工中每10天要进行一次复测,一旦出现偏差及时进行修正恢复.2.2、场内使用的临时...
