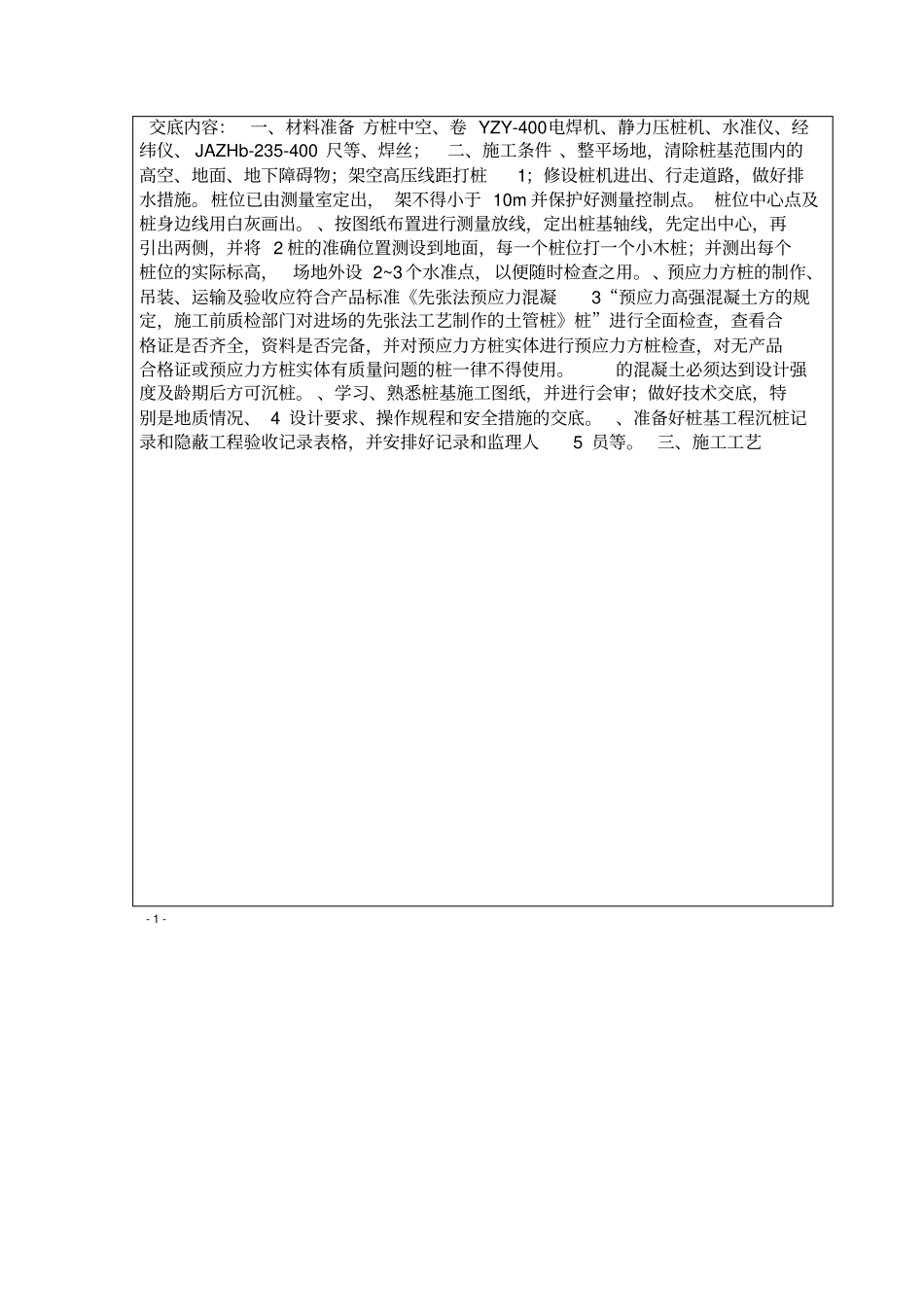

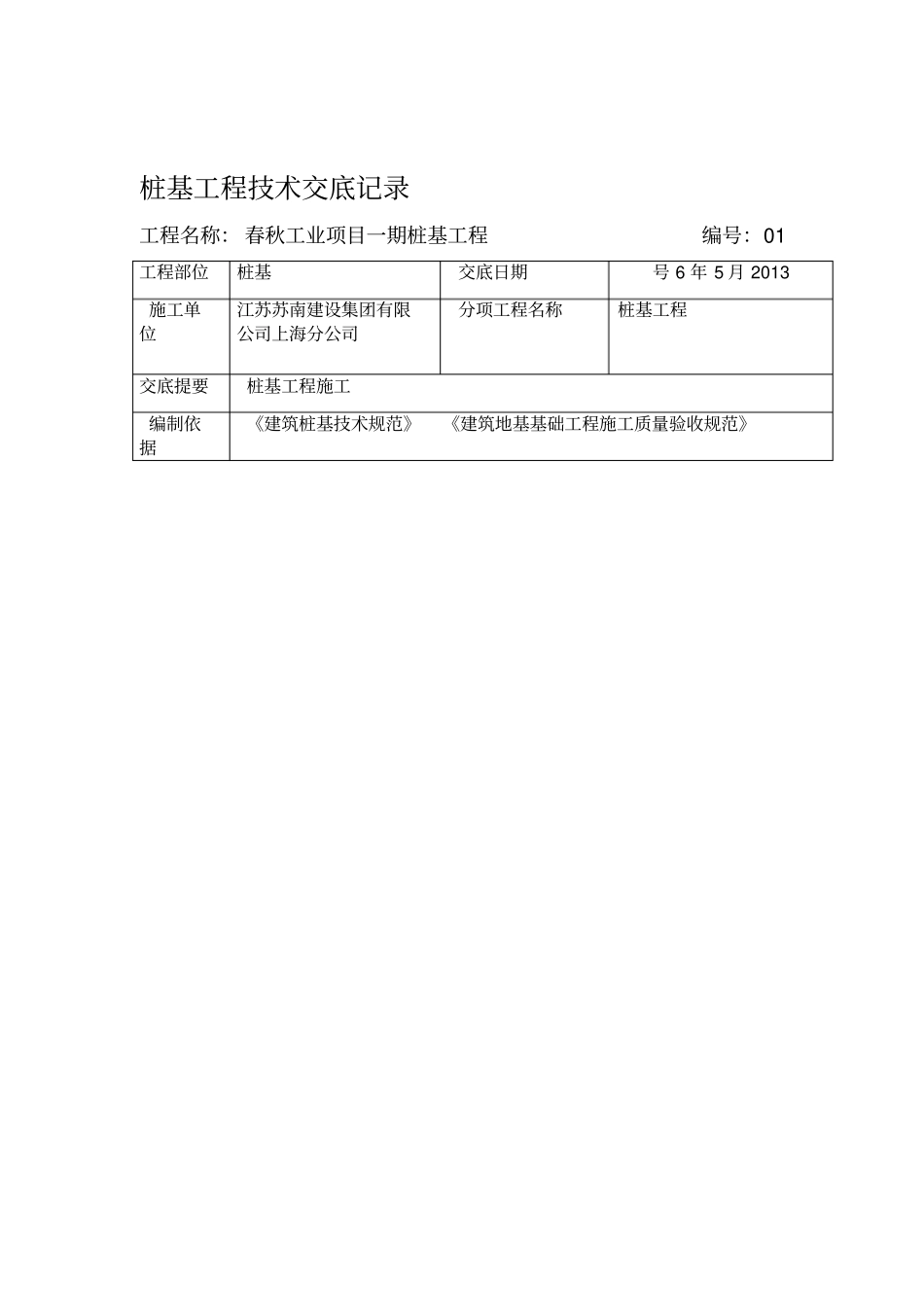

桩基工程技术交底记录工程名称:春秋工业项目一期桩基工程编号:01工程部位桩基交底日期号6年5月2013施工单位江苏苏南建设集团有限公司上海分公司分项工程名称桩基工程交底提要桩基工程施工编制依据《建筑桩基技术规范》《建筑地基基础工程施工质量验收规范》交底内容:一、材料准备方桩中空、卷YZY-400电焊机、静力压桩机、水准仪、经纬仪、JAZHb-235-400尺等、焊丝;二、施工条件、整平场地,清除桩基范围内的高空、地面、地下障碍物;架空高压线距打桩1;修设桩机进出、行走道路,做好排水措施
桩位已由测量室定出,架不得小于10m并保护好测量控制点
桩位中心点及桩身边线用白灰画出
、按图纸布置进行测量放线,定出桩基轴线,先定出中心,再引出两侧,并将2桩的准确位置测设到地面,每一个桩位打一个小木桩;并测出每个桩位的实际标高,场地外设2~3个水准点,以便随时检查之用
、预应力方桩的制作、吊装、运输及验收应符合产品标准《先张法预应力混凝3“预应力高强混凝土方的规定,施工前质检部门对进场的先张法工艺制作的土管桩》桩”进行全面检查,查看合格证是否齐全,资料是否完备,并对预应力方桩实体进行预应力方桩检查,对无产品合格证或预应力方桩实体有质量问题的桩一律不得使用
的混凝土必须达到设计强度及龄期后方可沉桩
、学习、熟悉桩基施工图纸,并进行会审;做好技术交底,特别是地质情况、4设计要求、操作规程和安全措施的交底
、准备好桩基工程沉桩记录和隐蔽工程验收记录表格,并安排好记录和监理人5员等

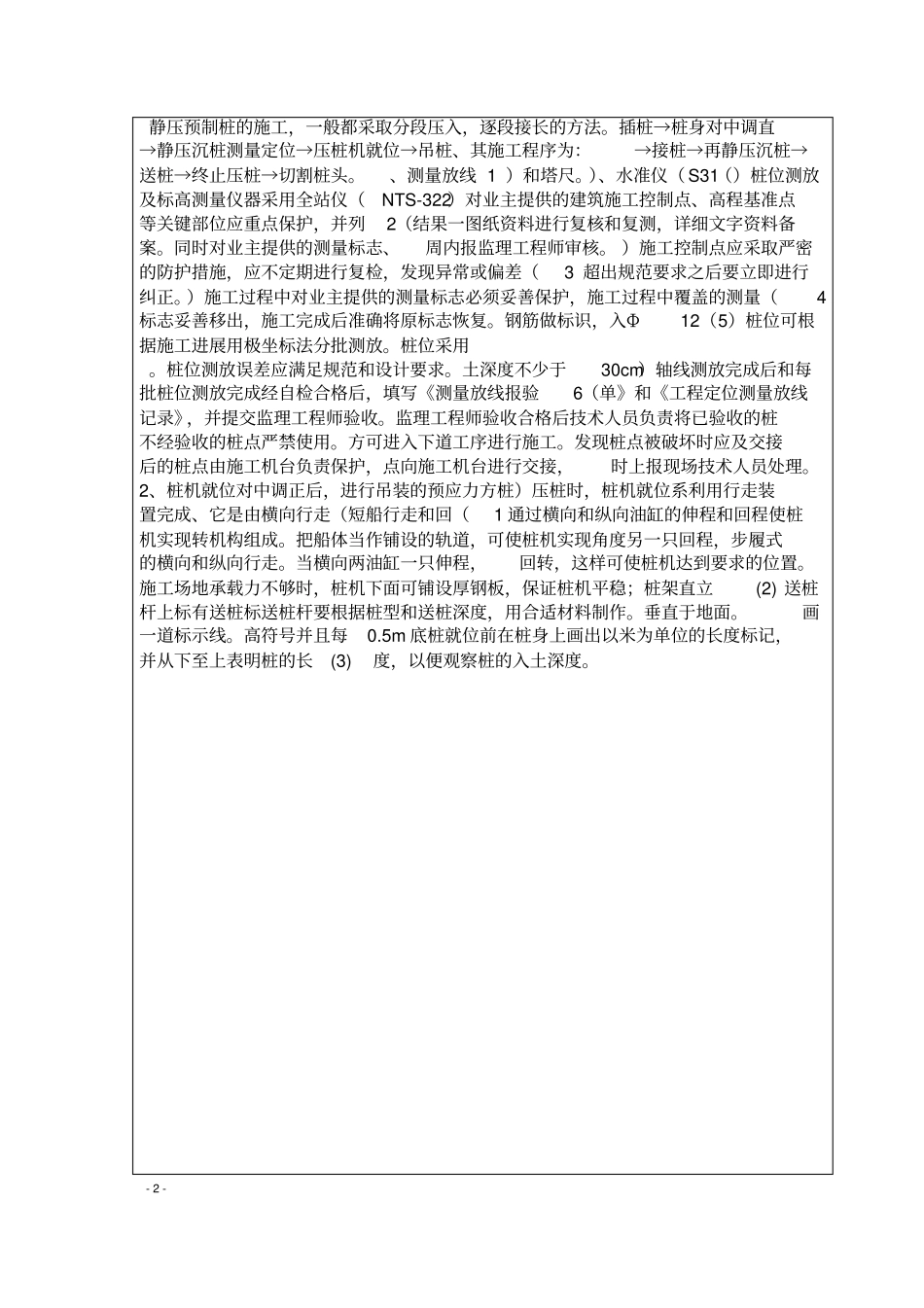

三、施工工艺-1-静压预制桩的施工,一般都采取分段压入,逐段接长的方法
插桩→桩身对中调直→静压沉桩测量定位→压桩机就位→吊桩、其施工程序为:→接桩→再静压沉桩→送桩→终止压桩→切割桩头
、测量放线1)和塔尺
)、水准仪(S31()桩位测放及标高测量仪器采用全站仪(NTS-322)对业主提供的建筑施工控制点、高程基准
