铜陵市朱家咀至永丰公路工程工程项目承包单位中国建筑第八工程局有限公司合同号监理单位江苏宏程交通工程监理咨询有限公司编号工程开工申请单A—8致(驻地监理工程师)史有仓:根据合同要求,我们已经做好顺安河特大桥桩基工程的开工前的一切准备工作,现要求该项工程正式开工,请予批准
计划开工日期:2014
1计划竣工日期:2014
30本项工程现场负责人姓名:李大山附件:1、顺安河特大桥桩基施工方案2、《人员进场情况一览表》3、《机械进场情况一览表》4、顺安河特大桥桩基施工进度计划5、测量施工放样6、试验资料承包人:年月日道路/结构工程师意见试验工程师意见测量工程师意见同意/不同意开工签字:年月日同意/不同意开工签字:年月日同意/不同意开工签字:年月日总监理工程师意见同意/不同意开工签字:年月日一式三份,业主、总监办、承包人各一份顺安河特大桥桩基工程施工方案一、工程概述顺安河特大桥桥梁桩基共计300根,其中Ф200:48根,Ф180:96根,Ф160:132根,Ф120:24根
地质勘查报告显示,原地表以下5m内为粉质粘土,可塑,含少量粒径2~3cm砾石,5m以下均为圆砾土,青灰,灰白色,中密~密实,呈次圆状,粒径0
2cm~2cm含量为0~45%,粒径2cm~6cm含量为3%~30%,最大粒径可达8cm,空隙主要有砂和细粒土充填,局部夹砂砾薄层,顶部夹卵石薄层,因此根据此地质情况,现选用旋挖钻、者冲击钻进行施工
水下砼采用导管法浇筑的施工工艺,钢筋笼集中加工再运至现场吊装入孔,砼由搅拌站集中供应
桩基施工队伍配置1支,钢筋加工场在顺安河西岸和东岸各设置一个,其余钢筋在钢筋加工场集中加工配送,混凝土由搅拌站集中拌和,搅拌运输车运送、砼输送泵输送到位

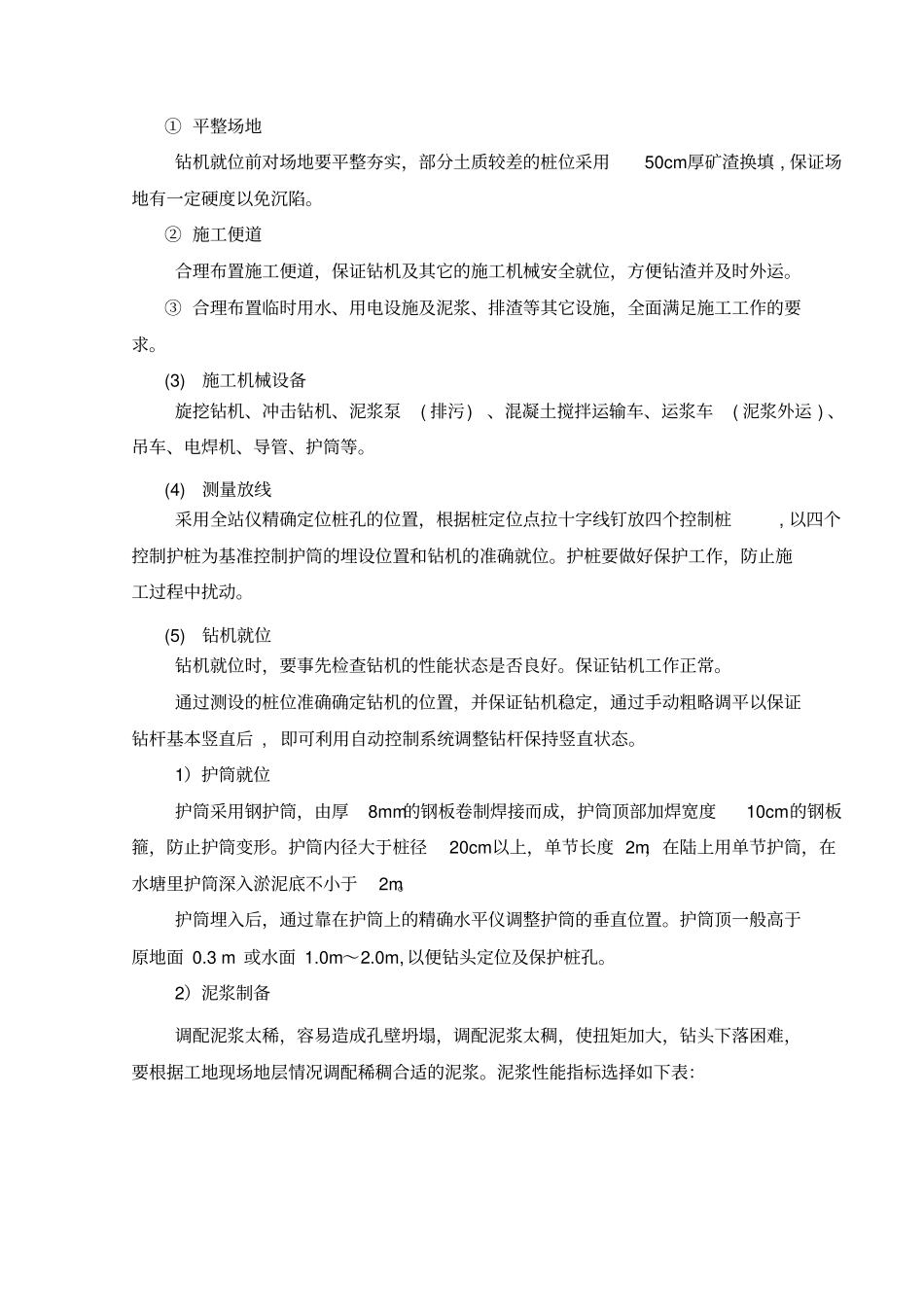

二、施工部署及工期安排顺安河特大桥钻孔灌注桩共计300根,主桥是整个工期控制关键节点,因此计划先施工主墩桩基,再从主墩向引桥方向扩展
