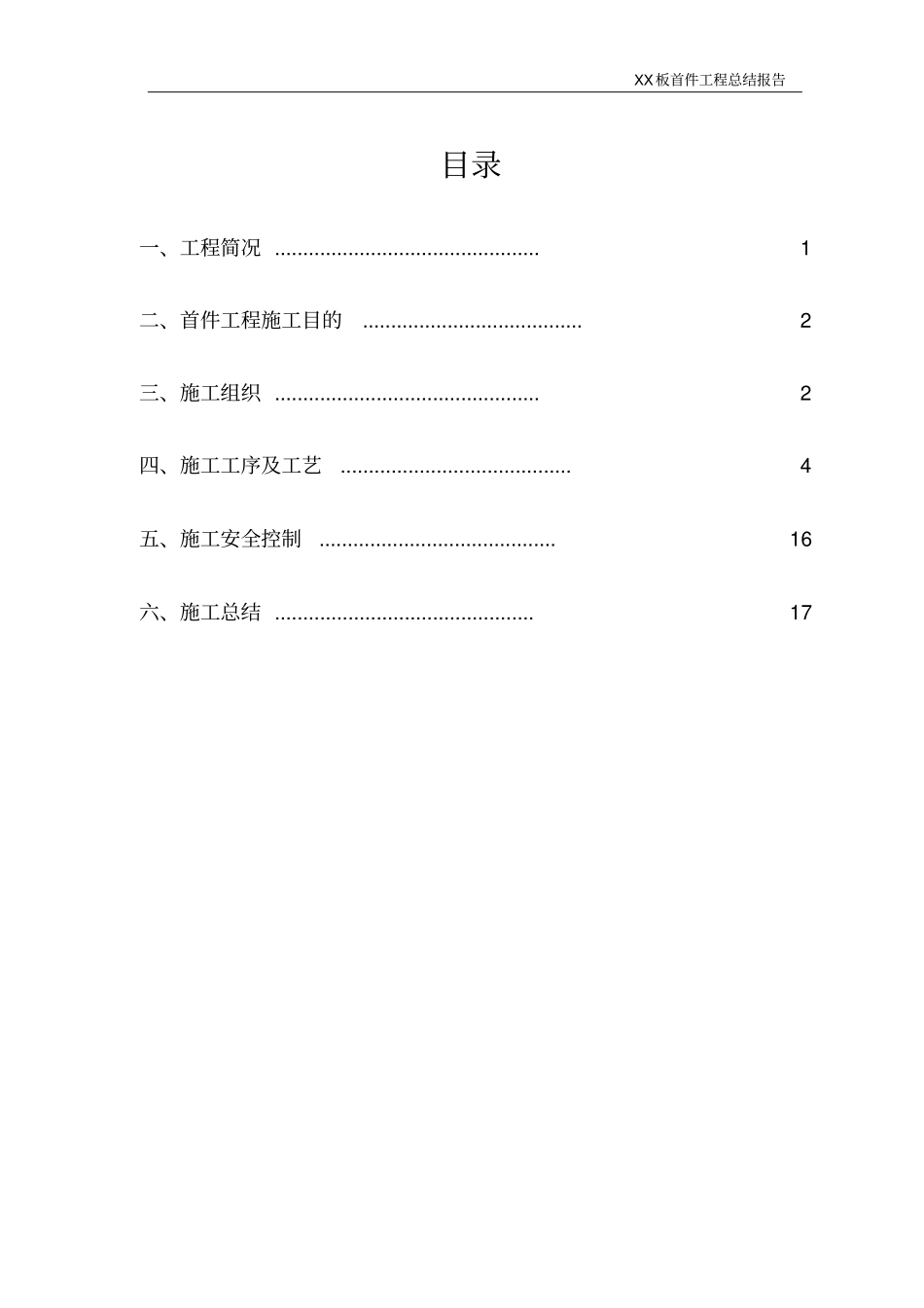

XX板首件工程总结报告梁板首件工程总结报告X标项目经理部二零一五年一月XX板首件工程总结报告目录一、工程简况
1二、首件工程施工目的
2三、施工组织
2四、施工工序及工艺
4五、施工安全控制
16六、施工总结

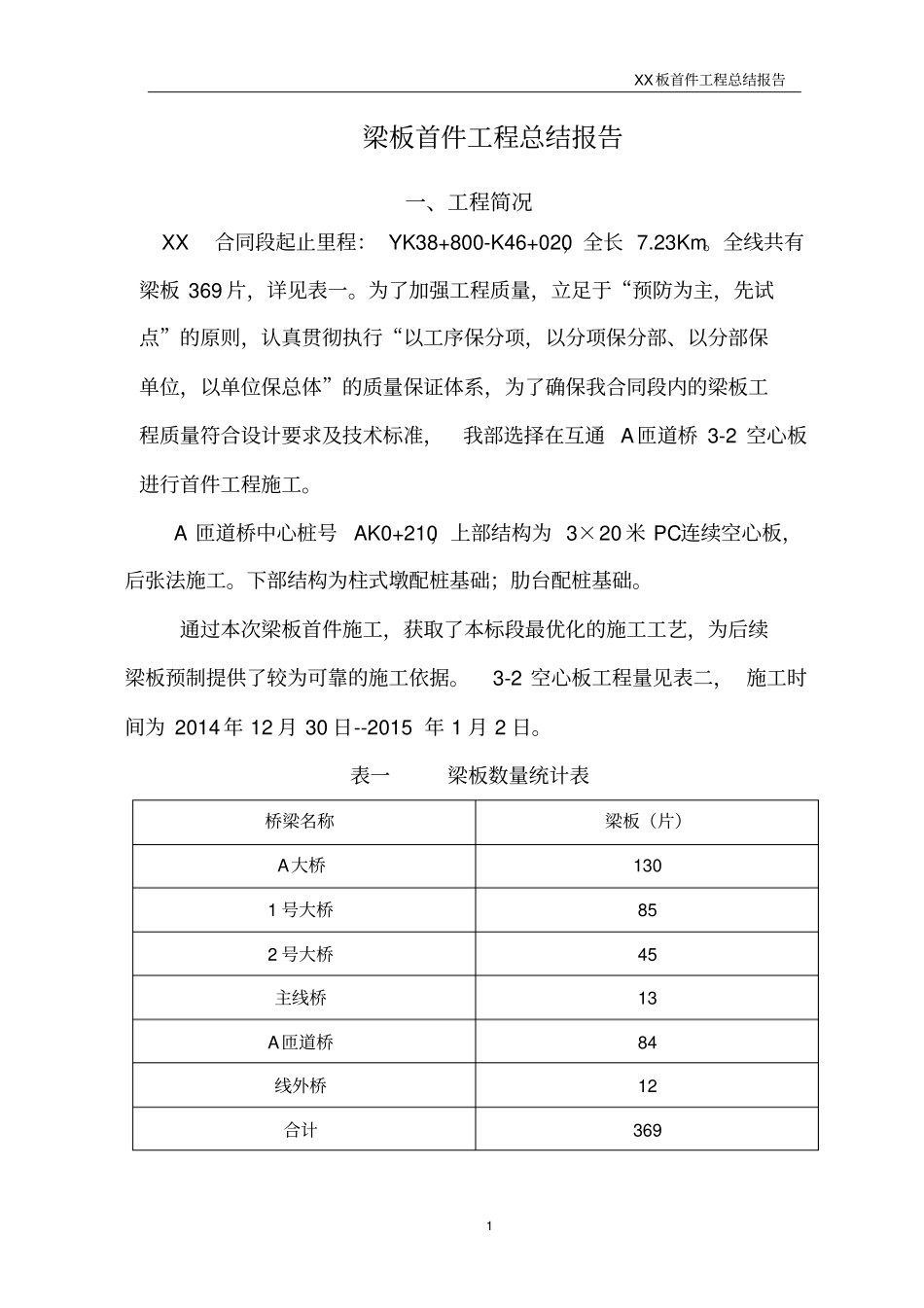

17XX板首件工程总结报告1梁板首件工程总结报告一、工程简况XX合同段起止里程:YK38+800-K46+020,全长7
全线共有梁板369片,详见表一
为了加强工程质量,立足于“预防为主,先试点”的原则,认真贯彻执行“以工序保分项,以分项保分部、以分部保单位,以单位保总体”的质量保证体系,为了确保我合同段内的梁板工程质量符合设计要求及技术标准,我部选择在互通A匝道桥3-2空心板进行首件工程施工
A匝道桥中心桩号AK0+210,上部结构为3×20米PC连续空心板,后张法施工
下部结构为柱式墩配桩基础;肋台配桩基础
通过本次梁板首件施工,获取了本标段最优化的施工工艺,为后续梁板预制提供了较为可靠的施工依据
3-2空心板工程量见表二,施工时间为2014年12月30日--2015年1月2日
