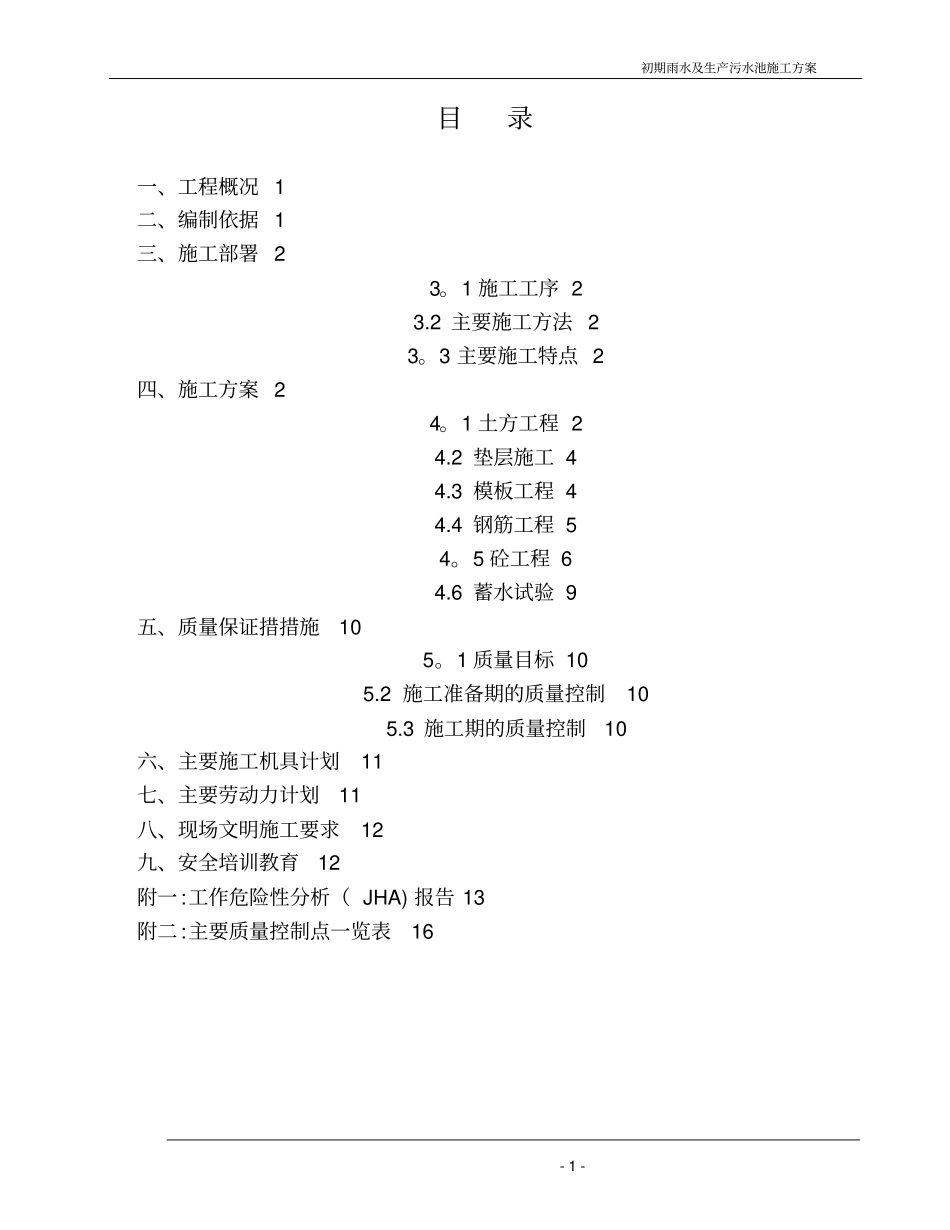

初期雨水及地坑施工方案编制:审核:批准:2017年08月30日初期雨水及生产污水池施工方案-1-目录一、工程概况1二、编制依据1三、施工部署23
1施工工序23
2主要施工方法23
3主要施工特点2四、施工方案24
1土方工程24
2垫层施工44
3模板工程44
4钢筋工程54
5砼工程64
6蓄水试验9五、质量保证措措施105
1质量目标105
2施工准备期的质量控制105

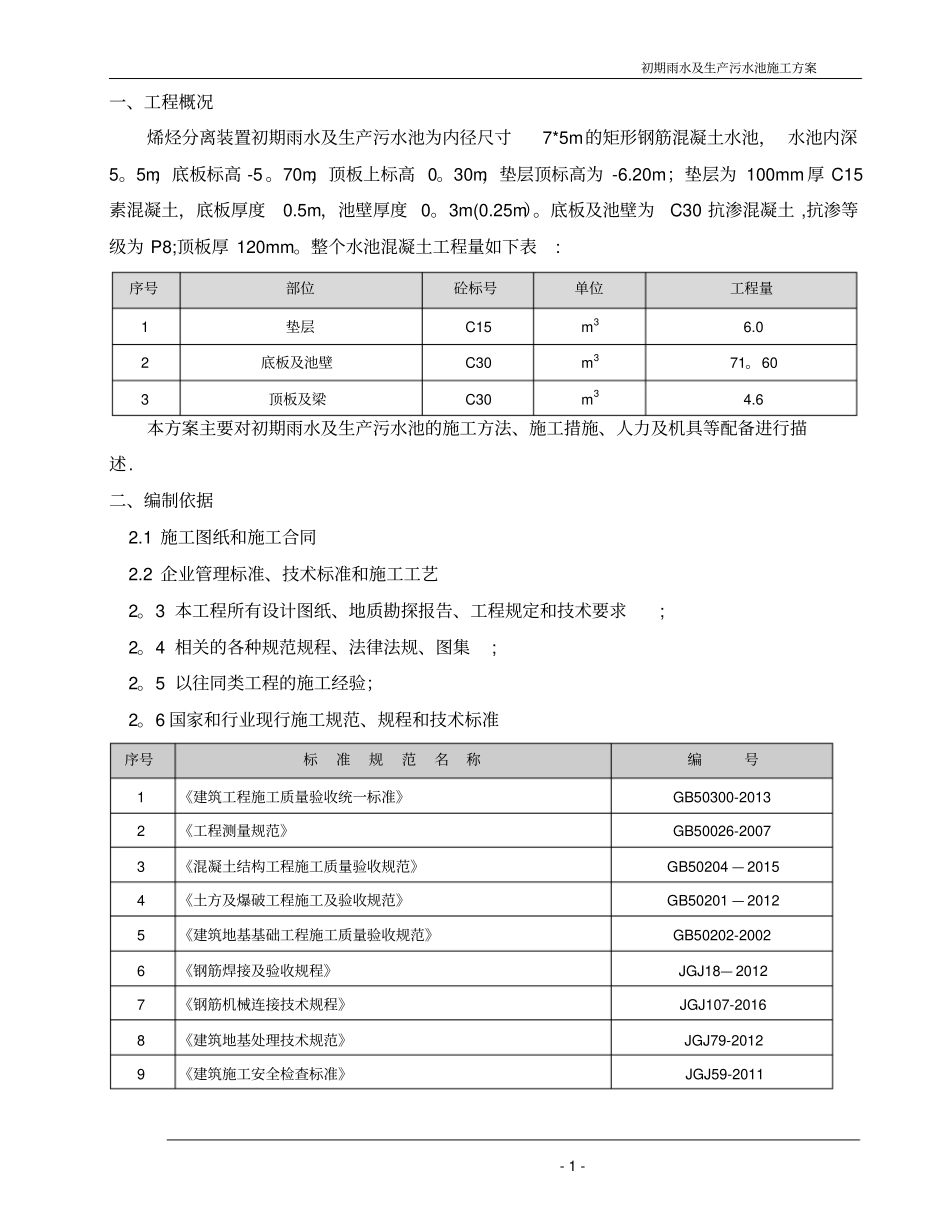

3施工期的质量控制10六、主要施工机具计划11七、主要劳动力计划11八、现场文明施工要求12九、安全培训教育12附一:工作危险性分析(JHA)报告13附二:主要质量控制点一览表16初期雨水及生产污水池施工方案-1-一、工程概况烯烃分离装置初期雨水及生产污水池为内径尺寸7*5m的矩形钢筋混凝土水池,水池内深5
5m,底板标高-5
70m,顶板上标高0
30m,垫层顶标高为-6
20m;垫层为100mm厚C15素混凝土,底板厚度0
5m,池壁厚度0
底板及池壁为C30抗渗混凝土,抗渗等级为P8;顶板厚120mm
整个水池混凝土工程量如下表:序号部位砼标号单位工程量1垫层C15m36
02底板及池壁C30m371
603顶板及梁C30m34
6本方案主要对初期雨水及生产污水池的施工方法、施工措施、人力及机具等配备进行描述
二、编制依据2
1施工图纸和施工合同2
2企业管理标准、技术标准和施工工艺2
3本工程所有设计图纸、地质勘探报告、工程规定和技术要求;2
4相关的各种规范规程、法律法规、图集;2
5以往同类工程的施工经验;2
6国家和行业现行施工规范、规程和技术标准序号标准规范名称编号1《建筑工程施工质量验收统一标准》GB50300-20132《工程测量规范》GB50026-20073《混凝土结构工程施工质量验收规范》GB50204—20154《土方及爆破工程施工及验收规范》GB502
