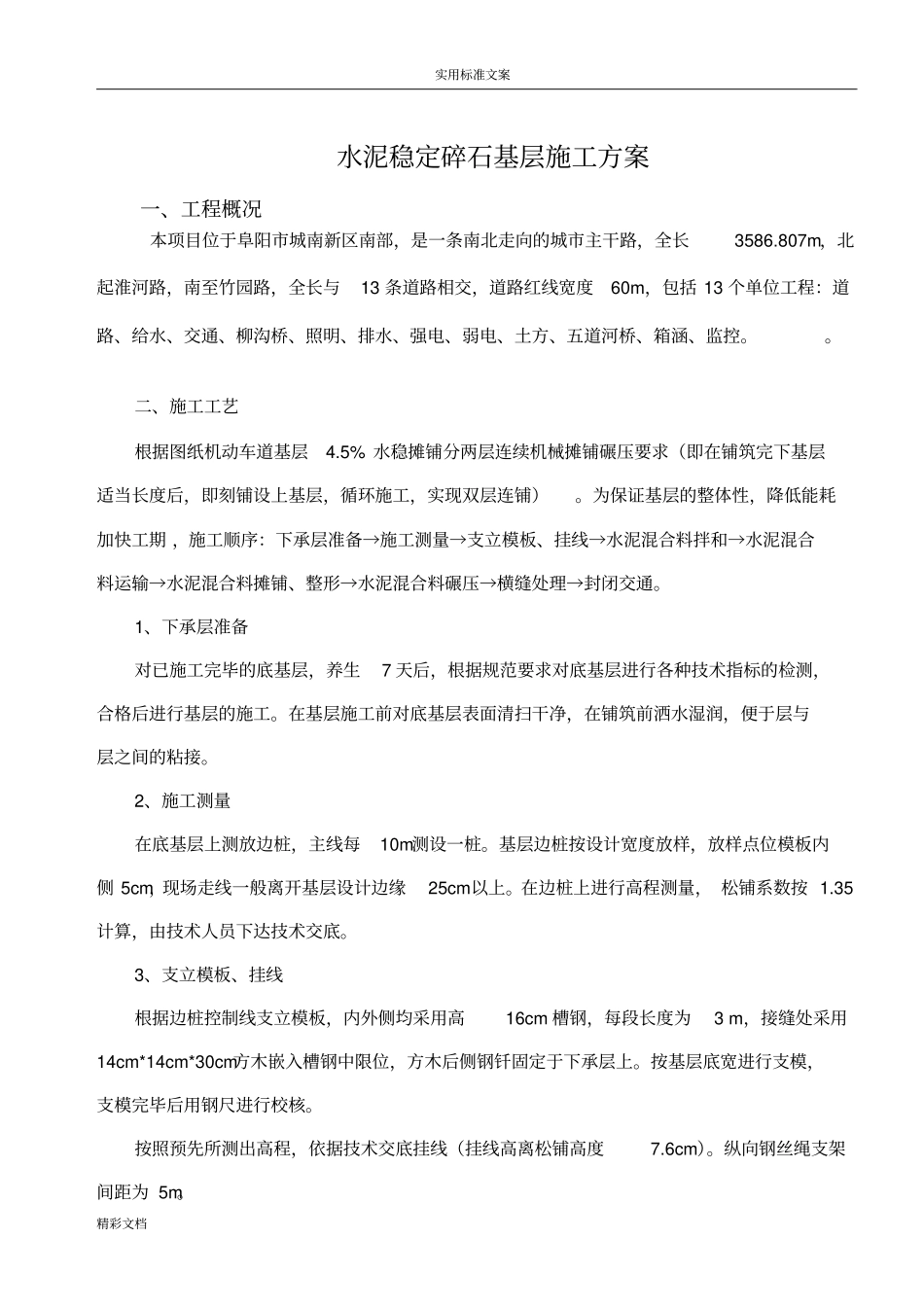

实用标准文案精彩文档水泥稳定碎石基层施工方案一、工程概况本项目位于阜阳市城南新区南部,是一条南北走向的城市主干路,全长3586
807m,北起淮河路,南至竹园路,全长与13条道路相交,道路红线宽度60m,包括13个单位工程:道路、给水、交通、柳沟桥、照明、排水、强电、弱电、土方、五道河桥、箱涵、监控
二、施工工艺根据图纸机动车道基层4
5%水稳摊铺分两层连续机械摊铺碾压要求(即在铺筑完下基层适当长度后,即刻铺设上基层,循环施工,实现双层连铺)

为保证基层的整体性,降低能耗加快工期,施工顺序:下承层准备→施工测量→支立模板、挂线→水泥混合料拌和→水泥混合料运输→水泥混合料摊铺、整形→水泥混合料碾压→横缝处理→封闭交通
1、下承层准备对已施工完毕的底基层,养生7天后,根据规范要求对底基层进行各种技术指标的检测,合格后进行基层的施工
在基层施工前对底基层表面清扫干净,在铺筑前洒水湿润,便于层与层之间的粘接
2、施工测量在底基层上测放边桩,主线每10m测设一桩
基层边桩按设计宽度放样,放样点位模板内侧5cm,现场走线一般离开基层设计边缘25cm以上
在边桩上进行高程测量,松铺系数按1
35计算,由技术人员下达技术交底
3、支立模板、挂线根据边桩控制线支立模板,内外侧均采用高16cm槽钢,每段长度为3m,接缝处采用14cm*14cm*30cm方木嵌入槽钢中限位,方木后侧钢钎固定于下承层上
按基层底宽进行支模,支模完毕后用钢尺进行校核
按照预先所测出高程,依据技术交底挂线(挂线高离松铺高度7
纵向钢丝绳支架间距为5m
实用标准文案精彩文档中间导梁采用厚度不小于2
5cm、高度7
6cm、长度4
5m的铝合金梁,导梁的高度以两边基准线为准,每段长度4
5m导梁总长度以不影响第一台摊铺机的前进为度
4、水泥混合料拌和基层混合料采用厂拌,拌和前,试验室对所用原材料进行含水量试验,
