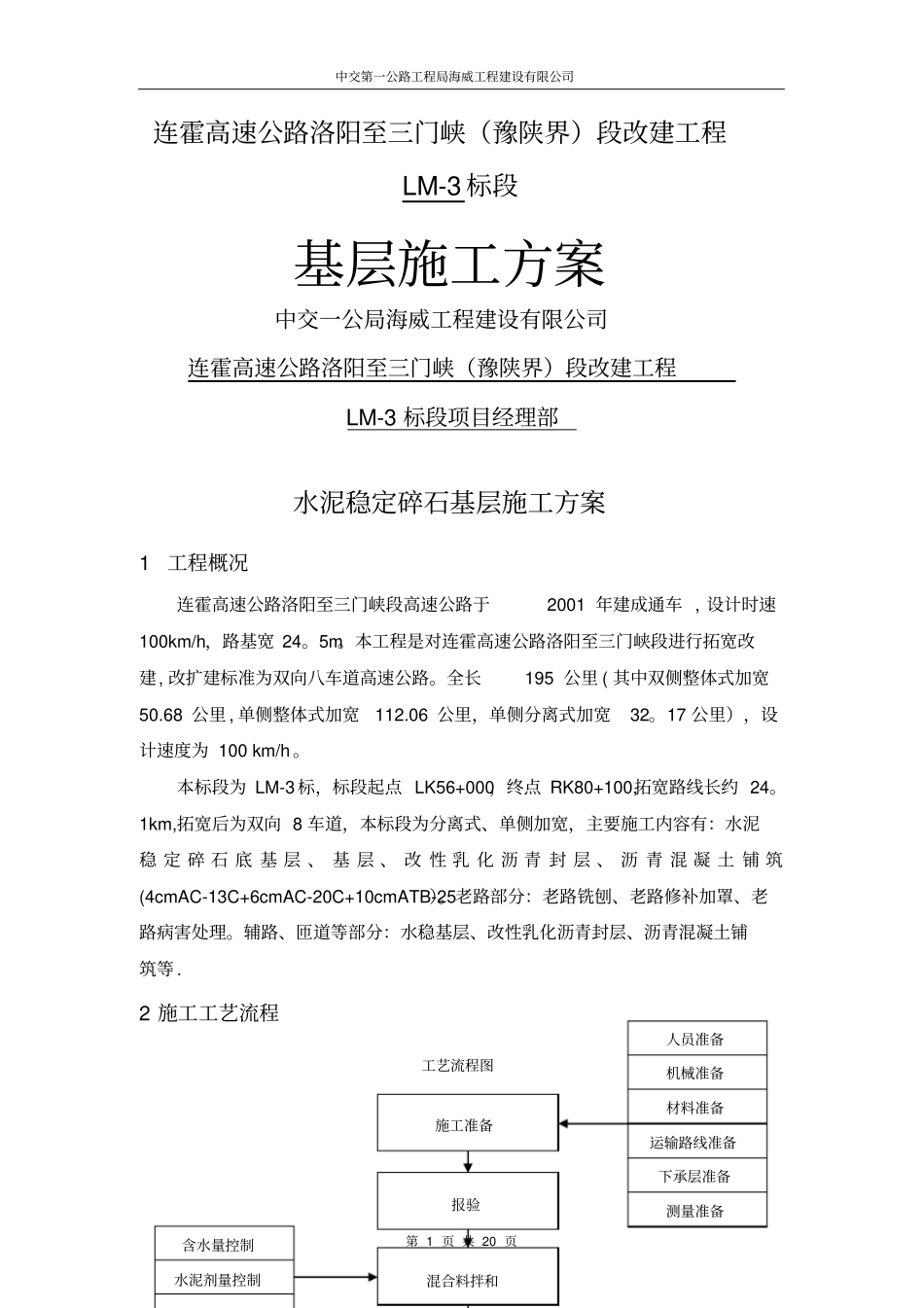

中交第一公路工程局海威工程建设有限公司第1页共20页连霍高速公路洛阳至三门峡(豫陕界)段改建工程LM-3标段基层施工方案中交一公局海威工程建设有限公司连霍高速公路洛阳至三门峡(豫陕界)段改建工程LM-3标段项目经理部水泥稳定碎石基层施工方案1工程概况连霍高速公路洛阳至三门峡段高速公路于2001年建成通车,设计时速100km/h,路基宽24
本工程是对连霍高速公路洛阳至三门峡段进行拓宽改建,改扩建标准为双向八车道高速公路
全长195公里(其中双侧整体式加宽50
68公里,单侧整体式加宽112
06公里,单侧分离式加宽32
17公里),设计速度为100km/h
本标段为LM-3标,标段起点LK56+000,终点RK80+100,拓宽路线长约24
1km,拓宽后为双向8车道,本标段为分离式、单侧加宽,主要施工内容有:水泥稳定碎石底基层、基层、改性乳化沥青封层、沥青混凝土铺筑(4cmAC-13C+6cmAC-20C+10cmATB-25)
老路部分:老路铣刨、老路修补加罩、老路病害处理
辅路、匝道等部分:水稳基层、改性乳化沥青封层、沥青混凝土铺筑等

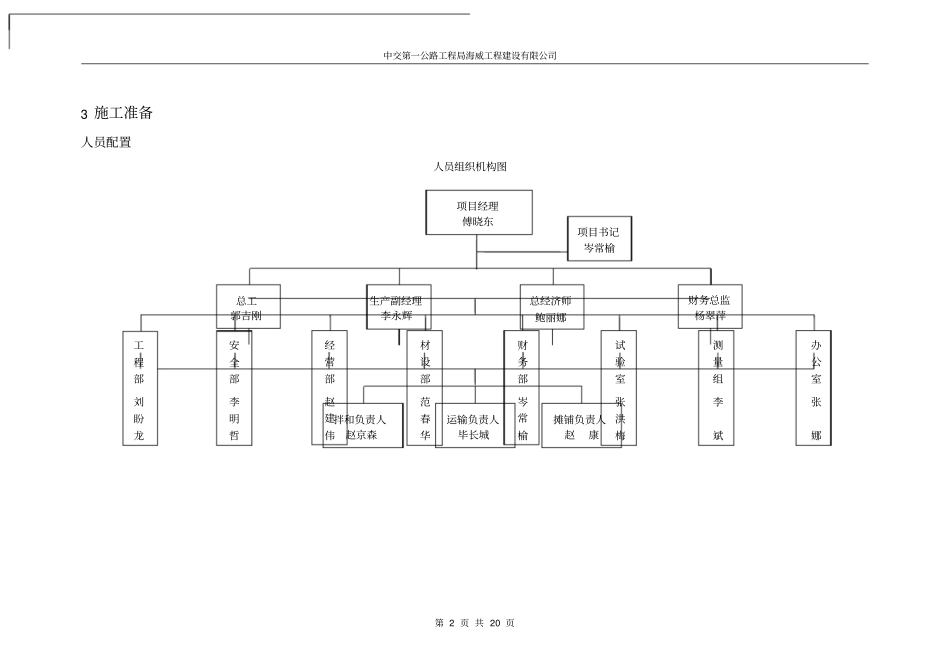

2施工工艺流程工艺流程图施工准备运输路线准备材料准备测量准备下承层准备机械准备人员准备混合料拌和含水量控制水泥剂量控制报验中交第一公路工程局海威工程建设有限公司第2页共20页3施工准备人员配置人员组织机构图工程部刘盼龙安全部李明哲经营部赵建伟材设部范春华财务部岑常榆试验室张洪梅测量组李斌办公室张娜项目经理傅晓东总工郭吉刚生产副经理李永辉总经济师鲍丽娜财务总监杨翠萍拌和负责人赵京森运输负责人毕长城摊铺负责人赵康项目书记岑常榆中交第一公路工程局海威工程建设有限公司第3页共20页4

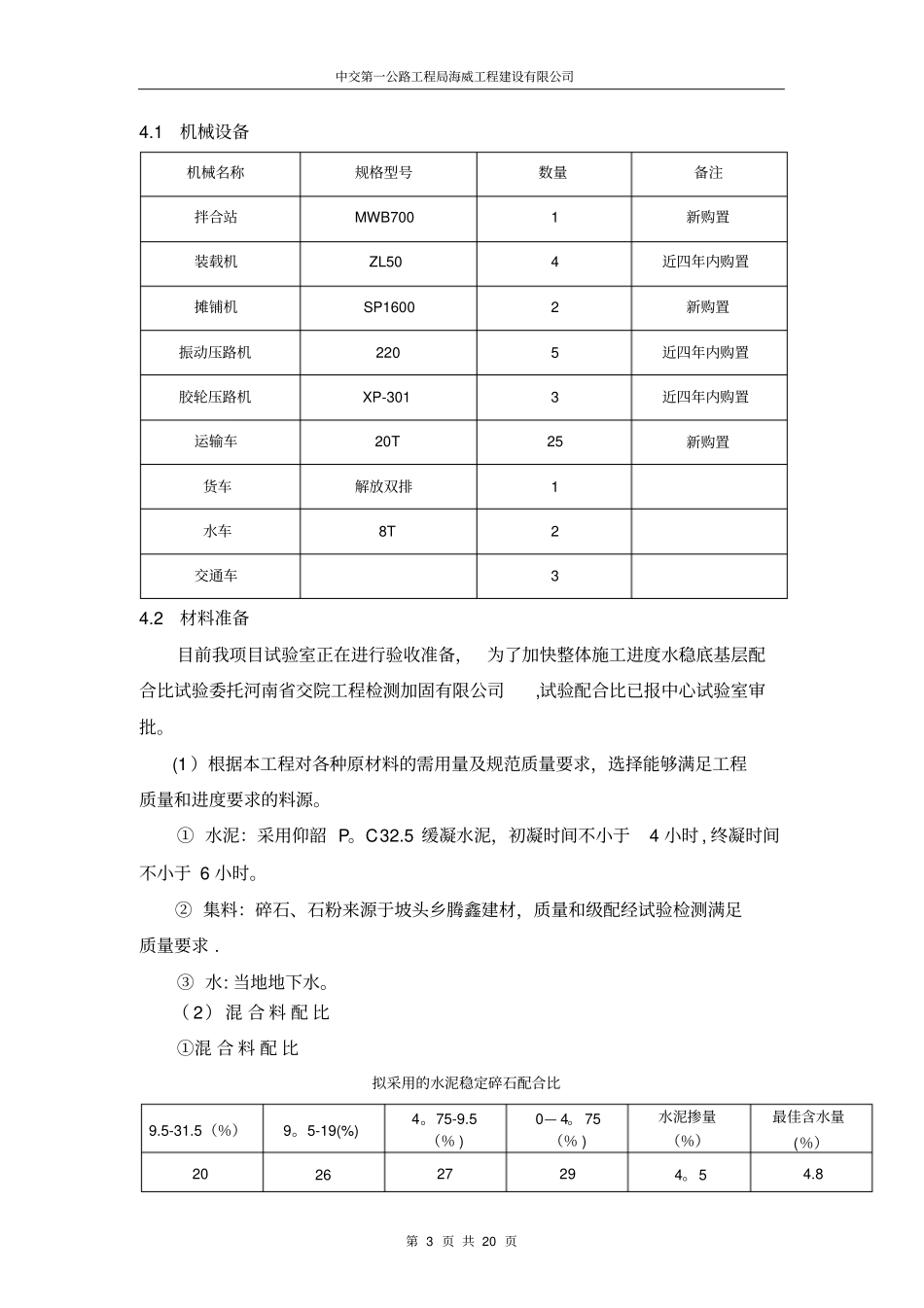

1机械设备机械名称规格型号数量备注拌合站MWB7001新购置装载机ZL504近四年内购置摊铺机SP16002新购置振动压路机2205近四年内购置胶轮压路机X
