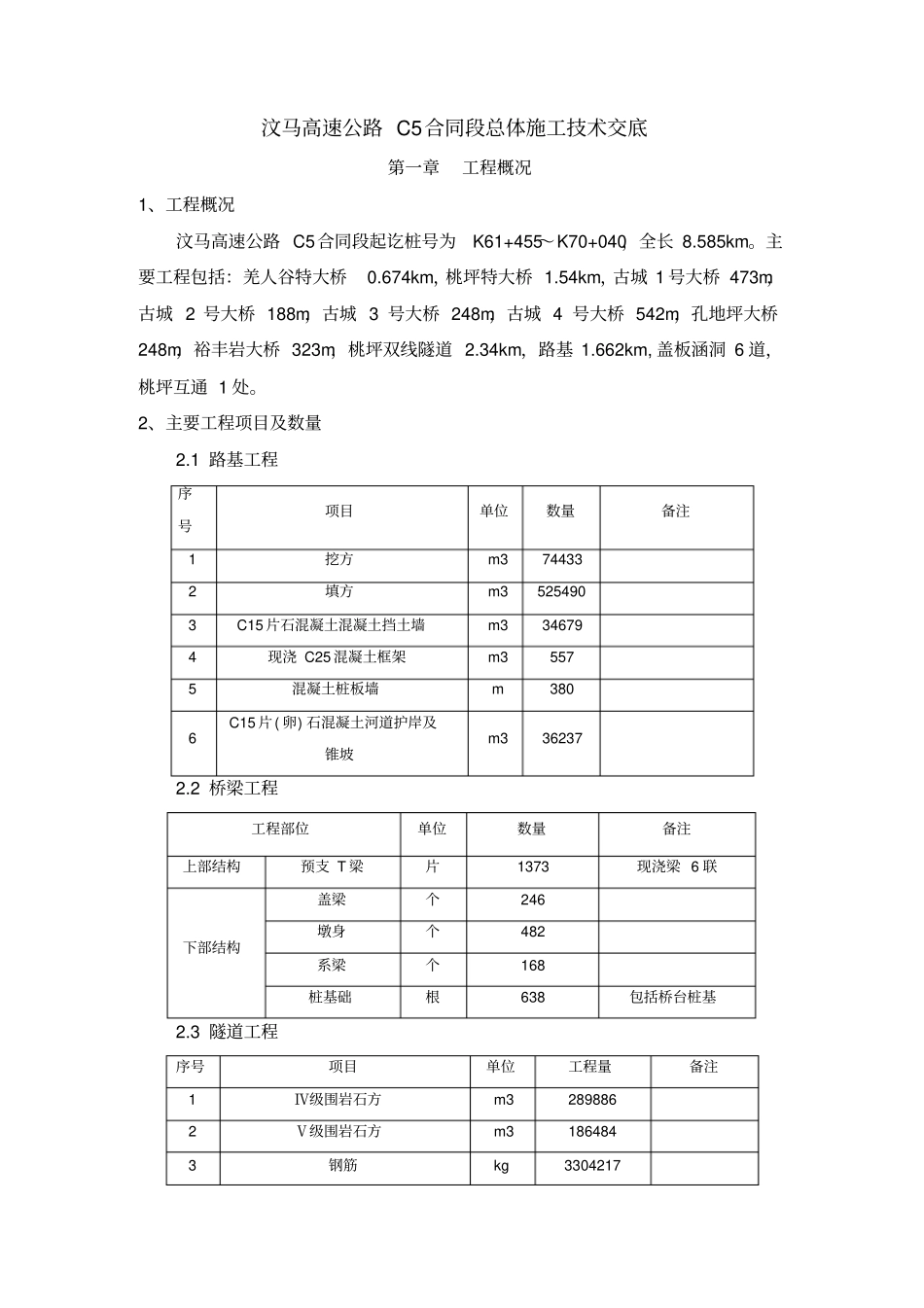

汶马高速公路C5合同段总体施工技术交底第一章工程概况1、工程概况汶马高速公路C5合同段起讫桩号为K61+455~K70+040,全长8
主要工程包括:羌人谷特大桥0
674km,桃坪特大桥1
54km,古城1号大桥473m,古城2号大桥188m,古城3号大桥248m,古城4号大桥542m,孔地坪大桥248m,裕丰岩大桥323m,桃坪双线隧道2
34km,路基1
662km,盖板涵洞6道,桃坪互通1处
2、主要工程项目及数量2
1路基工程序号项目单位数量备注1挖方m3744332填方m35254903C15片石混凝土混凝土挡土墙m3346794现浇C25混凝土框架m35575混凝土桩板墙m3806C15片(卵)石混凝土河道护岸及锥坡m3362372
2桥梁工程工程部位单位数量备注上部结构预支T梁片1373现浇梁6联下部结构盖梁个246墩身个482系梁个168桩基础根638包括桥台桩基2

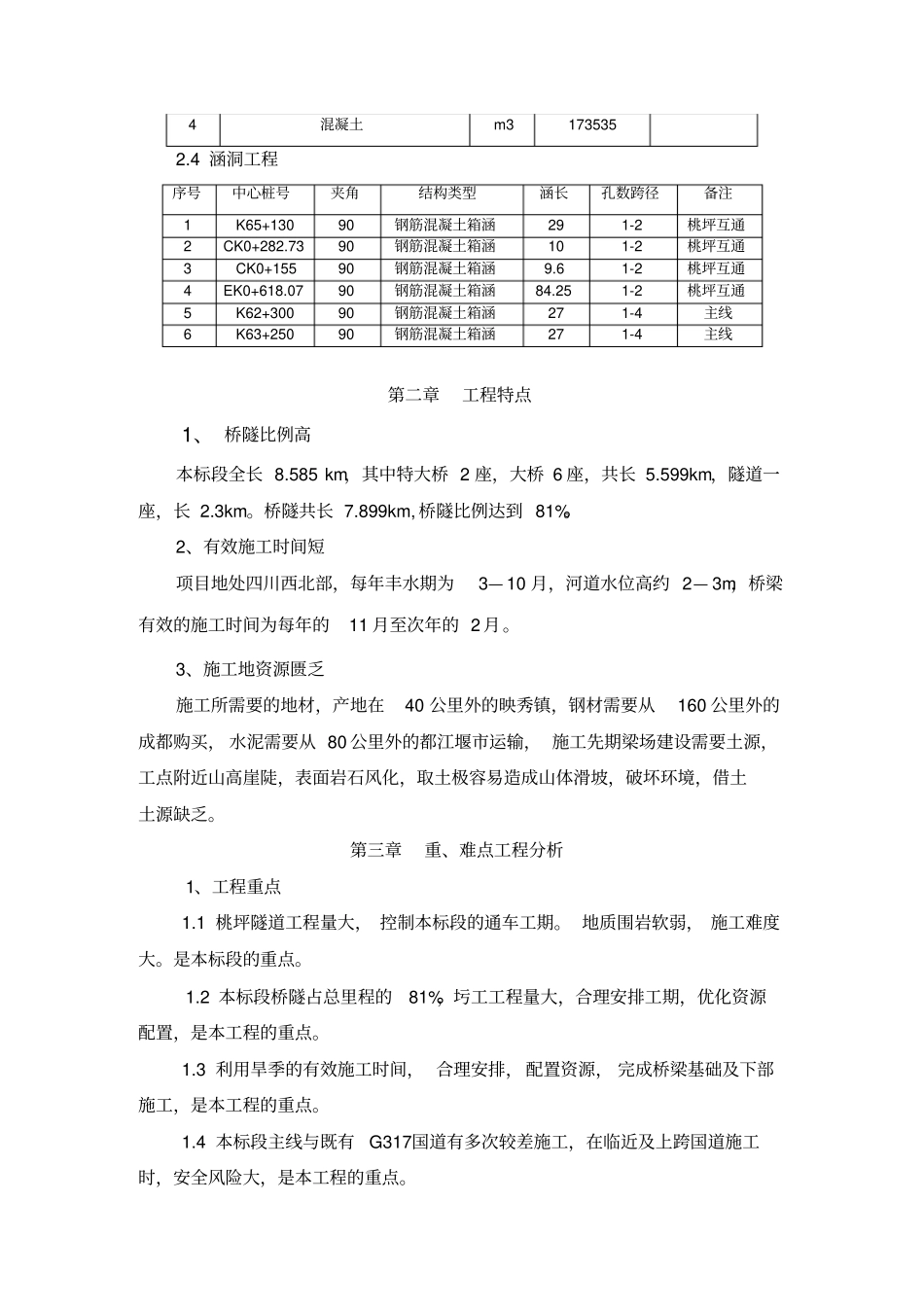

3隧道工程序号项目单位工程量备注1Ⅳ级围岩石方m32898862Ⅴ级围岩石方m31864843钢筋kg33042174混凝土m31735352
4涵洞工程第二章工程特点1、桥隧比例高本标段全长8
585km,其中特大桥2座,大桥6座,共长5
599km,隧道一座,长2
899km,桥隧比例达到81%
2、有效施工时间短项目地处四川西北部,每年丰水期为3—10月,河道水位高约2—3m,桥梁有效的施工时间为每年的11月至次年的2月
3、施工地资源匮乏施工所需要的地材,产地在40公里外的映秀镇,钢材需要从160公里外的成都购买,水泥需要从80公里外的都江堰市运输,施工先期梁场建设需要土源,工点附近山高崖陡,表面岩石风化,取土极容易造成山体滑坡,破坏环境,借土土源缺乏

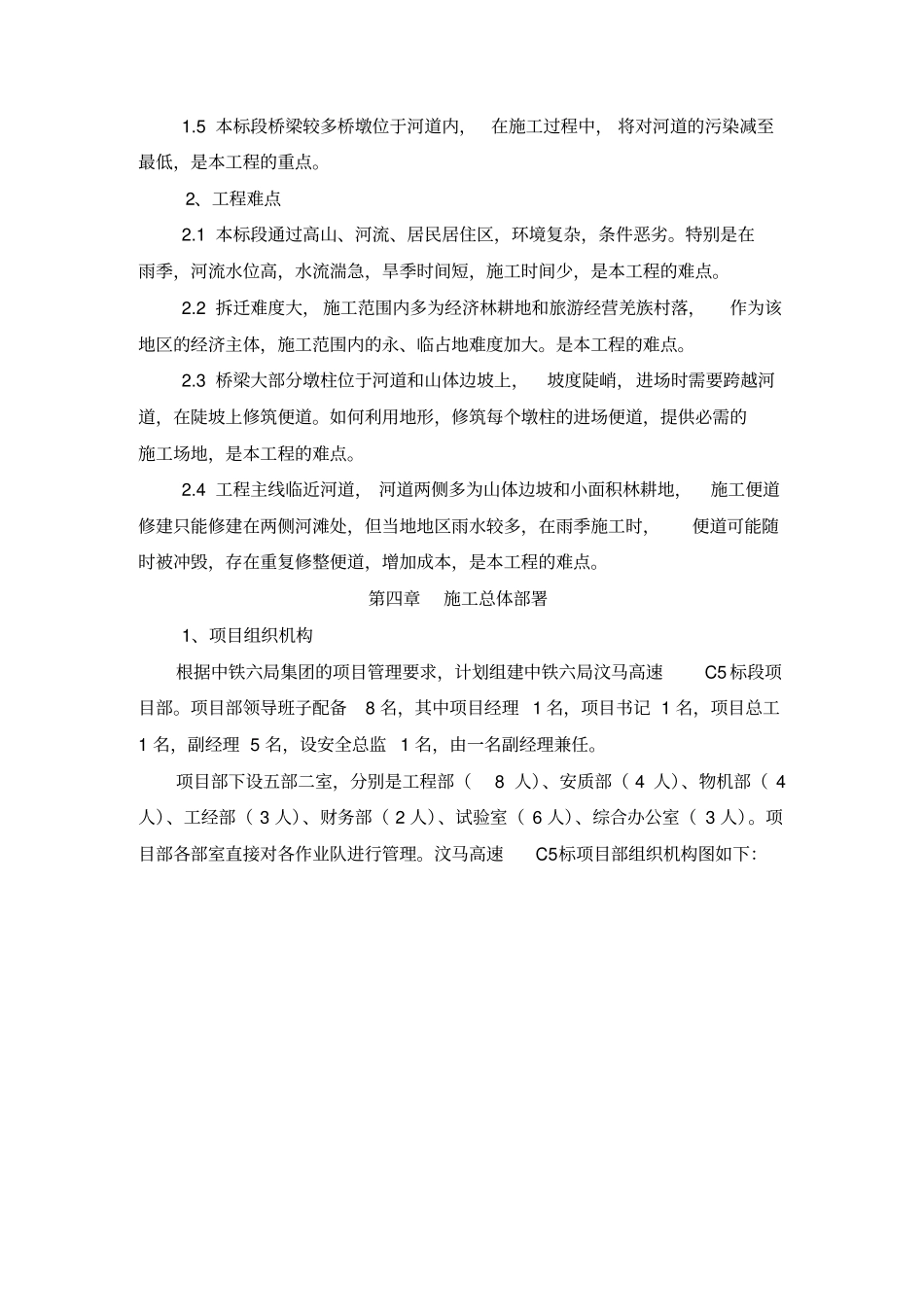

第三章重、难点工程分析1、工程重点1
1桃坪隧道工程量大,控制本标段的通车工期
地质围岩软弱,施工难度
