中国一冶集团有限公司沙钢第9#10#高线土建、安装工程ChinaFirstMetallurgicalGroupCO

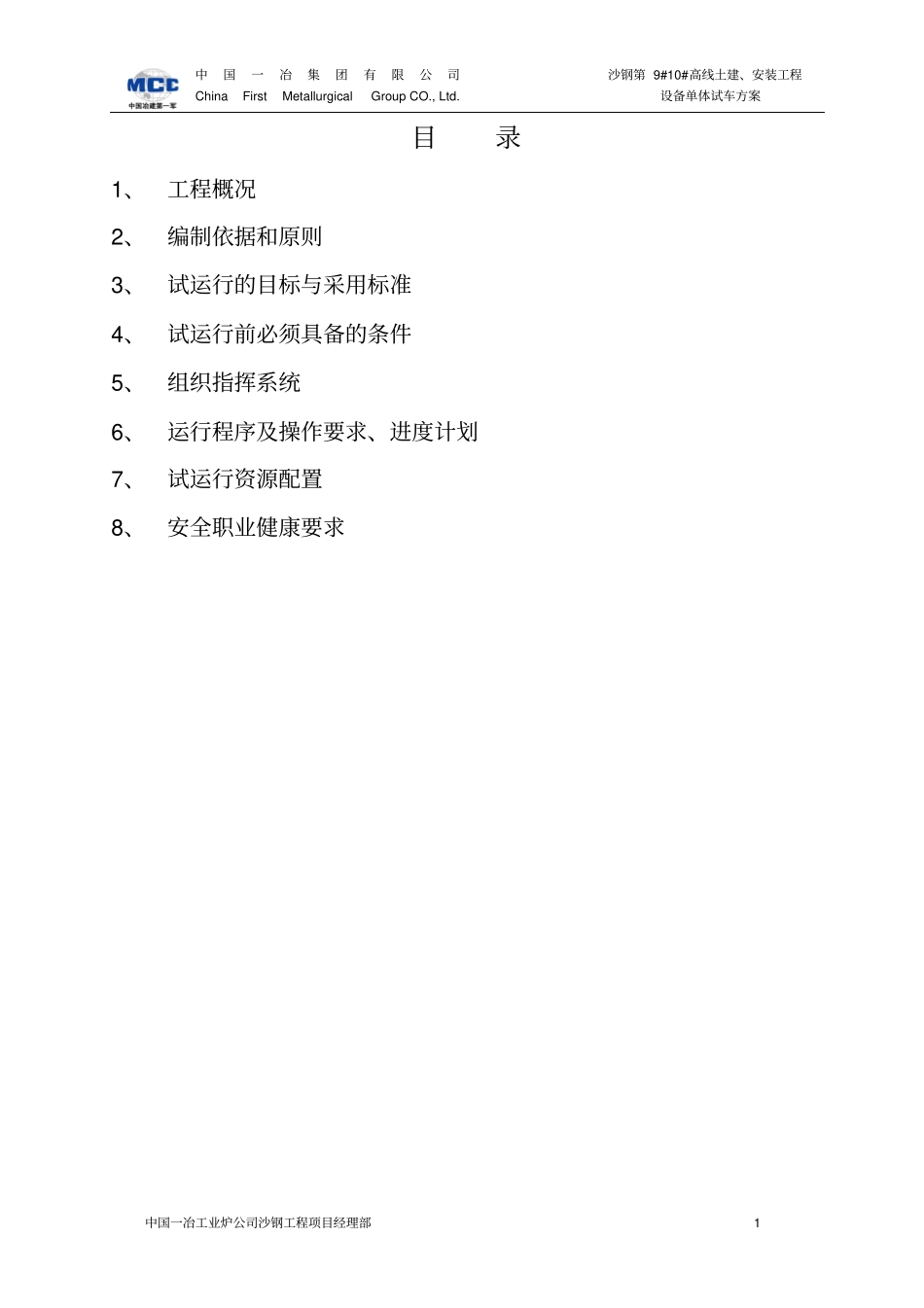

设备单体试车方案中国一冶工业炉公司沙钢工程项目经理部1目录1、工程概况2、编制依据和原则3、试运行的目标与采用标准4、试运行前必须具备的条件5、组织指挥系统6、运行程序及操作要求、进度计划7、试运行资源配置8、安全职业健康要求中国一冶集团有限公司沙钢第9#10#高线土建、安装工程ChinaFirstMetallurgicalGroupCO

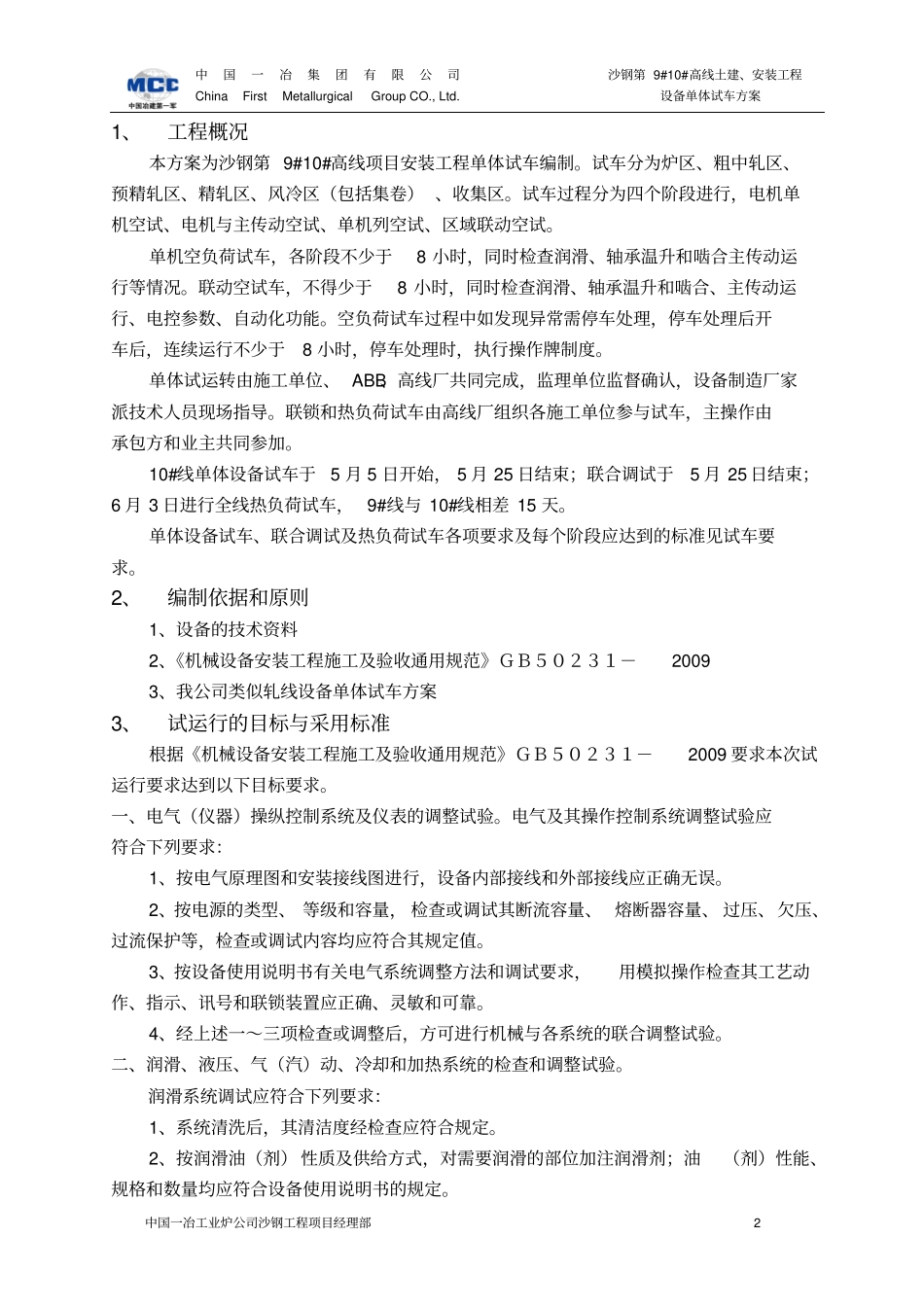

设备单体试车方案中国一冶工业炉公司沙钢工程项目经理部21、工程概况本方案为沙钢第9#10#高线项目安装工程单体试车编制
试车分为炉区、粗中轧区、预精轧区、精轧区、风冷区(包括集卷)、收集区
试车过程分为四个阶段进行,电机单机空试、电机与主传动空试、单机列空试、区域联动空试
单机空负荷试车,各阶段不少于8小时,同时检查润滑、轴承温升和啮合主传动运行等情况
联动空试车,不得少于8小时,同时检查润滑、轴承温升和啮合、主传动运行、电控参数、自动化功能
空负荷试车过程中如发现异常需停车处理,停车处理后开车后,连续运行不少于8小时,停车处理时,执行操作牌制度
单体试运转由施工单位、ABB、高线厂共同完成,监理单位监督确认,设备制造厂家派技术人员现场指导
联锁和热负荷试车由高线厂组织各施工单位参与试车,主操作由承包方和业主共同参加
10#线单体设备试车于5月5日开始,5月25日结束;联合调试于5月25日结束;6月3日进行全线热负荷试车,9#线与10#线相差15天
单体设备试车、联合调试及热负荷试车各项要求及每个阶段应达到的标准见试车要求

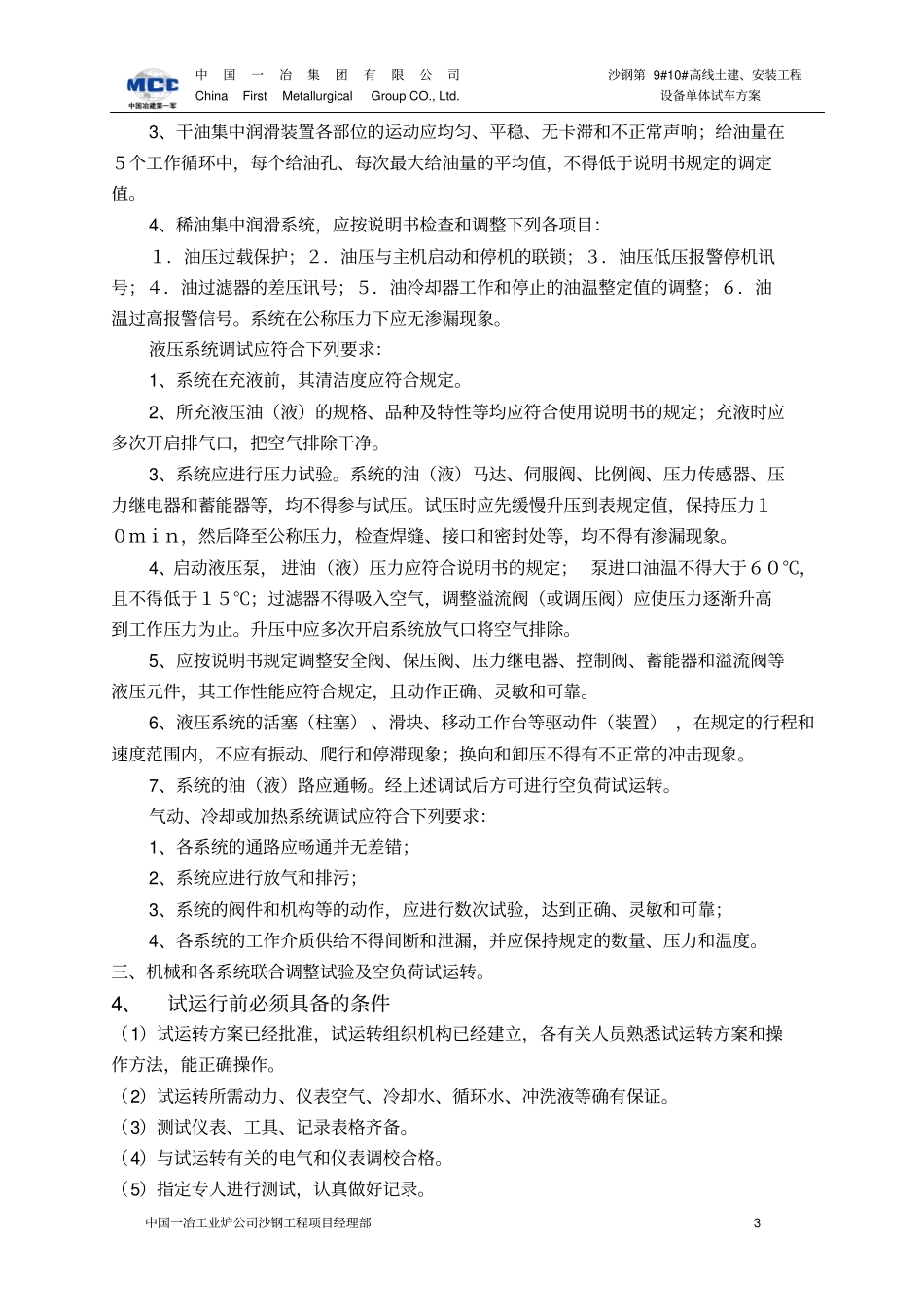

2、编制依据和原则1、设备的技术资料2、《机械设备安装工程施工及验收通用规范》GB50231-20093、我公司类似轧线设备单体试车方案3、试运行的目标与采用标准根据《机械设备安装工程
