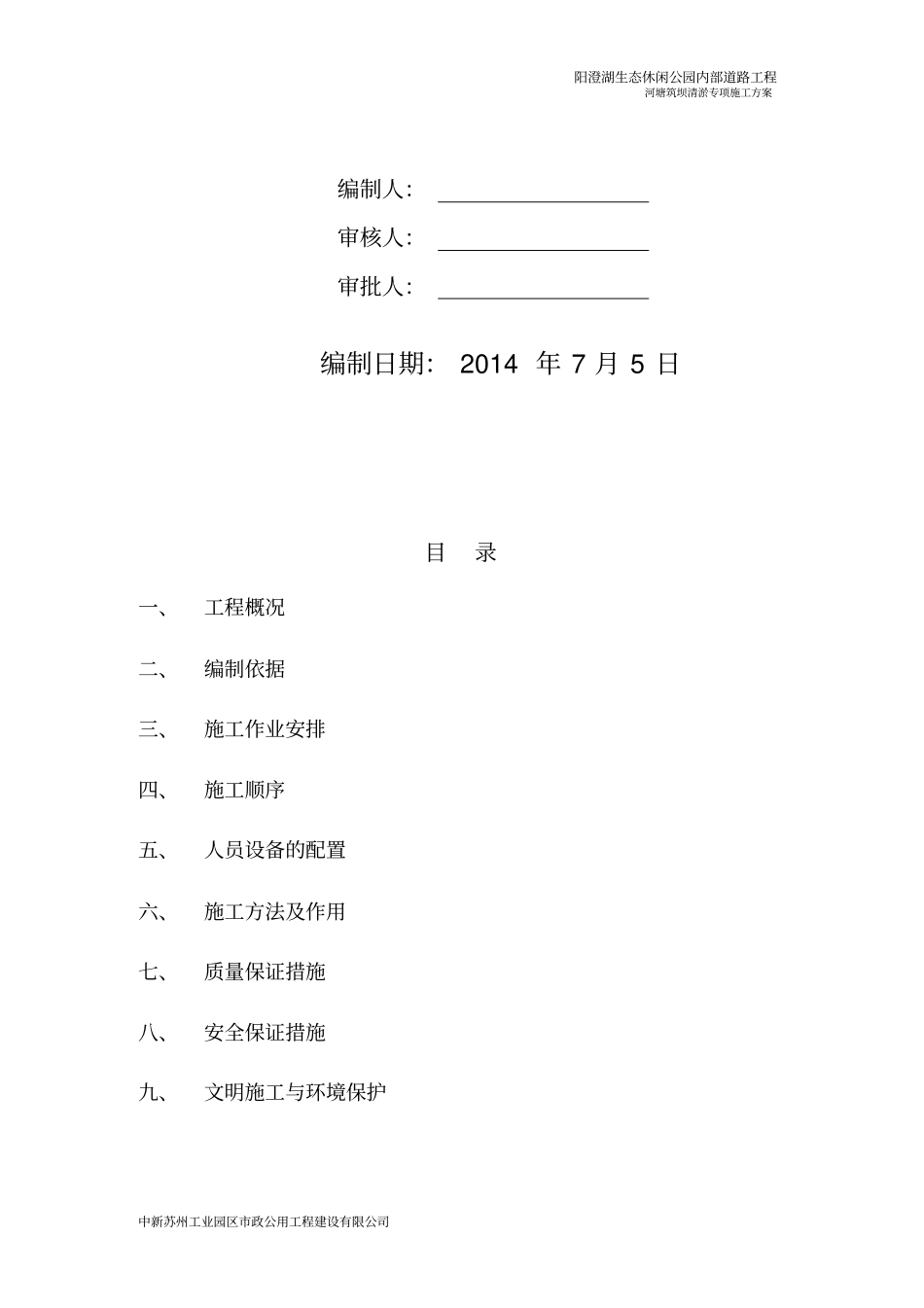

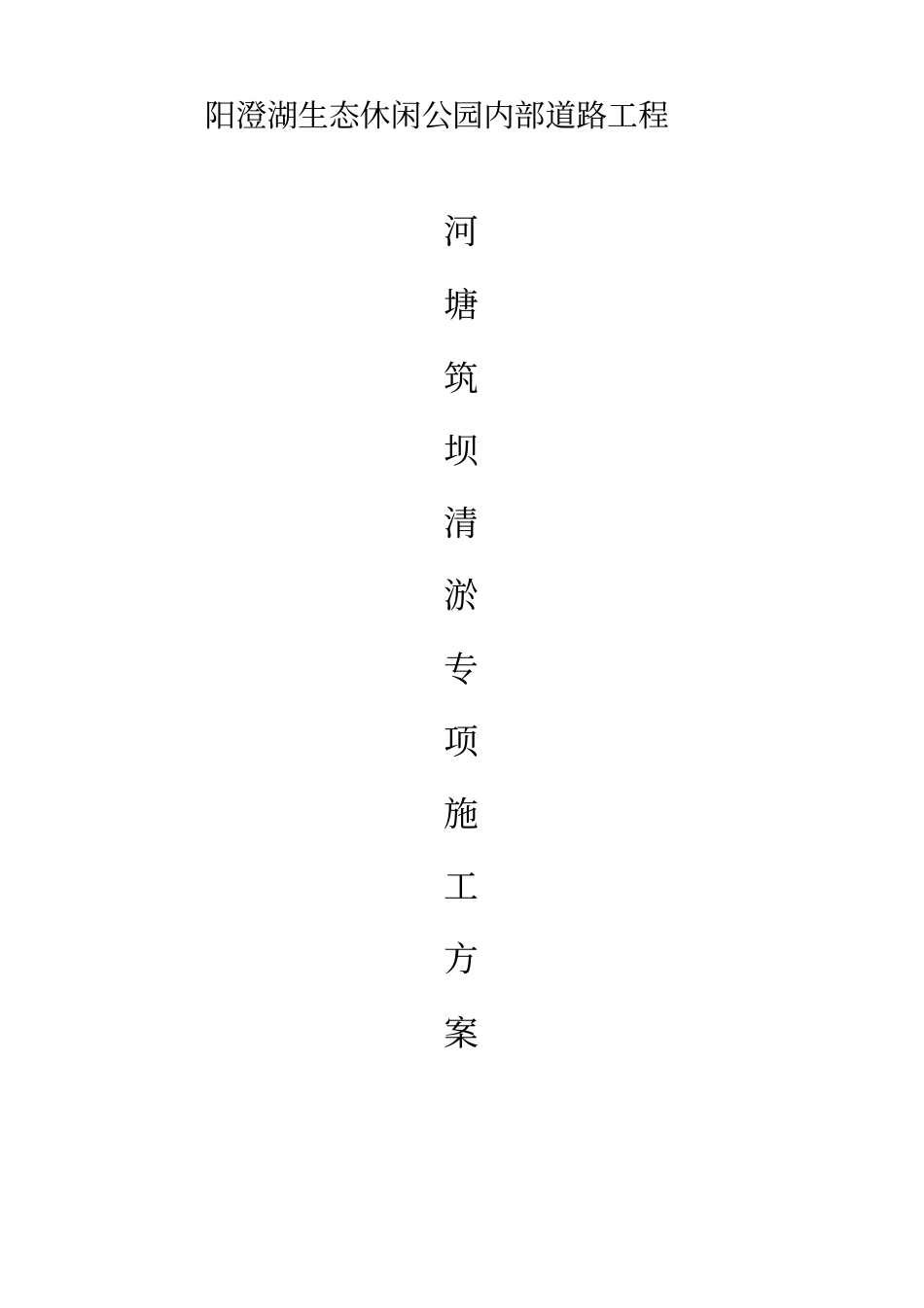

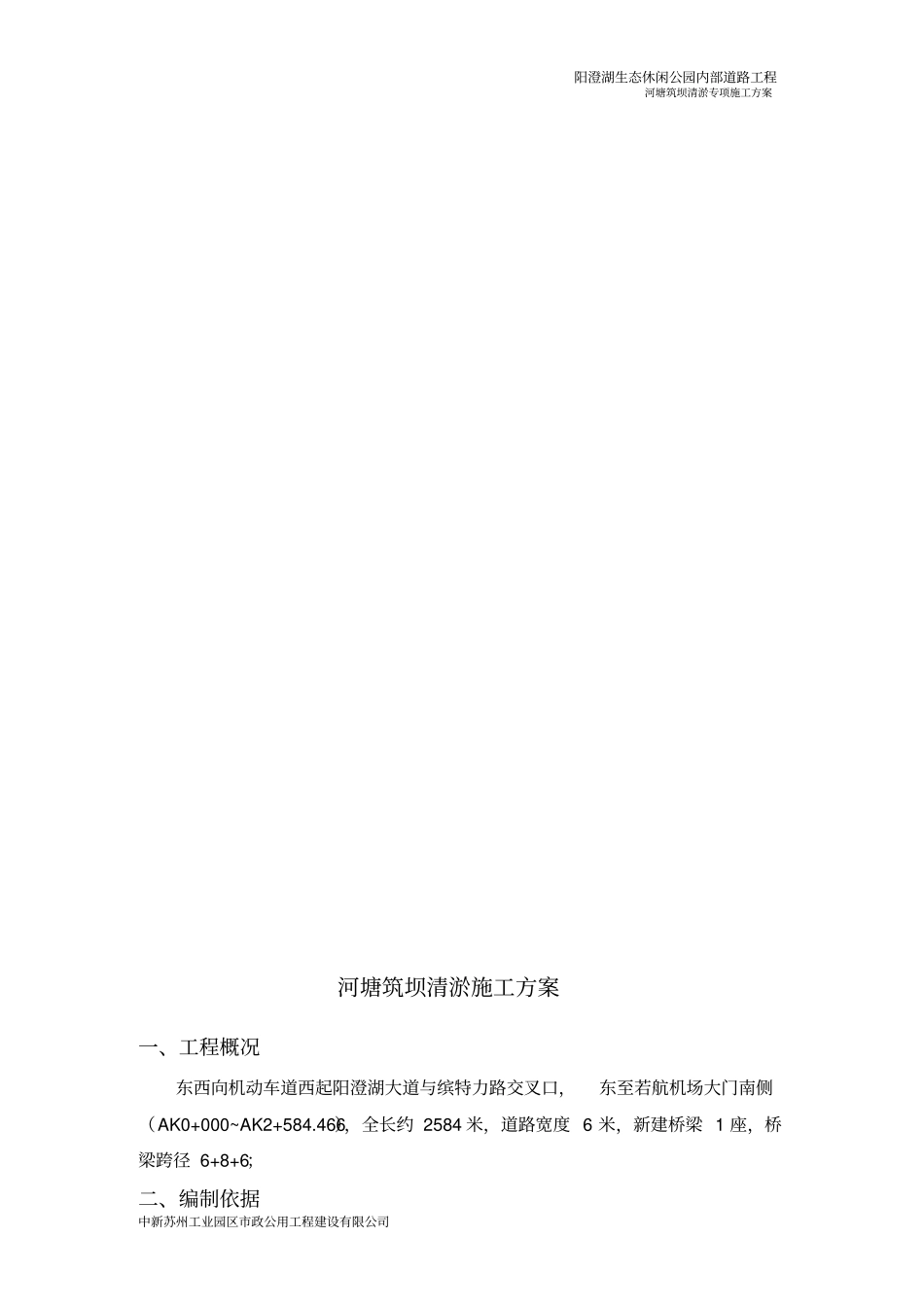

阳澄湖生态休闲公园内部道路工程河塘筑坝清淤专项施工方案阳澄湖生态休闲公园内部道路工程河塘筑坝清淤专项施工方案中新苏州工业园区市政公用工程建设有限公司编制人:审核人:审批人:编制日期:2014年7月5日目录一、工程概况二、编制依据三、施工作业安排四、施工顺序五、人员设备的配置六、施工方法及作用七、质量保证措施八、安全保证措施九、文明施工与环境保护阳澄湖生态休闲公园内部道路工程河塘筑坝清淤专项施工方案中新苏州工业园区市政公用工程建设有限公司河塘筑坝清淤施工方案一、工程概况东西向机动车道西起阳澄湖大道与缤特力路交叉口,东至若航机场大门南侧(AK0+000~AK2+584
466),全长约2584米,道路宽度6米,新建桥梁1座,桥梁跨径6+8+6;二、编制依据阳澄湖生态休闲公园内部道路工程河塘筑坝清淤专项施工方案中新苏州工业园区市政公用工程建设有限公司国家、行业及江苏省颁发的施工及验收规范、工程质量检验评定标准及相关法规等;JTGF10-2006《公路路基施工技术规范》JTE40-2007《公路土工试验规程》CJJ1-2008《城镇道路工程施工与质量验收规范》公司《质量、环境和职业健康安全管理手册》和程序文件;本工程的现场条件、施工特点及类似工程的施工经验;三、施工作业安排根据工程特点,施工前必须进行土石方围堰施工
抽水后清淤进行路基施工
1、技术准备工作:造价人才网施工前,组织项目班组进行现场勘察,了解场地环境、地质及水下情况,以便制订专项施工方案
2、人员、机械落实:进场前租用施工专用机械,组织劳动力有序进场
3、施工计划工期:自进场起15日历天完成施工任务
四、施工顺序工艺流程:现场勘察→清除施工范围内绿化及障碍物→测量放线→制定合理施工方案→围堰施工(进占法填土施工)→抽水、清淤→河塘回填→道路路基→挖除围堰
五、人员设备的配置1、人员定位序号岗位定员主要职责1技术负责1技
