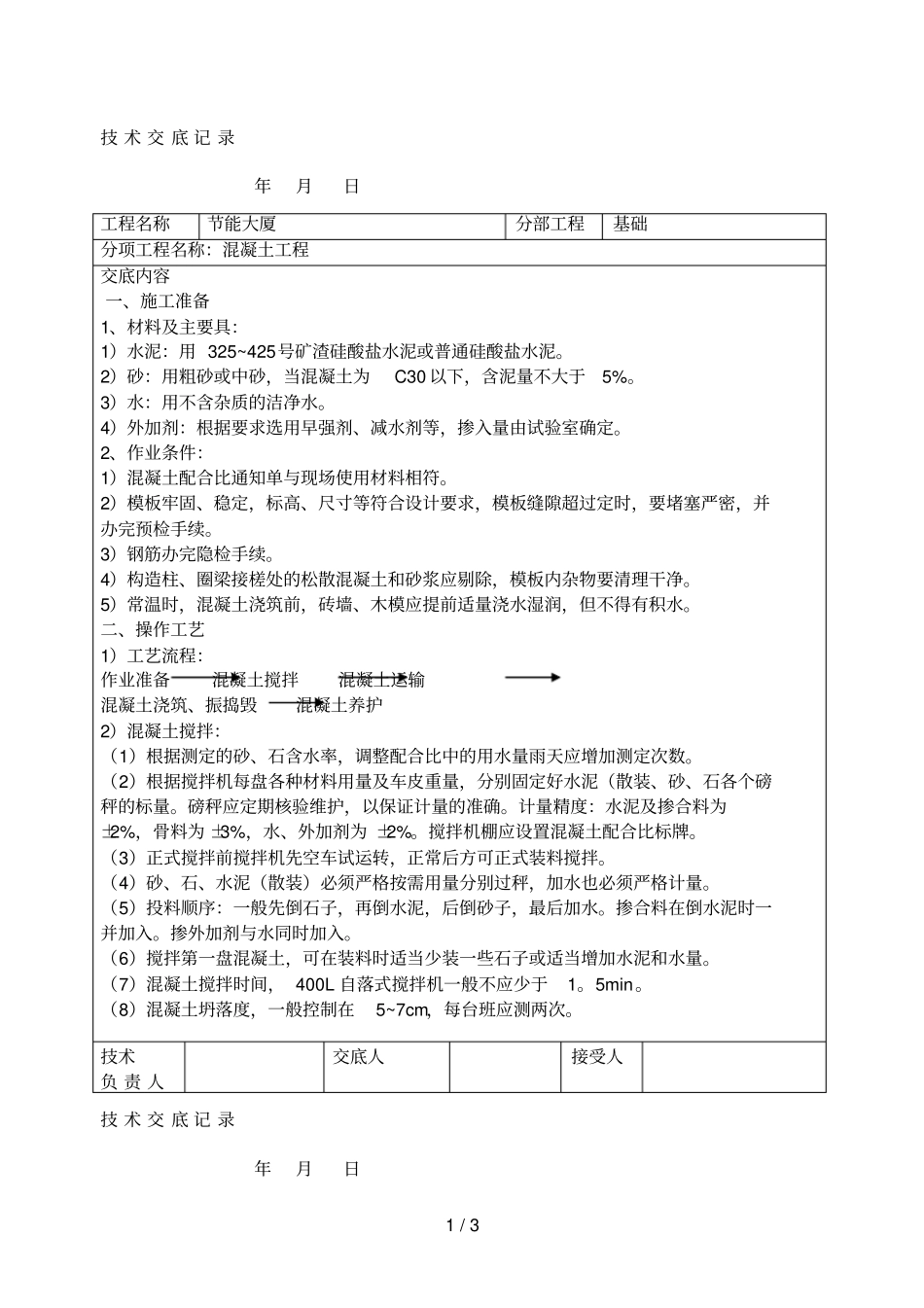

1/3技术交底记录年月日工程名称节能大厦分部工程基础分项工程名称:混凝土工程交底内容一、施工准备1、材料及主要具:1)水泥:用325~425号矿渣硅酸盐水泥或普通硅酸盐水泥
2)砂:用粗砂或中砂,当混凝土为C30以下,含泥量不大于5%
3)水:用不含杂质的洁净水
4)外加剂:根据要求选用早强剂、减水剂等,掺入量由试验室确定
2、作业条件:1)混凝土配合比通知单与现场使用材料相符
2)模板牢固、稳定,标高、尺寸等符合设计要求,模板缝隙超过定时,要堵塞严密,并办完预检手续
3)钢筋办完隐检手续
4)构造柱、圈梁接槎处的松散混凝土和砂浆应剔除,模板内杂物要清理干净
5)常温时,混凝土浇筑前,砖墙、木模应提前适量浇水湿润,但不得有积水
二、操作工艺1)工艺流程:作业准备混凝土搅拌混凝土运输混凝土浇筑、振捣毁混凝土养护2)混凝土搅拌:(1)根据测定的砂、石含水率,调整配合比中的用水量雨天应增加测定次数
(2)根据搅拌机每盘各种材料用量及车皮重量,分别固定好水泥(散装、砂、石各个磅秤的标量
磅秤应定期核验维护,以保证计量的准确
计量精度:水泥及掺合料为±2%,骨料为±3%,水、外加剂为±2%
搅拌机棚应设置混凝土配合比标牌
(3)正式搅拌前搅拌机先空车试运转,正常后方可正式装料搅拌
(4)砂、石、水泥(散装)必须严格按需用量分别过秤,加水也必须严格计量
(5)投料顺序:一般先倒石子,再倒水泥,后倒砂子,最后加水
掺合料在倒水泥时一并加入
掺外加剂与水同时加入
(6)搅拌第一盘混凝土,可在装料时适当少装一些石子或适当增加水泥和水量
(7)混凝土搅拌时间,400L自落式搅拌机一般不应少于1
(8)混凝土坍落度,一般控制在5~7cm,每台班应测两次

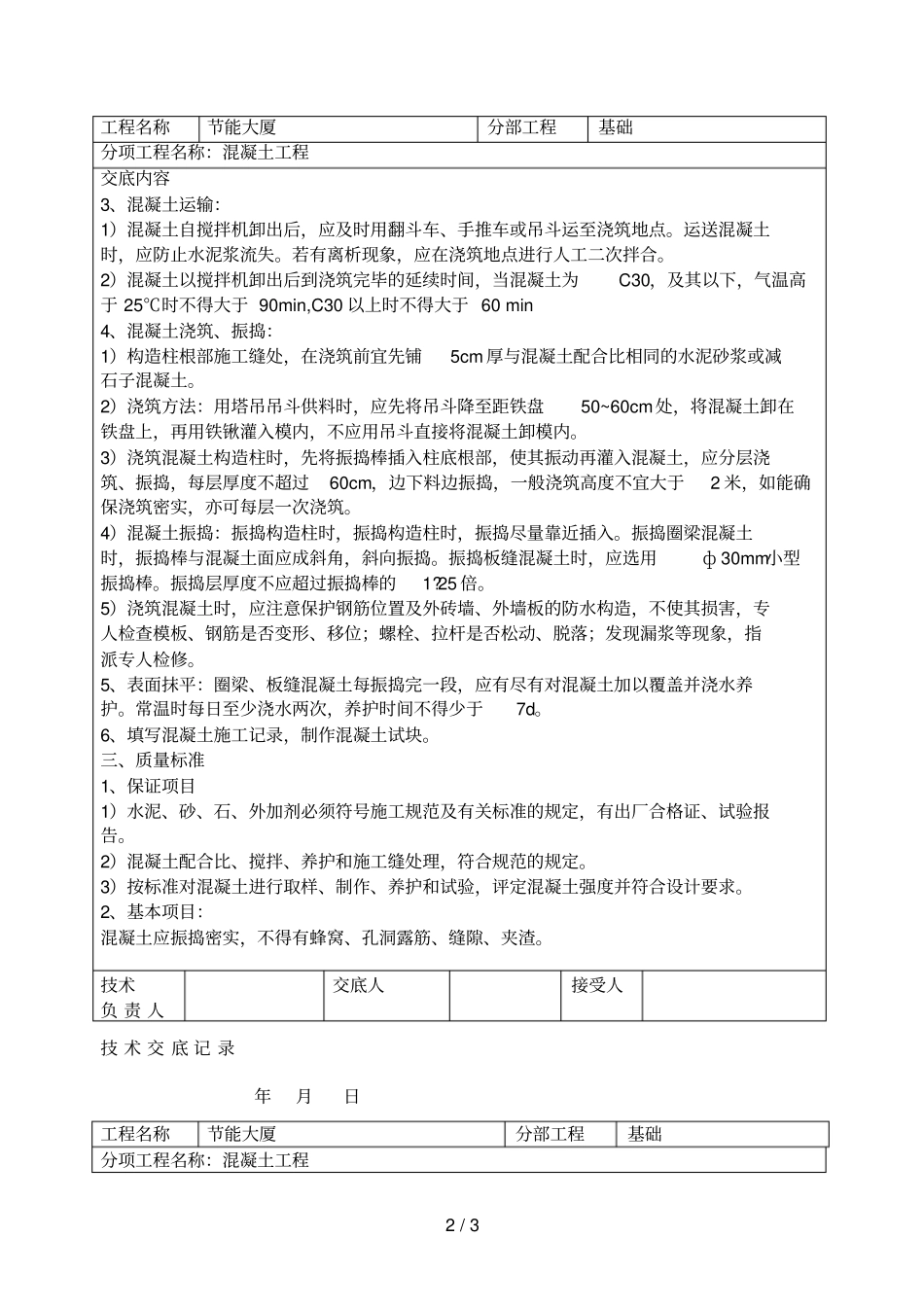

技术负责人交底人接受人技术交底记录年月日2/3工程名称节能大厦分部工程基础分项工程名称:混凝土工程交底内容3、混凝土运输:1)混凝土自
