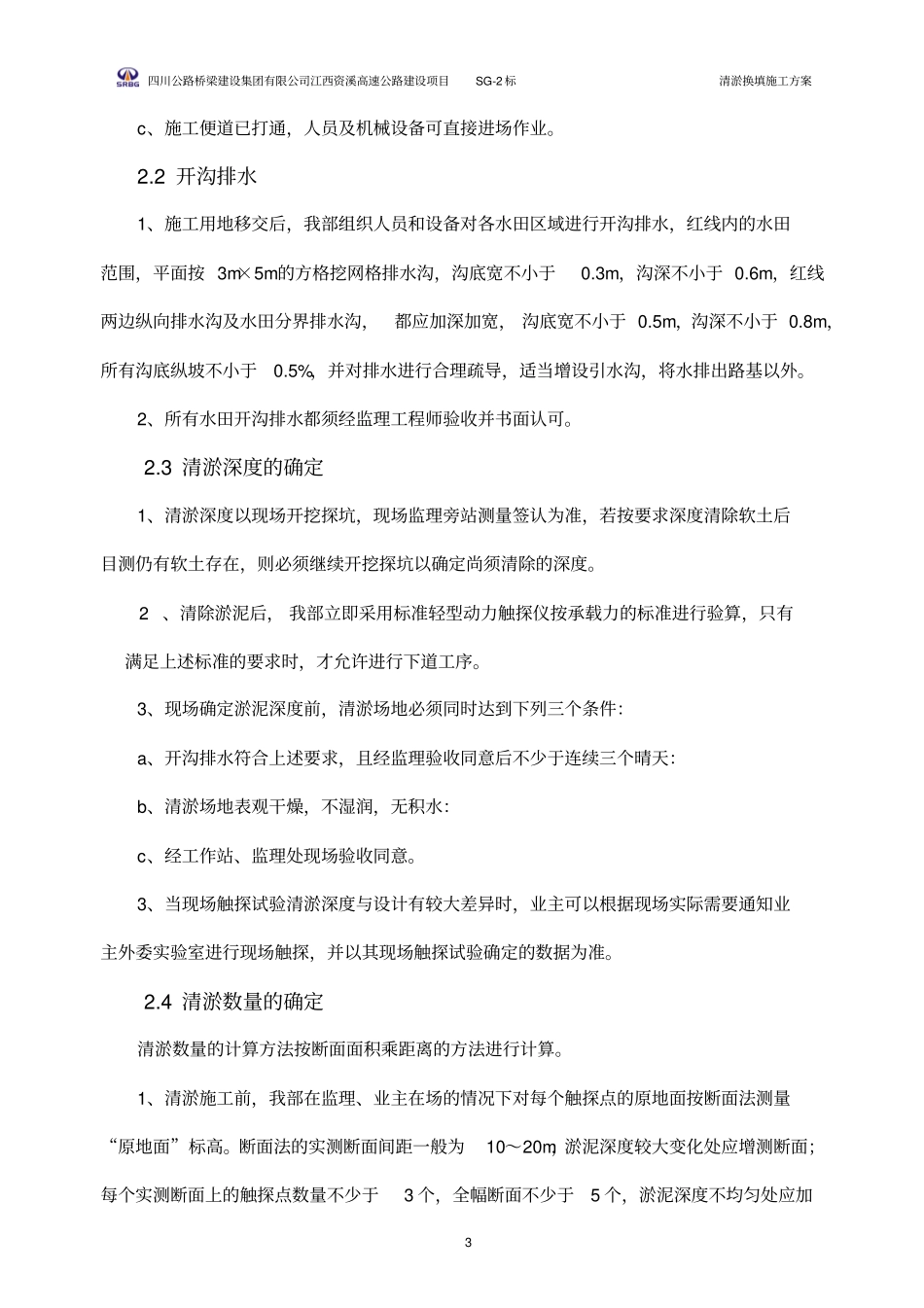

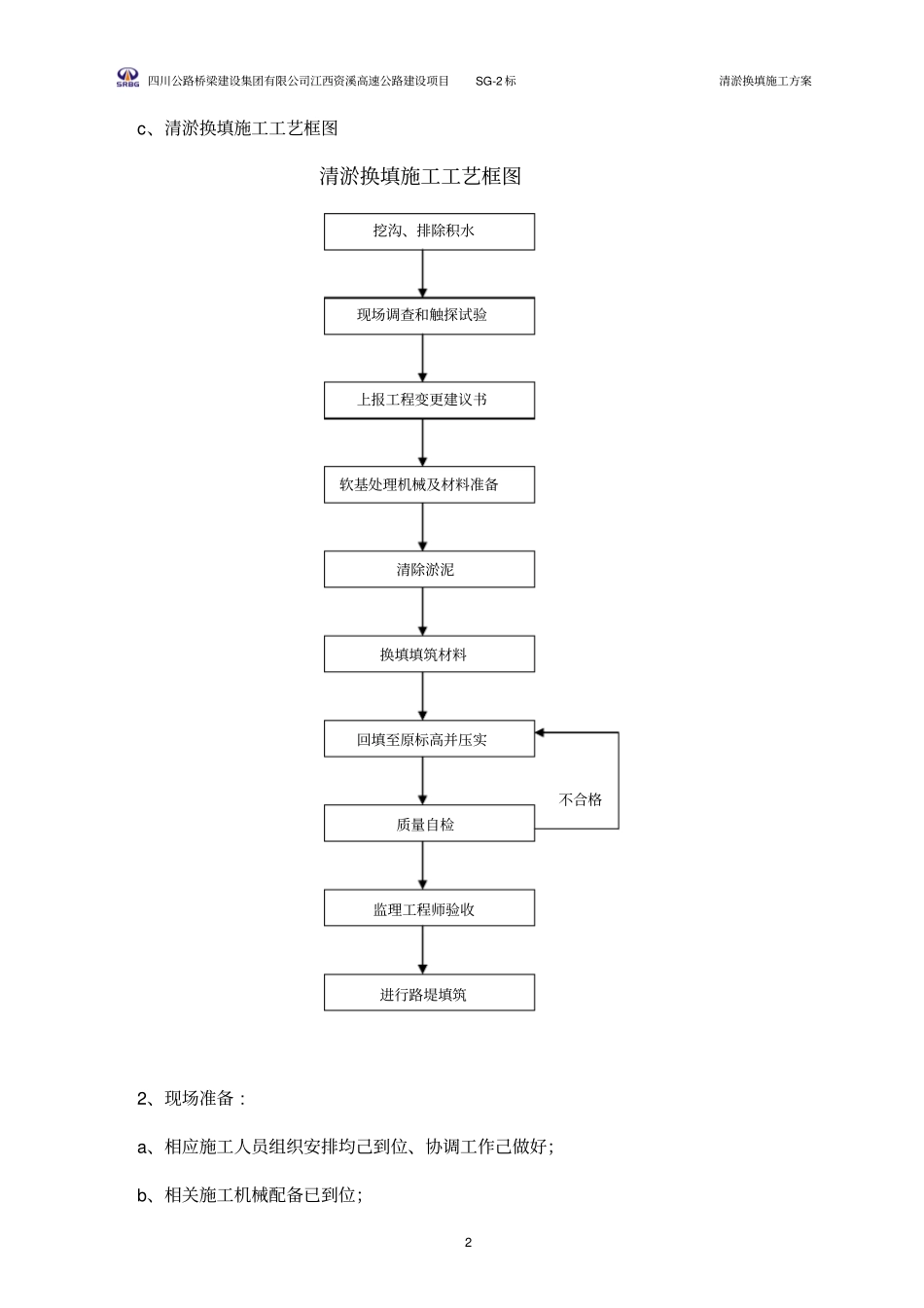

四川公路桥梁建设集团有限公司江西资溪高速公路建设项目SG-2标清淤换填施工方案1资溪高速公路SG-2合同段清淤换填首件施工方案一、工程概况1.1工程简介1、线路概况江西资溪高速公路路线起点位于赣闽省界,与在建的福建省邵光高速公路以隧道形式相接终点位于高田乡翁源村附近以枢纽互通形式相衔接。本合同段系江西资溪高速公路SG-2标,本标段路线起点位于岭头上村附近,起点桩号K17+010,设岭头上大桥跨越沟谷后向西,在格水村西设十里源隧道穿越群山,出隧道后路线沿长沙源南侧山坡布设,设长沙源分离立交上跨国道316及法水旅游公路,然后沿国道316北侧山坡布线,在嵩市镇东北侧布设嵩市互通与国道316相接,路线继续向西沿嵩市河北侧山坡布设,设葫芦庵大桥跨越沟谷后向西延伸至杨家源村,设泸河中桥跨过河流后路线沿725乡道南侧山坡布线,在翁源村附近设济广枢纽互通与济广高速公路鹰瑞段相接。终点桩号K38+565.516。本标段路线全长21.556Km。2、分项工程概况我合同段清淤面积设计量共85416m2,其中清淤设计量135254m3,换填碎石土设计量172255m3,土工格栅设计量129734㎡,高强格栅设计量28760.0㎡,水泥搅拌桩设计量36596m。我部拟定以K34+585~K34+620软基处理段为我标段清淤换填首件工程,该段设计处理面积为1711m2;其中清淤设计量4106.4m3,换填碎石土设计量5107m3,土工格栅设计量3142㎡。二、清淤换填施工2.1施工准备:1、技术准备:a、做好试验室各种标准试验(包括填料的重型击实,CBR,塑、液限,含水量,颗粒分析等);b、做好测量全套资料(采用导线点测量记录、导线点、水准点加密横断复测资料)。四川公路桥梁建设集团有限公司江西资溪高速公路建设项目SG-2标清淤换填施工方案2c、清淤换填施工工艺框图清淤换填施工工艺框图2、现场准备:a、相应施工人员组织安排均己到位、协调工作己做好;b、相关施工机械配备已到位;挖沟、排除积水现场调查和触探试验上报工程变更建议书软基处理机械及材料准备清除淤泥换填填筑材料回填至原标高并压实质量自检进行路堤填筑监理工程师验收不合格四川公路桥梁建设集团有限公司江西资溪高速公路建设项目SG-2标清淤换填施工方案3c、施工便道已打通,人员及机械设备可直接进场作业。2.2开沟排水1、施工用地移交后,我部组织人员和设备对各水田区域进行开沟排水,红线内的水田范围,平面按3m×5m的方格挖网格排水沟,沟底宽不小于0.3m,沟深不小于0.6m,红线两边纵向排水沟及水田分界排水沟,都应加深加宽,沟底宽不小于0.5m,沟深不小于0.8m,所有沟底纵坡不小于0.5%,并对排水进行合理疏导,适当增设引水沟,将水排出路基以外。2、所有水田开沟排水都须经监理工程师验收并书面认可。2.3清淤深度的确定1、清淤深度以现场开挖探坑,现场监理旁站测量签认为准,若按要求深度清除软土后目测仍有软土存在,则必须继续开挖探坑以确定尚须清除的深度。2、清除淤泥后,我部立即采用标准轻型动力触探仪按承载力的标准进行验算,只有满足上述标准的要求时,才允许进行下道工序。3、现场确定淤泥深度前,清淤场地必须同时达到下列三个条件:a、开沟排水符合上述要求,且经监理验收同意后不少于连续三个晴天:b、清淤场地表观干燥,不湿润,无积水:c、经工作站、监理处现场验收同意。3、当现场触探试验清淤深度与设计有较大差异时,业主可以根据现场实际需要通知业主外委实验室进行现场触探,并以其现场触探试验确定的数据为准。2.4清淤数量的确定清淤数量的计算方法按断面面积乘距离的方法进行计算。1、清淤施工前,我部在监理、业主在场的情况下对每个触探点的原地面按断面法测量“原地面”标高。断面法的实测断面间距一般为10~20m,淤泥深度较大变化处应增测断面;每个实测断面上的触探点数量不少于3个,全幅断面不少于5个,淤泥深度不均匀处应加四川公路桥梁建设集团有限公司江西资溪高速公路建设项目SG-2标清淤换填施工方案4密触探。每处清淤场地均应绘制平面和断面图,平面图上必须标注淤泥平面分界线、路中心线、实测断面线以及各触探点的平面位置,所有触探点均应合理编号;断面图上必须标注各触探点设计清淤深度、标高、实际清淤深度以及清淤...
