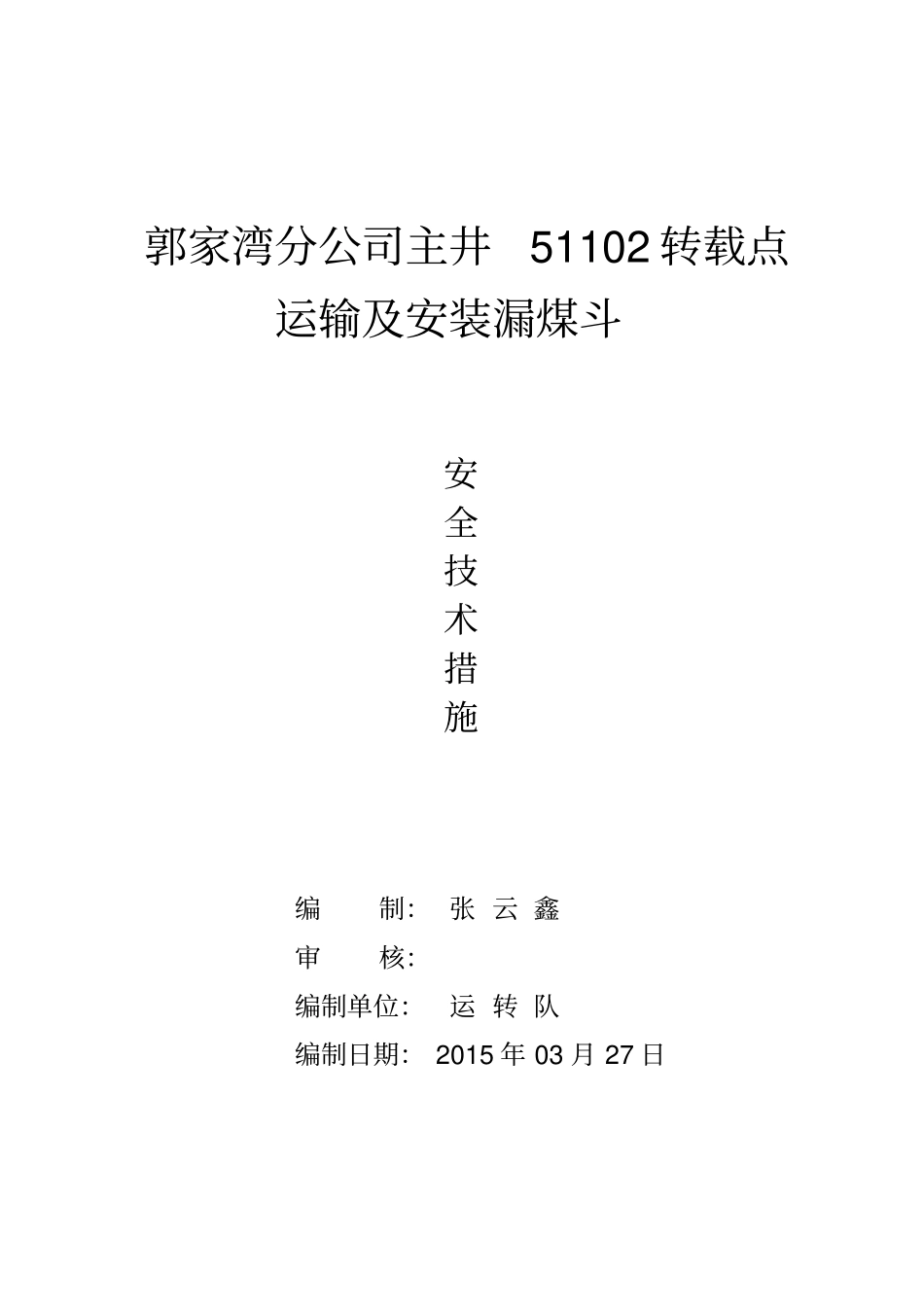

郭家湾分公司主井51102转载点运输及安装漏煤斗安全技术措施编制:张云鑫审核:编制单位:运转队编制日期:2015年03月27日审批栏施工/项目名称主井102转载点运输及安装漏煤斗作业负责人审批部门/领导审批人签字机电科调度室安监科机电副主任安全副主任副主任兼总工主任审批意见一、工程概况根据郭家湾煤矿分公司工作安排,我队计划在主井102转载点安装漏煤斗二、计划施工日期本次作业预计8小时完成,施工日期为2015年3月28日8时—2015年3月28日16时
三、施工安全组织措施1、组织机构总负责人:王虎安全员:王荣带班队长:潘帅技术员:张云鑫施工人员:杨子军庄凯龙武卫军贺建云贾晓强李正利陈傭攀2、材料工具防爆车(八吨)一辆装载机一辆对讲机三部撬棍两根5吨手动葫芦两台5吨尼龙吊带两根钳工工具四套电焊机一部氧气割一套电气焊工具两套3、责任划分:王虎对安装漏煤斗期间的各项工作全面负责,王荣负责运输及现场施工安全方面,潘帅负责现场实施作业装卸漏煤斗以及漏煤斗安装,张云鑫负责编制各种安全技术措施,并现场协助潘帅组织装卸与安装

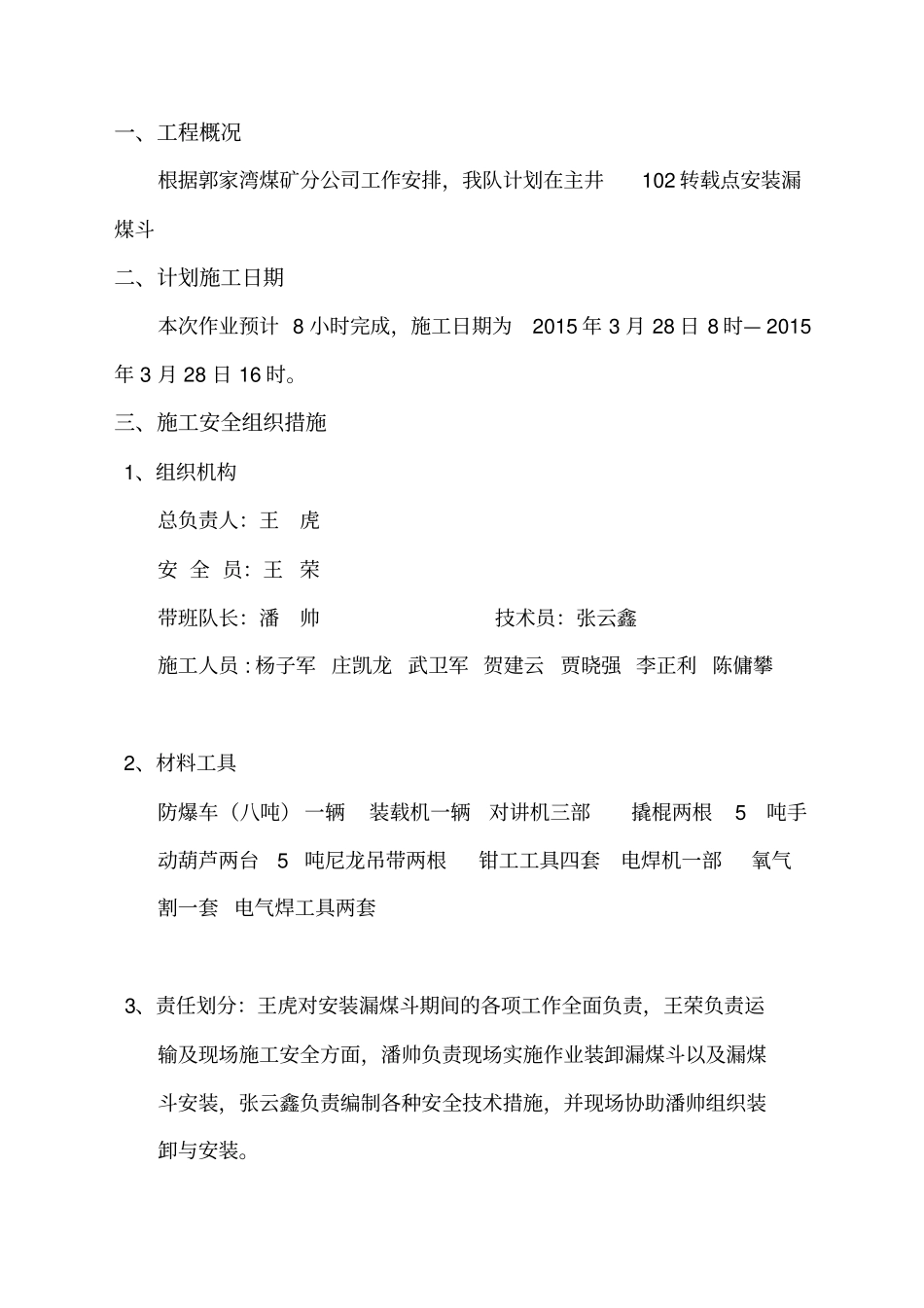

四、施工作业安全技术措施1
运输前检查防爆车及装载机的完好情况2
运输作业前,必须详细检查巷道,确认无障碍、无其他工作人员或影响运输的不安全隐患,确认安全无误后,方可作业
运输作业前,安全员必须检查防爆车与装载机的连接和装载情况
防爆车与装载机连接不良或装载物料超重、超高、超宽或偏载严重有翻车危险时,严禁作业
运输作业前,现场必须有安检员、跟班队长和作业人员对漏煤斗绑扎情况进行验收,如不符合规定严禁作业
运输作业前,安检员、跟班队长和车辆操作员必须检查确认声光信号清晰、准确、可靠
车辆驾驶员必须认真执行操作规范,发现车辆有异响以及负荷过重等现象,必须立即停车检查,处理后方可运行
运输作业时,巷道内防爆车前方严禁有任何人员作业或逗留,防爆车到达装卸位
