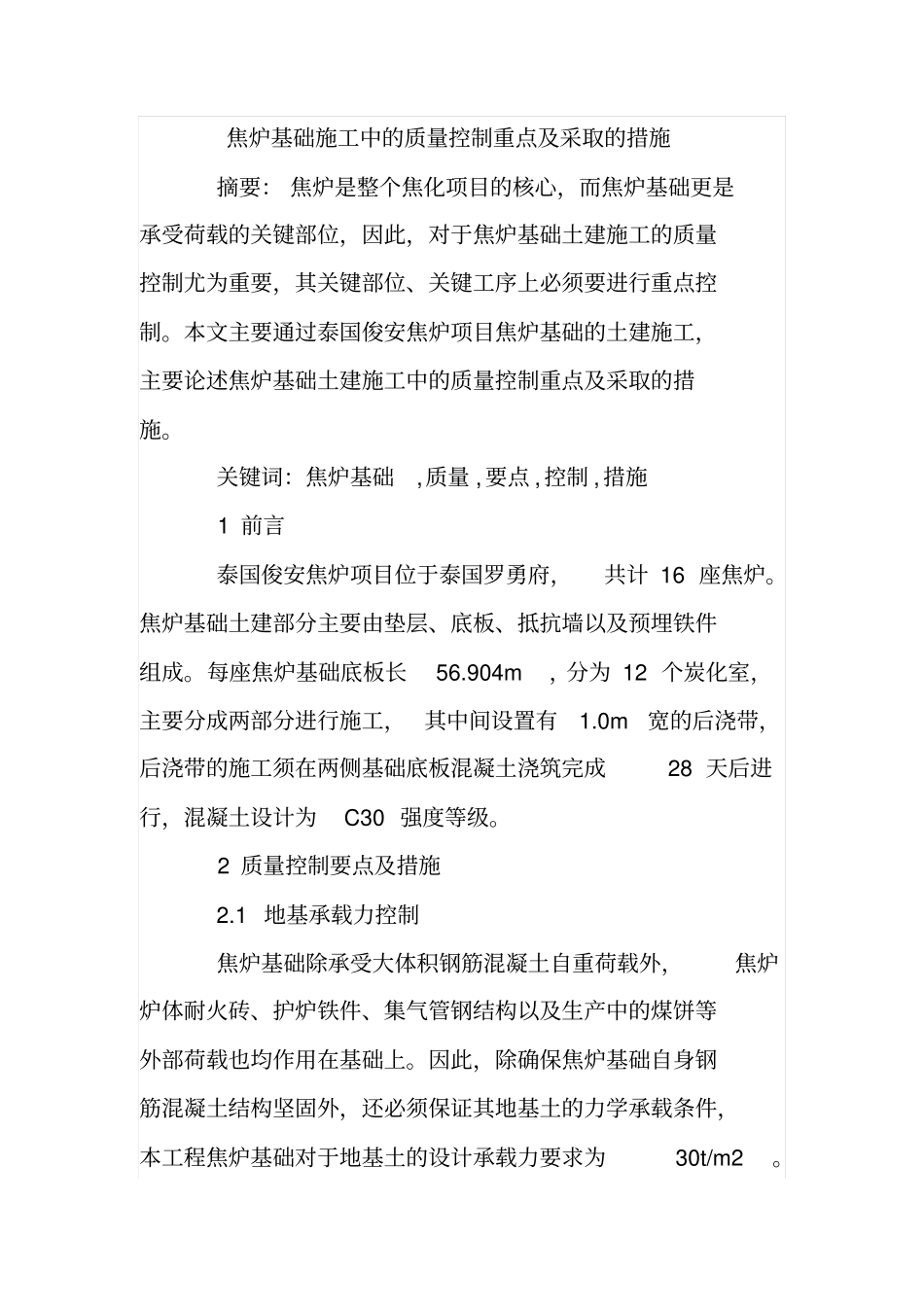

焦炉基础施工中的质量控制重点及采取的措施摘要:焦炉是整个焦化项目的核心,而焦炉基础更是承受荷载的关键部位,因此,对于焦炉基础土建施工的质量控制尤为重要,其关键部位、关键工序上必须要进行重点控制
本文主要通过泰国俊安焦炉项目焦炉基础的土建施工,主要论述焦炉基础土建施工中的质量控制重点及采取的措施
关键词:焦炉基础,质量,要点,控制,措施1前言泰国俊安焦炉项目位于泰国罗勇府,共计16座焦炉
焦炉基础土建部分主要由垫层、底板、抵抗墙以及预埋铁件组成
每座焦炉基础底板长56
904m,分为12个炭化室,主要分成两部分进行施工,其中间设置有1
0m宽的后浇带,后浇带的施工须在两侧基础底板混凝土浇筑完成28天后进行,混凝土设计为C30强度等级
2质量控制要点及措施2
1地基承载力控制焦炉基础除承受大体积钢筋混凝土自重荷载外,焦炉炉体耐火砖、护炉铁件、集气管钢结构以及生产中的煤饼等外部荷载也均作用在基础上
因此,除确保焦炉基础自身钢筋混凝土结构坚固外,还必须保证其地基土的力学承载条件,本工程焦炉基础对于地基土的设计承载力要求为30t/m2

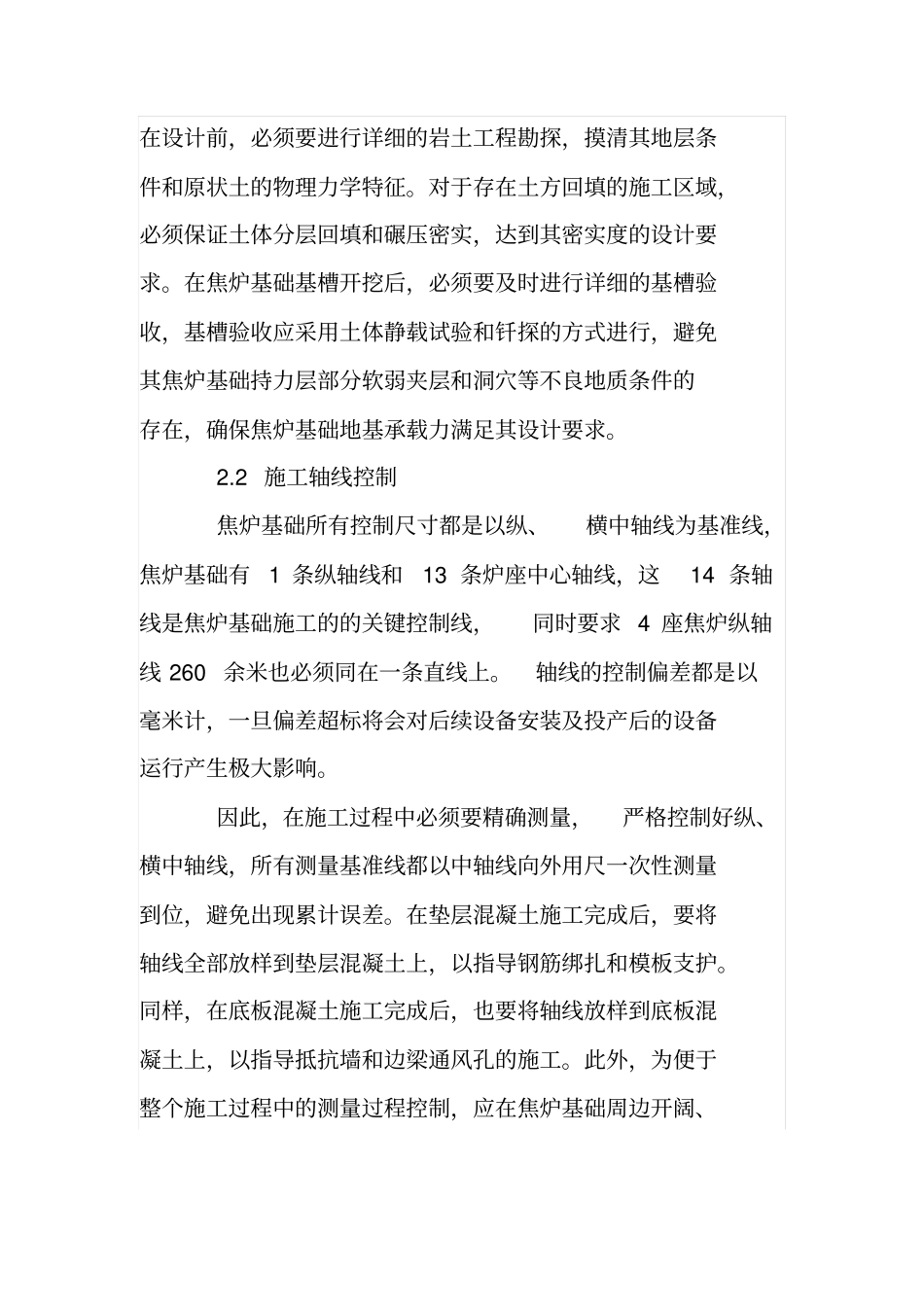

在设计前,必须要进行详细的岩土工程勘探,摸清其地层条件和原状土的物理力学特征
对于存在土方回填的施工区域,必须保证土体分层回填和碾压密实,达到其密实度的设计要求
在焦炉基础基槽开挖后,必须要及时进行详细的基槽验收,基槽验收应采用土体静载试验和钎探的方式进行,避免其焦炉基础持力层部分软弱夹层和洞穴等不良地质条件的存在,确保焦炉基础地基承载力满足其设计要求
2施工轴线控制焦炉基础所有控制尺寸都是以纵、横中轴线为基准线,焦炉基础有1条纵轴线和13条炉座中心轴线,这14条轴线是焦炉基础施工的的关键控制线,同时要求4座焦炉纵轴线260余米也必须同在一条直线上

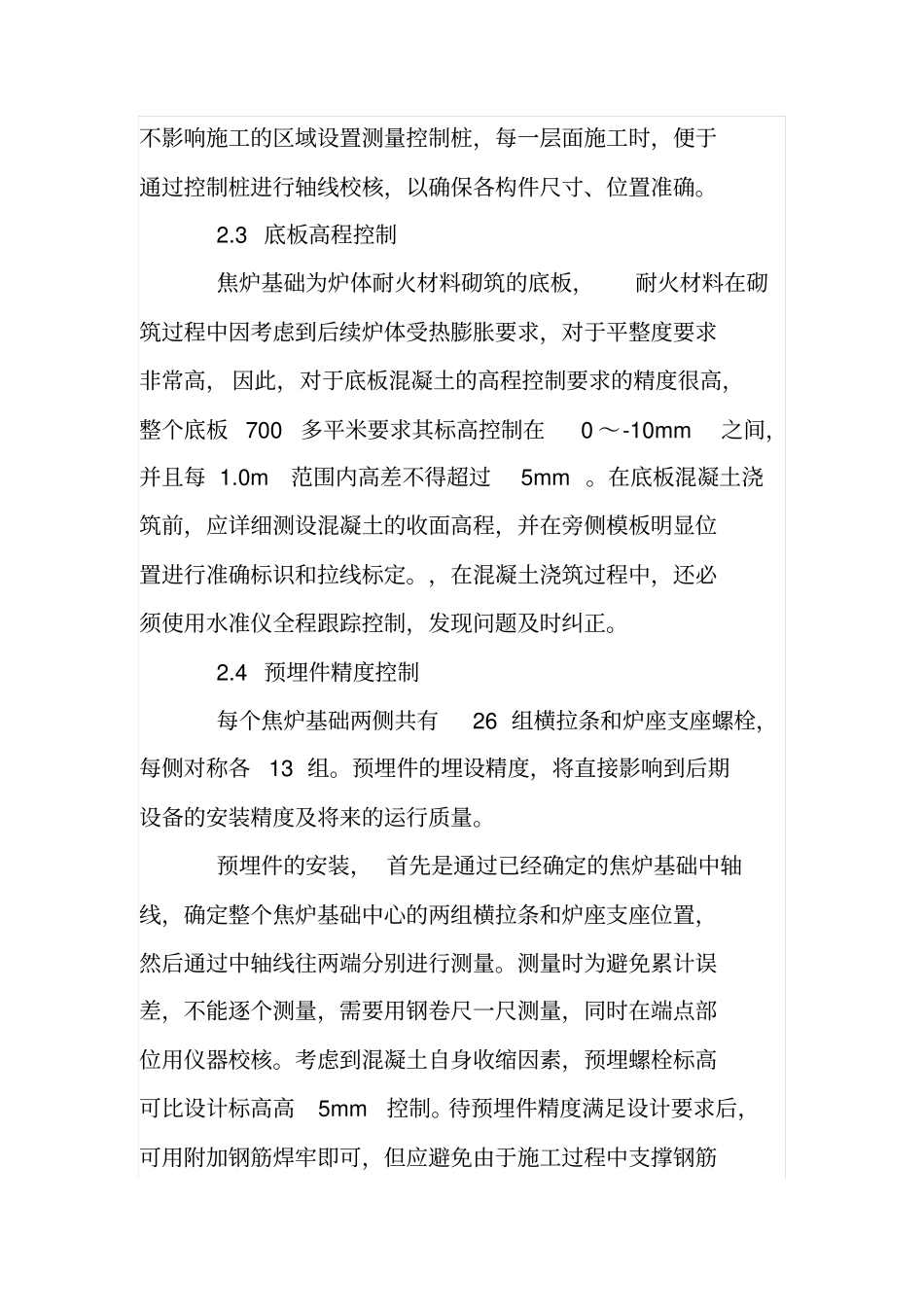

轴线的控制偏差都是以毫米计,一旦偏差超标将会对后续设备安装及投产后的设备运行产生极大影响
