第1页共6页山梨醇车间单机试车及试车方案现场清理、检查1
清理现场,清除一切与安装无关的东西
特别是进出口道路,安全消防通道必须畅通
按设计要求,对照图纸对系统进行逐项对照检查,考察设备、管道、阀门、仪表、电气及土建等项是否符合设计要求;查外接管口有无差错,如有错误,应立即改正
★要特别注意检查与安全有关的设施是否符合安全规范、齐备完好,如消防栓、灭火器、安全阀、阻火器、放空管、电气防暴设施等
序号检查范围负责人1配料一楼、二楼设备区域于清江2三楼设备及防暴区TK402和TK407区域张占峰3防爆区反应釜区域唐立刚4罐区区域赵新二、系统吹除目的:主要是吹出设备、管道本身带来的或安装过程中遗留下来的杂物,保证投产后的产品质量及防止堵塞阀门、管道核仪表等影响正常生产甚至造成安全事故
吹除前应拆除或用盲板堵死不需吹除或不能吹除的有关阀门、仪表、转子流量计、液位计和视镜,吹毕再分别装好
不需吹除的管道设备要加盲板,防止赃物吹入
吹除过程中要用小锤敲各处焊缝,以便将焊渣吹尽
吹扫原则:吹扫时的压力不能大于所吹管段的最高压力,要尽可能的保证是从高处进气,低处排气
将要吹扫管线的排放口打开2
关闭管线连接的泵的进出口阀门,防止焊渣、杂物进入泵,损坏泵的内部零件
通入压缩空气进行管线的吹除

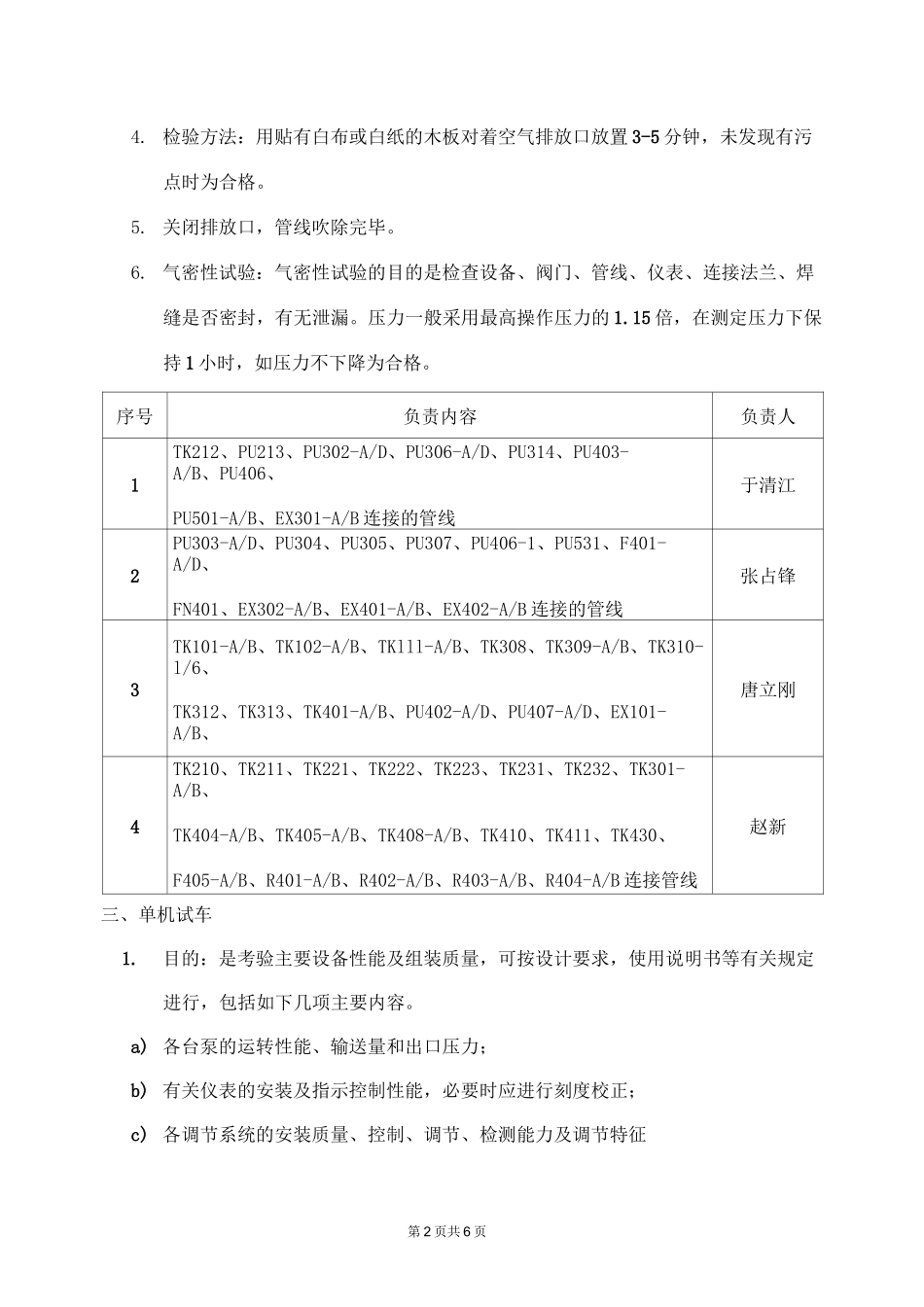

第2页共6页4
检验方法:用贴有白布或白纸的木板对着空气排放口放置3-5分钟,未发现有污点时为合格
关闭排放口,管线吹除完毕
气密性试验:气密性试验的目的是检查设备、阀门、管线、仪表、连接法兰、焊缝是否密封,有无泄漏
压力一般采用最高操作压力的1
15倍,在测定压力下保持1小时,如压力不下降为合格
序号负责内容负责人1TK212、PU213、PU302-A/D、PU306-A/D、PU314、PU403-A/B、PU406、PU501-A/B、EX301-A/B连接的管线于清江2PU
