合福铁路安徽段施工组织设计/方案报审表工程项目名称:新建合肥至福州铁路安徽段站前及相关工程施工合同段:HFZQ-7编号:致:北京中铁诚业监理公司联合体合福铁路安徽段监理五标监理项目部:我单位根据承包合同的约定已编制完成环水保专项方案,并经我单位技术负责人审查批准,请予以审查
附件:环水保专项方案施工单位(章):项目负责人:日期:年月日专业监理工程师意见:专业监理工程师:日期:年月日项目监理机构意见:项目监理机构(章):总监理工程师:日期:年月日注:本表一式4份,承包单位2份,监理、建设单位各1份

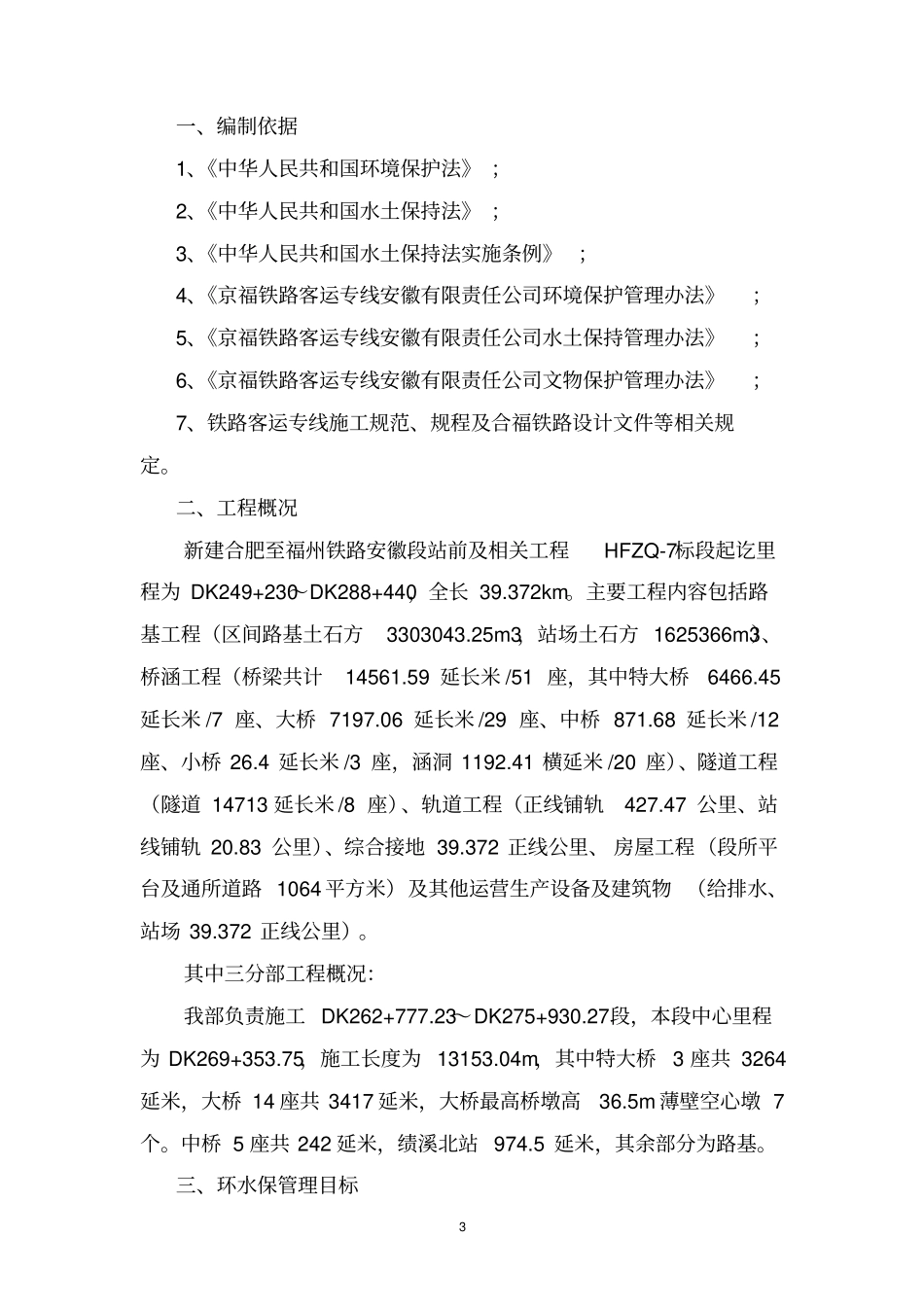

2中铁十一局合福铁路安徽段站前七标项目经理部三分部环水保专项方案编制:审核:批准:批准日期:实施日期:编制单位:中铁十一局合福铁路安徽段站前七标项目经理部三分部3一、编制依据1、《中华人民共和国环境保护法》;2、《中华人民共和国水土保持法》;3、《中华人民共和国水土保持法实施条例》;4、《京福铁路客运专线安徽有限责任公司环境保护管理办法》;5、《京福铁路客运专线安徽有限责任公司水土保持管理办法》;6、《京福铁路客运专线安徽有限责任公司文物保护管理办法》;7、铁路客运专线施工规范、规程及合福铁路设计文件等相关规定
二、工程概况新建合肥至福州铁路安徽段站前及相关工程HFZQ-7标段起讫里程为DK249+230~DK288+440,全长39
主要工程内容包括路基工程(区间路基土石方3303043
25m3,站场土石方1625366m3)、桥涵工程(桥梁共计14561
59延长米/51座,其中特大桥6466
45延长米/7座、大桥7197
06延长米/29座、中桥871
68延长米/12座、小桥26
4延长米/3座,涵洞1192
41横延米/20座)、隧道工程(隧道14713延长米/8座)、轨道工程(正线铺轨427
47公里、站线铺轨20
83公里)、综合接地39
372正线公
