现场签证与工程造价控制现场签证在一般情况下,是由业主代表、监理工程师、施工单位负责人等相关人员共同签署的,用以正式施工活动中针对出现某些特殊情况的形成的一种书面手续
过去,主要是由监理方进行此项工作
但是,在实际工作中,监理方往往不在现场配备专业造价管理人员,因而不能在现场及时对变更做出很好的答复
从2003年开始,在很多项目实施过程中,业主开始聘用专业的工程造价公司加强这方面的工作,以便更好地控制工程造价
所以在项目实施过程中,业主不仅聘用专业的监理公司对项目实施进行与质量控制,还聘用专业的造价公司派出符合项目需要的造价工程管理人员进驻现场,进行工程跟踪审计,而且在工程造价管理人员中必须配备国家注册的造价工程师
业主要求所有的现场签证,不仅需要监理方签字,还需哟啊在现场进行跟踪审计的造价管理人员中的注册造价工程师签字确认,这样的现场签证方有效
经过这几年在工程造价跟踪审计业务的实际情况及经验,笔者认为在进行的工程跟踪审计实际工作中,现场签证工作或多或少的都存在着一些问题,需要在实际工作中一起高度重视
否则会影响跟踪审计工作的正常进行,并对以后的工程结算审计增加不必要的麻烦和隐患,因此本文总结了以下几个容易出现问题的情况应该予以高度重视

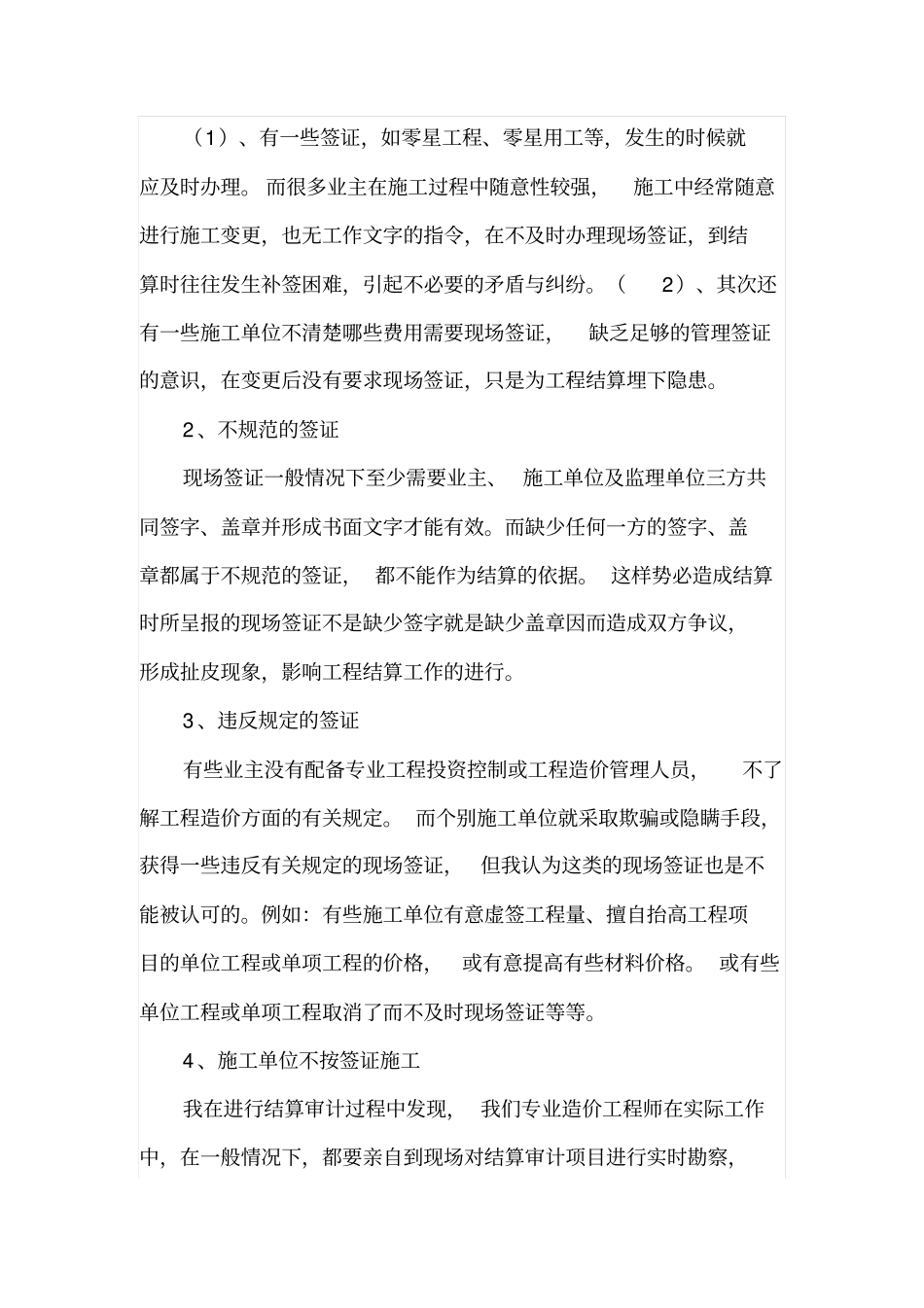

1、应当现场签证的为签证(1)、有一些签证,如零星工程、零星用工等,发生的时候就应及时办理
而很多业主在施工过程中随意性较强,施工中经常随意进行施工变更,也无工作文字的指令,在不及时办理现场签证,到结算时往往发生补签困难,引起不必要的矛盾与纠纷
(2)、其次还有一些施工单位不清楚哪些费用需要现场签证,缺乏足够的管理签证的意识,在变更后没有要求现场签证,只是为工程结算埋下隐患
2、不规范的签证现场签证一般情况下至少需要业主、施工单位及监理单位三方共同签字、盖章并形成书面文字才能有效

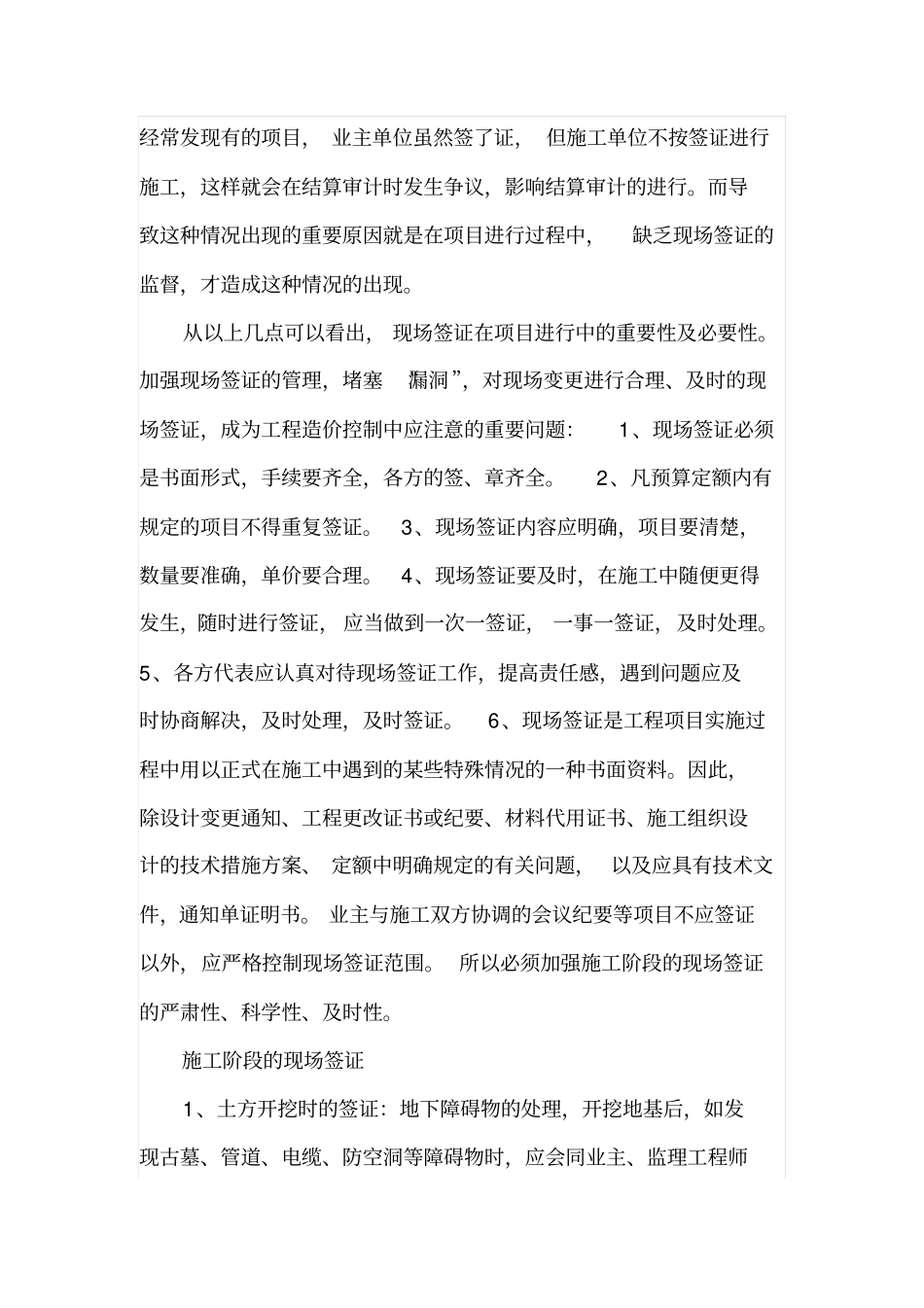

而缺少任何一方的签字、盖章都属于不规范的签证,都不能作为结算
