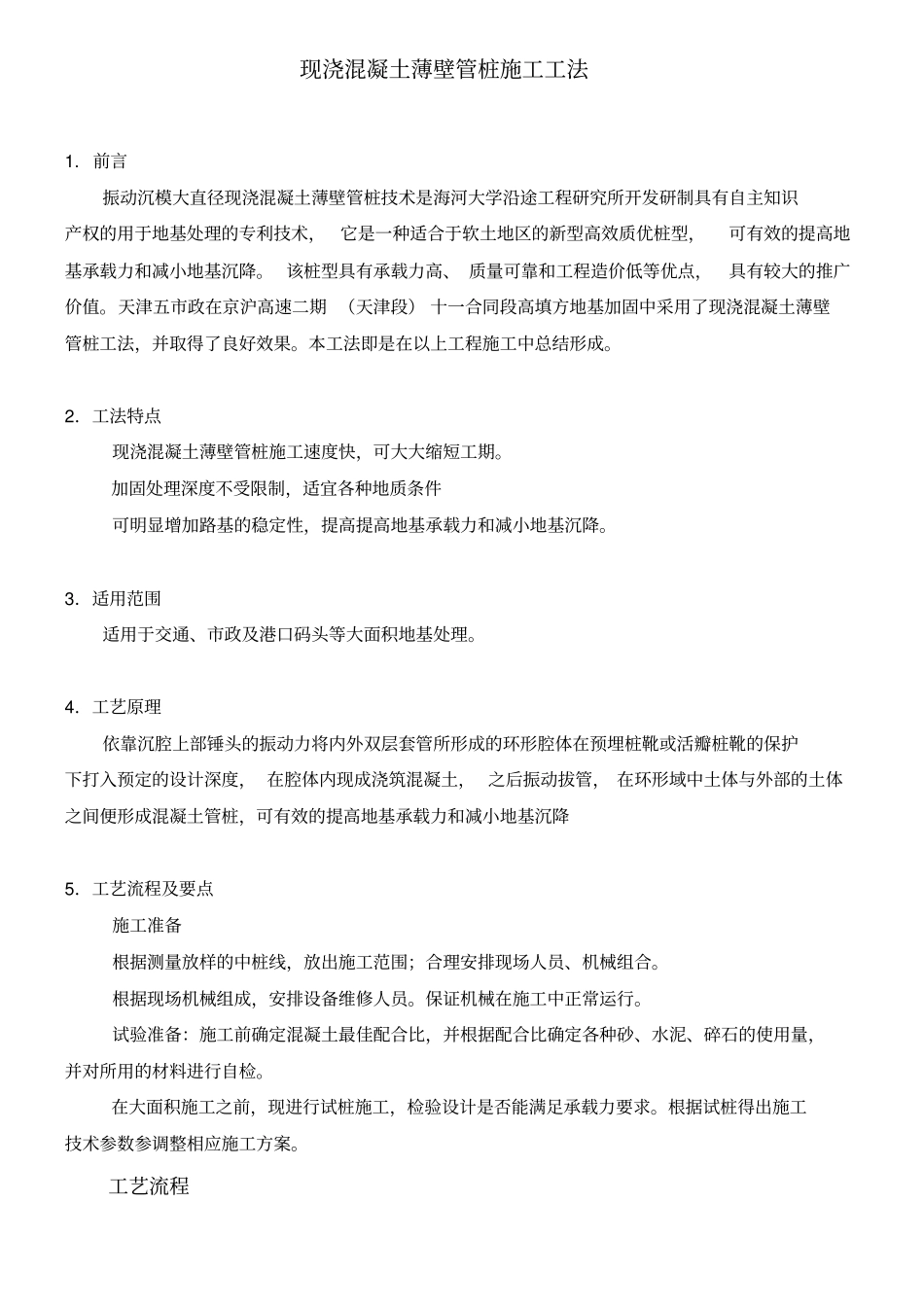

现浇混凝土薄壁管桩施工工法1
前言振动沉模大直径现浇混凝土薄壁管桩技术是海河大学沿途工程研究所开发研制具有自主知识产权的用于地基处理的专利技术,它是一种适合于软土地区的新型高效质优桩型,可有效的提高地基承载力和减小地基沉降
该桩型具有承载力高、质量可靠和工程造价低等优点,具有较大的推广价值
天津五市政在京沪高速二期(天津段)十一合同段高填方地基加固中采用了现浇混凝土薄壁管桩工法,并取得了良好效果
本工法即是在以上工程施工中总结形成
2.工法特点现浇混凝土薄壁管桩施工速度快,可大大缩短工期
加固处理深度不受限制,适宜各种地质条件可明显增加路基的稳定性,提高提高地基承载力和减小地基沉降
3.适用范围适用于交通、市政及港口码头等大面积地基处理
4.工艺原理依靠沉腔上部锤头的振动力将内外双层套管所形成的环形腔体在预埋桩靴或活瓣桩靴的保护下打入预定的设计深度,在腔体内现成浇筑混凝土,之后振动拔管,在环形域中土体与外部的土体之间便形成混凝土管桩,可有效的提高地基承载力和减小地基沉降5.工艺流程及要点施工准备根据测量放样的中桩线,放出施工范围;合理安排现场人员、机械组合
根据现场机械组成,安排设备维修人员
保证机械在施工中正常运行
试验准备:施工前确定混凝土最佳配合比,并根据配合比确定各种砂、水泥、碎石的使用量,并对所用的材料进行自检
在大面积施工之前,现进行试桩施工,检验设计是否能满足承载力要求
根据试桩得出施工技术参数参调整相应施工方案
工艺流程操作要点施工准备在正式开工前,由测量人员根据施工设计图纸、桥头软地基处理要求及处理范围,按照设计尺寸放出PCC桩位置,并在每个桩位上做出醒目标志,单桩的中心位置偏差小与5cm
对所用原材料进行取样检测以及进行混凝土配合比的试验,同时对现场设备进行检查维修,保证在施工中正常运转

施工准备测量放线桩基就位沉管到位灌注砼至管顶振动拔管桩顶封闭时效试
