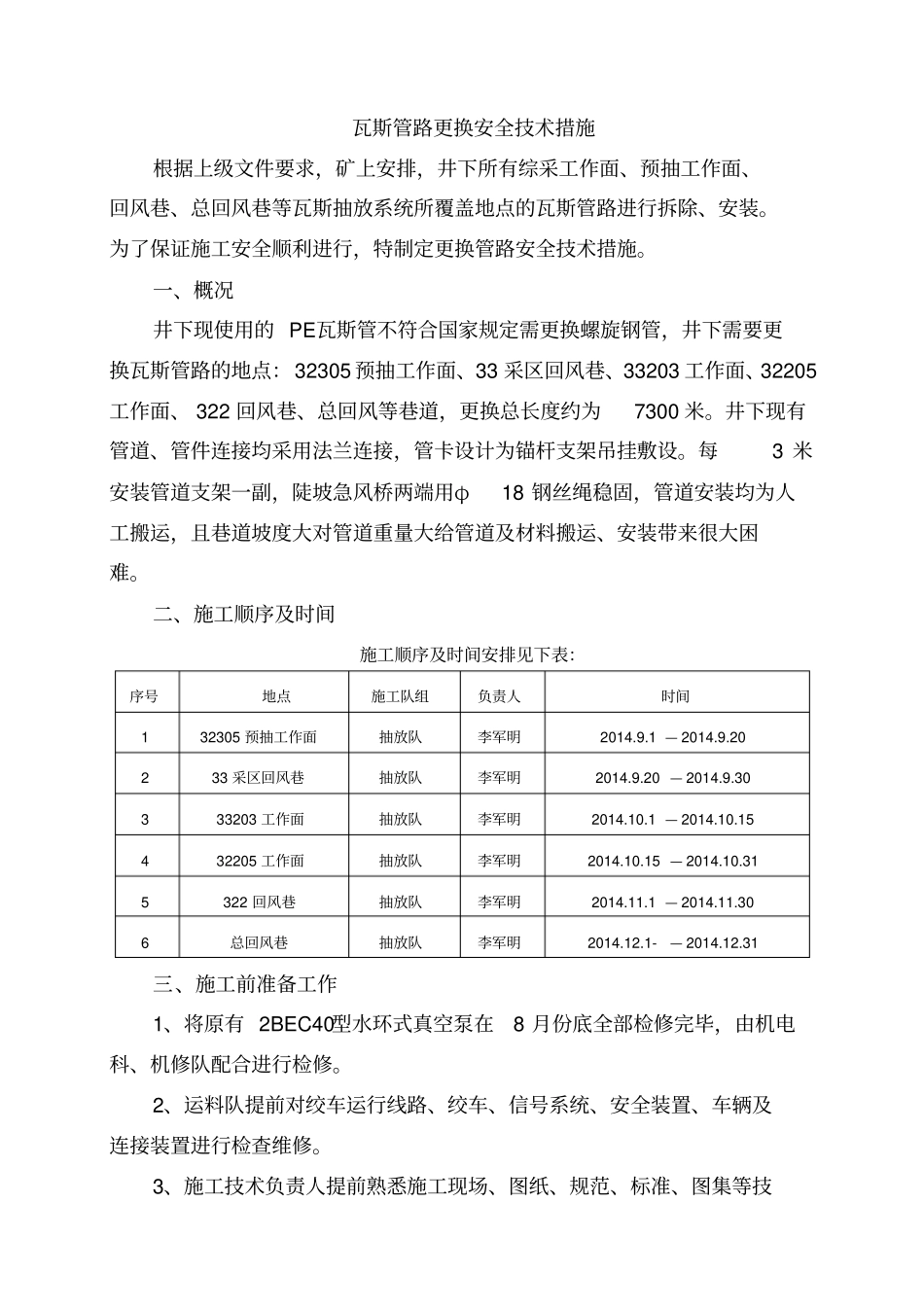

瓦斯抽放管路更换安全技术措施编制:编制单位:编制时间:2014年7月25日瓦斯管路更换安全技术措施根据上级文件要求,矿上安排,井下所有综采工作面、预抽工作面、回风巷、总回风巷等瓦斯抽放系统所覆盖地点的瓦斯管路进行拆除、安装
为了保证施工安全顺利进行,特制定更换管路安全技术措施
一、概况井下现使用的PE瓦斯管不符合国家规定需更换螺旋钢管,井下需要更换瓦斯管路的地点:32305预抽工作面、33采区回风巷、33203工作面、32205工作面、322回风巷、总回风等巷道,更换总长度约为7300米
井下现有管道、管件连接均采用法兰连接,管卡设计为锚杆支架吊挂敷设
每3米安装管道支架一副,陡坡急风桥两端用φ18钢丝绳稳固,管道安装均为人工搬运,且巷道坡度大对管道重量大给管道及材料搬运、安装带来很大困难
二、施工顺序及时间施工顺序及时间安排见下表:序号地点施工队组负责人时间132305预抽工作面抽放队李军明2014
1—2014
20233采区回风巷抽放队李军明2014
20—2014
30333203工作面抽放队李军明2014
1—2014
15432205工作面抽放队李军明2014
15—2014
315322回风巷抽放队李军明2014
1—2014
306总回风巷抽放队李军明2014
1-—2014

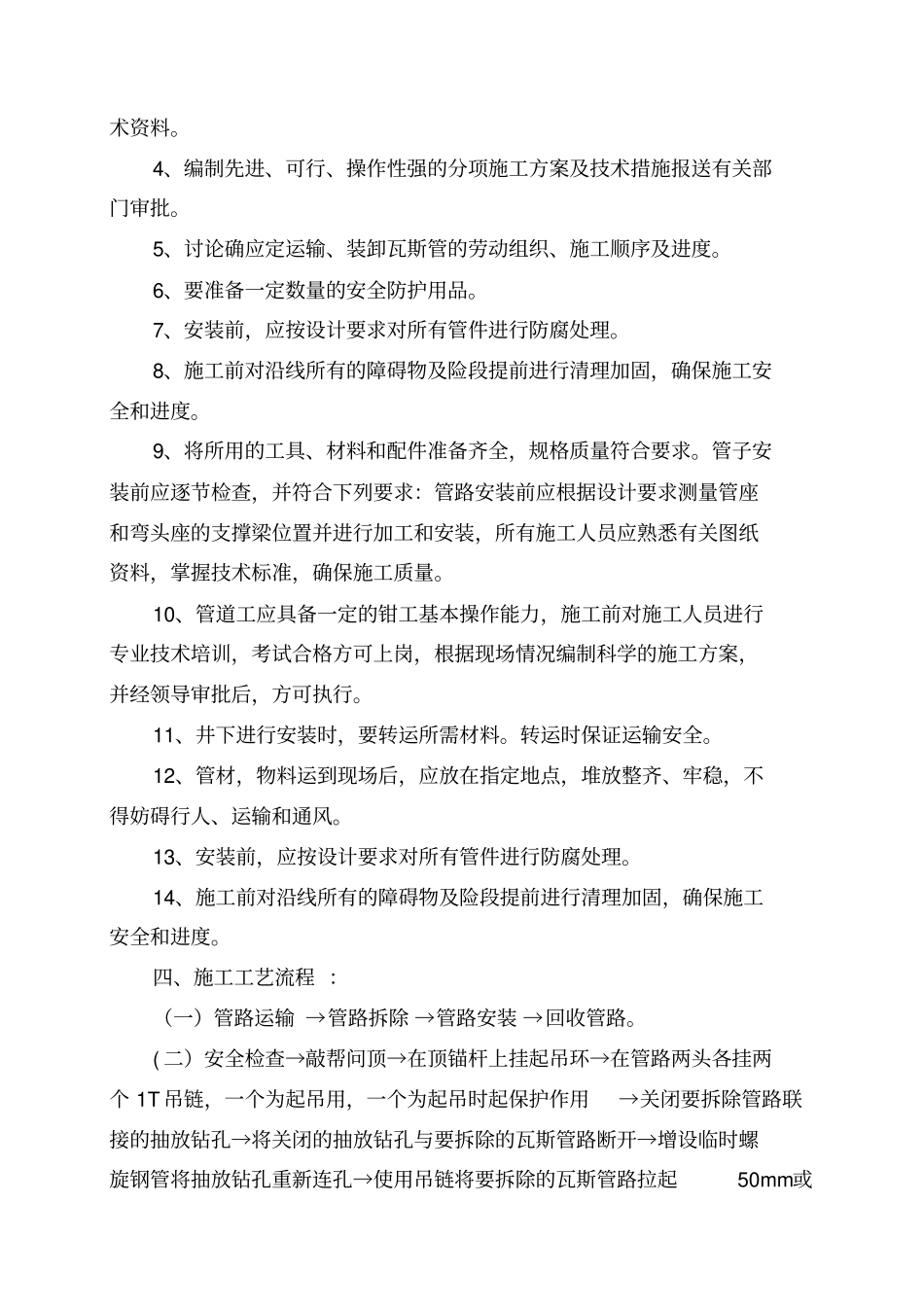

31三、施工前准备工作1、将原有2BEC40型水环式真空泵在8月份底全部检修完毕,由机电科、机修队配合进行检修
2、运料队提前对绞车运行线路、绞车、信号系统、安全装置、车辆及连接装置进行检查维修
3、施工技术负责人提前熟悉施工现场、图纸、规范、标准、图集等技术资料
4、编制先进、可行、操作性强的分项施工方案及技术措施报送有关部门审批
5、讨论确应定运输、装卸瓦斯管的劳动组织、施工顺序及进度
6、要准备一定数量的安全防护用品
