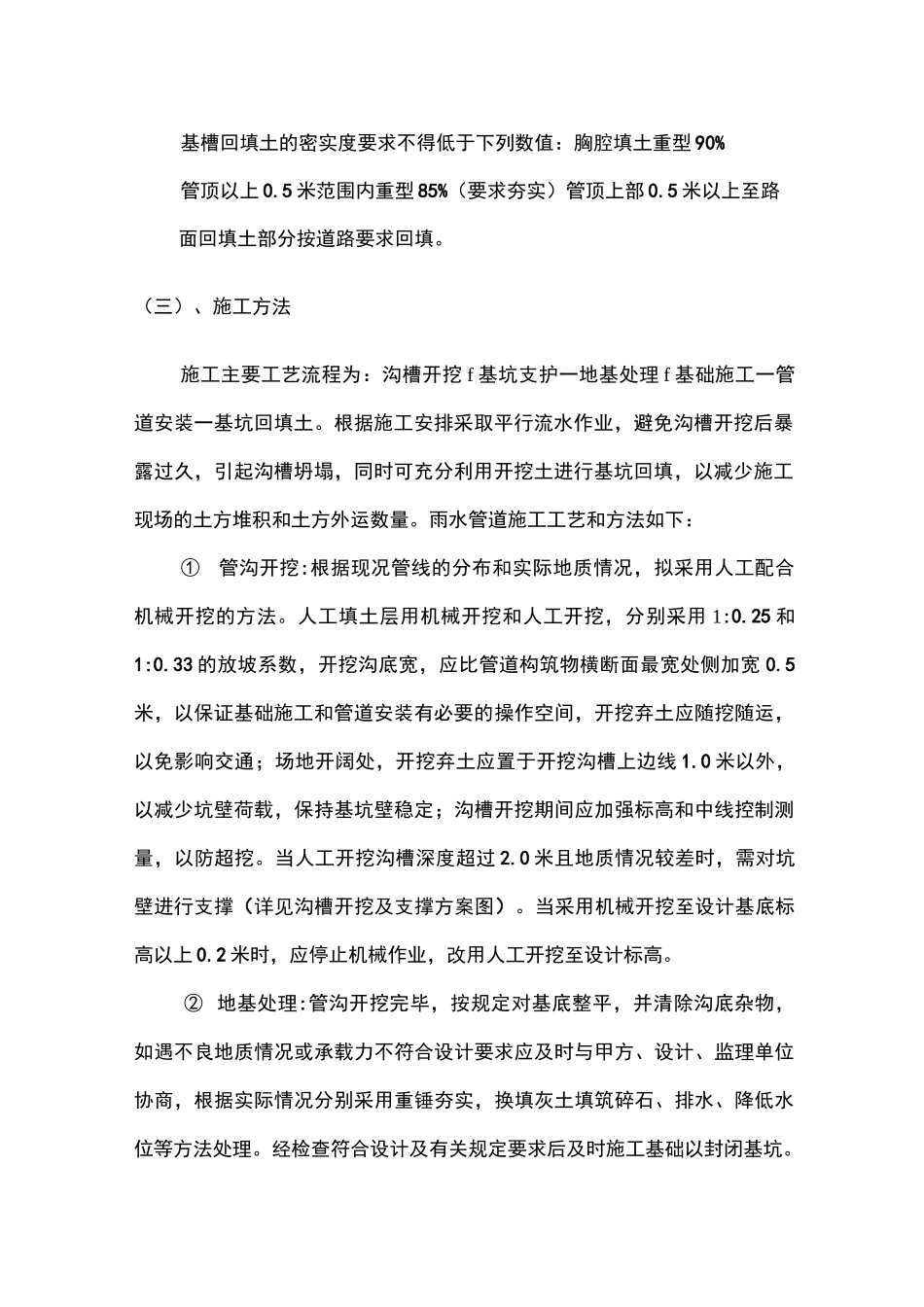

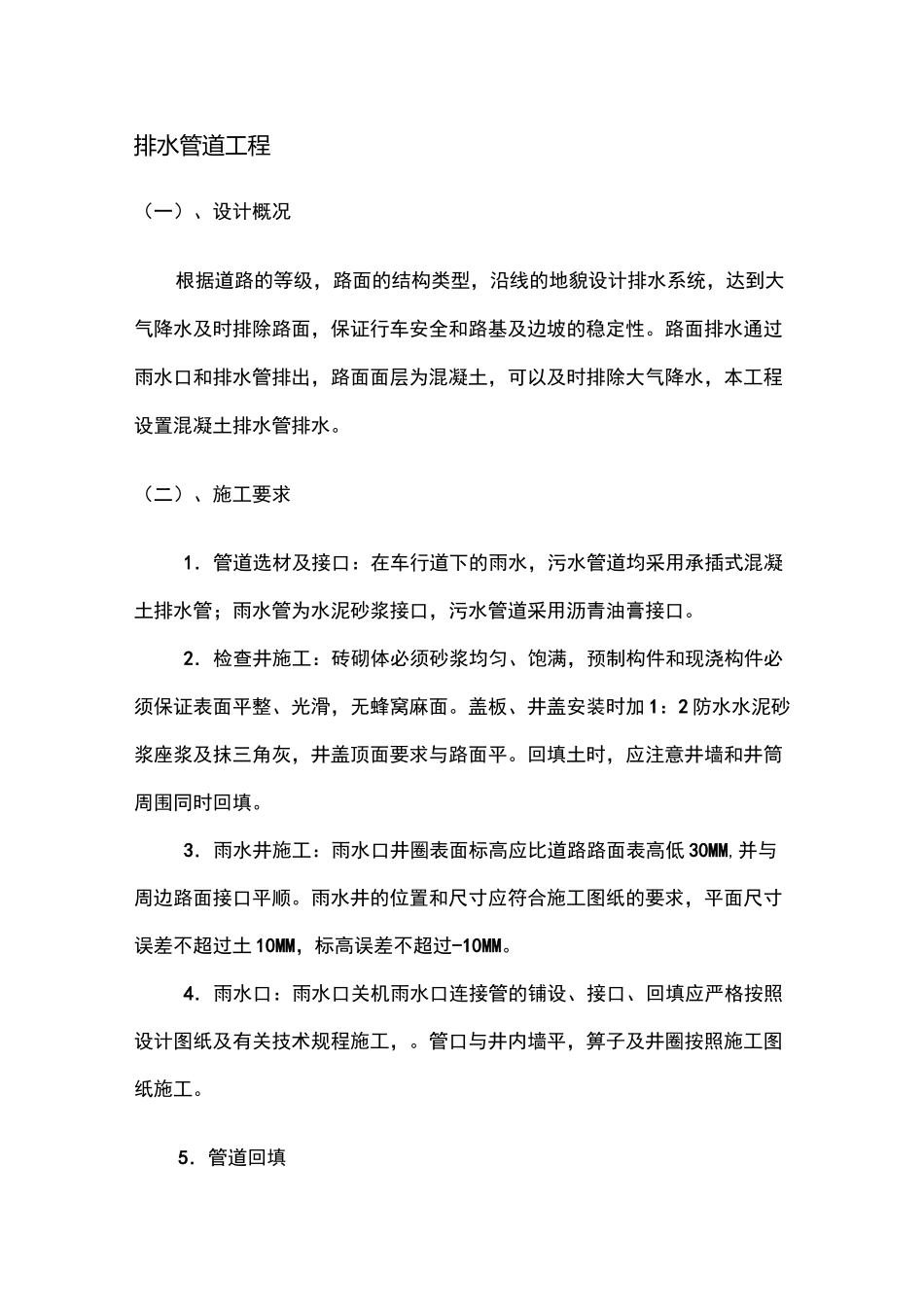

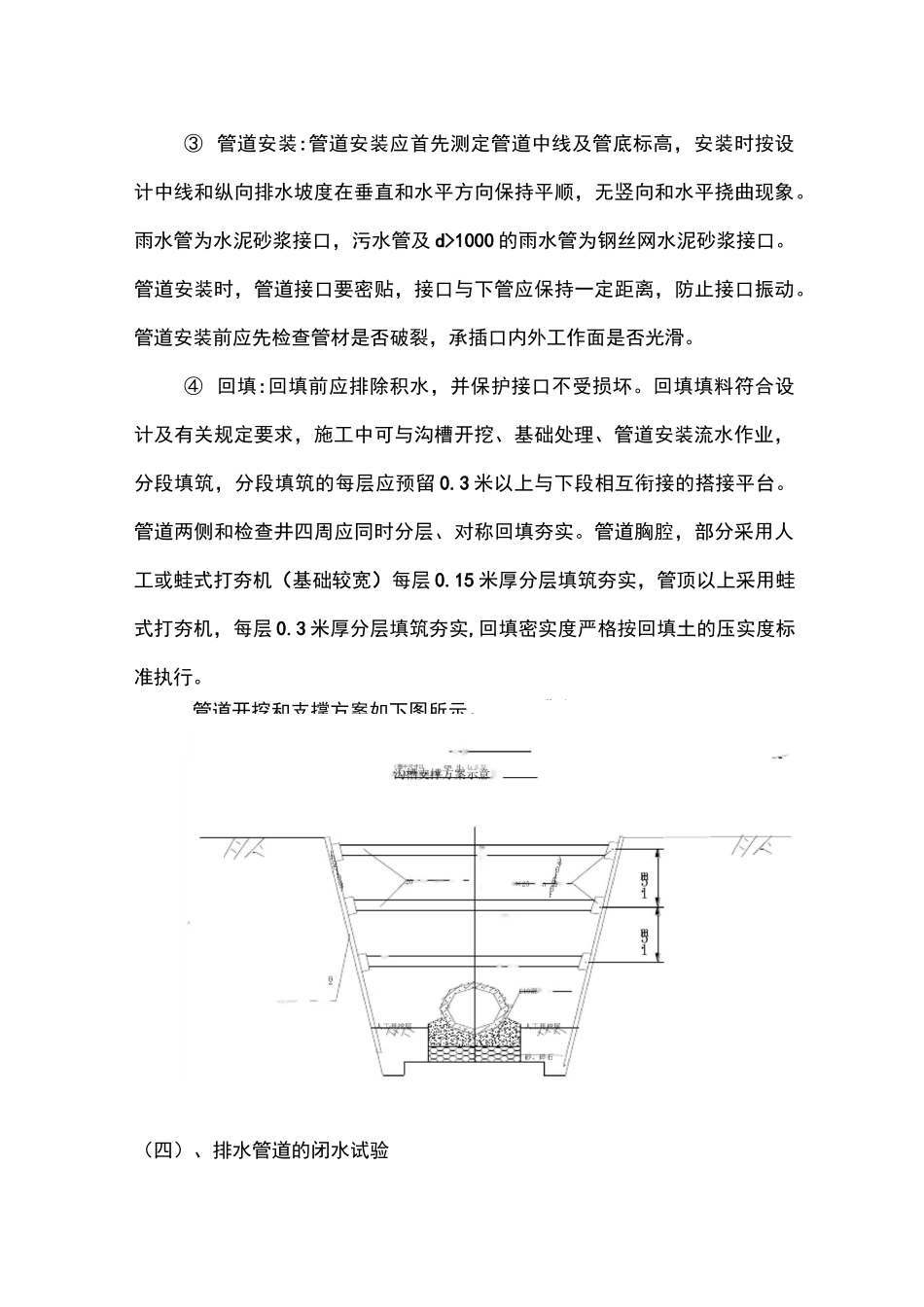

排水管道工程(一)、设计概况根据道路的等级,路面的结构类型,沿线的地貌设计排水系统,达到大气降水及时排除路面,保证行车安全和路基及边坡的稳定性
路面排水通过雨水口和排水管排出,路面面层为混凝土,可以及时排除大气降水,本工程设置混凝土排水管排水
(二)、施工要求1.管道选材及接口:在车行道下的雨水,污水管道均采用承插式混凝土排水管;雨水管为水泥砂浆接口,污水管道采用沥青油膏接口
2.检查井施工:砖砌体必须砂浆均匀、饱满,预制构件和现浇构件必须保证表面平整、光滑,无蜂窝麻面
盖板、井盖安装时加1:2防水水泥砂浆座浆及抹三角灰,井盖顶面要求与路面平
回填土时,应注意井墙和井筒周围同时回填
3.雨水井施工:雨水口井圈表面标高应比道路路面表高低30MM,并与周边路面接口平顺
雨水井的位置和尺寸应符合施工图纸的要求,平面尺寸误差不超过土10MM,标高误差不超过-10MM
4.雨水口:雨水口关机雨水口连接管的铺设、接口、回填应严格按照设计图纸及有关技术规程施工,
管口与井内墙平,箅子及井圈按照施工图纸施工
5.管道回填基槽回填土的密实度要求不得低于下列数值:胸腔填土重型90%管顶以上0
5米范围内重型85%(要求夯实)管顶上部0
5米以上至路面回填土部分按道路要求回填
(三)、施工方法施工主要工艺流程为:沟槽开挖f基坑支护一地基处理f基础施工一管道安装一基坑回填土
根据施工安排采取平行流水作业,避免沟槽开挖后暴露过久,引起沟槽坍塌,同时可充分利用开挖土进行基坑回填,以减少施工现场的土方堆积和土方外运数量
雨水管道施工工艺和方法如下:①管沟开挖:根据现况管线的分布和实际地质情况,拟采用人工配合机械开挖的方法
人工填土层用机械开挖和人工开挖,分别采用1:0
25和1:0
33的放坡系数,开挖沟底宽,应比管道构筑物横断面最宽处侧加宽0
5米,以保证基础施工和管道安装有必要的操作空间,开挖弃土应
