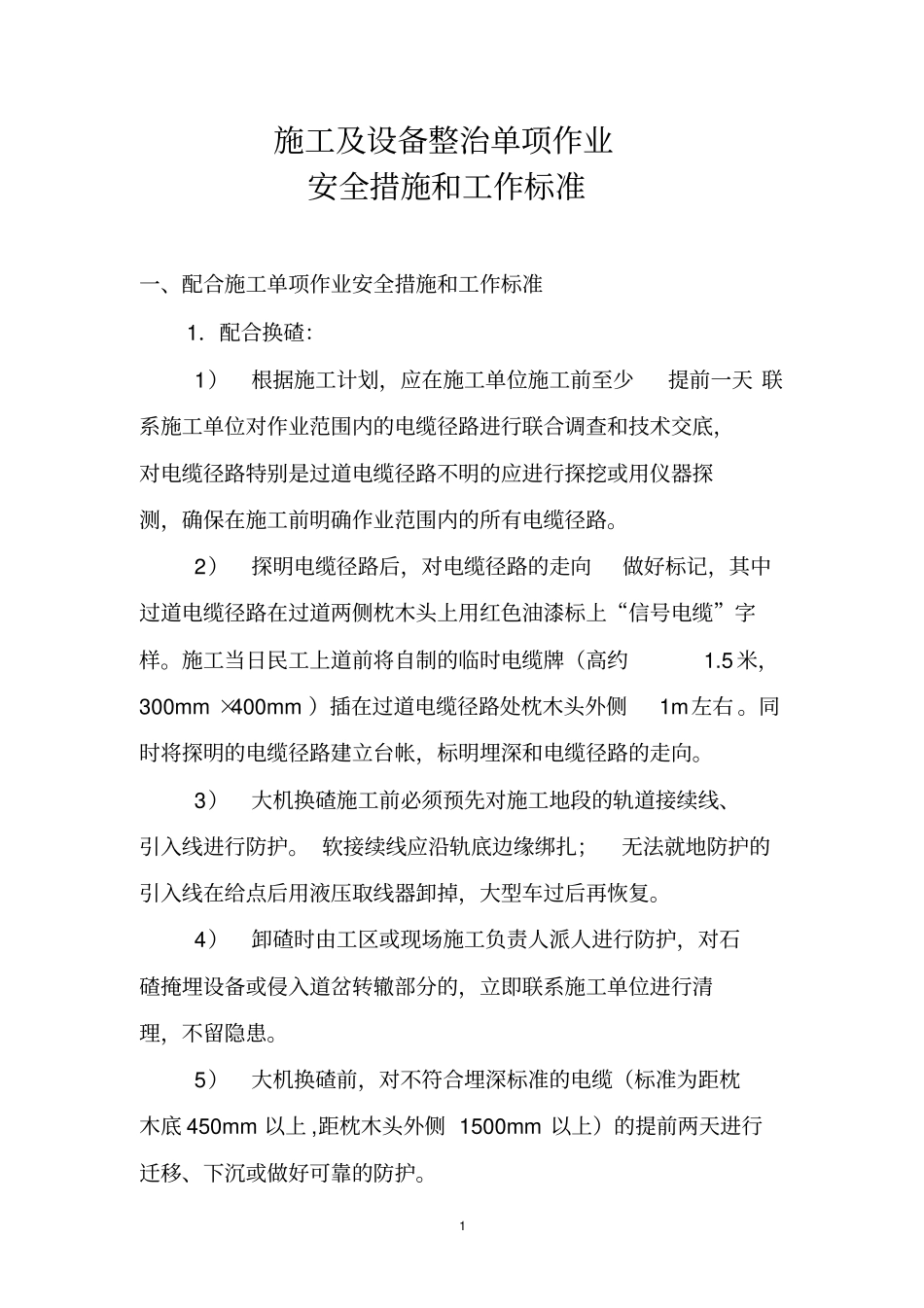

1施工及设备整治单项作业安全措施和工作标准一、配合施工单项作业安全措施和工作标准1.配合换碴:1)根据施工计划,应在施工单位施工前至少提前一天联系施工单位对作业范围内的电缆径路进行联合调查和技术交底,对电缆径路特别是过道电缆径路不明的应进行探挖或用仪器探测,确保在施工前明确作业范围内的所有电缆径路
2)探明电缆径路后,对电缆径路的走向做好标记,其中过道电缆径路在过道两侧枕木头上用红色油漆标上“信号电缆”字样
施工当日民工上道前将自制的临时电缆牌(高约1
5米,300mm×400mm)插在过道电缆径路处枕木头外侧1m左右
同时将探明的电缆径路建立台帐,标明埋深和电缆径路的走向
3)大机换碴施工前必须预先对施工地段的轨道接续线、引入线进行防护
软接续线应沿轨底边缘绑扎;无法就地防护的引入线在给点后用液压取线器卸掉,大型车过后再恢复
4)卸碴时由工区或现场施工负责人派人进行防护,对石碴掩埋设备或侵入道岔转辙部分的,立即联系施工单位进行清理,不留隐患
5)大机换碴前,对不符合埋深标准的电缆(标准为距枕木底450mm以上,距枕木头外侧1500mm以上)的提前两天进行迁移、下沉或做好可靠的防护

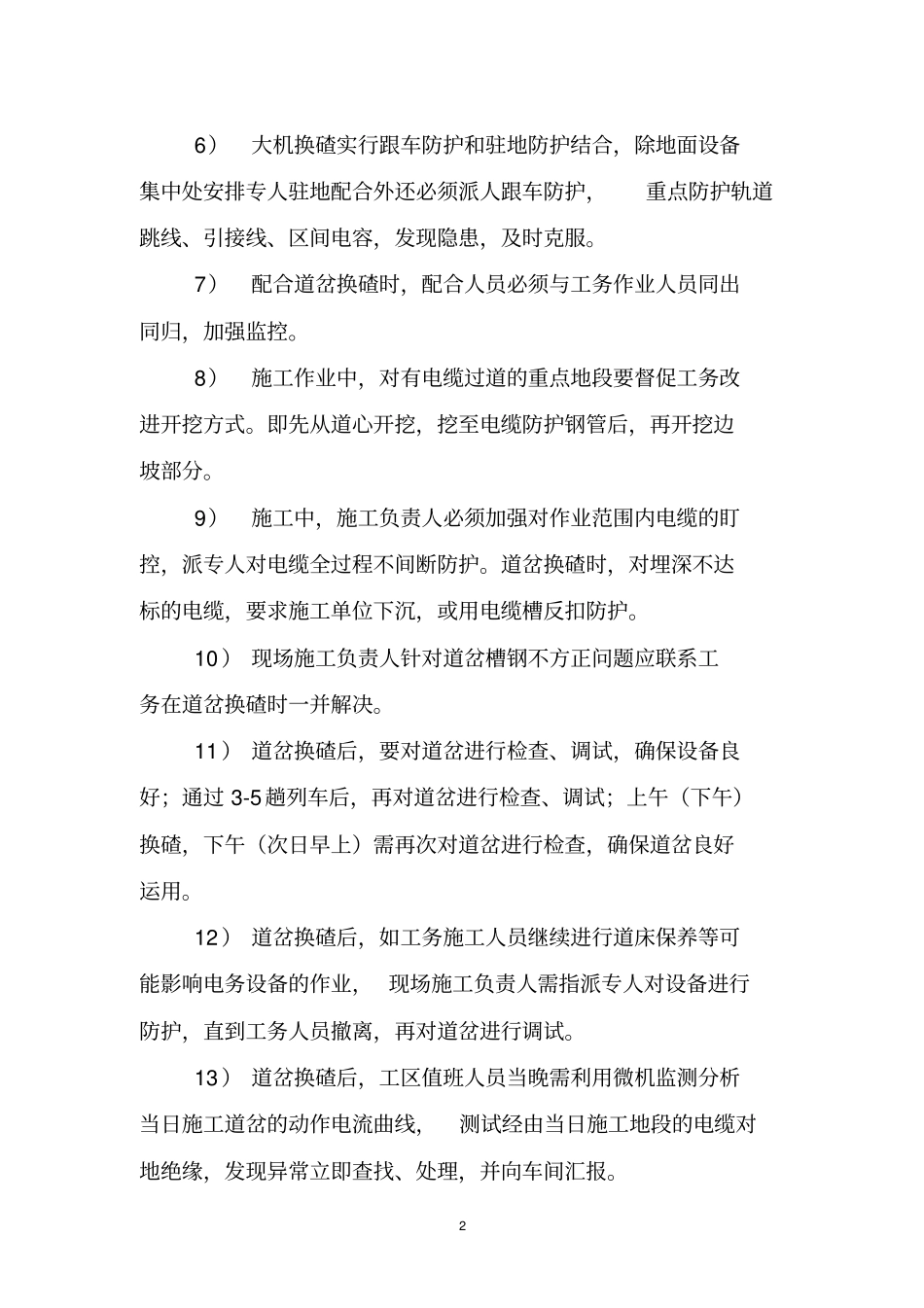

26)大机换碴实行跟车防护和驻地防护结合,除地面设备集中处安排专人驻地配合外还必须派人跟车防护,重点防护轨道跳线、引接线、区间电容,发现隐患,及时克服
7)配合道岔换碴时,配合人员必须与工务作业人员同出同归,加强监控
8)施工作业中,对有电缆过道的重点地段要督促工务改进开挖方式
即先从道心开挖,挖至电缆防护钢管后,再开挖边坡部分
9)施工中,施工负责人必须加强对作业范围内电缆的盯控,派专人对电缆全过程不间断防护
道岔换碴时,对埋深不达标的电缆,要求施工单位下沉,或用电缆槽反扣防护
10)现场施工负责人针对道岔槽钢不方正问题应联系工务在道岔换碴时一并解决
11)道岔换碴后,要对道岔进行检查、调试,
