砖混结构主体工程施工方案一、主体概况XXXXXXXXX工程
工程呈一字型布局,为砖混结构5层,建筑高度17
85m,建筑面积7736m2,,抗震设防烈度为小于6度
1、劳动力的组织计划:木工班20人,钢筋工12人,瓦工25人,电工6人,混凝土工10人,架子工6人,普工30人,按照生活区的布置住宿安排到位
2、机械设备的进场、就位、试用、报验等工作
(按施工组织总设计的机械计划落实到位)
3、物资投入计划是工程顺利进行的重要环节,使业主和监理工程师有足够的时间对进场的材料进行抽检和验收签证
4、技术组织,现场中、平、标高专人负责控制,组织质量员、施工员、资料员、班组长等相关技术人员,熟悉施工图纸,并进行方案编制、技术交底等工作,形成纪要
三、进度计划主体总工期控制在30天
1、关键工期控制主体结构每层6天,5层共计30天
2、控制进度计划顺利进行的具体措施:安排充足的劳动力,确保材料计划、机械设备计划,拉大作业面,提高工作效率
采用胶合板模板、成型柱模、剪力墙模,节约劳动力、缩短施工周期
主要管理人员驻守现场,以便及时发现和解决施工中的疑难问题,确保工期不耽搁、不延误
坚持例会制度,对延误的工期进行分析,采取积极有效的措施进行补救
四、主体工程施工方法及技术措施一、结构层施工程序弹墙、梁中心线及外边线,测水平标高,并做好标志——受力柱、构造柱钢筋绑扎——砌砖墙——封柱子模板——搭设楼梯支撑梁平台支撑排架——铺设楼梯楼层底模(包括连系梁底模)——弹线(轴线、标高尺寸验收)——绑扎圈梁钢筋——绑扎框架梁、次梁、楼板、楼梯、钢筋、管线安装——隐蔽工程验收(包括钢筋、管线、埋件,孔洞)——清理垃圾,浇水安装砼泵管——浇捣柱、板砼、楼梯砼——养护——拆模(保证)每个楼层均按此顺序循环,施工工序不得颠倒

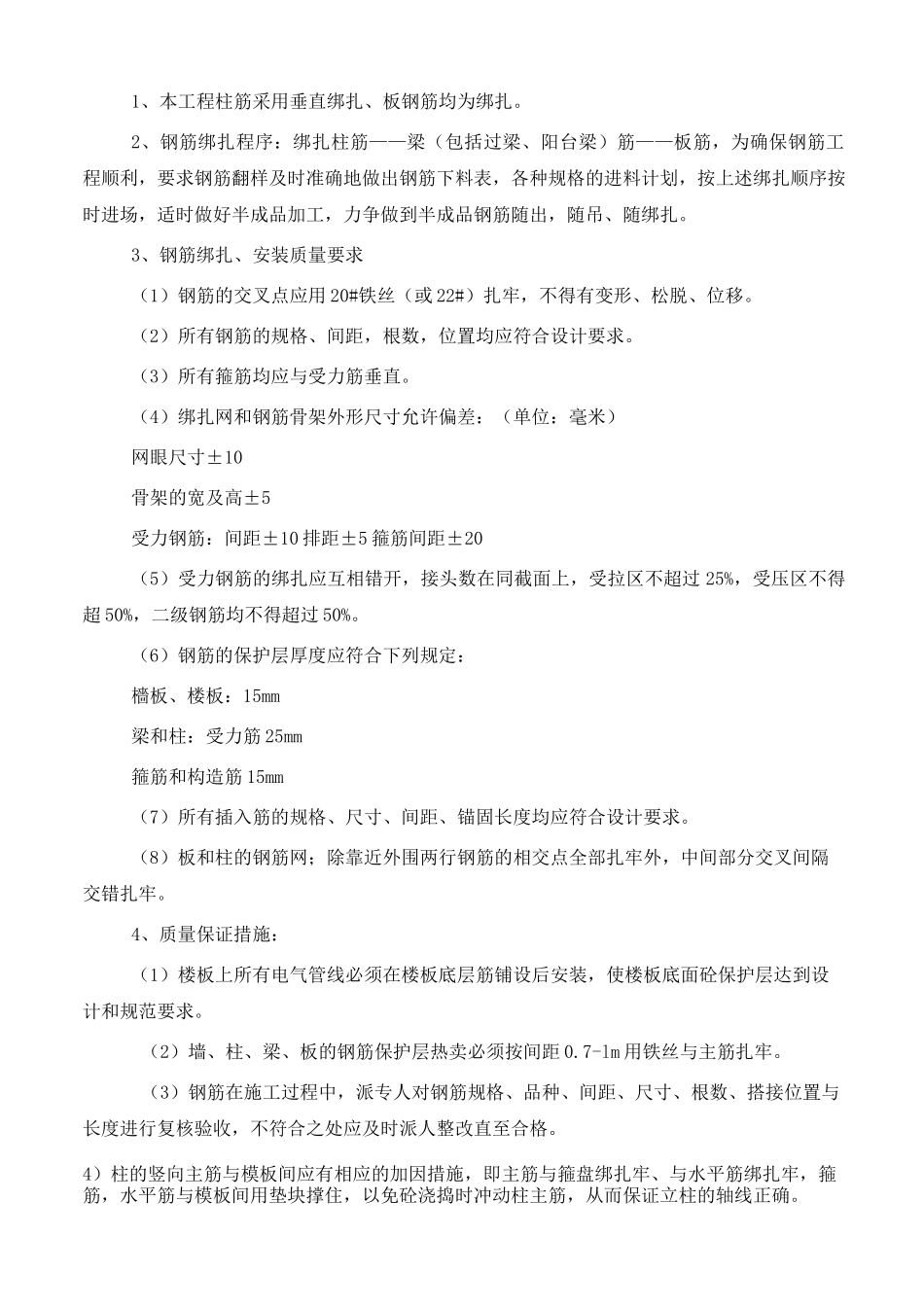

二、钢筋的施工方法和质量措施:1、本工程柱筋采用垂直绑扎、板钢筋均为绑扎
