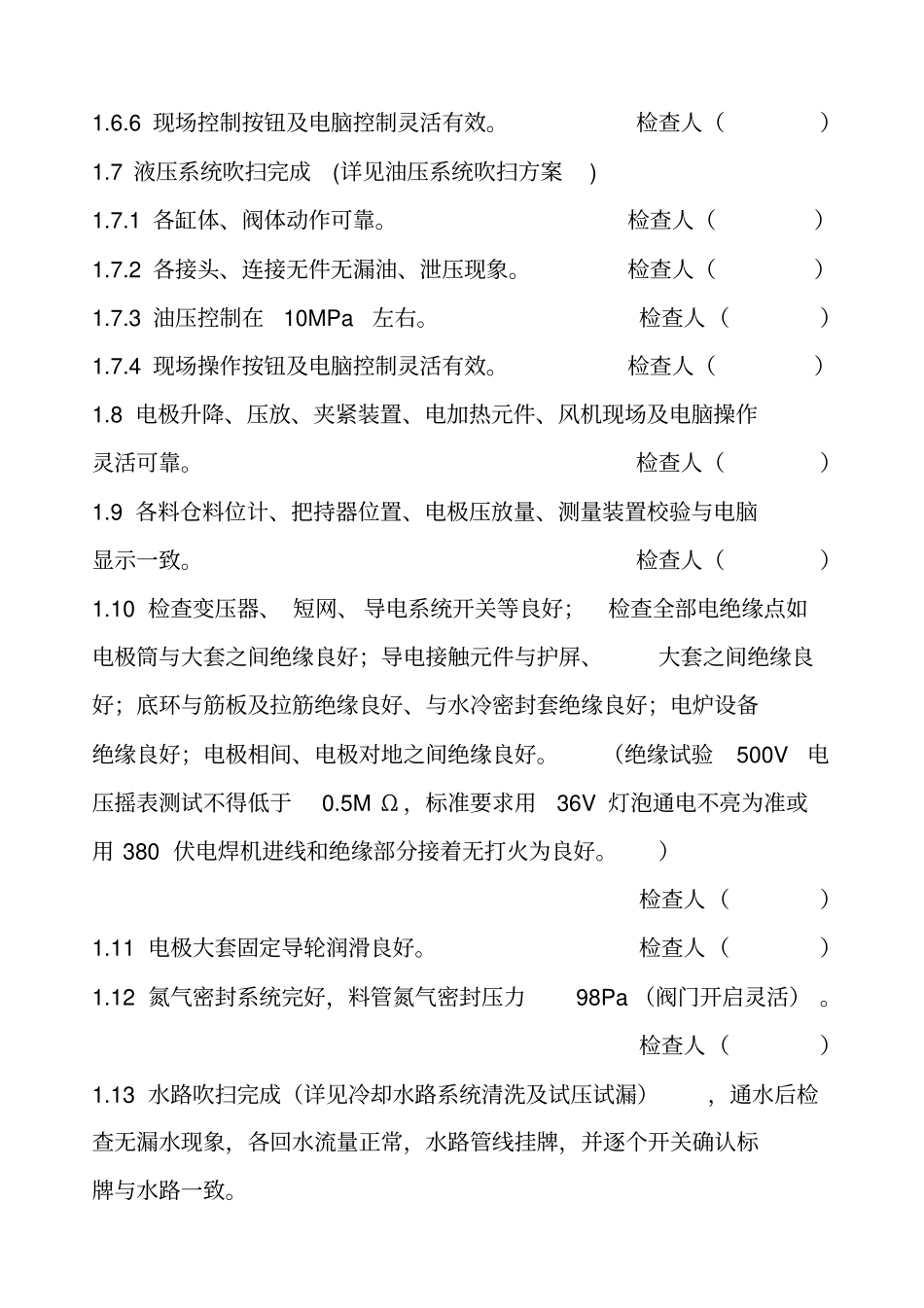

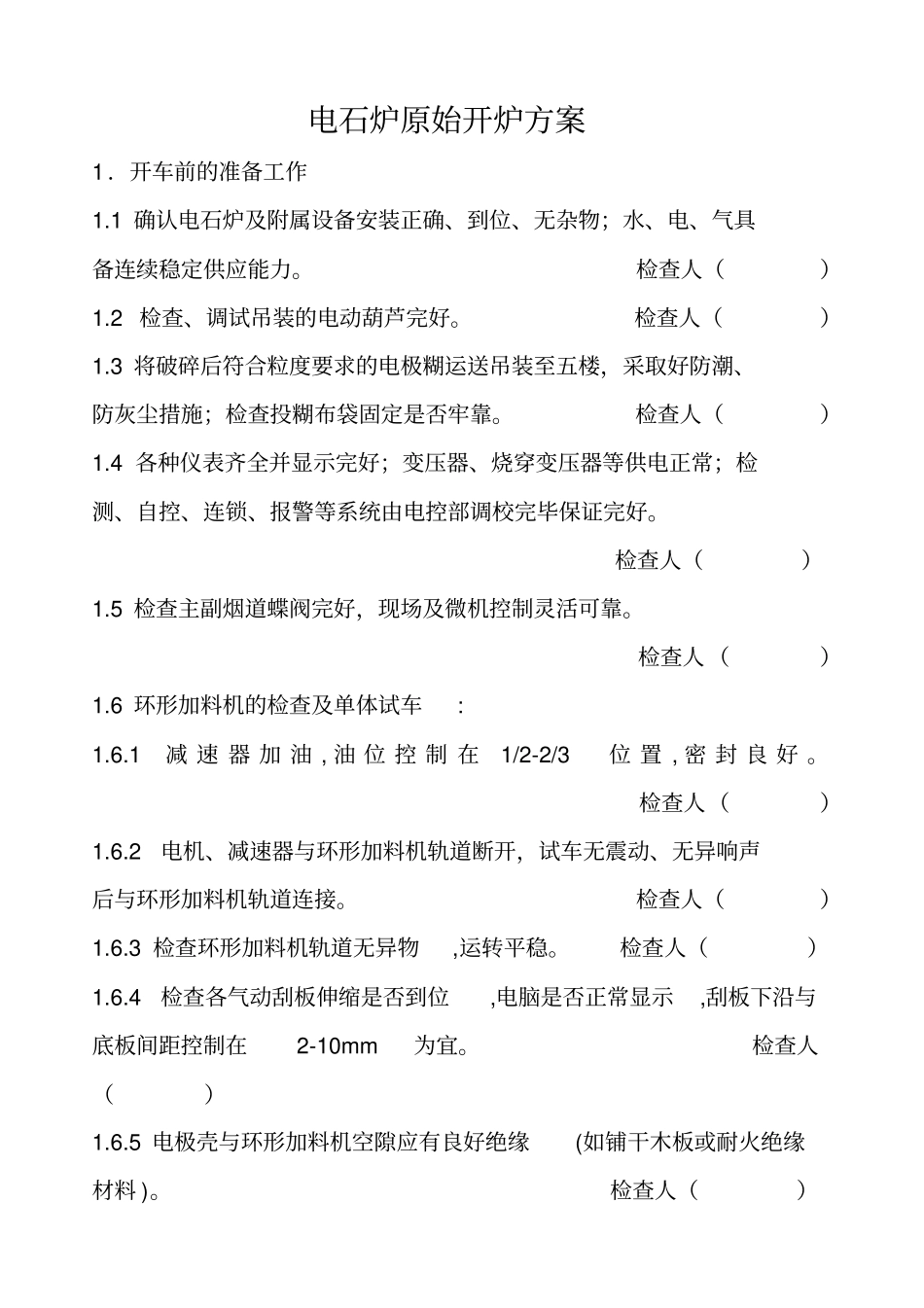

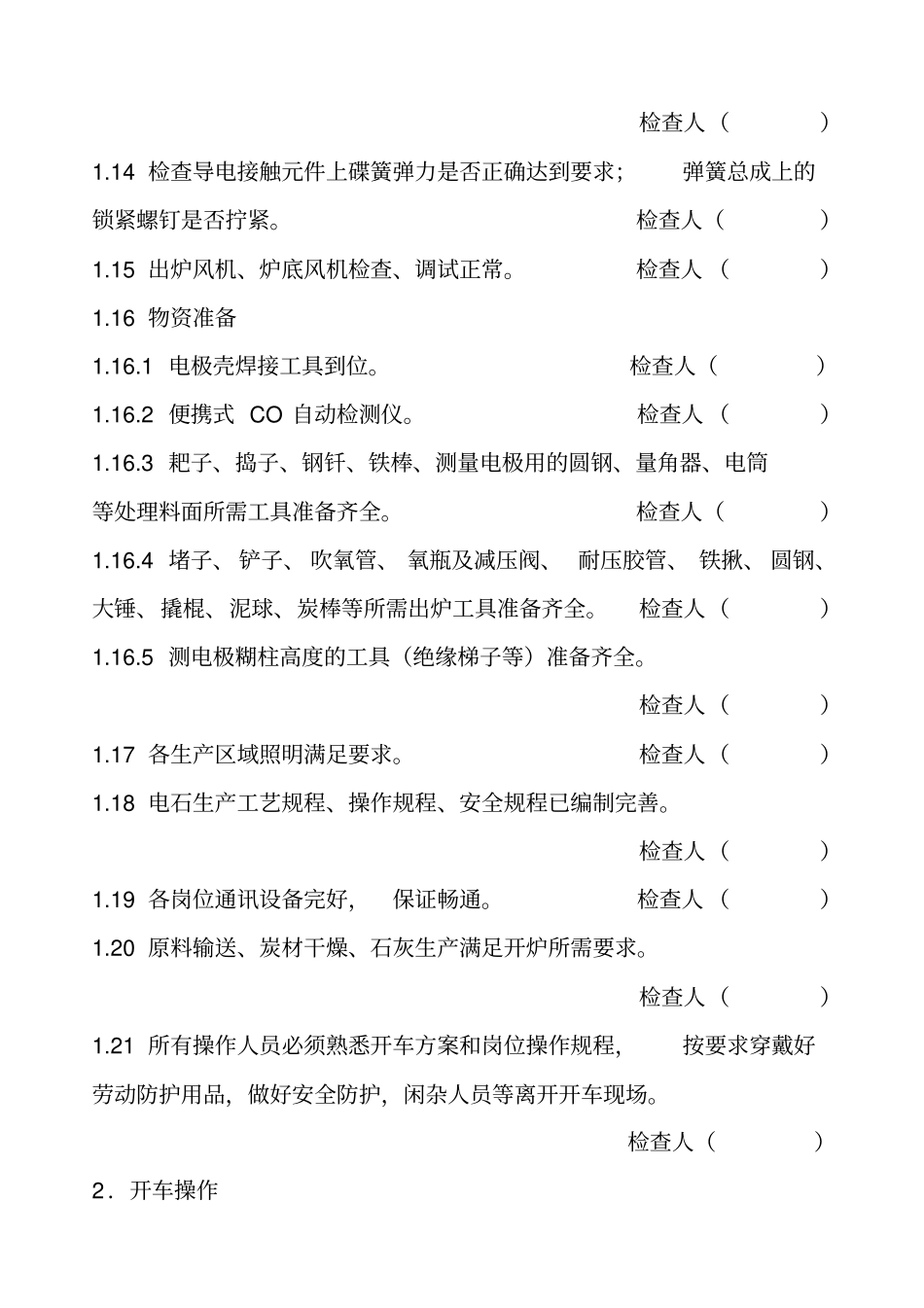

电石炉原始开炉方案1.开车前的准备工作1
1确认电石炉及附属设备安装正确、到位、无杂物;水、电、气具备连续稳定供应能力
检查人()1
2检查、调试吊装的电动葫芦完好
检查人()1
3将破碎后符合粒度要求的电极糊运送吊装至五楼,采取好防潮、防灰尘措施;检查投糊布袋固定是否牢靠
检查人()1
4各种仪表齐全并显示完好;变压器、烧穿变压器等供电正常;检测、自控、连锁、报警等系统由电控部调校完毕保证完好
检查人()1
5检查主副烟道蝶阀完好,现场及微机控制灵活可靠
检查人()1
6环形加料机的检查及单体试车:1
1减速器加油,油位控制在1/2-2/3位置,密封良好
检查人()1
2电机、减速器与环形加料机轨道断开,试车无震动、无异响声后与环形加料机轨道连接
检查人()1
3检查环形加料机轨道无异物,运转平稳
检查人()1
4检查各气动刮板伸缩是否到位,电脑是否正常显示,刮板下沿与底板间距控制在2-10mm为宜
检查人()1
5电极壳与环形加料机空隙应有良好绝缘(如铺干木板或耐火绝缘材料)
检查人()1
6现场控制按钮及电脑控制灵活有效
检查人()1
7液压系统吹扫完成(详见油压系统吹扫方案)1
1各缸体、阀体动作可靠
检查人()1
2各接头、连接无件无漏油、泄压现象
检查人()1
3油压控制在10MPa左右
检查人()1
4现场操作按钮及电脑控制灵活有效
检查人()1
8电极升降、压放、夹紧装置、电加热元件、风机现场及电脑操作灵活可靠
检查人()1
9各料仓料位计、把持器位置、电极压放量、测量装置校验与电脑显示一致
检查人()1
10检查变压器、短网、导电系统开关等良好;检查全部电绝缘点如电极筒与大套之间绝缘良好;导电接触元件与护屏、大套之间绝缘良好;底环与筋板及拉筋绝缘良好、与水冷密封套绝缘良好;电炉设备绝缘良好;电极相间、电极对地之间绝缘
