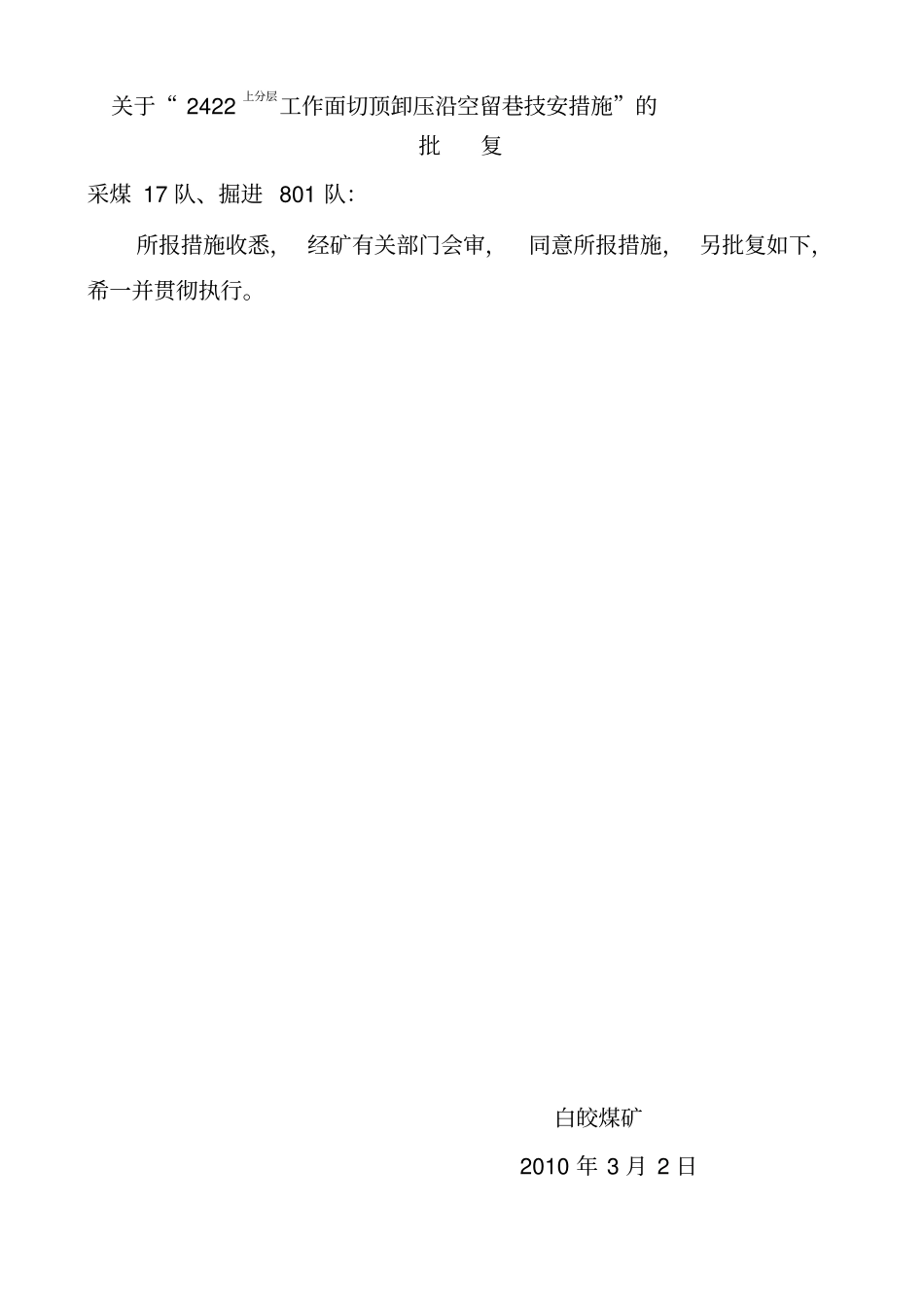

2422上分层工作面切顶卸压沿空留巷技安措施采煤17队掘进801队2010年3月2日关于“2422上分层工作面切顶卸压沿空留巷技安措施”的批复采煤17队、掘进801队:所报措施收悉,经矿有关部门会审,同意所报措施,另批复如下,希一并贯彻执行

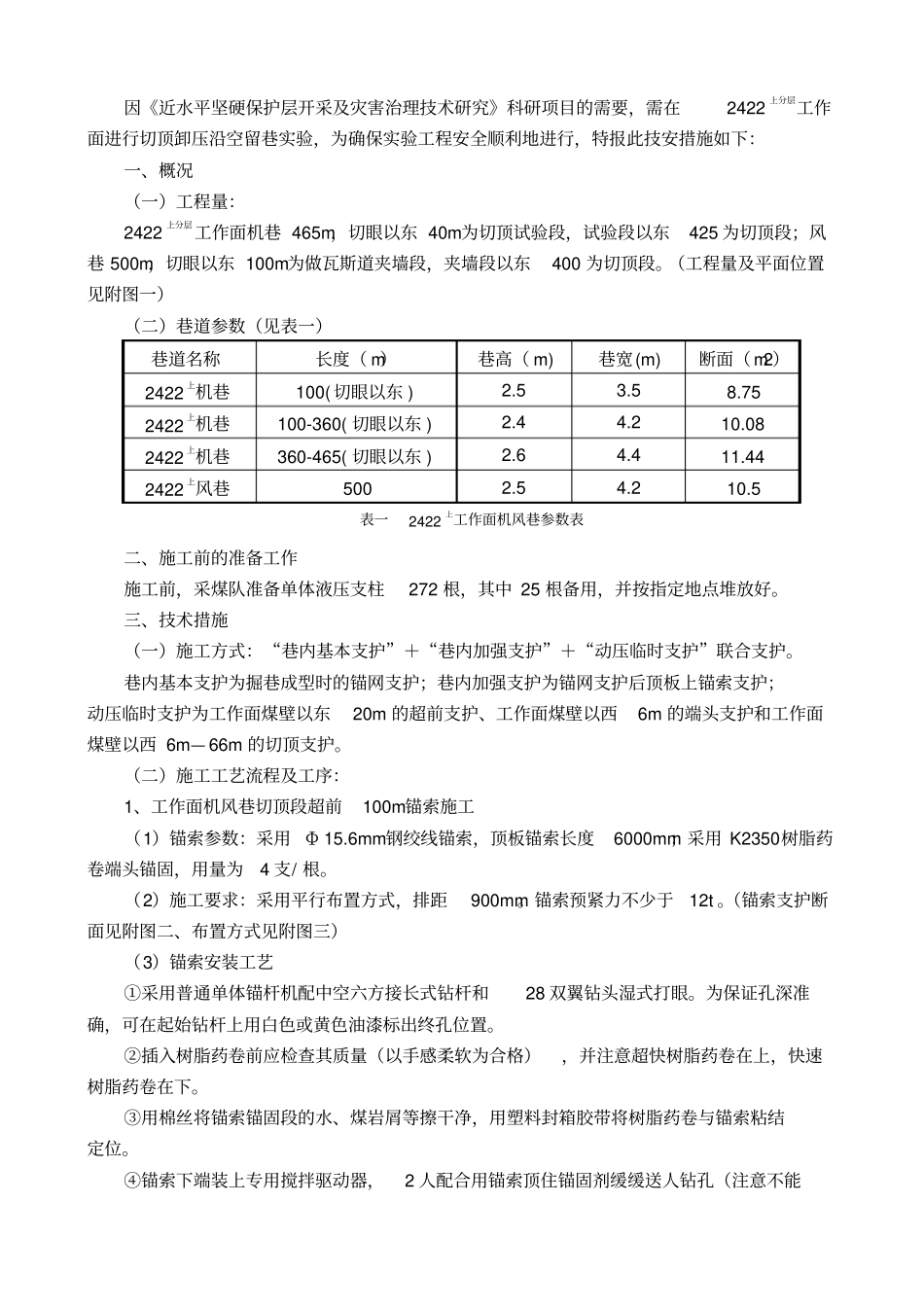

白皎煤矿2010年3月2日因《近水平坚硬保护层开采及灾害治理技术研究》科研项目的需要,需在2422上分层工作面进行切顶卸压沿空留巷实验,为确保实验工程安全顺利地进行,特报此技安措施如下:一、概况(一)工程量:2422上分层工作面机巷465m,切眼以东40m为切顶试验段,试验段以东425为切顶段;风巷500m,切眼以东100m为做瓦斯道夹墙段,夹墙段以东400为切顶段
(工程量及平面位置见附图一)(二)巷道参数(见表一)巷道名称长度(m)巷高(m)巷宽(m)断面(m2)2422上机巷100(切眼以东)2
752422上机巷100-360(切眼以东)2
082422上机巷360-465(切眼以东)2
442422上风巷5002
5表一2422上工作面机风巷参数表二、施工前的准备工作施工前,采煤队准备单体液压支柱272根,其中25根备用,并按指定地点堆放好
三、技术措施(一)施工方式:“巷内基本支护”+“巷内加强支护”+“动压临时支护”联合支护
巷内基本支护为掘巷成型时的锚网支护;巷内加强支护为锚网支护后顶板上锚索支护;动压临时支护为工作面煤壁以东20m的超前支护、工作面煤壁以西6m的端头支护和工作面煤壁以西6m—66m的切顶支护
(二)施工工艺流程及工序:1、工作面机风巷切顶段超前100m锚索施工(1)锚索参数:采用Φ15
6mm钢绞线锚索,顶板锚索长度6000mm;采用K2350树脂药卷端头锚固,用量为4支/根
(2)施工要求:采用平行布置方式,排距900mm
锚索预紧力不少于12t
